Plafond acoustique

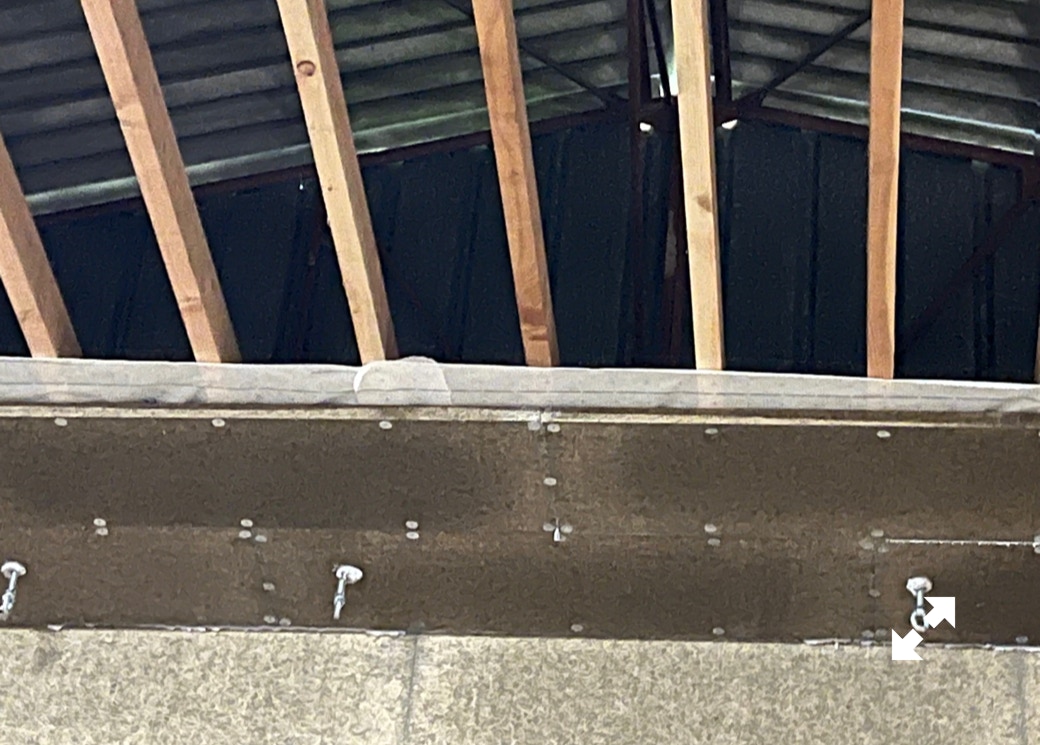

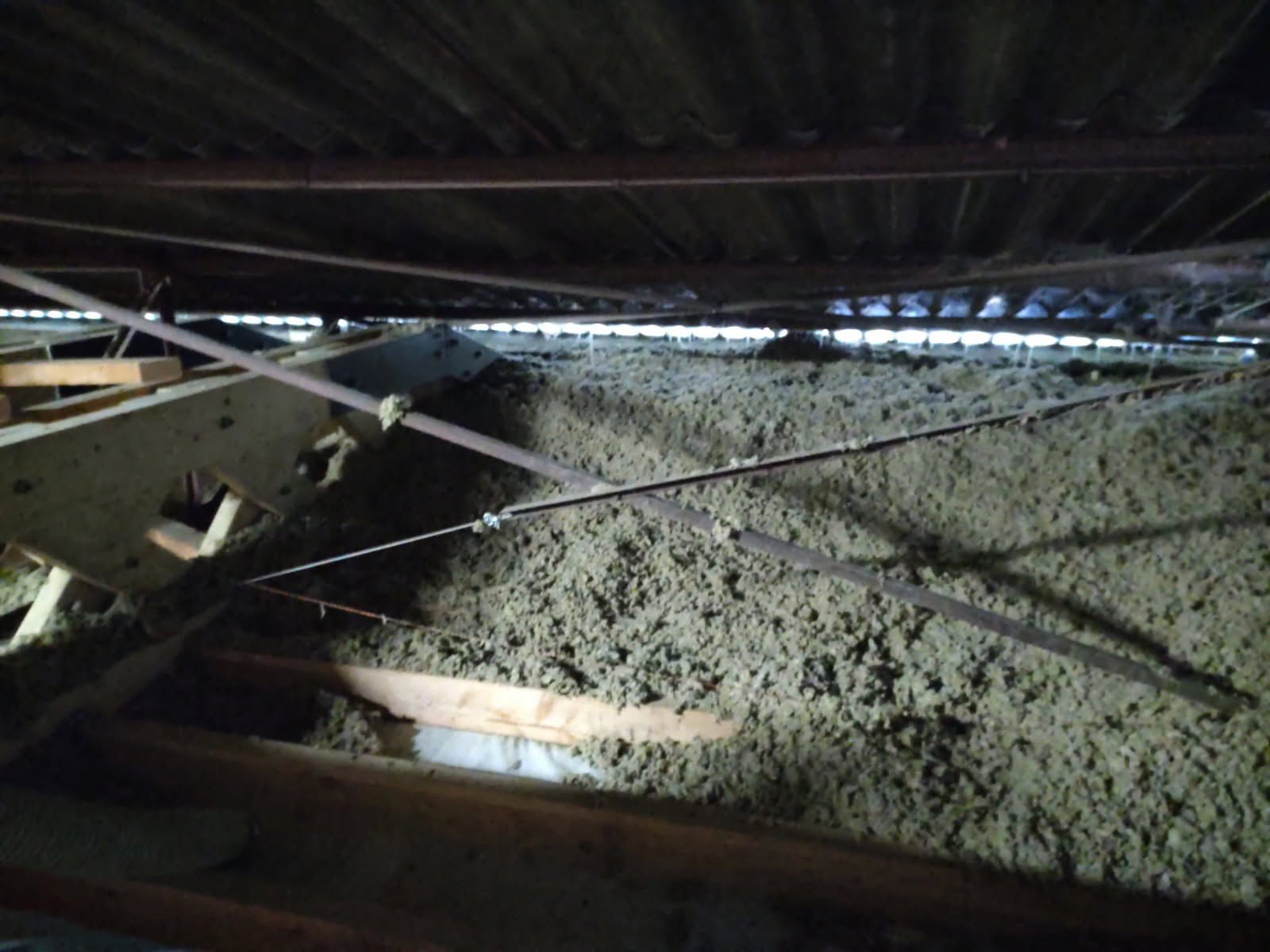

L’isolation acoustique du plafond est constituée de laine de roche compactée, allant de 60 à 80 cm d’épaisseur, installée dans et sur l’ossature secondaire en bois. Le traitement acoustique emploie du Fibralith gris de 50 mm, identique à celui utilisé pour les murs. L’humidité est combattue par l’installation d’un pare-vapeur entre la laine de roche et les plaques de Fibralith. Les fers de la charpente ne toucheront pas l’ossature secondaire qui soutient l’isolation et le traitement acoustique.

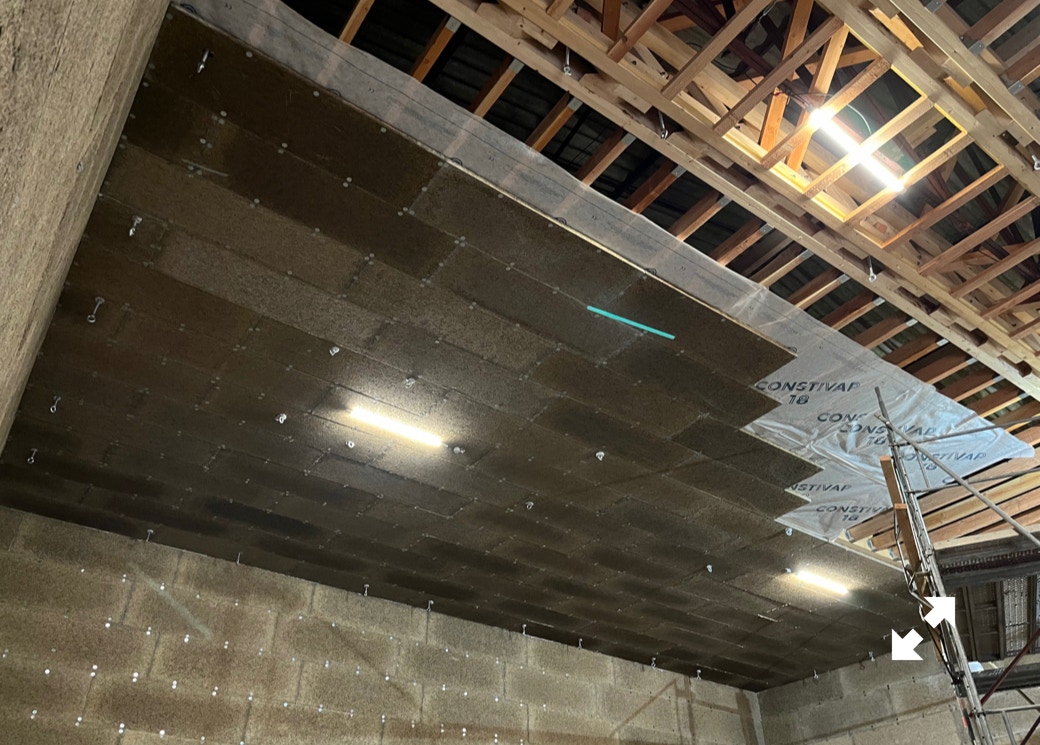

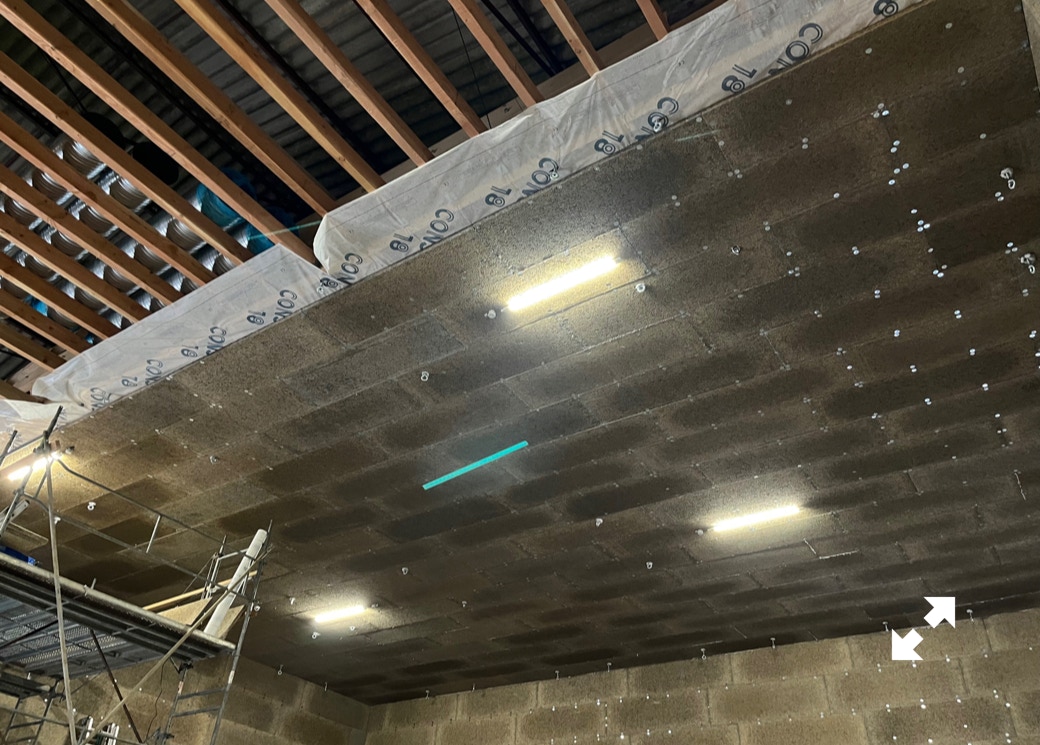

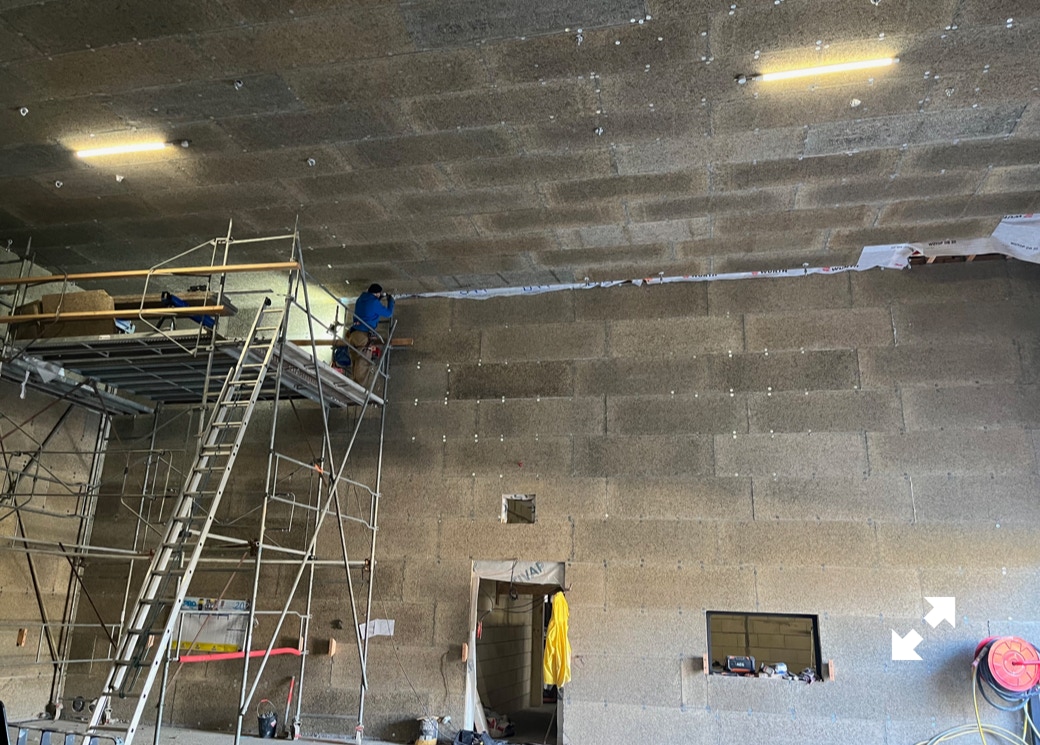

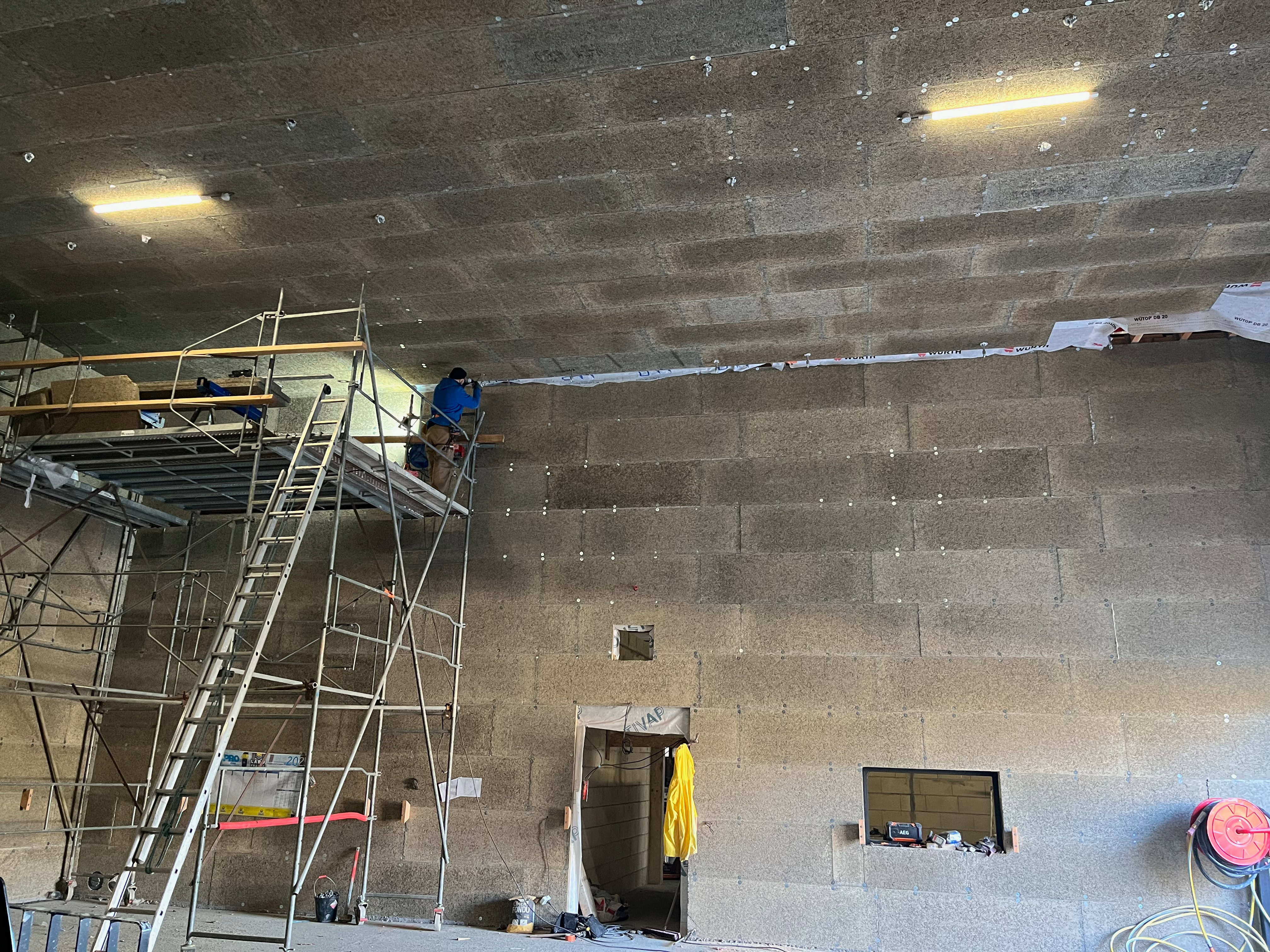

Finition de l’angle nord-ouest du plafond. 10 février 2025

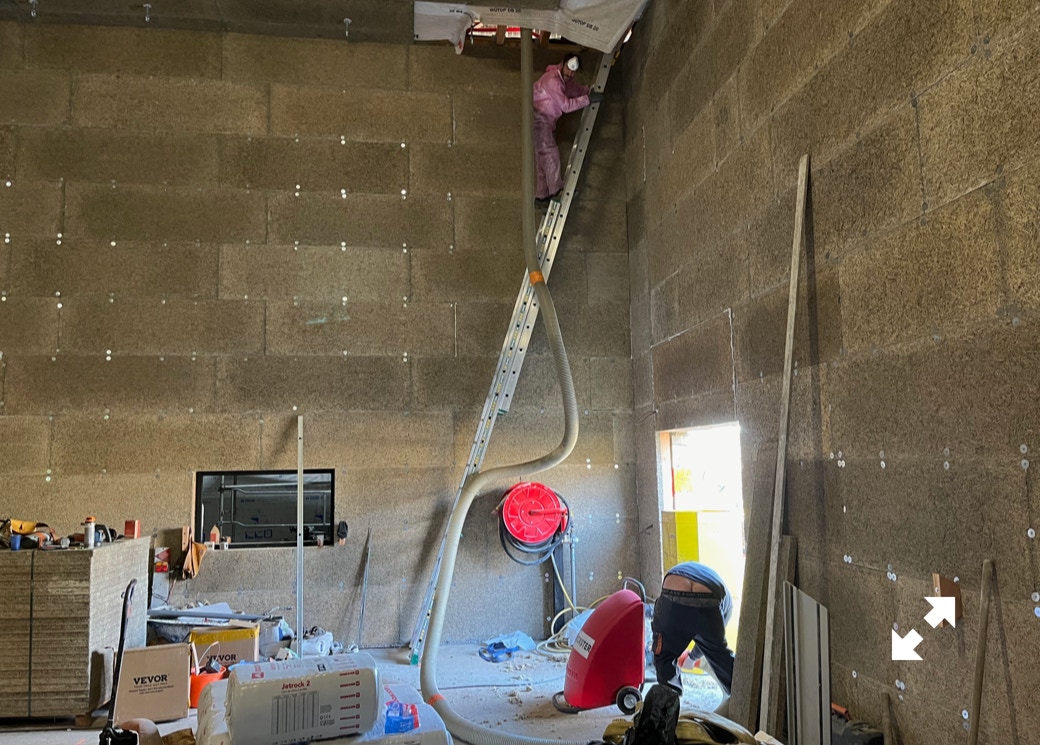

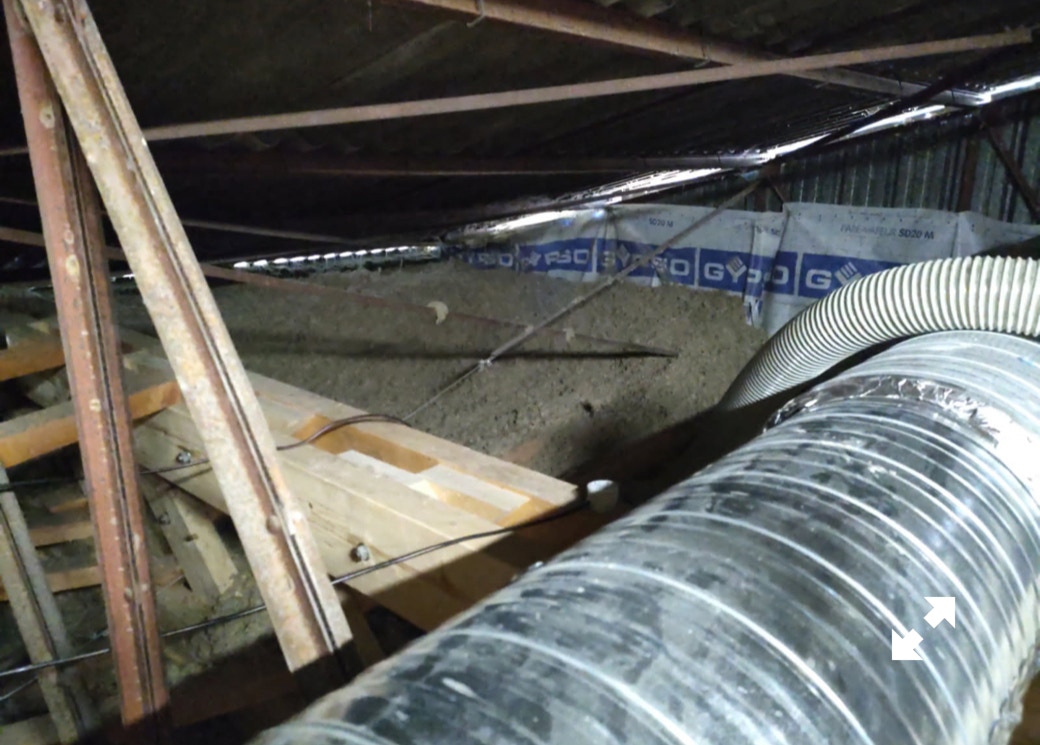

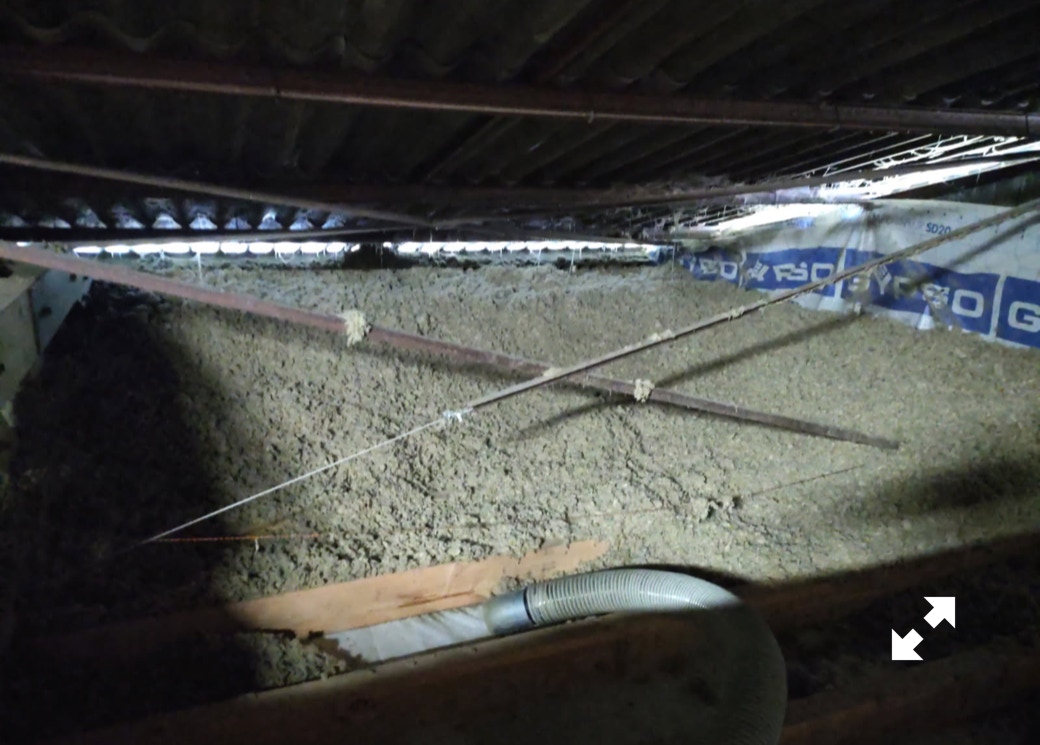

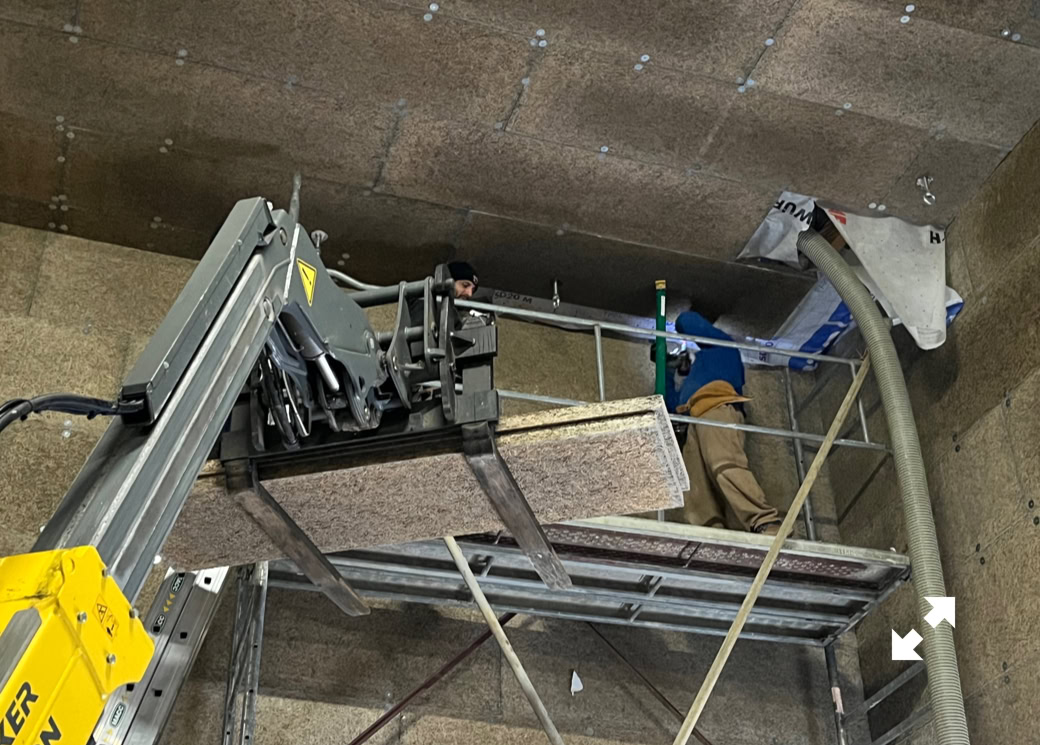

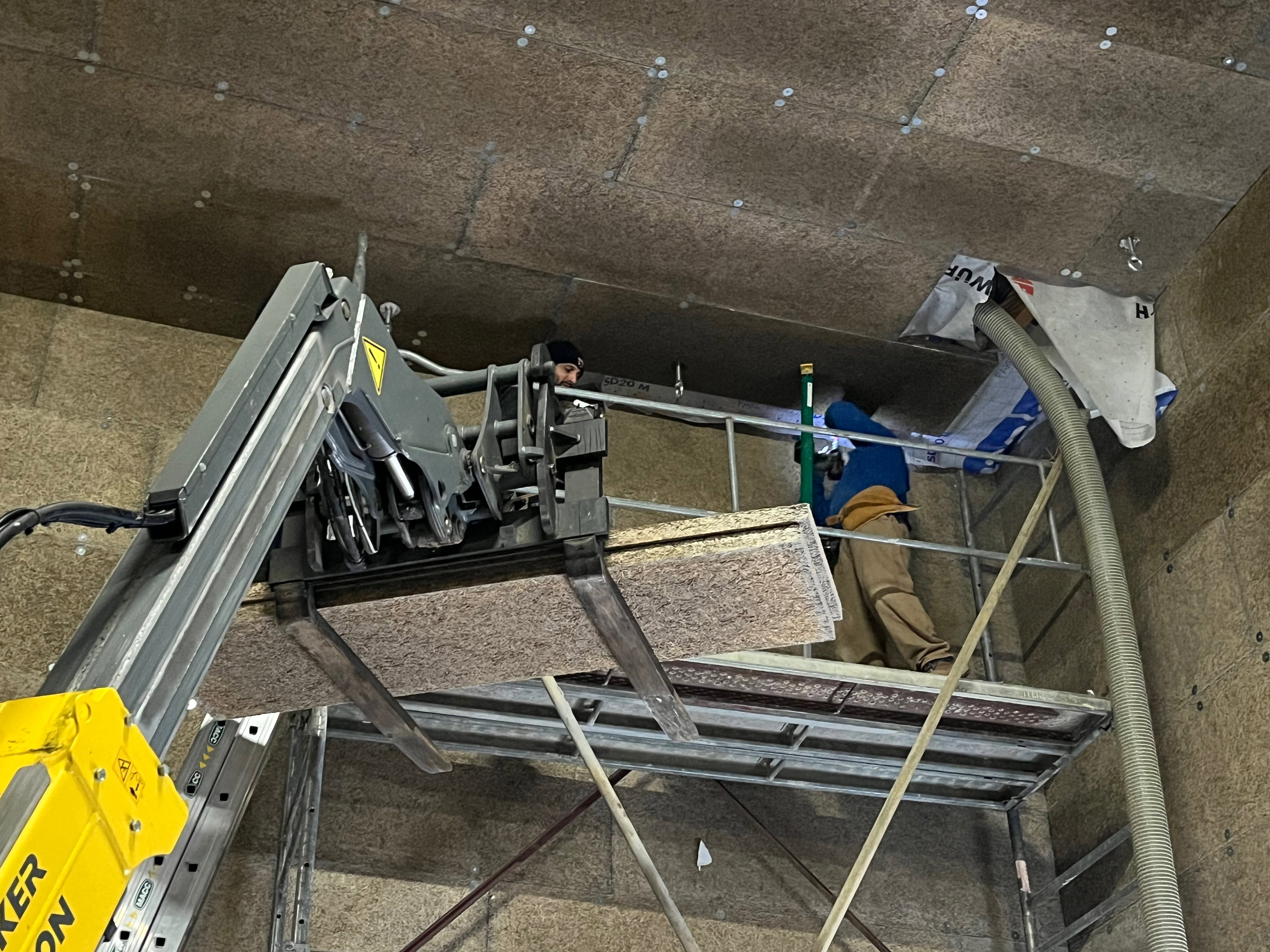

Travail de pulvérisation de la laine de roche dans les comble (densité et épaisseur voulues) 4 février 2025

Travail de pulvérisation de la laine de roche dans les comble (densité et épaisseur voulues) 4 février 2025

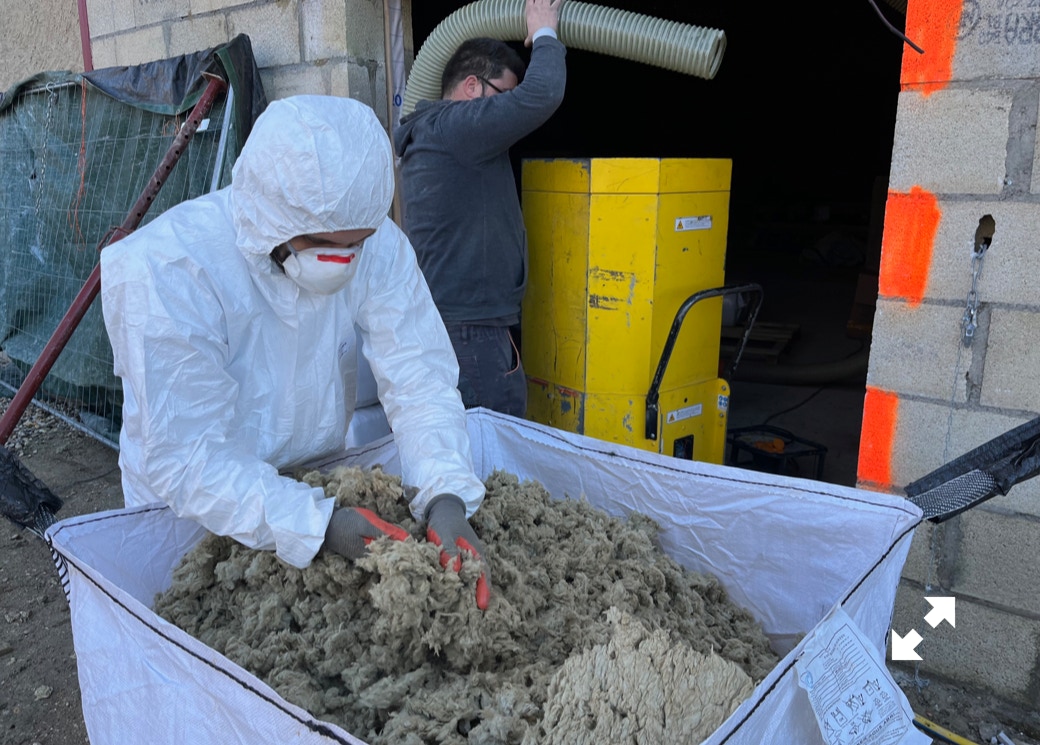

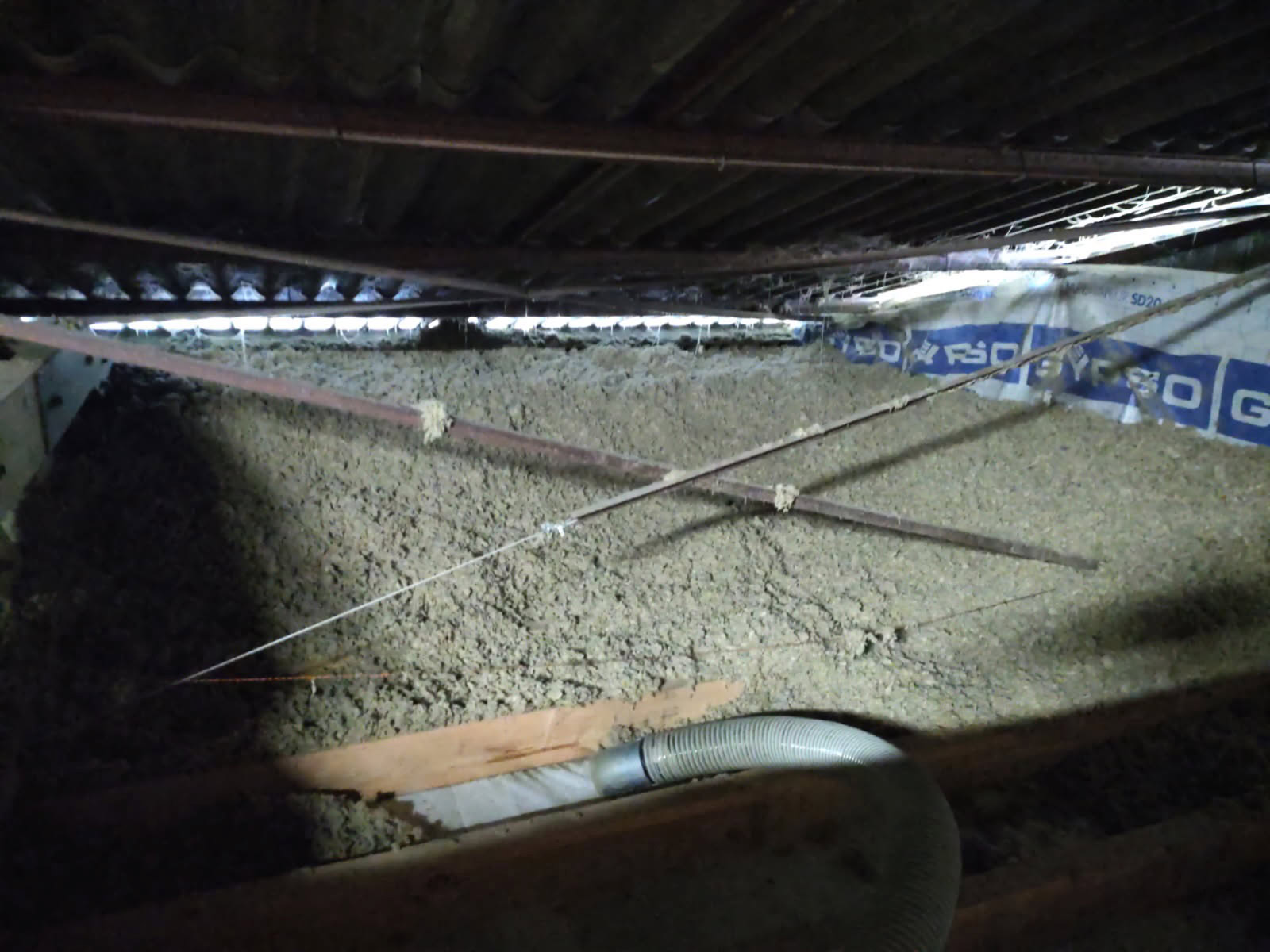

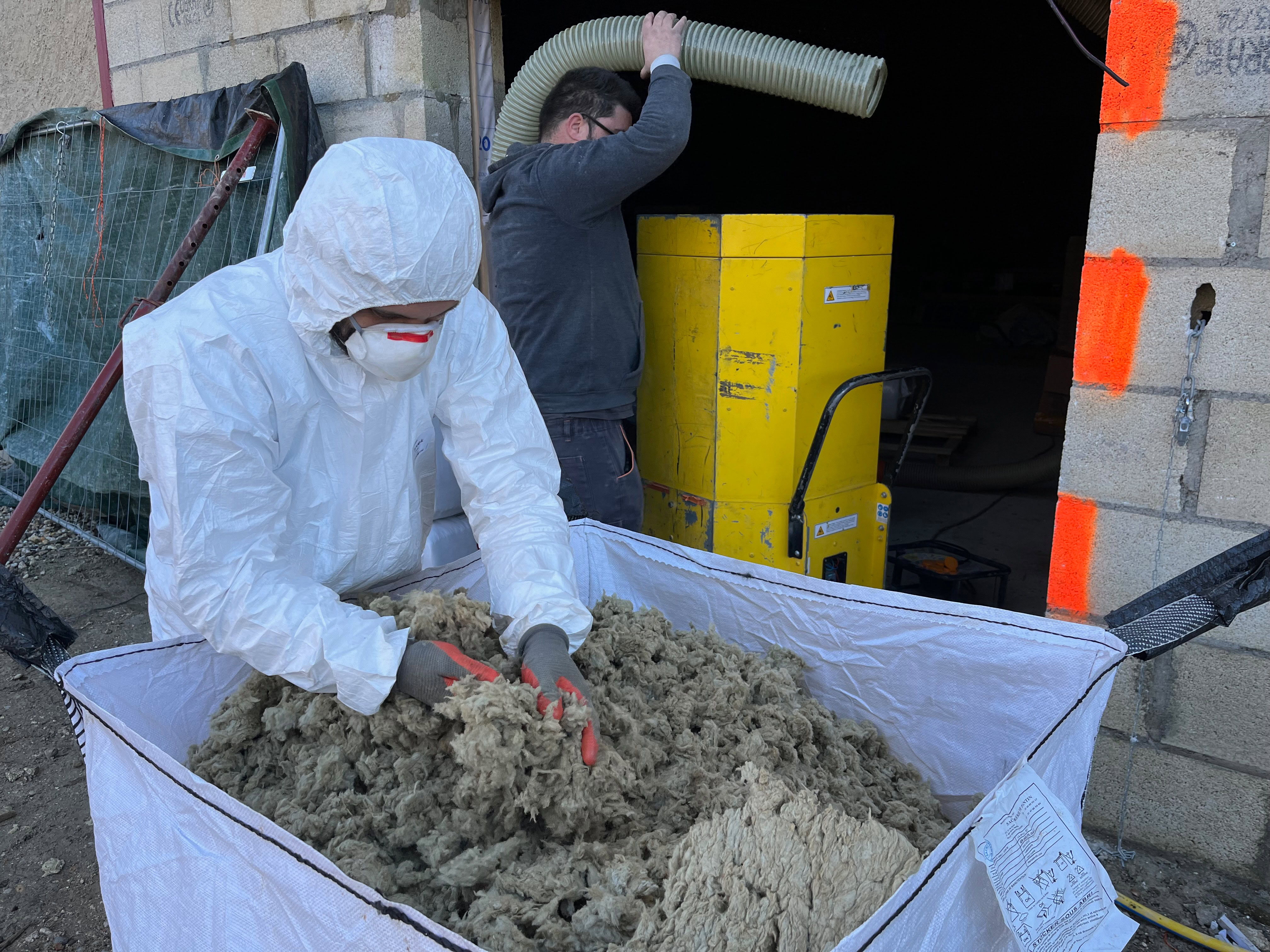

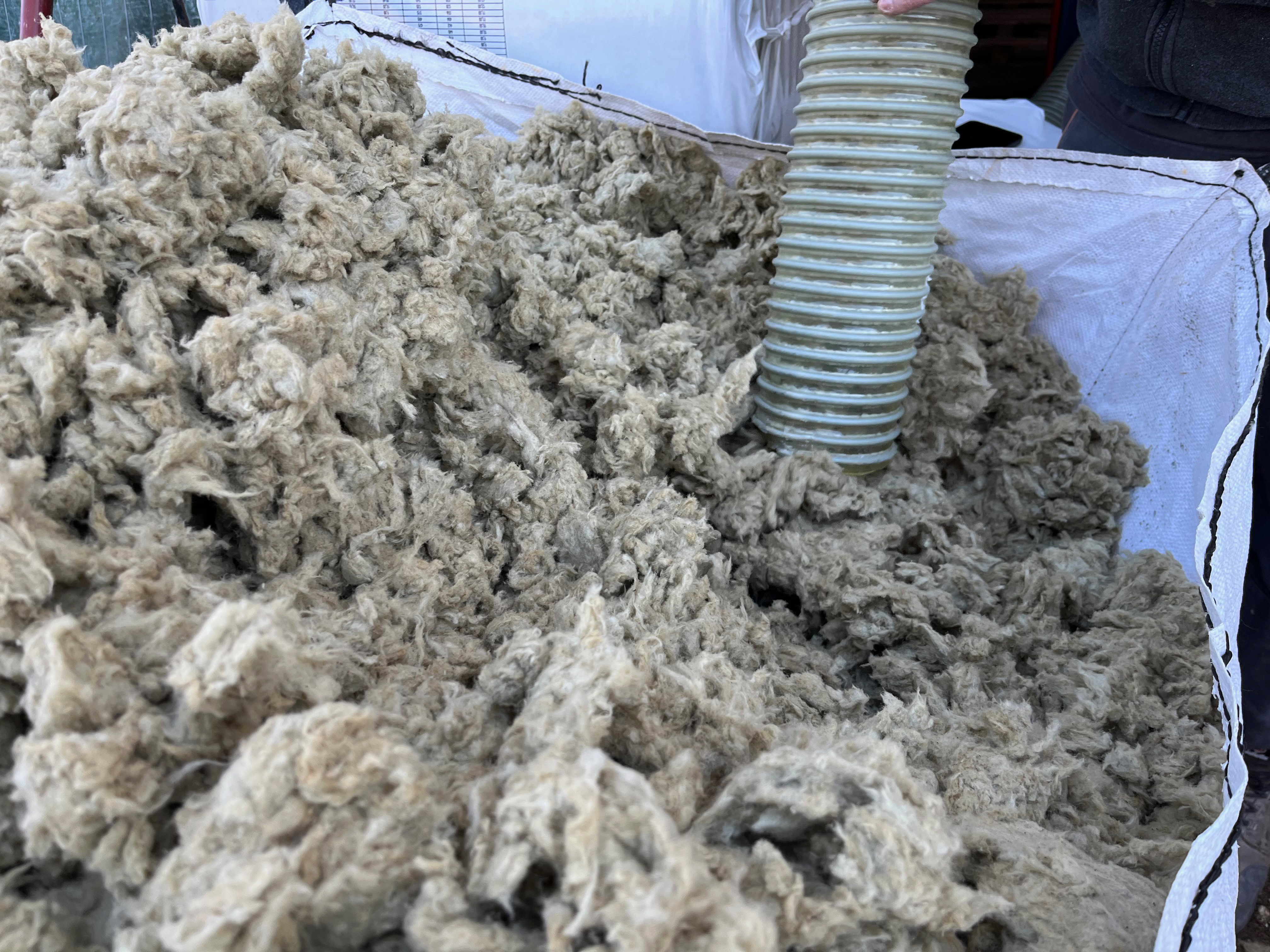

Dé-compactage manuel de la laine de roche, vêtements et masque de protection. 4 février 2025

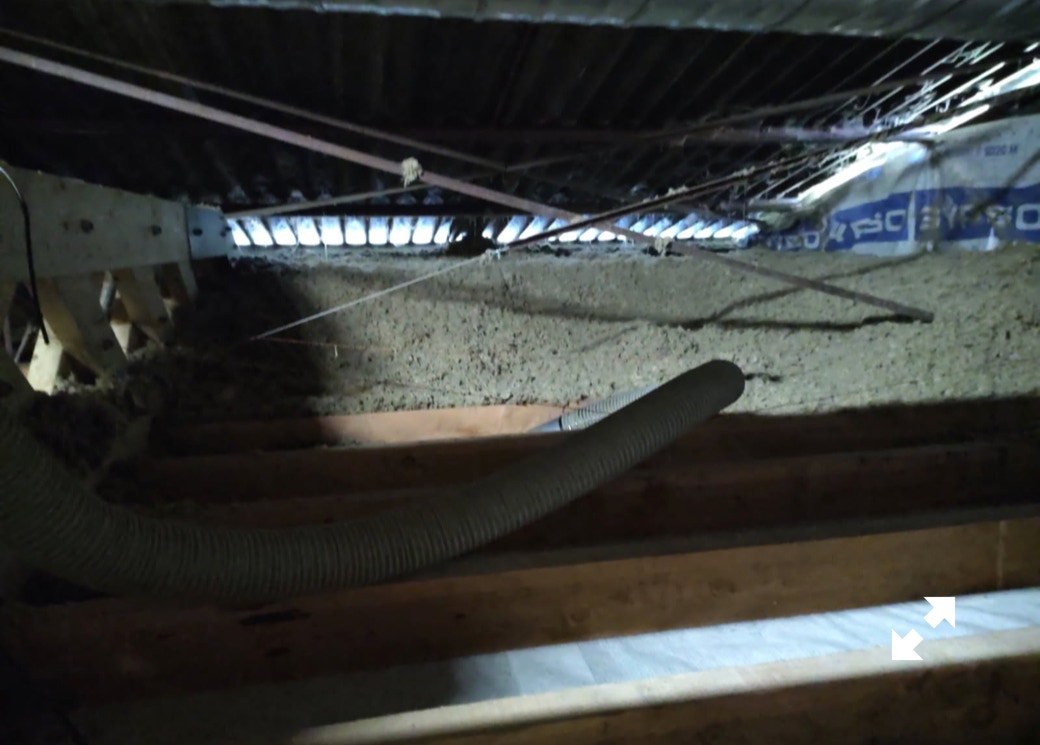

Pulvérisation de la laine de roche à la densité voulue, sur 60 cm d’épaisseur dans un premier temps, puis 80 cm au milieu du bâtiment et 120 cm sur les tuyaux d’évacuation de l’air. 4 février 2025

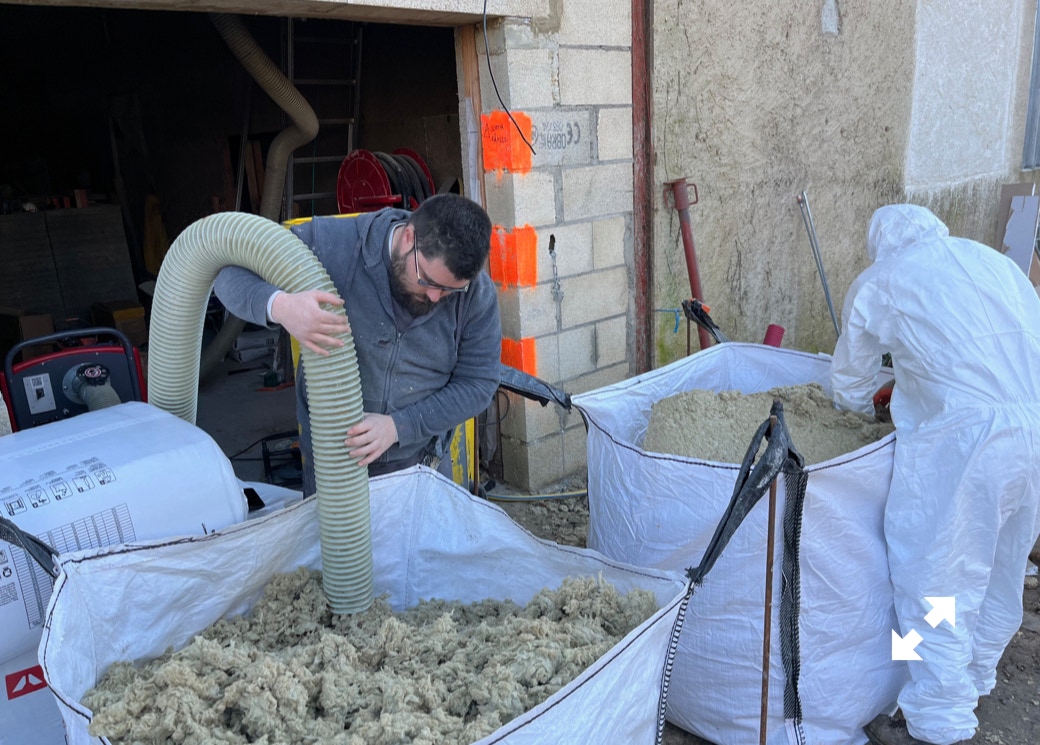

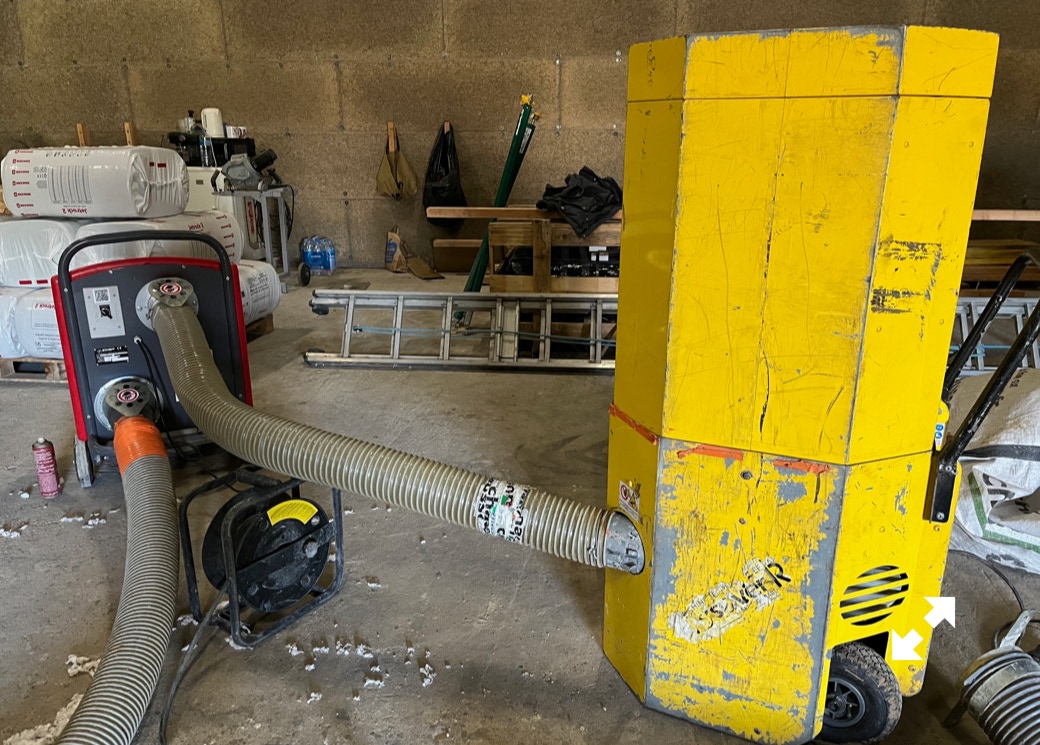

Dé-compactage à droite et pompage à gauche. 4 février 2025

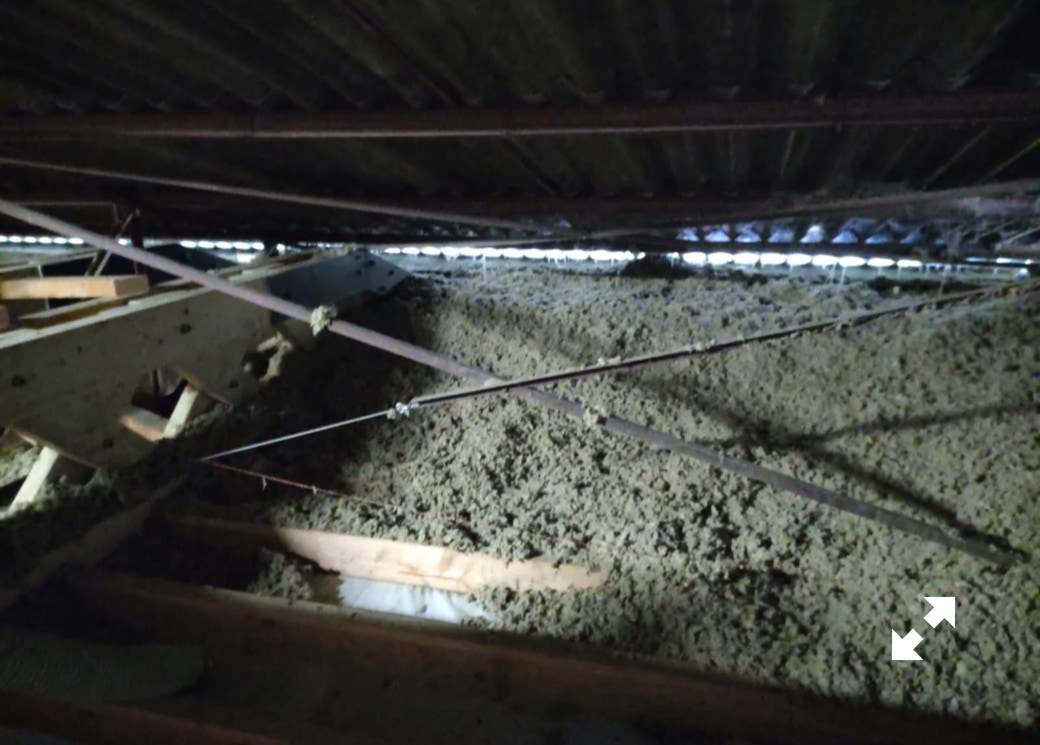

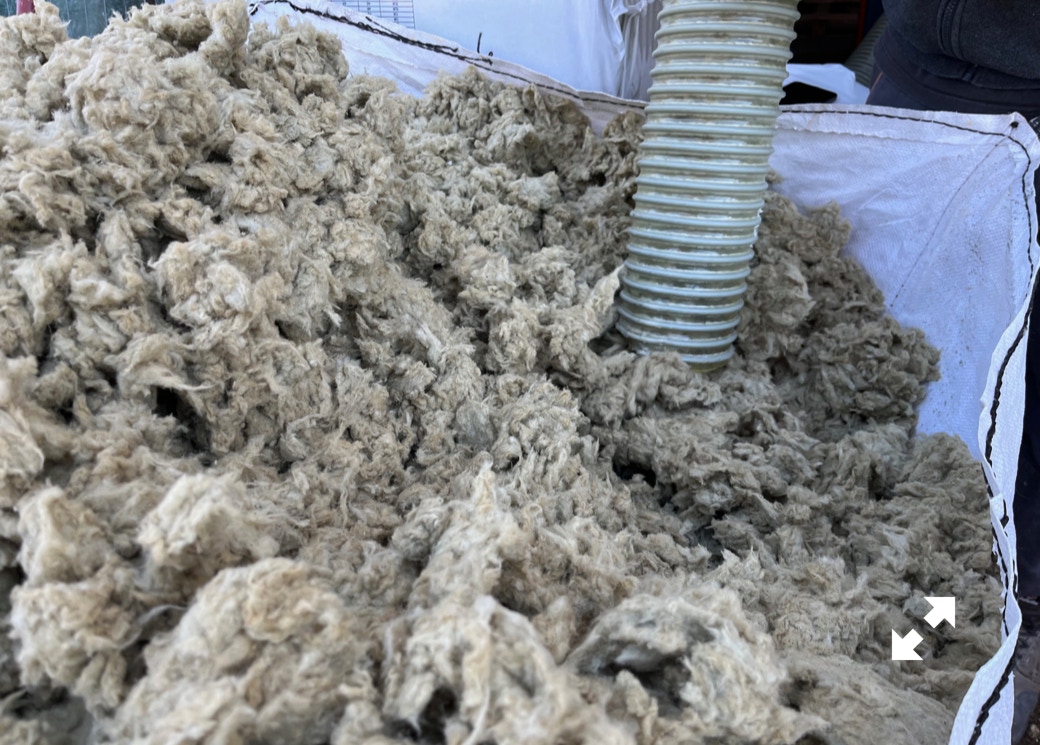

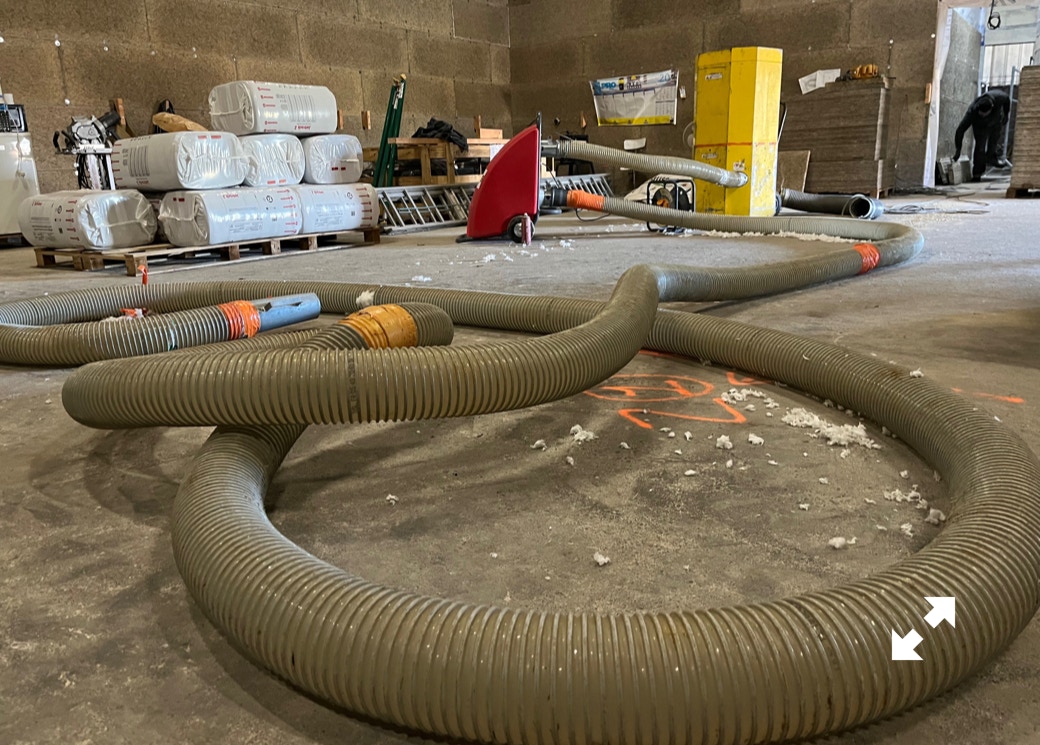

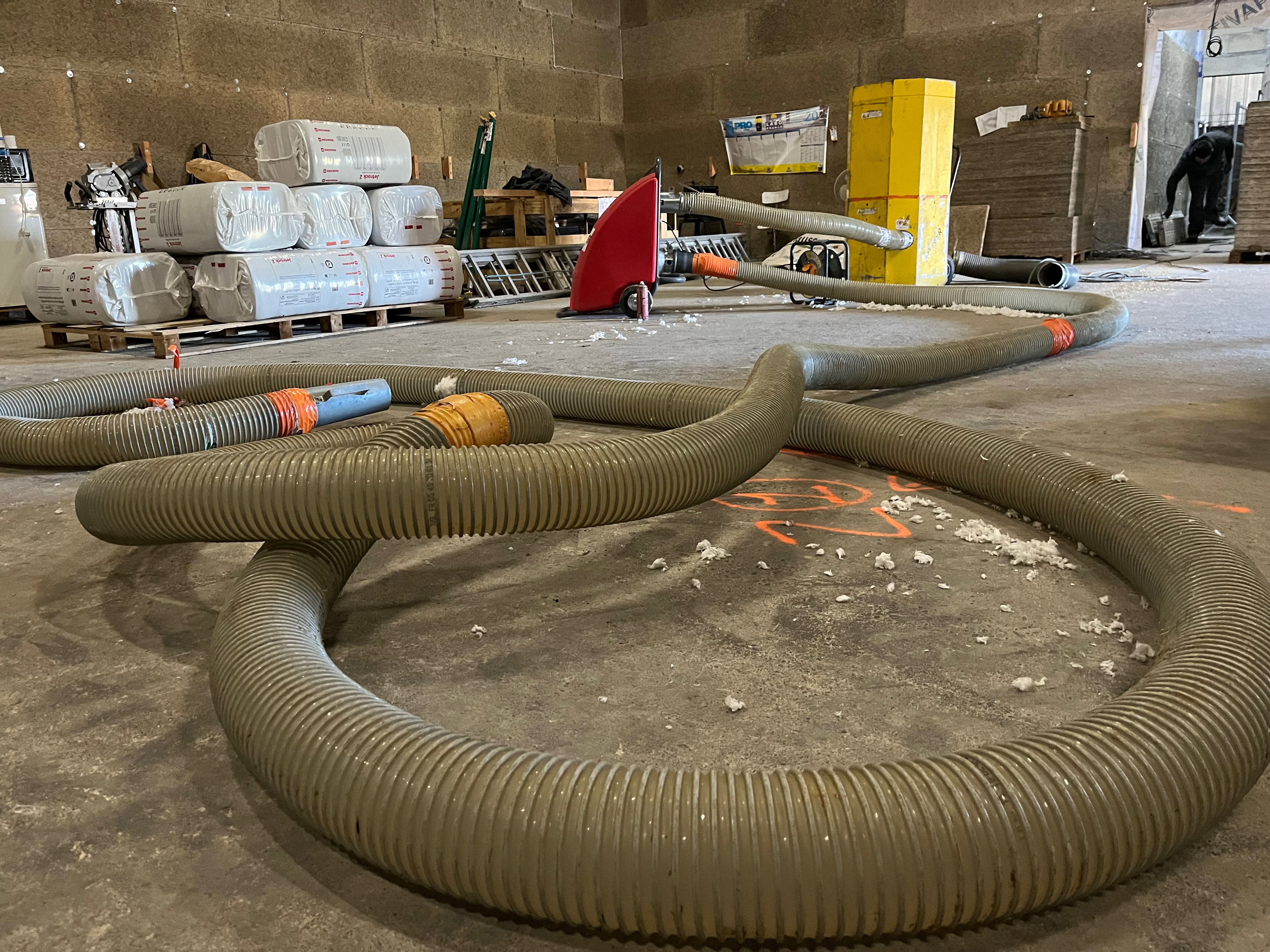

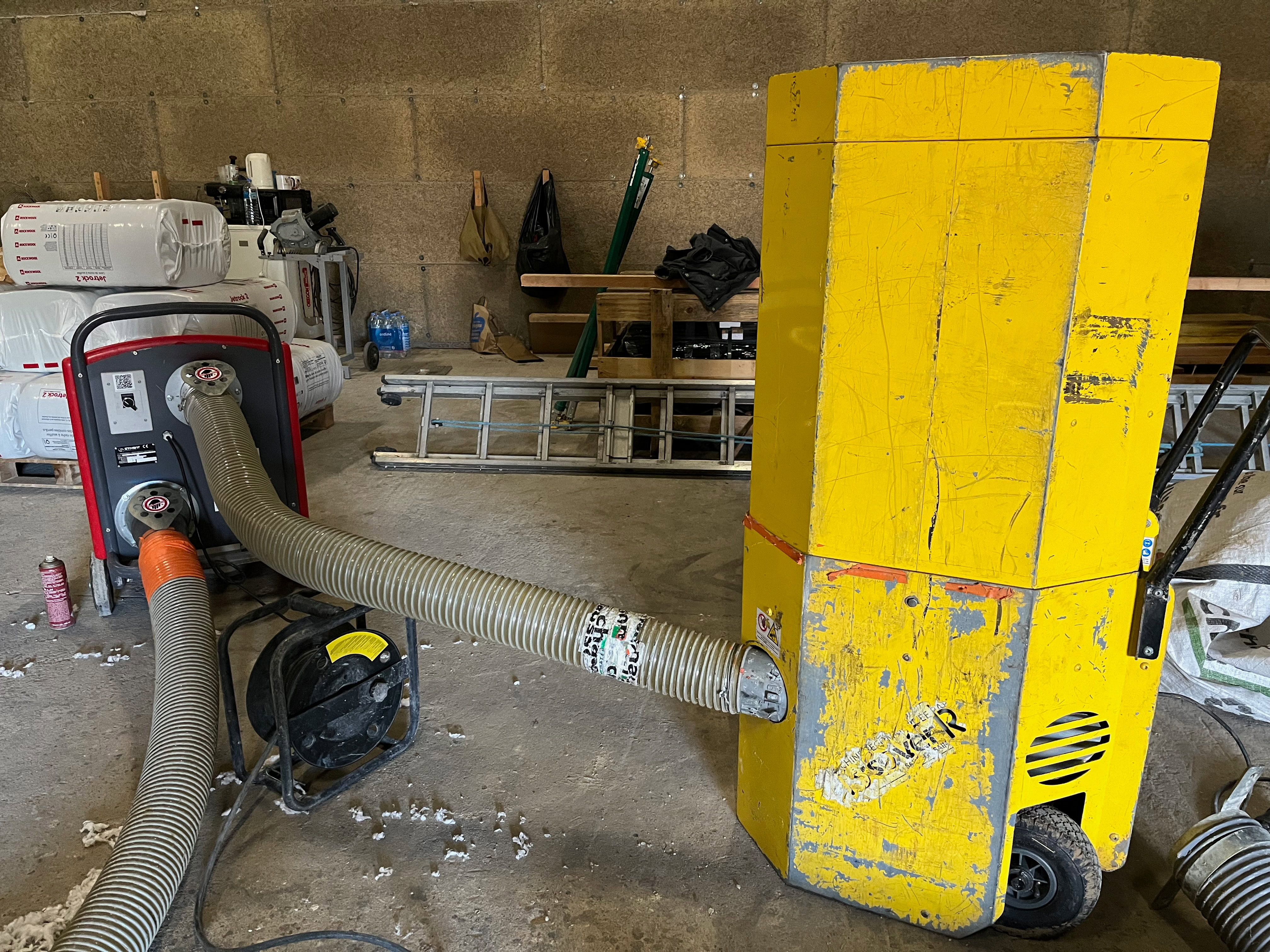

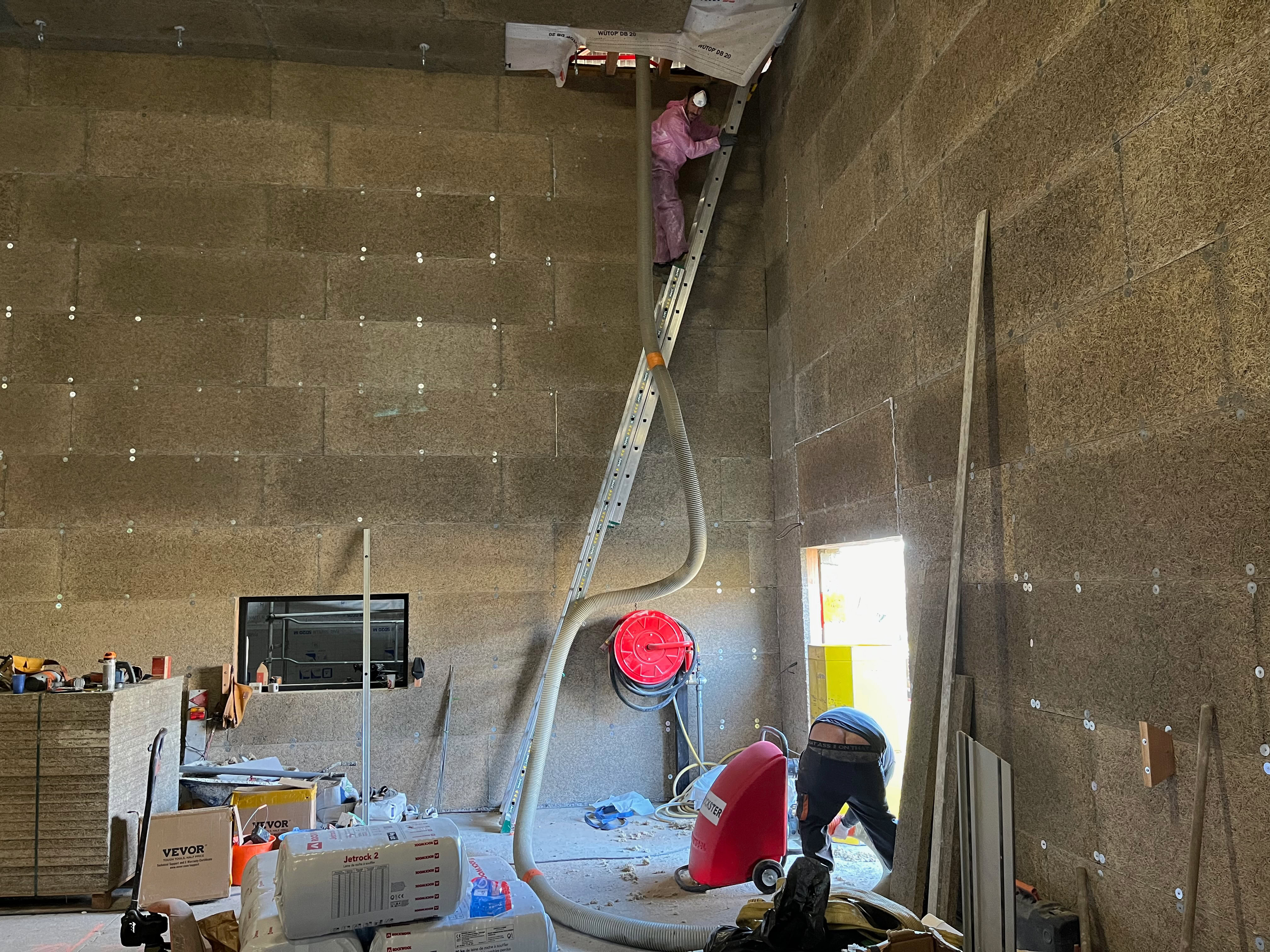

Au bout des 30 mètres de tuyau, sortie de la laine de roche. 4 février 2025

Après avoir décompactée la laine de roche, pompage de celle-ci. 4 février 2025

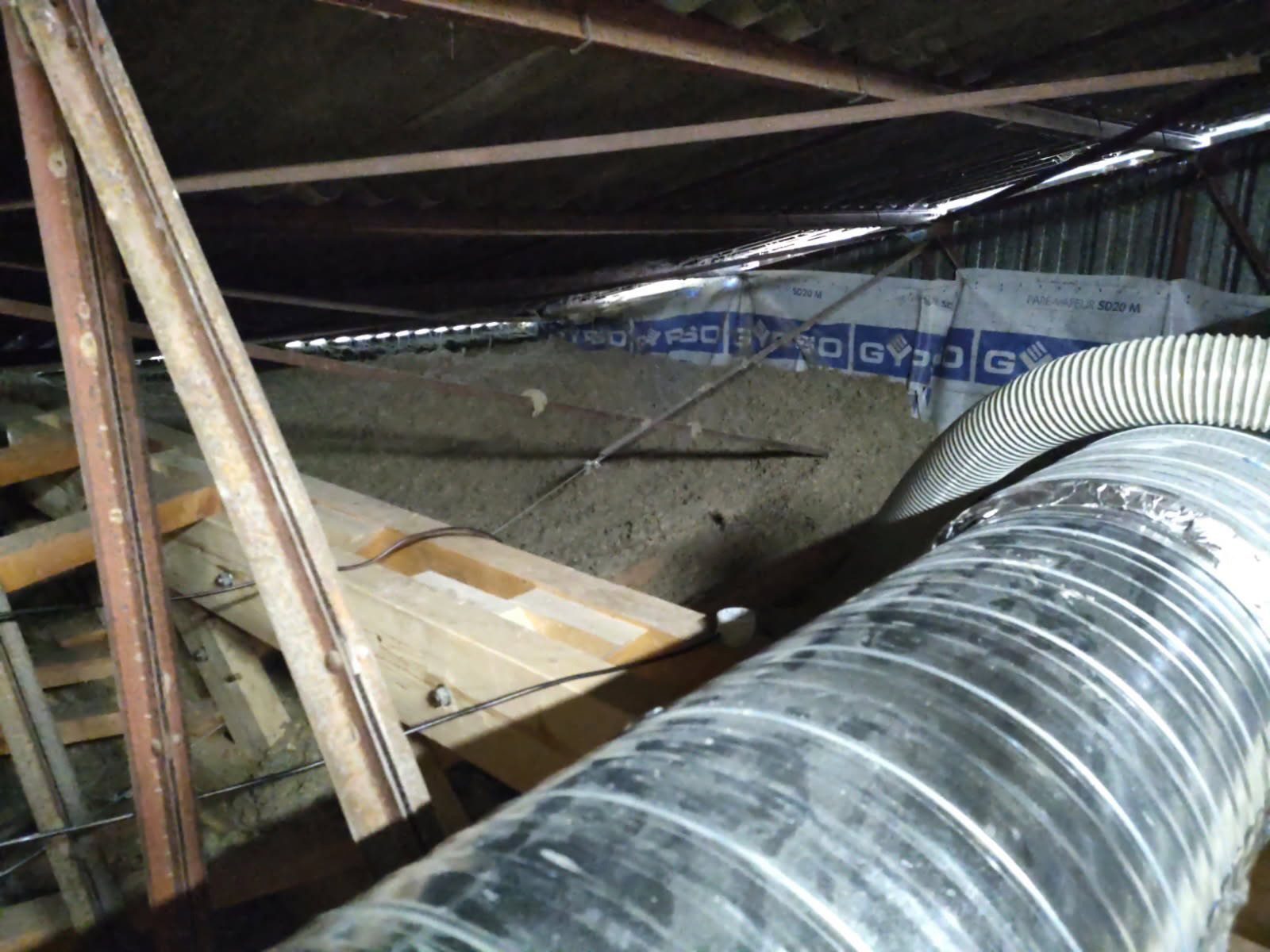

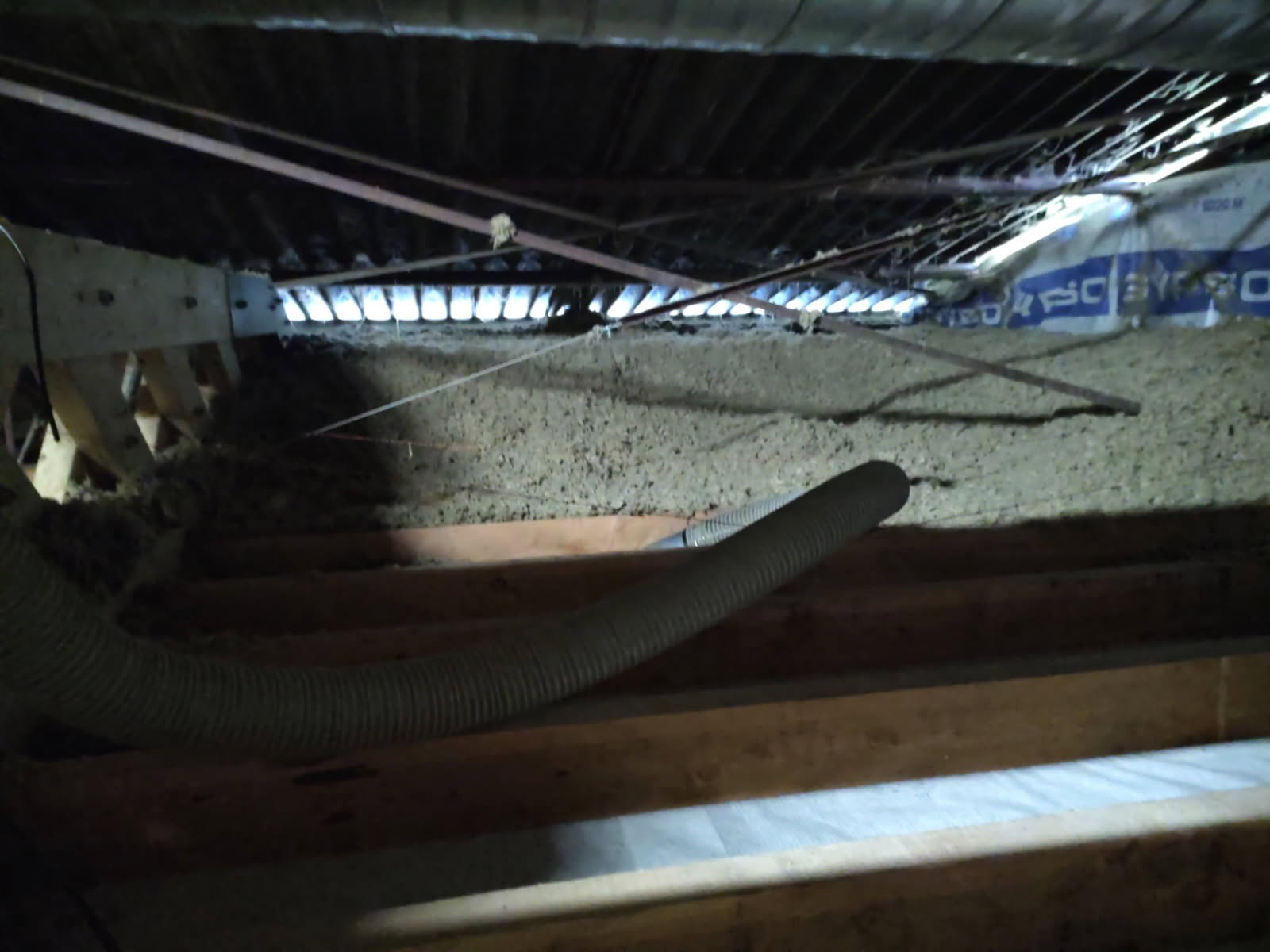

30 mètres de tuyau pour garnir de laine de roche pulvérisée tous les combles, sur le plafond de Fibralith et le pare-vapeur. 4 février 2025

Machine à projeter la laine de roche entre le plafond et le toit, sur une épaisseur de 60 cm à 120 cm. 4 février 2025

Machine à projeter la laine de roche entre le plafond et le toit, sur une épaisseur de 60 cm à 120 cm. 4 février 2025

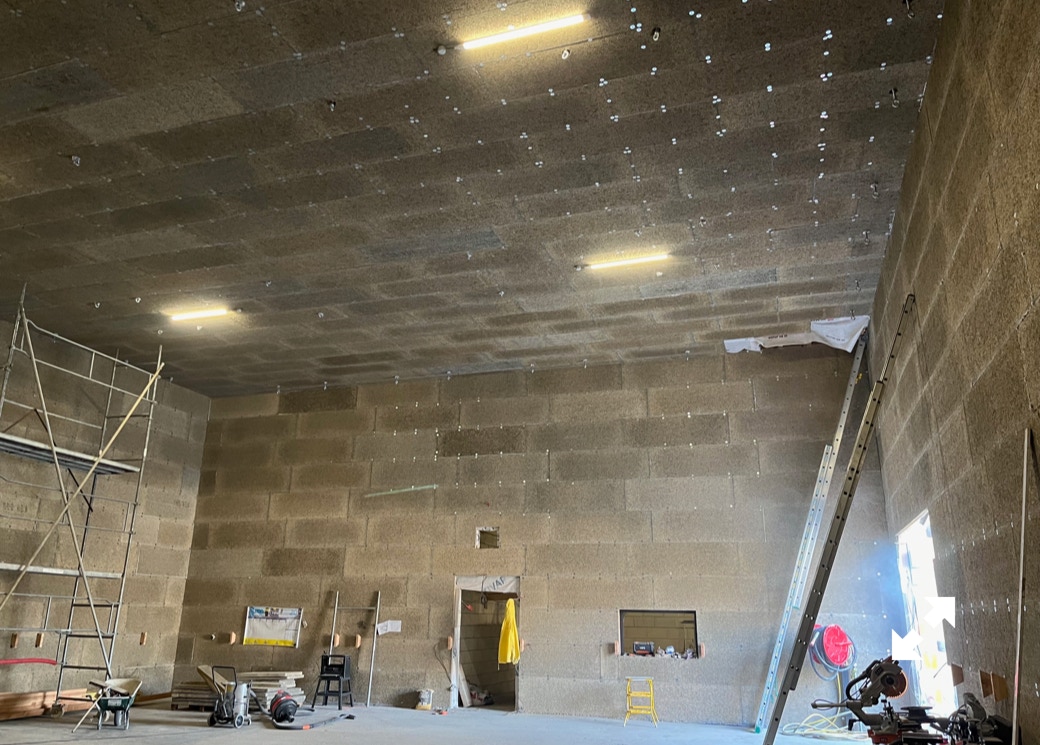

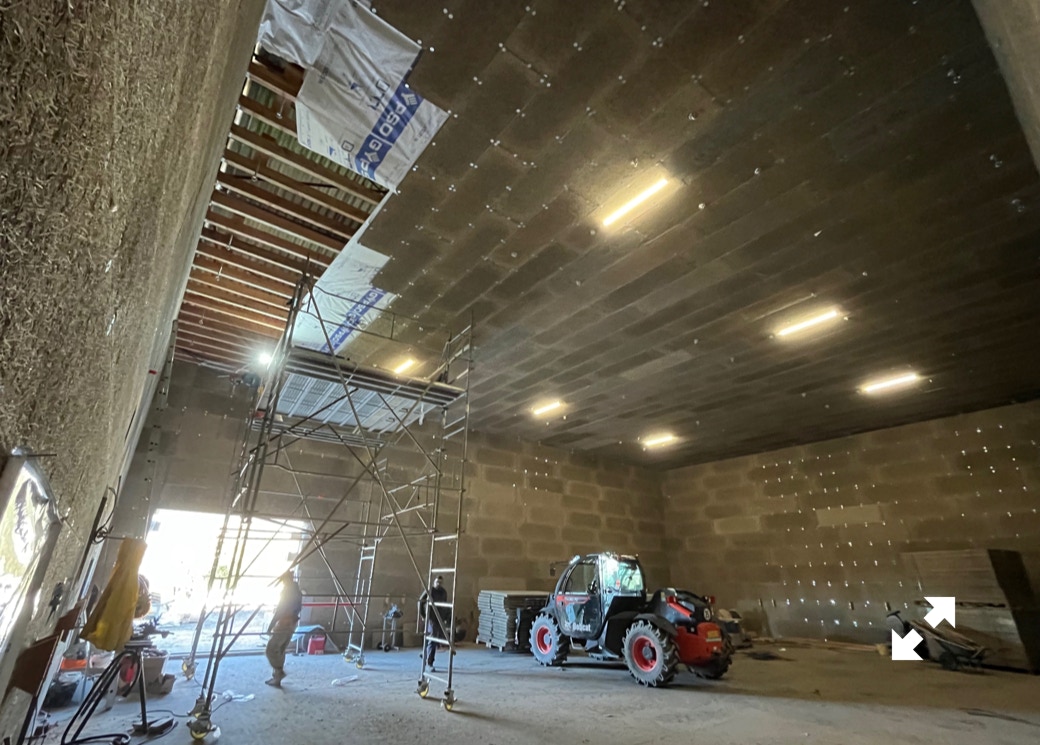

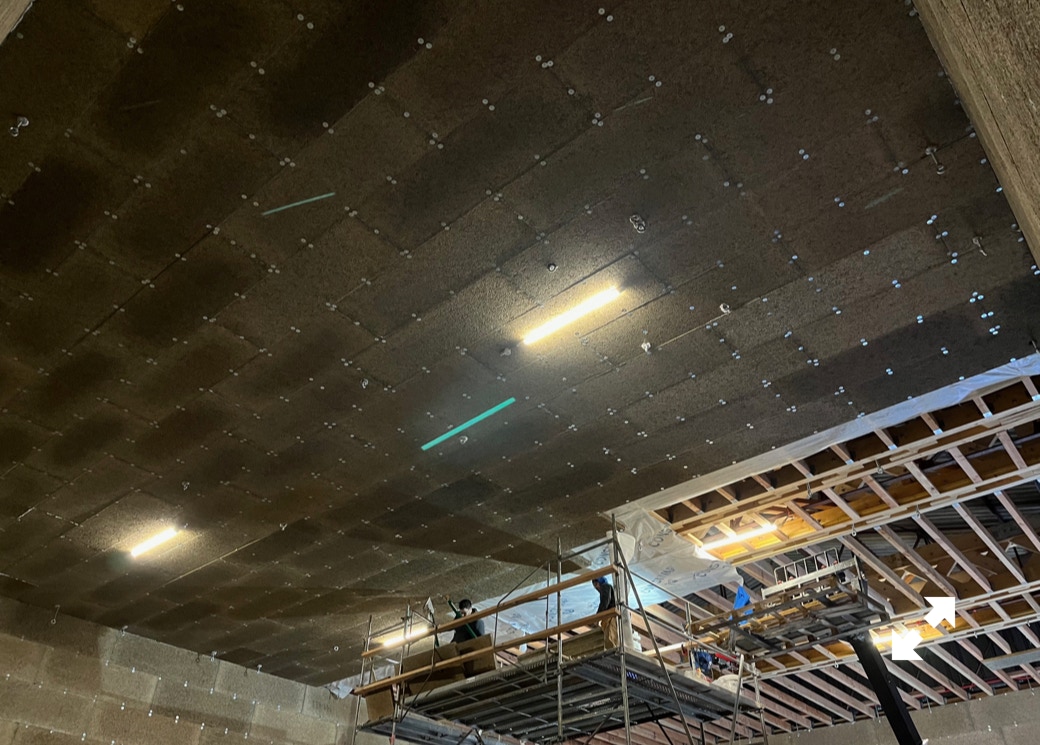

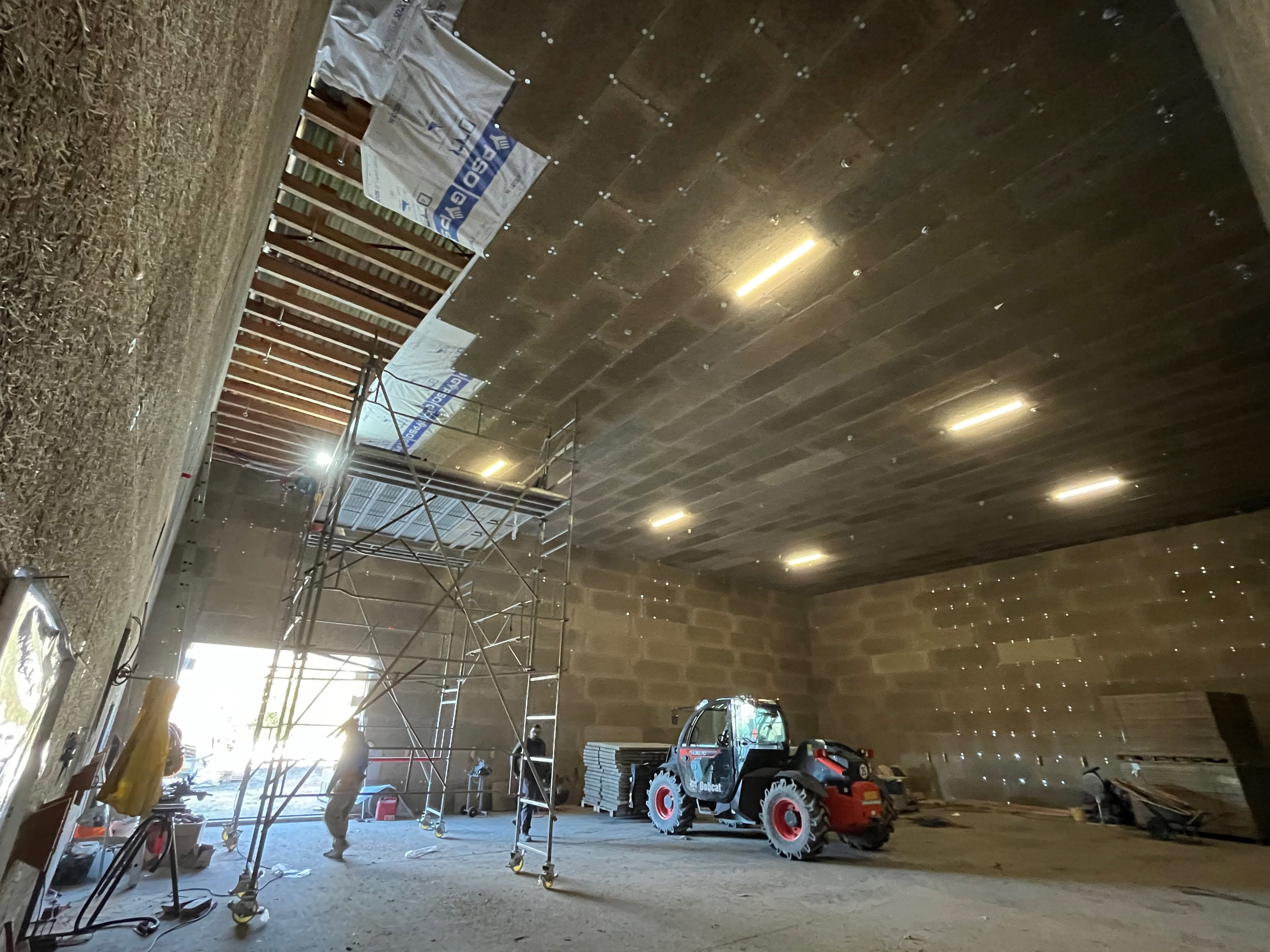

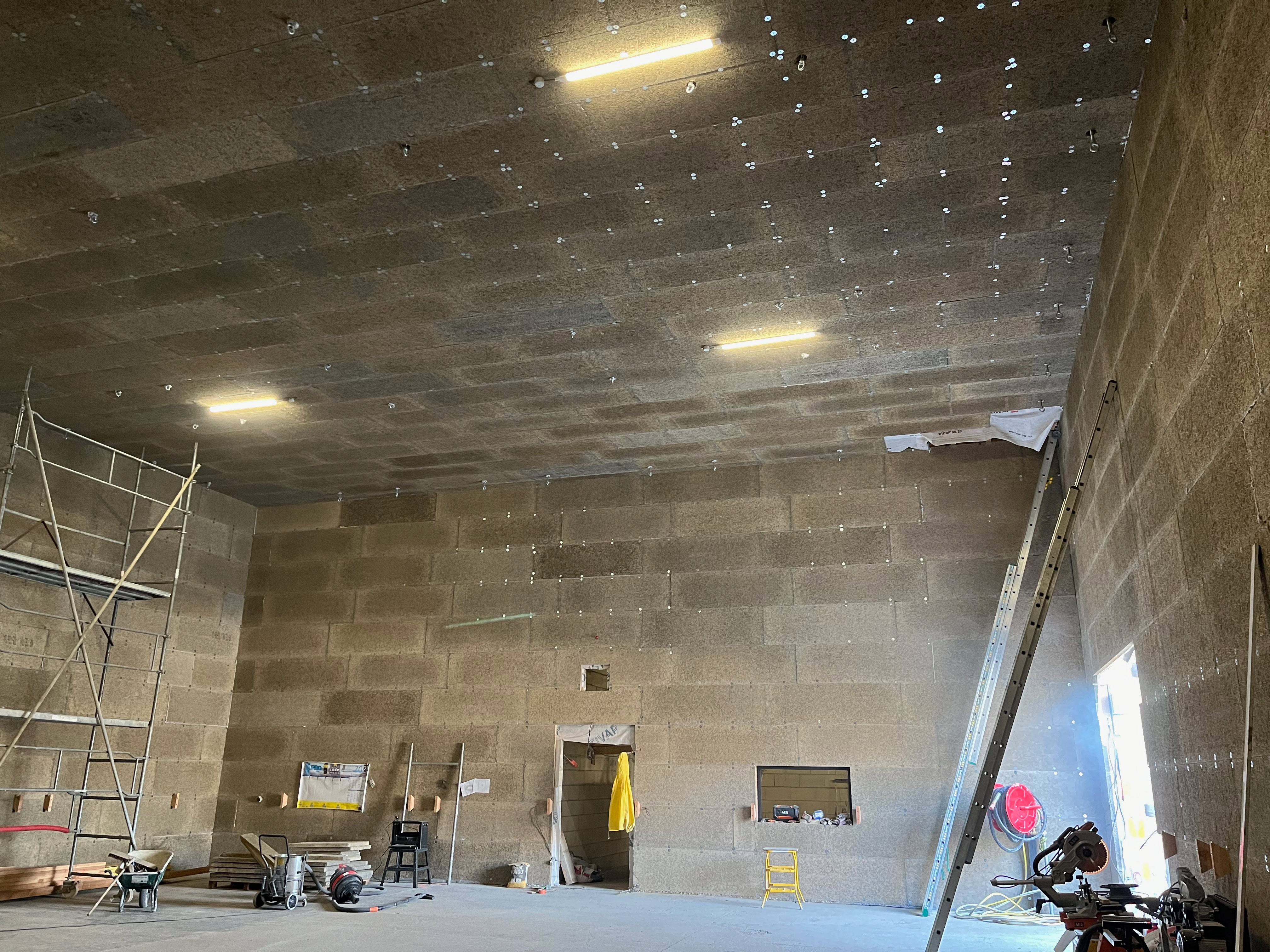

Plafond terminé. On laisse une trappe provisoire d’accès sur le côté nord-ouest. L’échafaudage qui servira à présent pour l’installation de la ventilation, des panneaux acoustique et pour peindre a été raccourcis. 15 janvier 2025

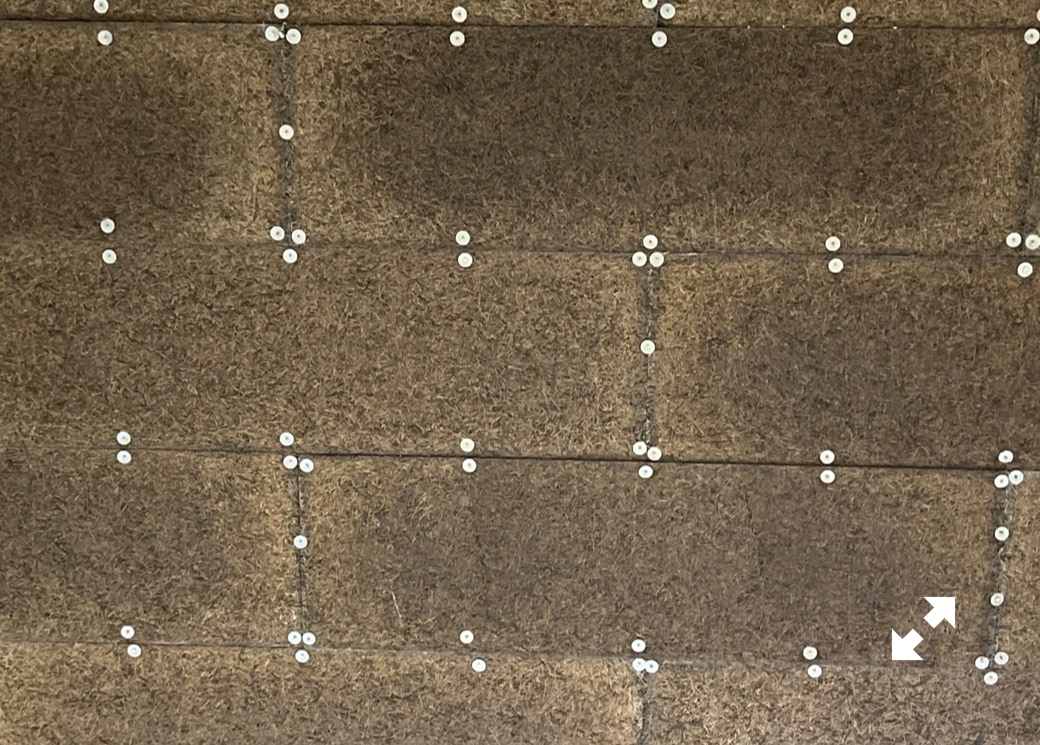

Finition du plafond, joint avec le mur. 14 janvier 2025

Finition du dernier quart du plafond. 13 janvier 2025

Reprise du chantier le 6 janvier 2025 après les vacances de fin d’année. Finition du dernier quart du plafond. 13 janvier 2025

Reprise du chantier le 6 janvier 2025 après les vacances de fin d’année. Finition du dernier quart du plafond. 10 janvier 2025

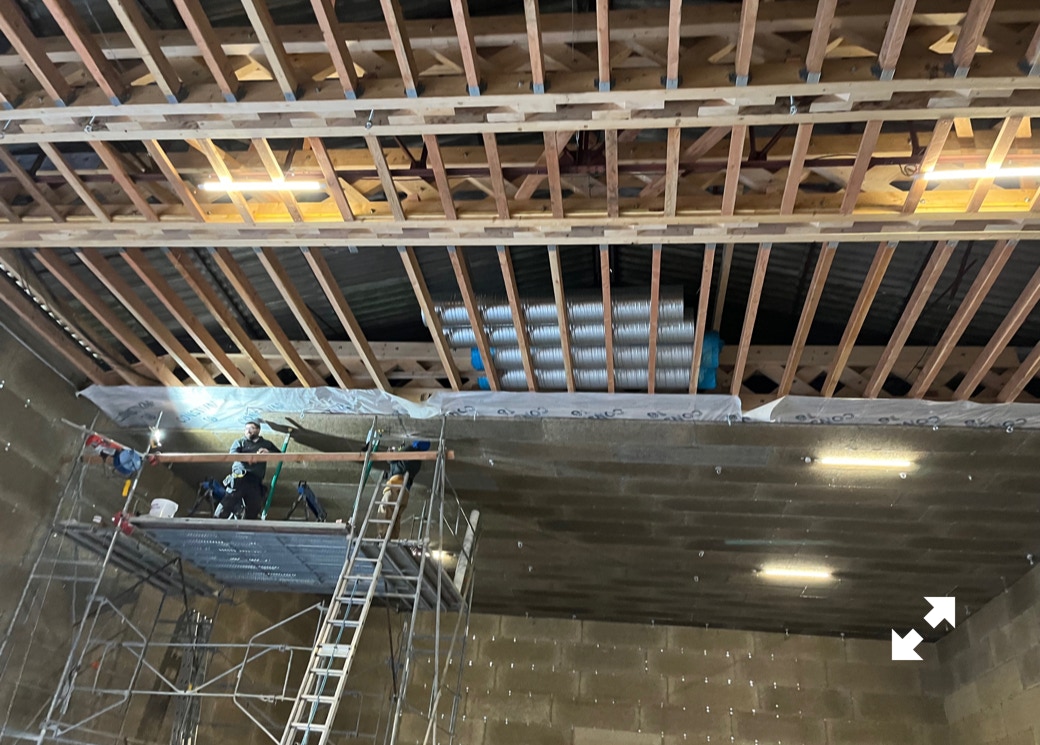

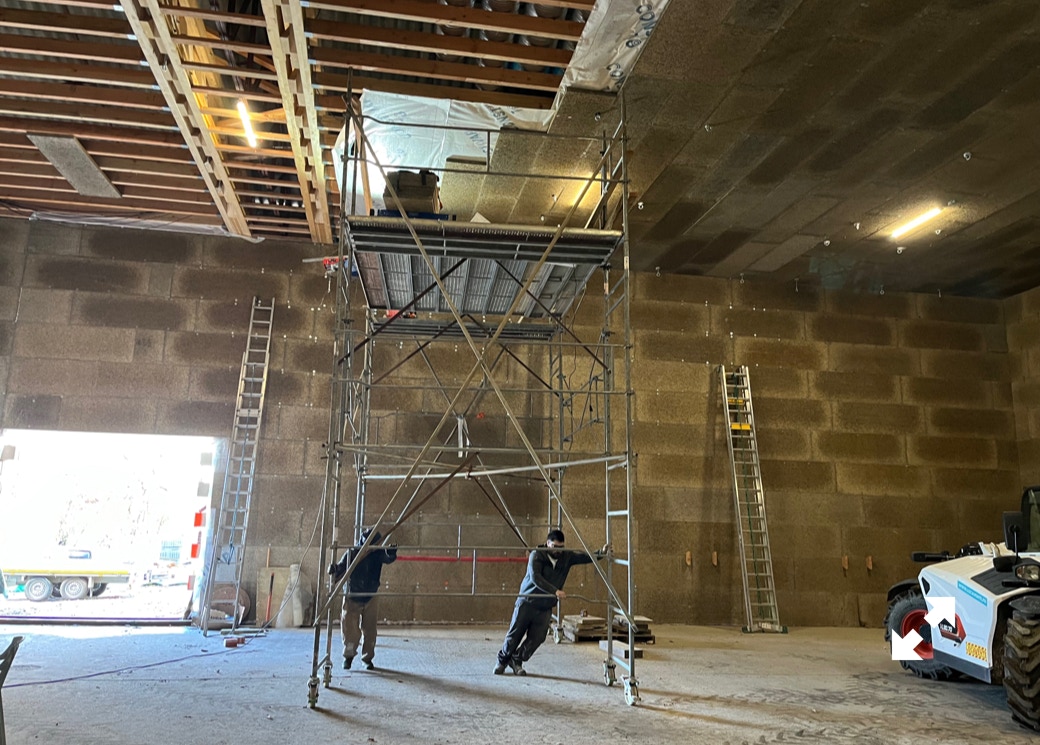

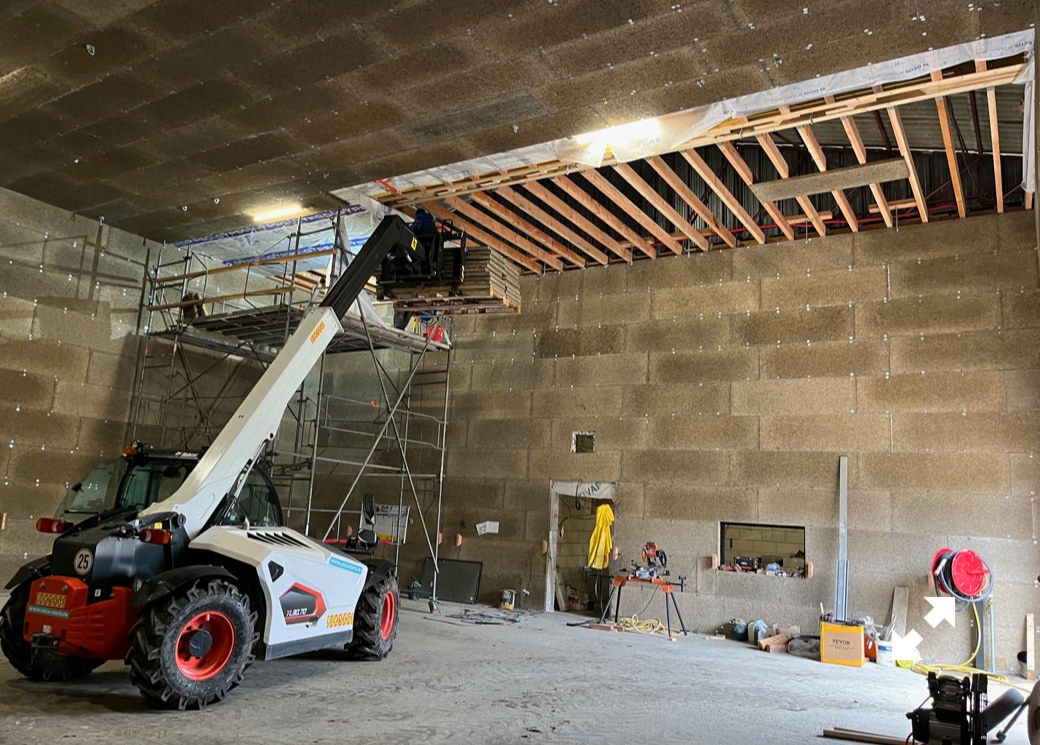

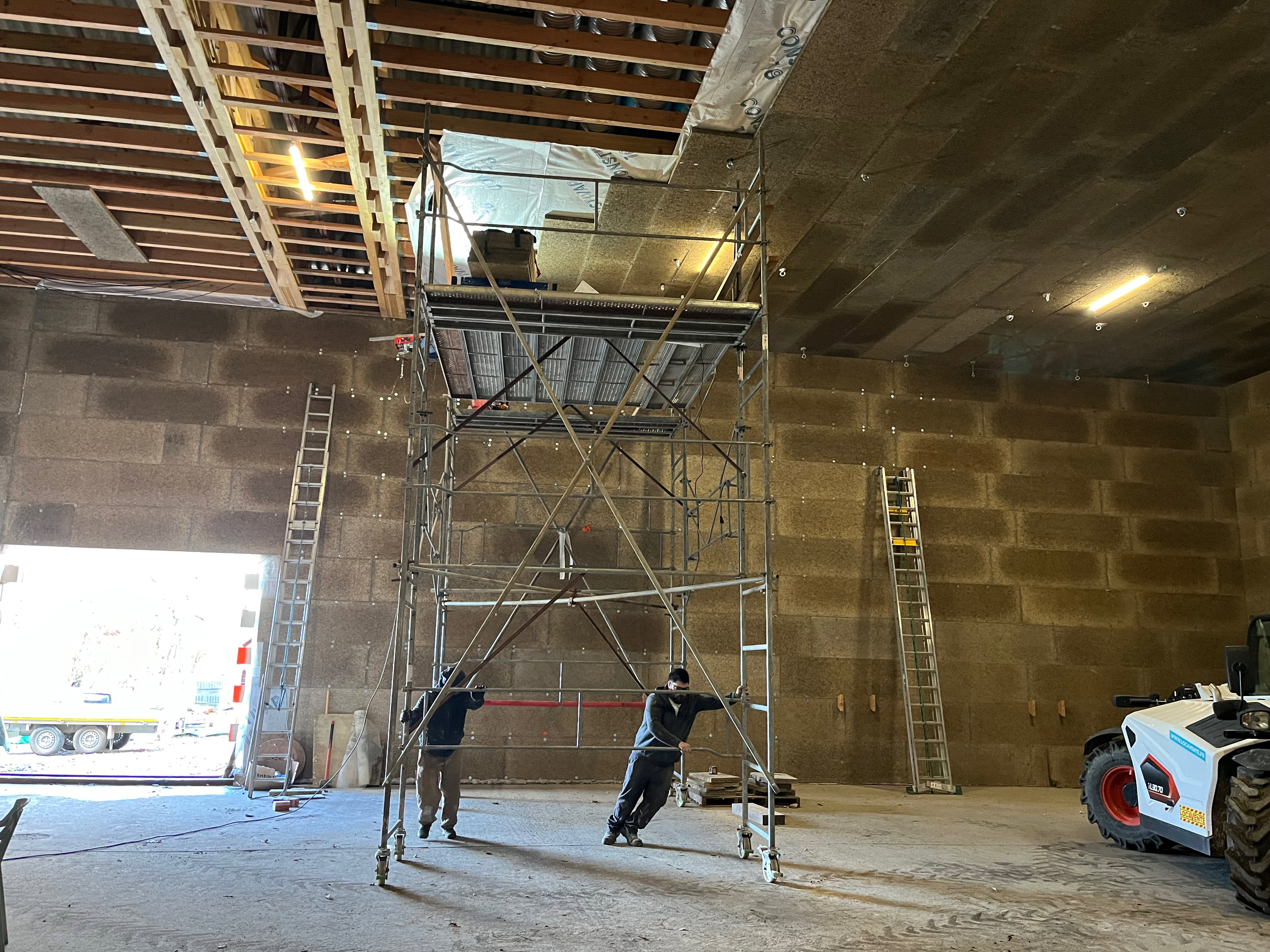

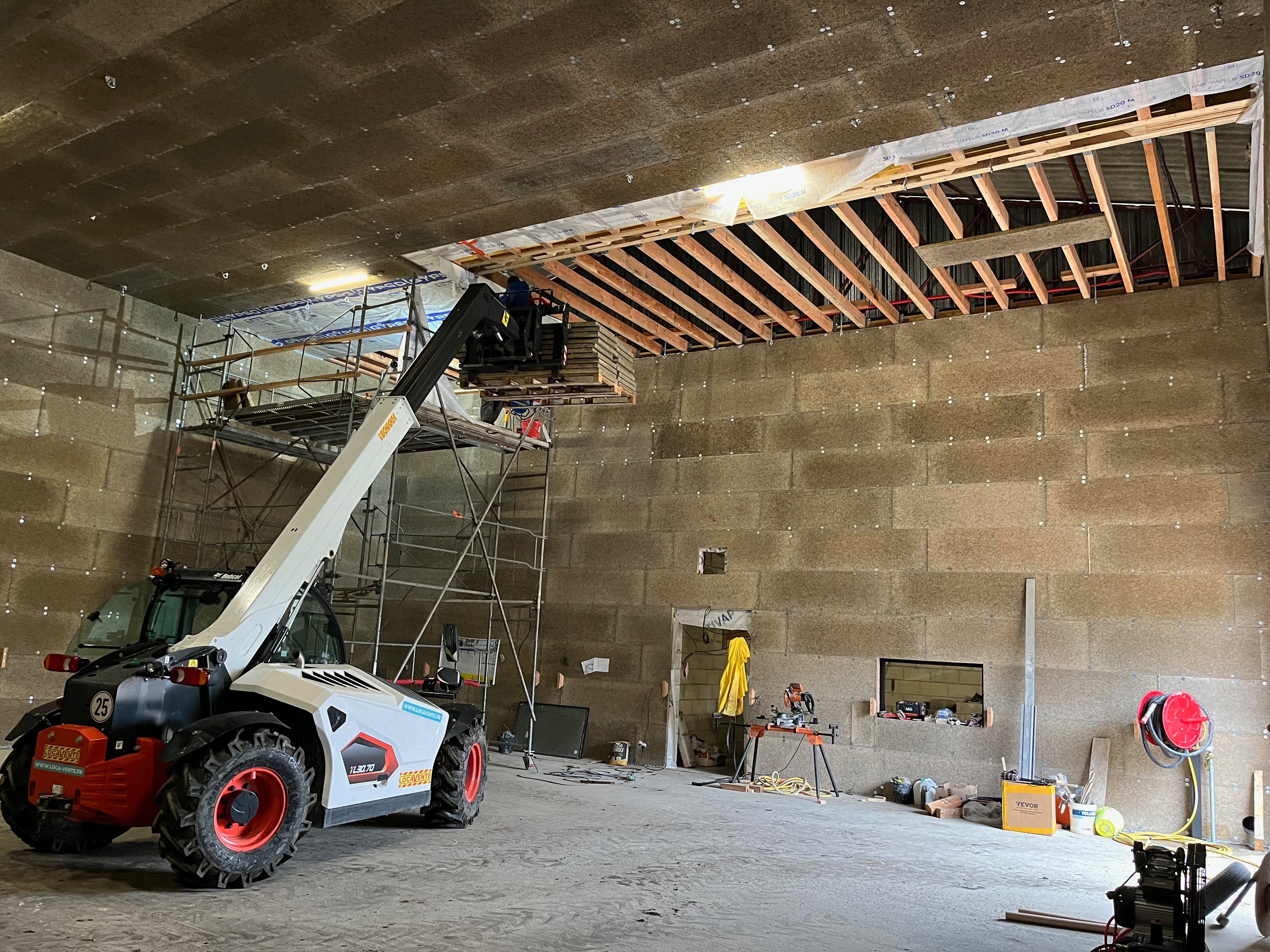

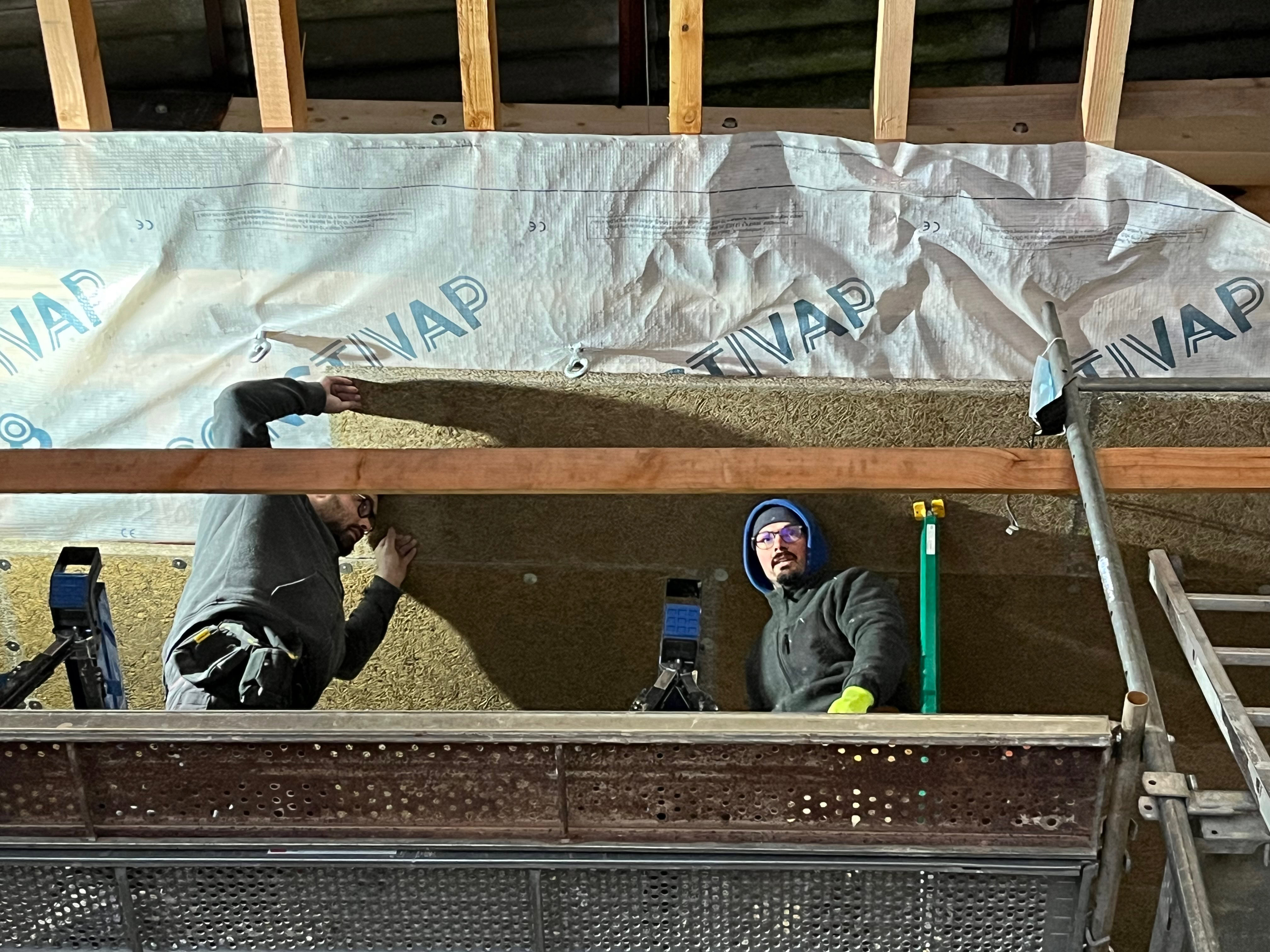

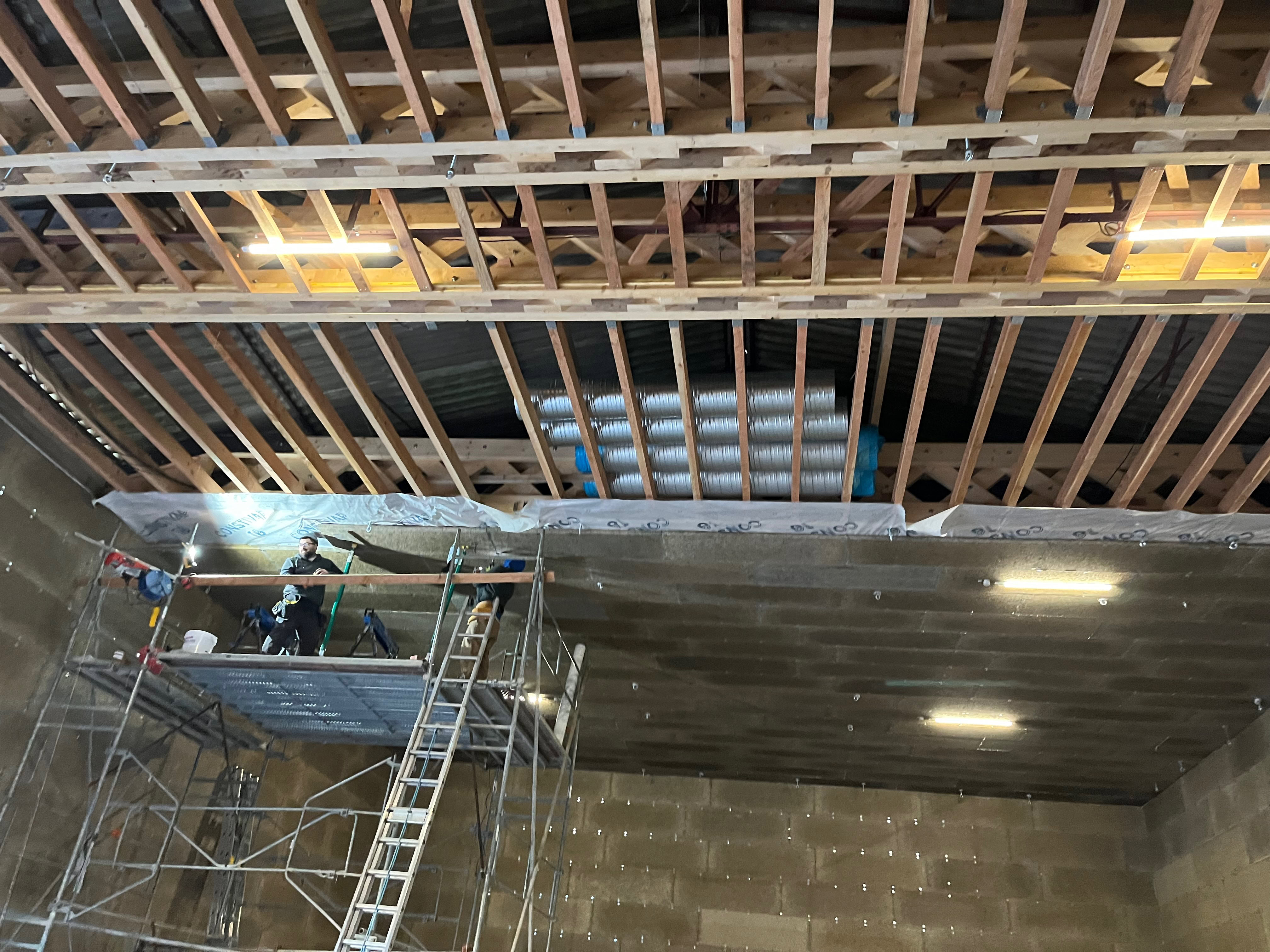

Déplacement de l’échafaudage, avancement vers les deux tiers de la pose du Fibralth au plafond. 19 décembre 2024

Pose définitive au plafond des lampes LED pour assurer l’éclairage de service, 6 unités de prévus. 13 décembre 2024

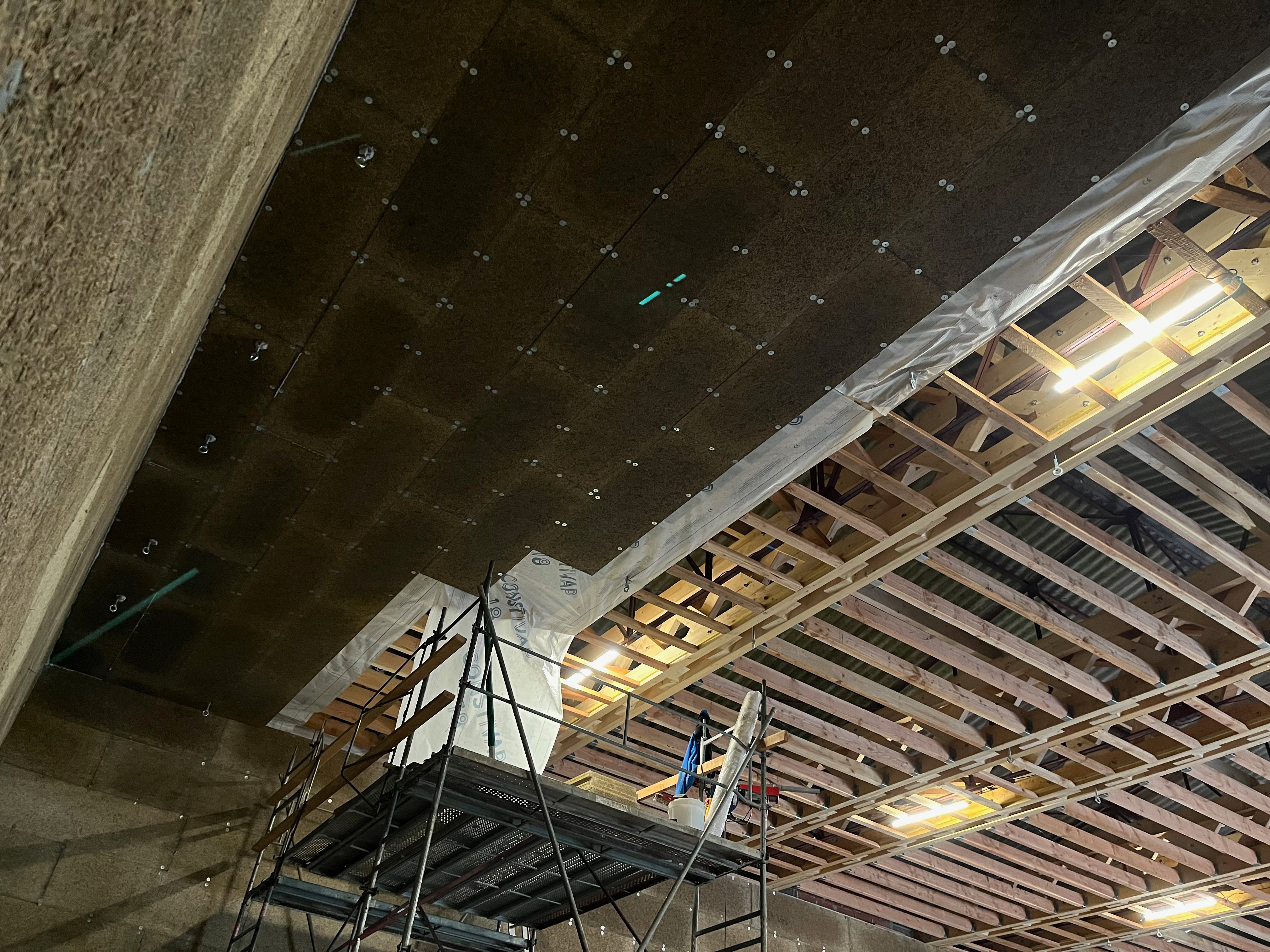

La moitié de la pose des plaques de Fibralith est dépassée à ce jour (couverture de 10 x 15 m sur les 300 m2 total). Préparation à la mise en place de la tuyauterie d’aération. 12 décembre 2024

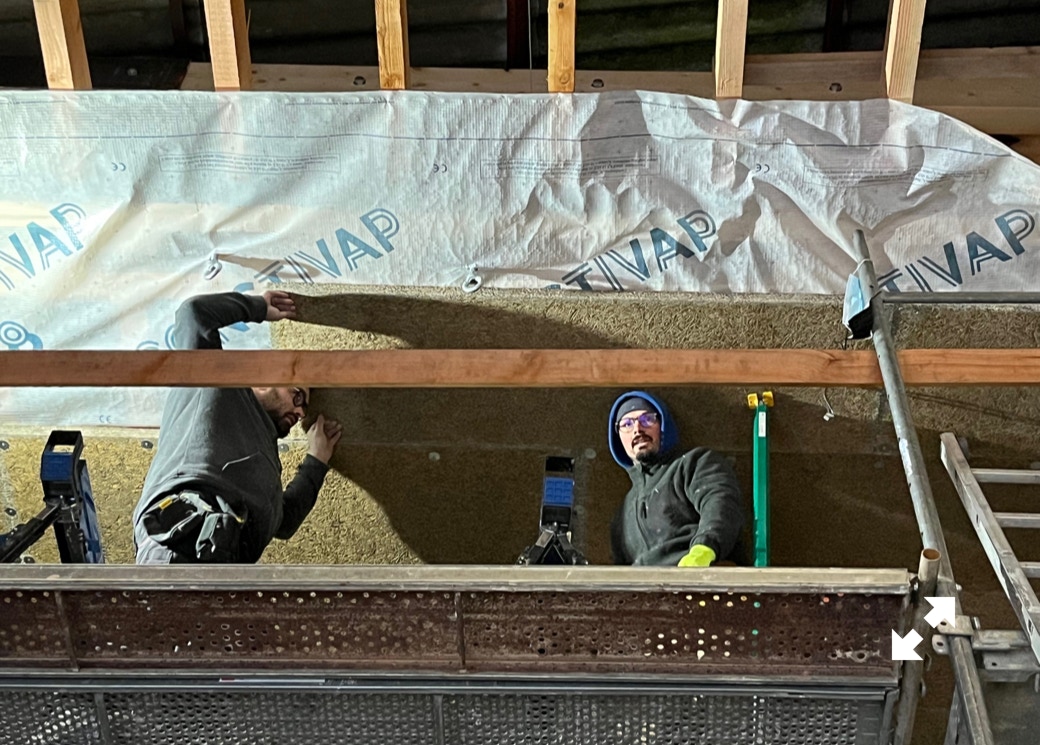

Détail de la pose des panneaux de Fibralith et de l’écran pare-vapeur. 12 décembre 2024

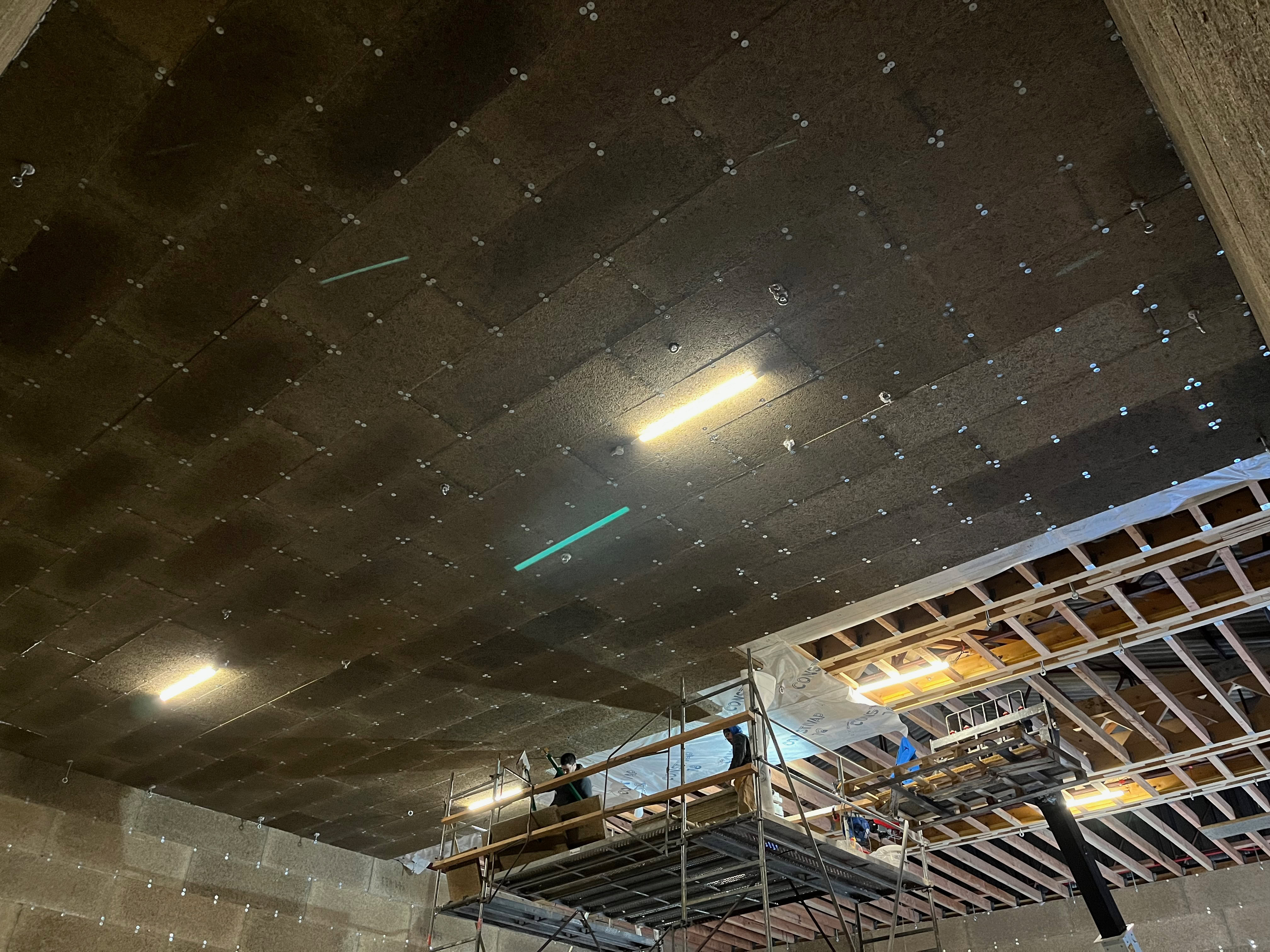

Progression de la pose des plaques de Fibralth au plafond. On sera à la moitié du travail à la fin de cette semaine. 11 décembre 2024

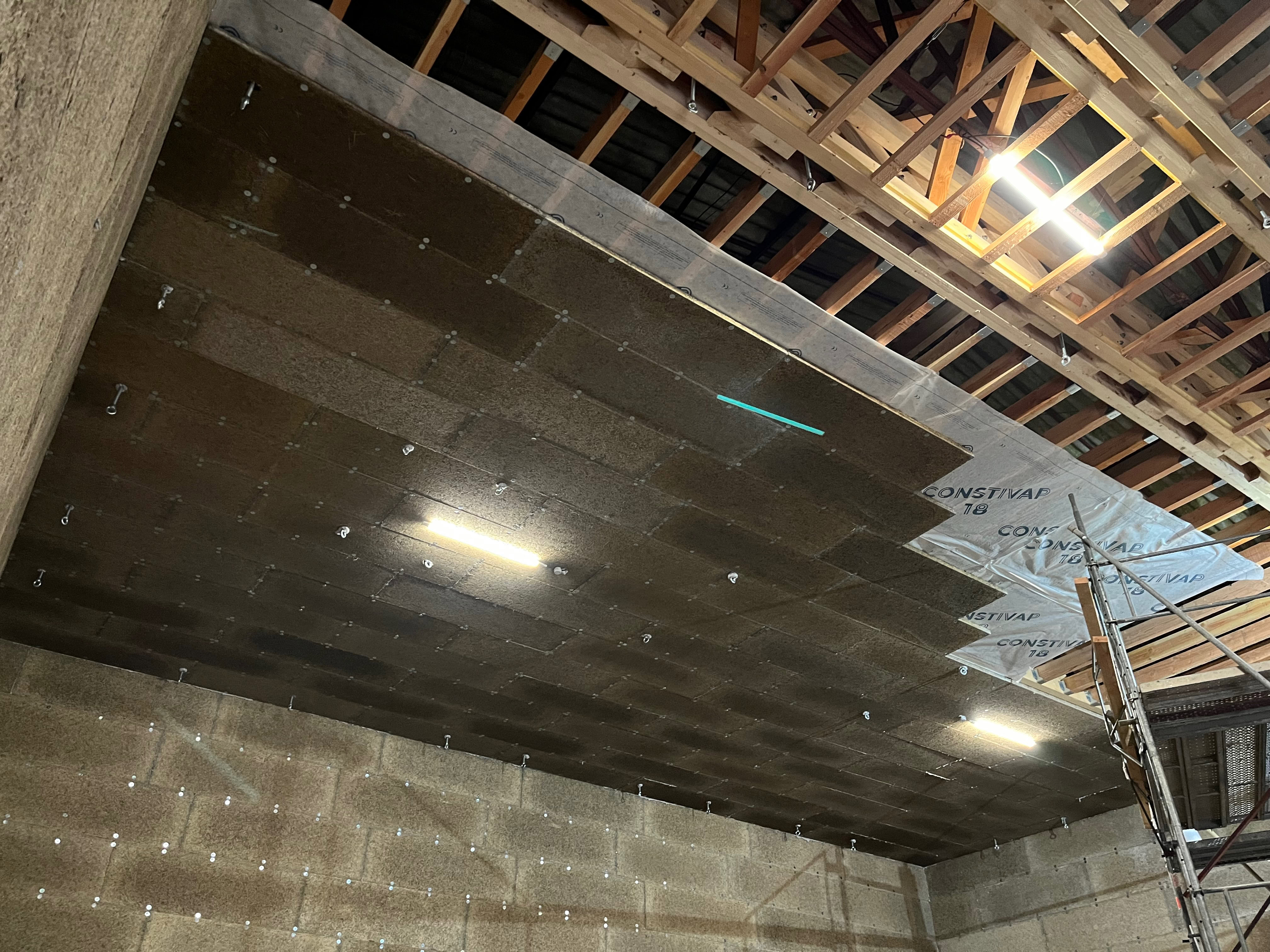

Avancée de la pose des plaques de Fibralith constituant la couche extérieure du plafond. On observe les crochets centraux et latéraux de suspension, qui sont placés progressivement aux endroits calculés, également la mise en place de l’éclairage définitif de service. 10 décembre 2024

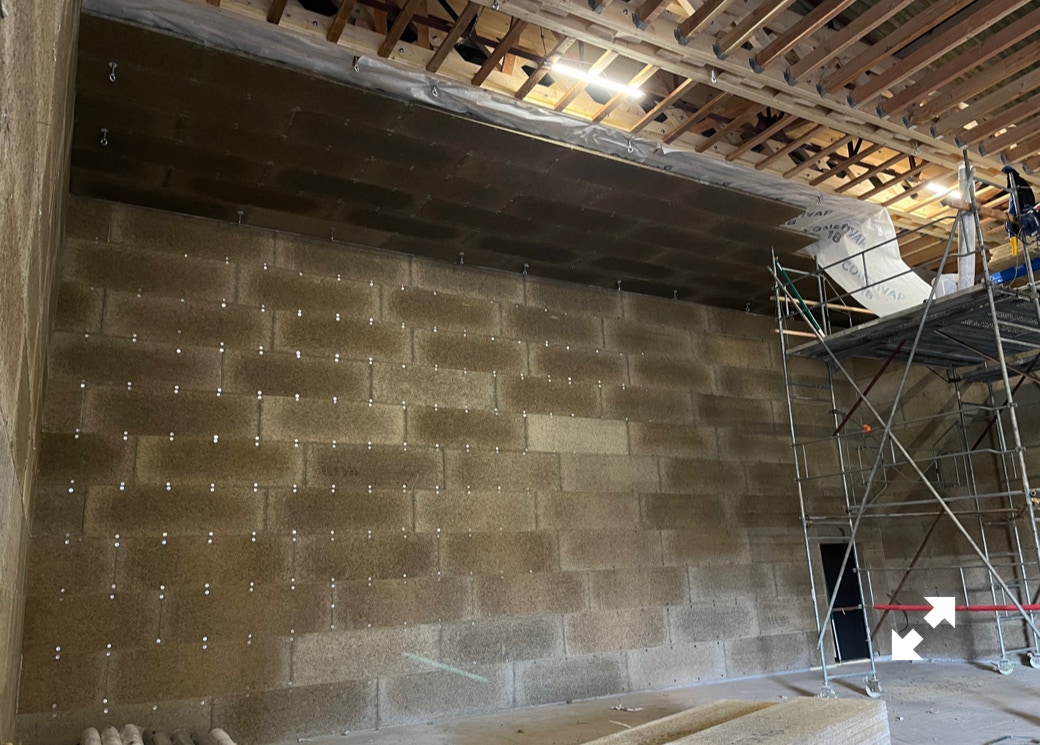

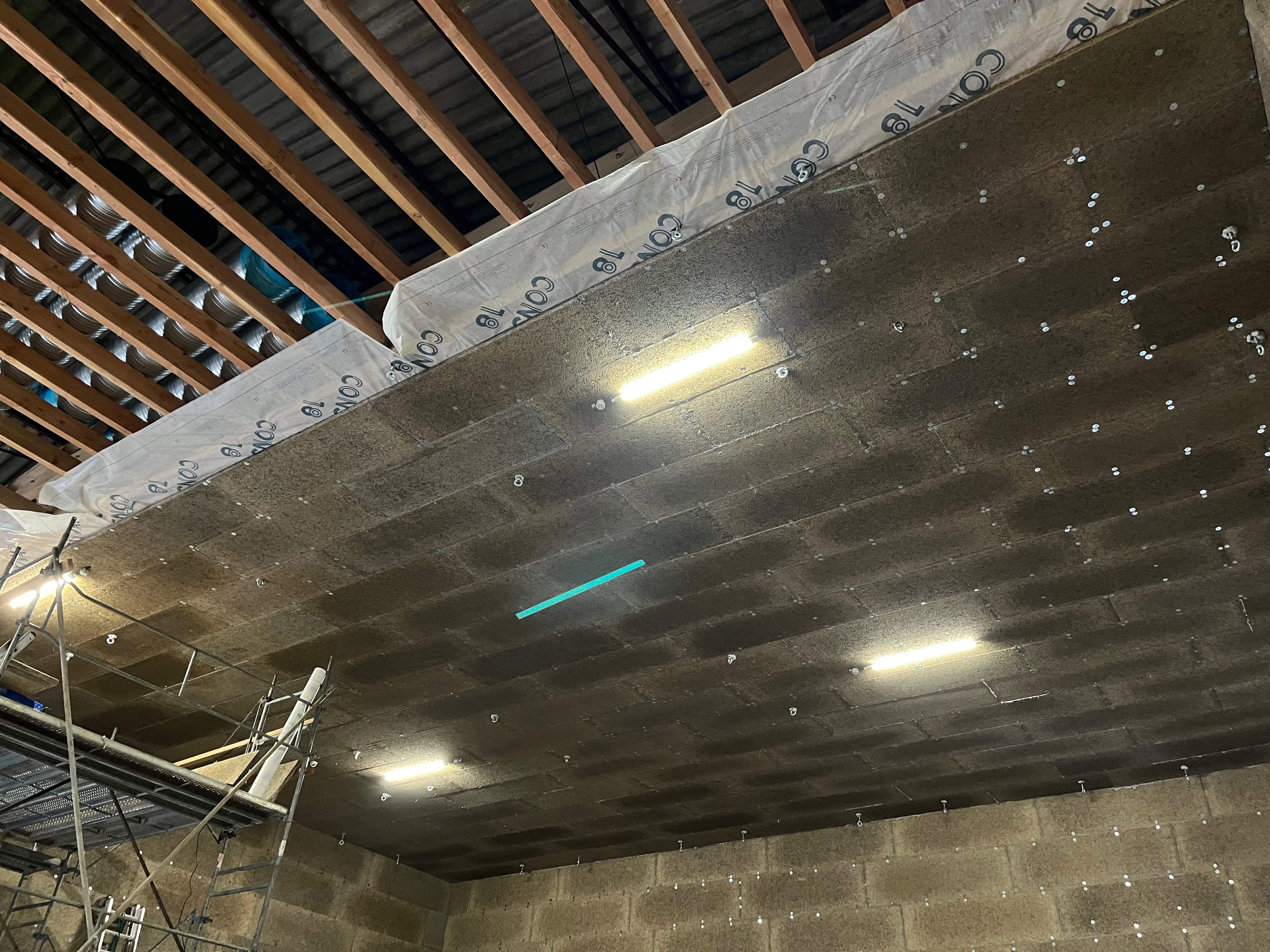

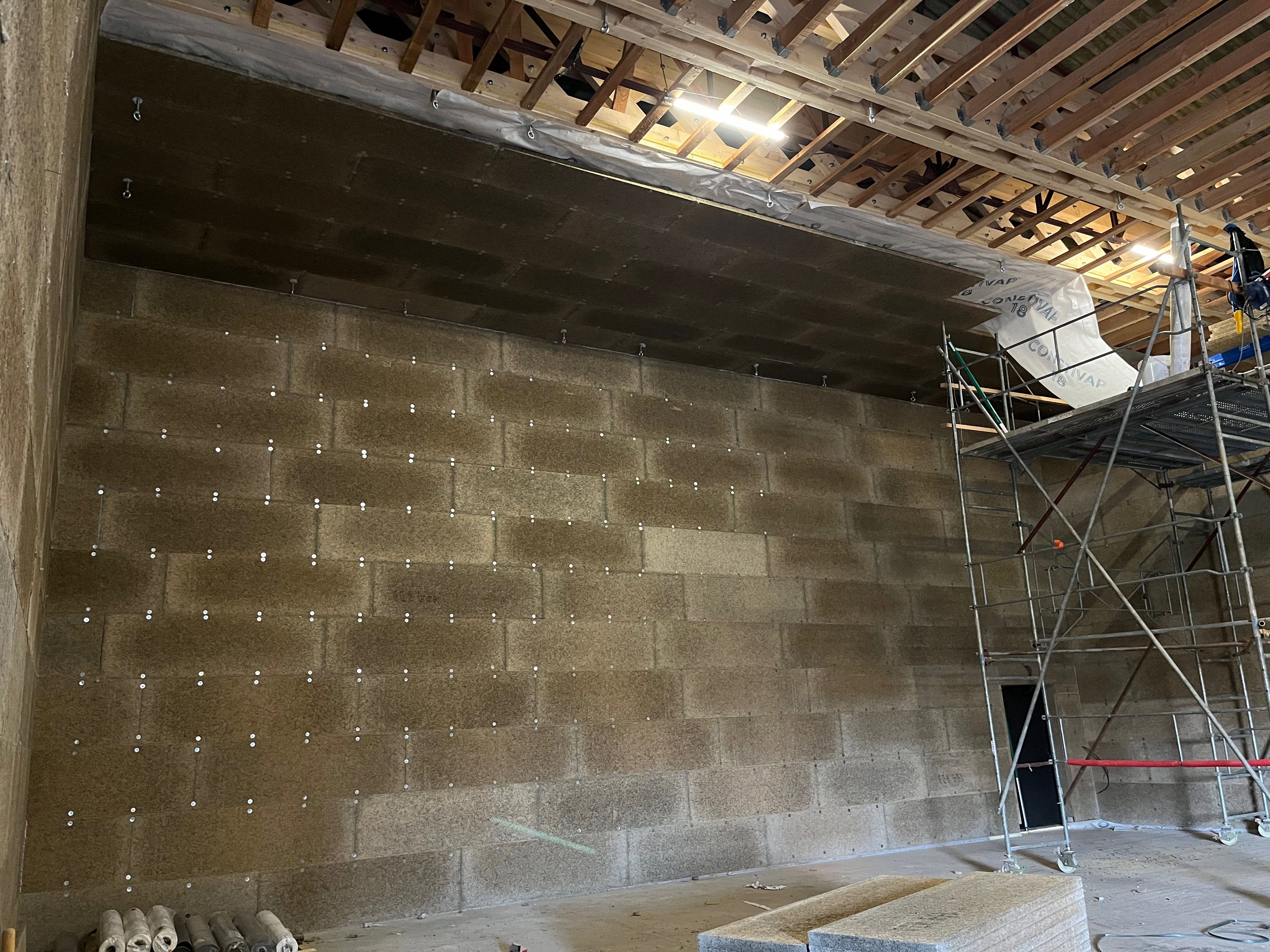

Avancement de la pose des plaques de Fibralith. 6 décembre 2024

Avancement de la pose des plaques de Fibralith, mise en place progressive des crochets latéraux. 6 décembre 2024

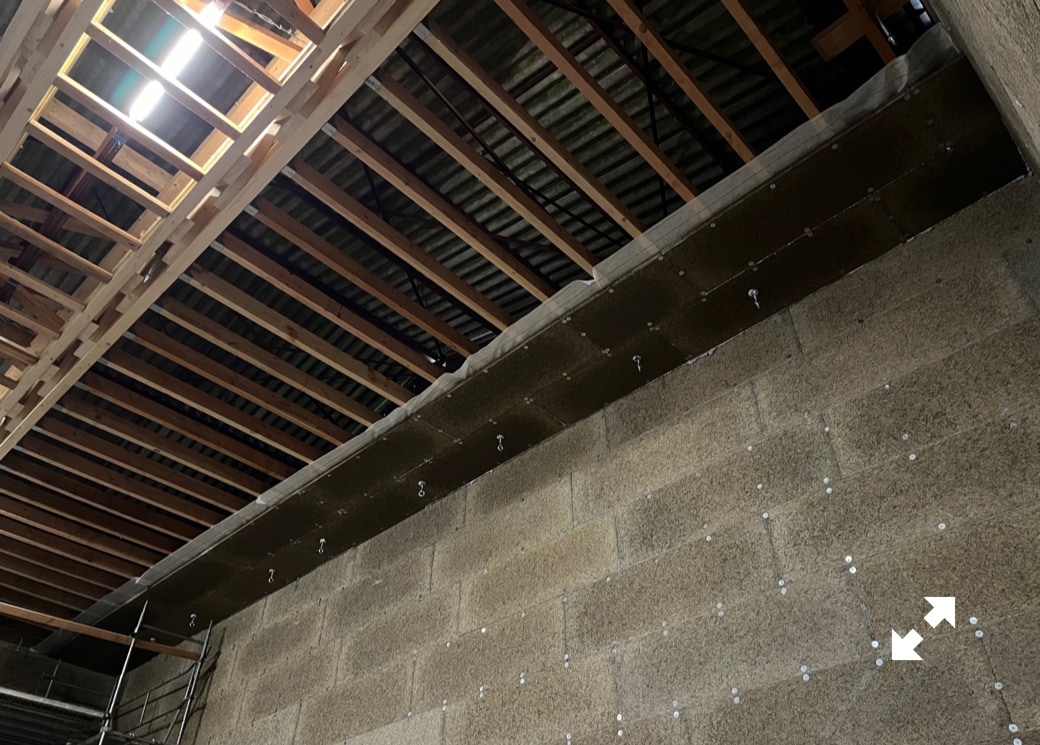

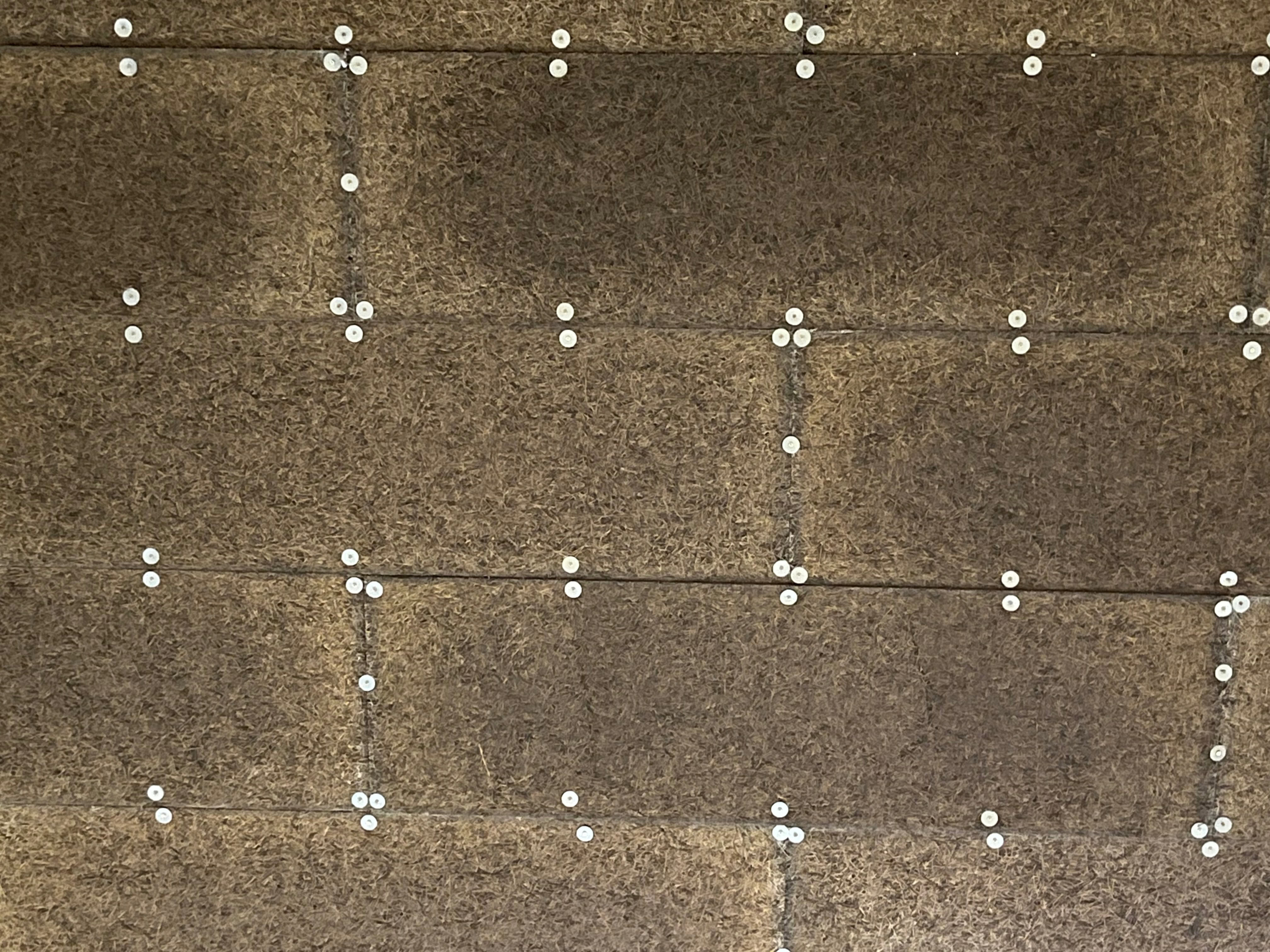

Méthode de suspension des plaques de Fibralith au plafond. Le nombre de vis au m2 est supérieur à celui des murs, pour obtenir plus de solidité. 6 décembre 2024

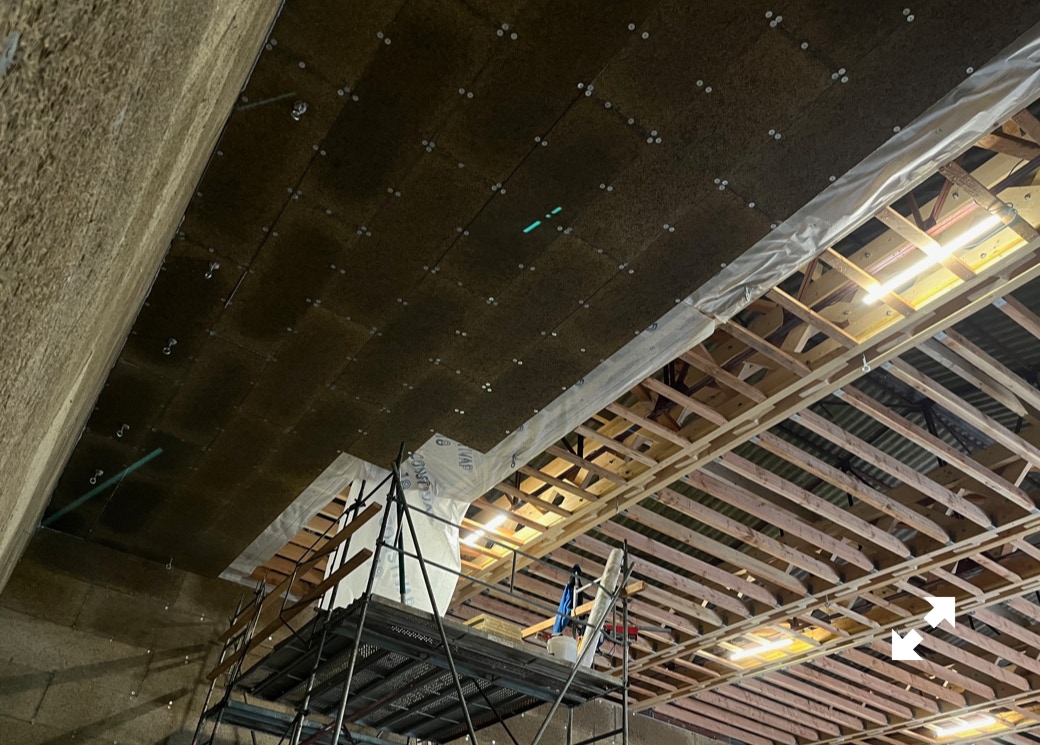

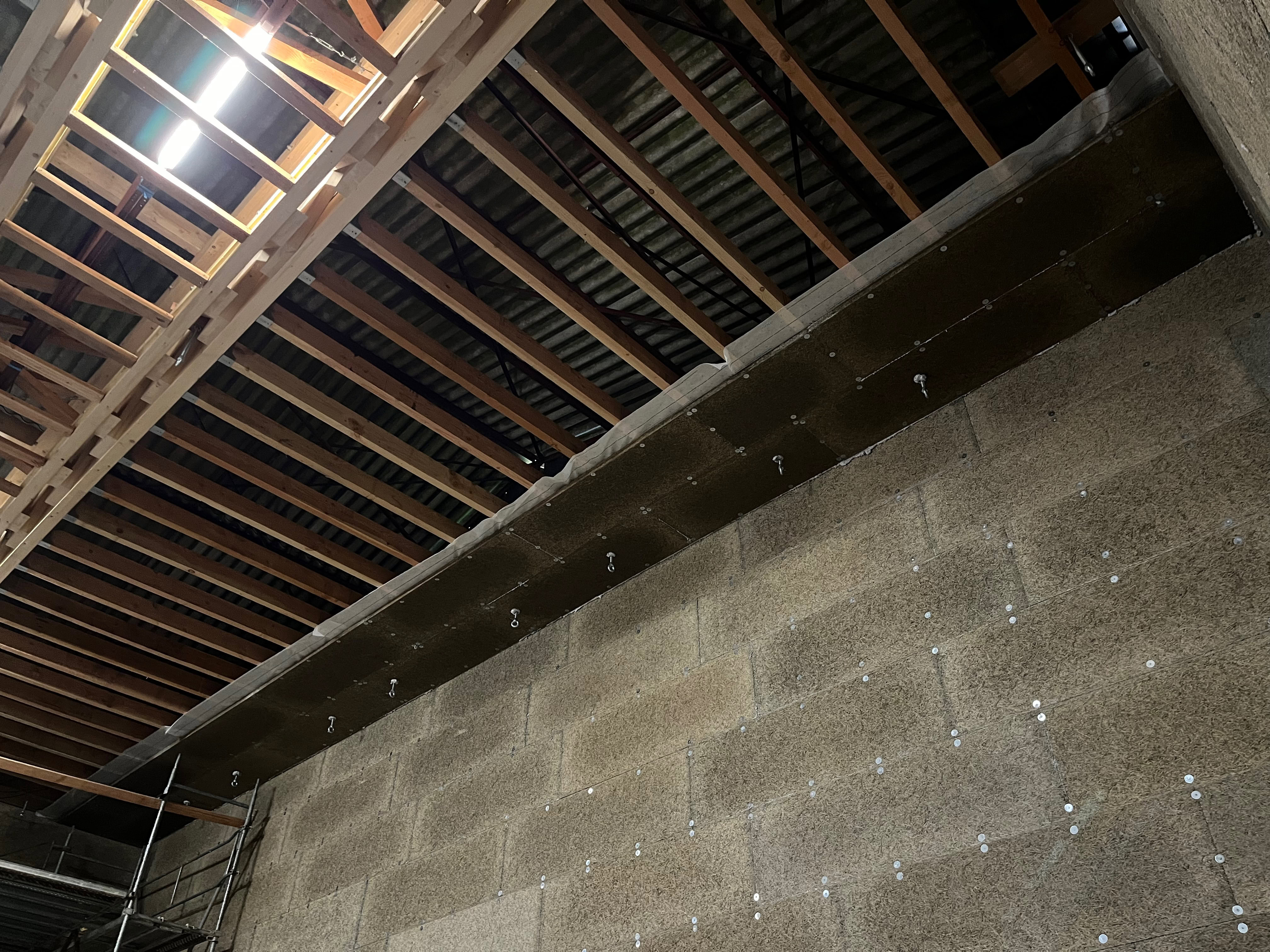

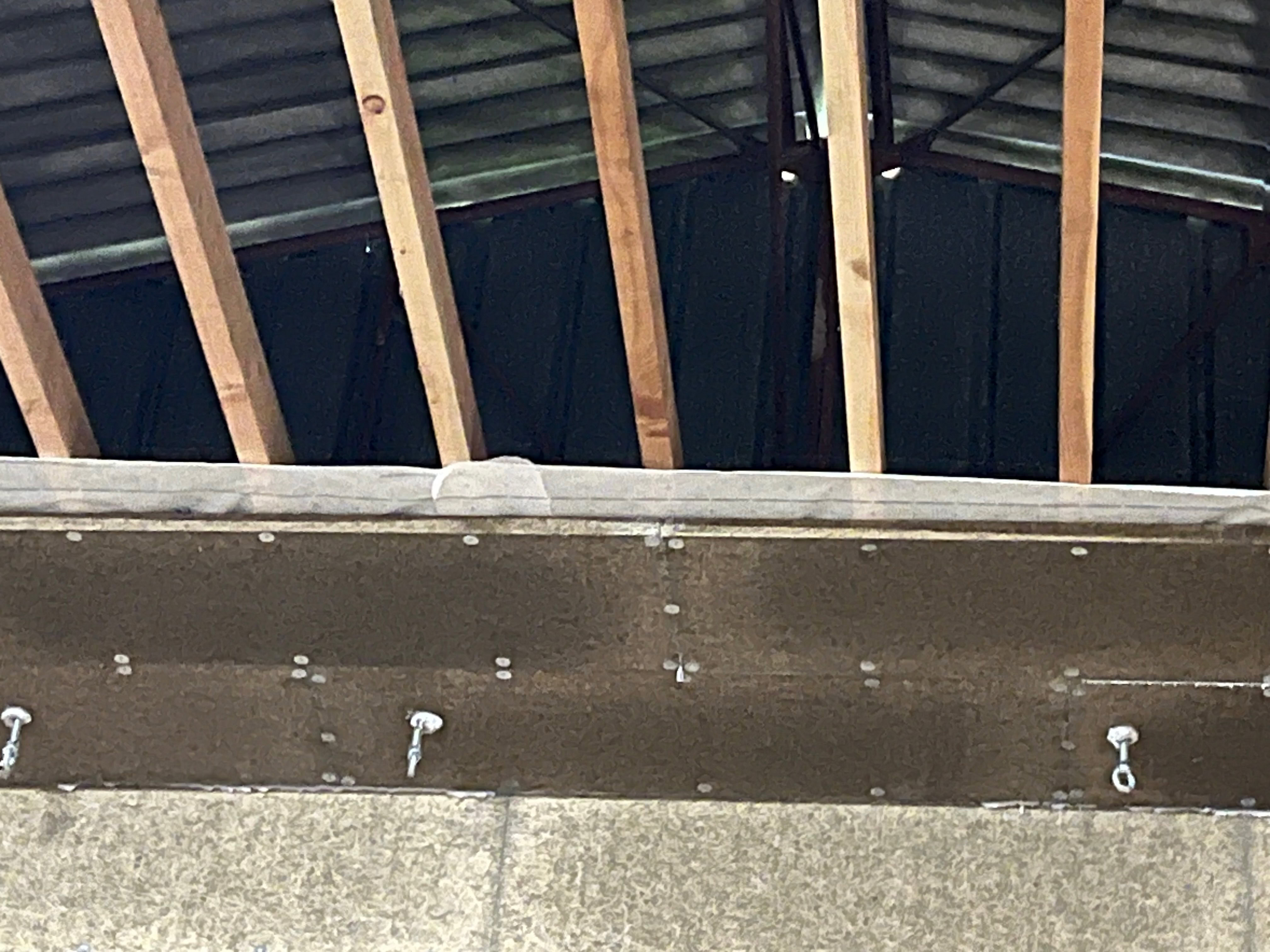

Coté mur vers l’est, pose au plafond des deux premières rangées de plaques de Fibralith, ainsi que du pare-vapeur. Au-dessus, la laine de roche sera installée sur une épaisseur de 60 à 80 cm, ainsi que les nombreux tuyaux de ventilation. 2 décembre 2024

Détail de la pose au plafond des plaques de Fibralth et du pare-vapeur. Sortie des crochets de fixation. 2 décembre 2024

Pulvérisation de la laine de roche, pompage. 4 février 2025
