Passage de la fibre optique qui relie les deux studios, transport de l’énergie secourue et régulée

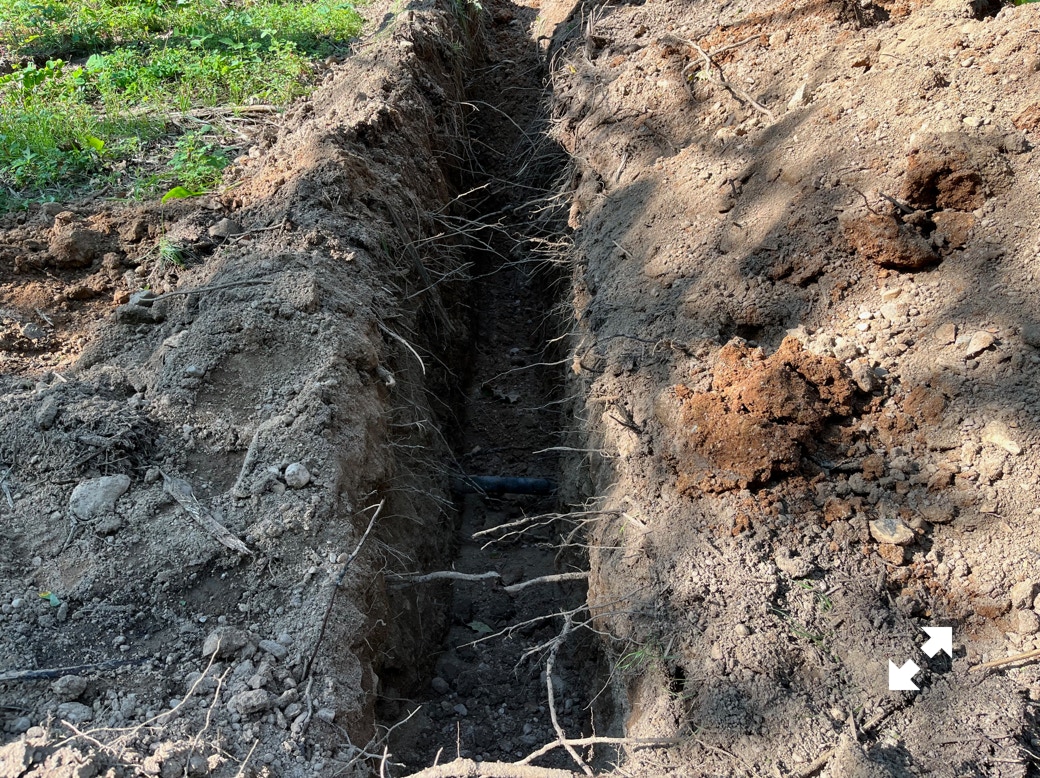

Afin d’assurer la communication bi-directionnelle des signaux audio et vidéo entre le studio existant et le nouveau, une fibre optique de 24 brins monomode (OS2 24FO armée acier, 9/125 microns, 12G), ainsi qu’une alimentation secourue des systèmes informatiques (10 A, 230690230 V en IT) est installée dans une tranchée de 330 mètres.

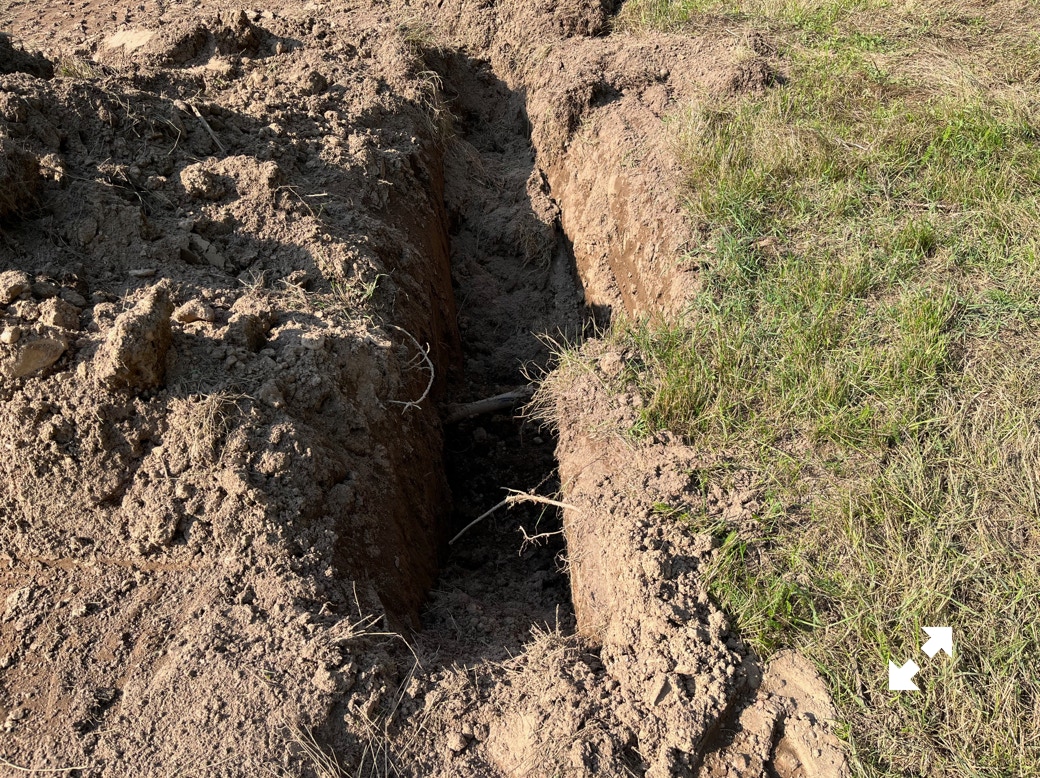

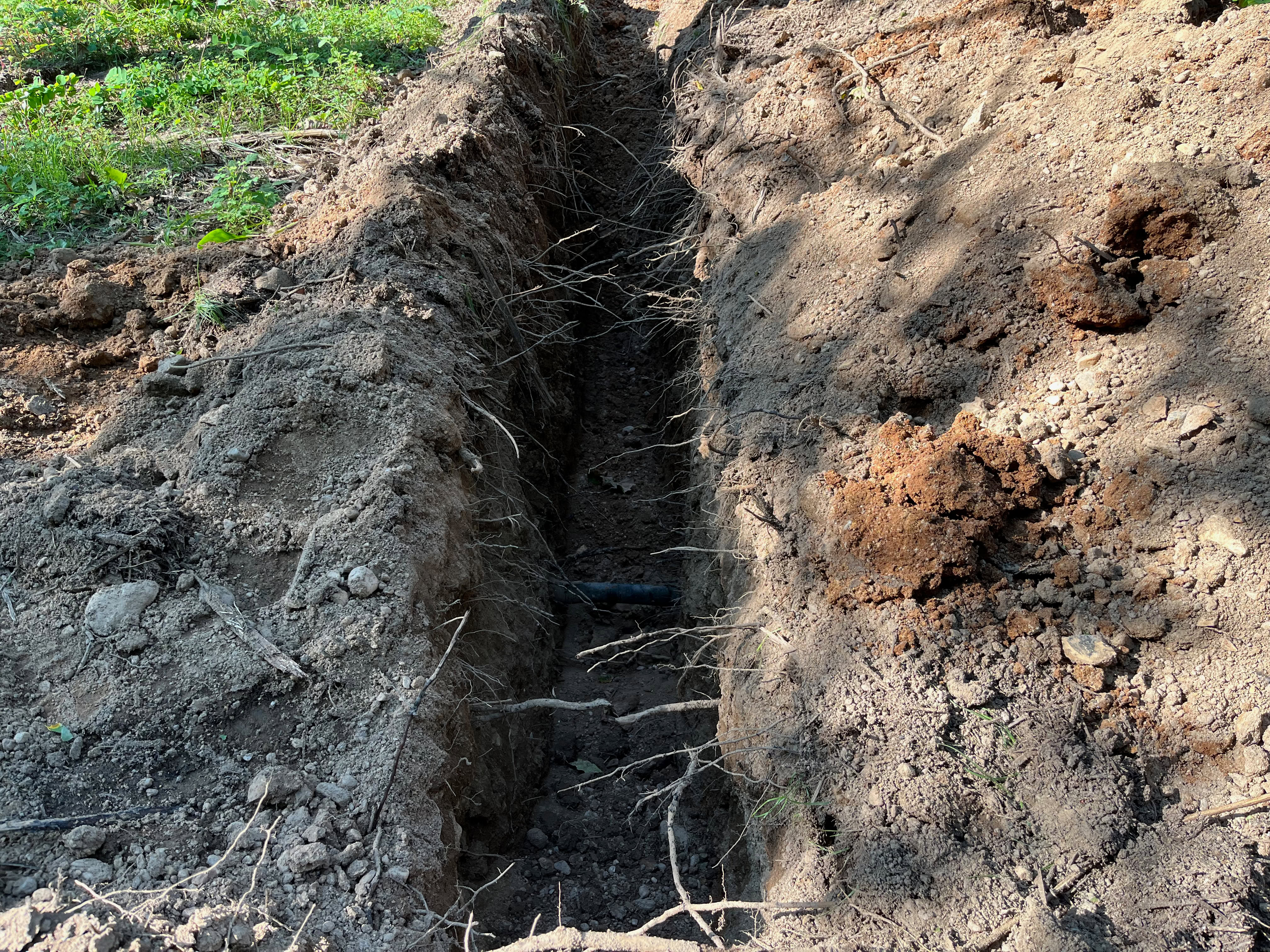

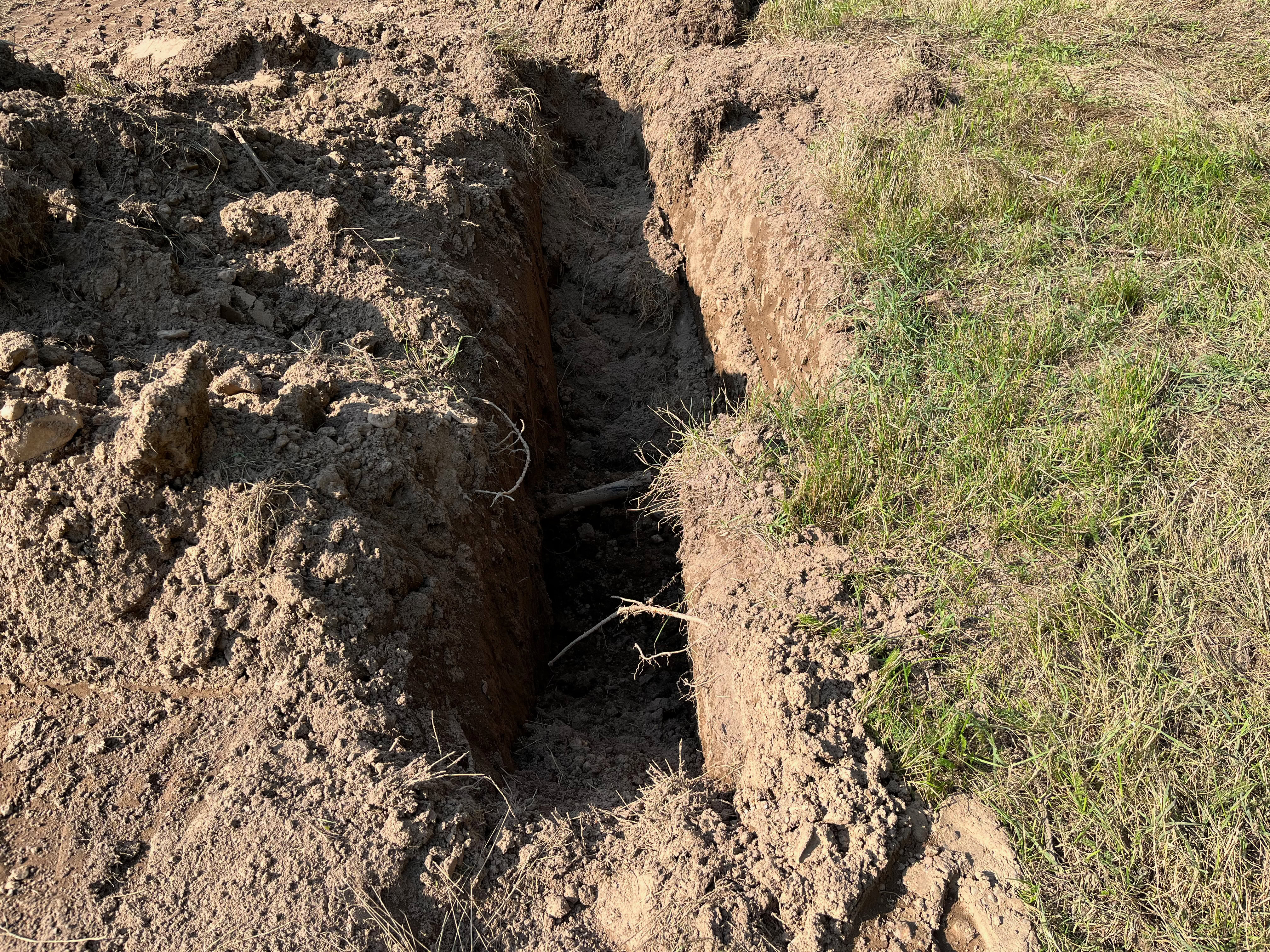

Tranchée rebouchée côté grande salle, traversée du bois. 14 février 2025

Tranchée rebouchée, côté studio A. 14 février 2025

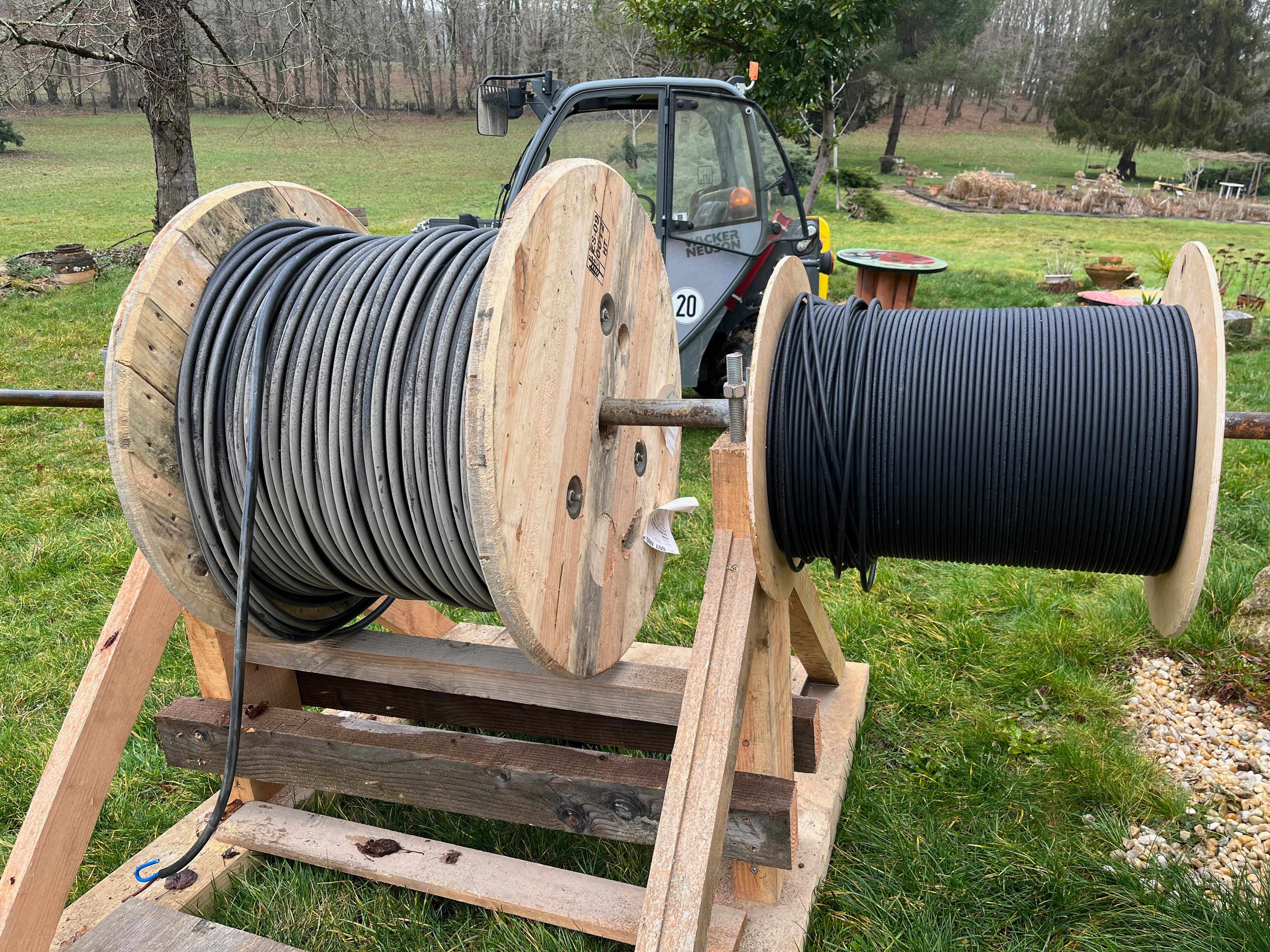

Les deux rouleaux de câble sont dévidés côté studio A : 350 mètres de câble d’alimentation 2G16 (16 mm2) sous 700 Volts + 400 mètres de fibre optique 24 brins mono-mode blindé d’acier. L’aiguille sera tractée par la pelleteuse en une seule passe. 13 février 2025

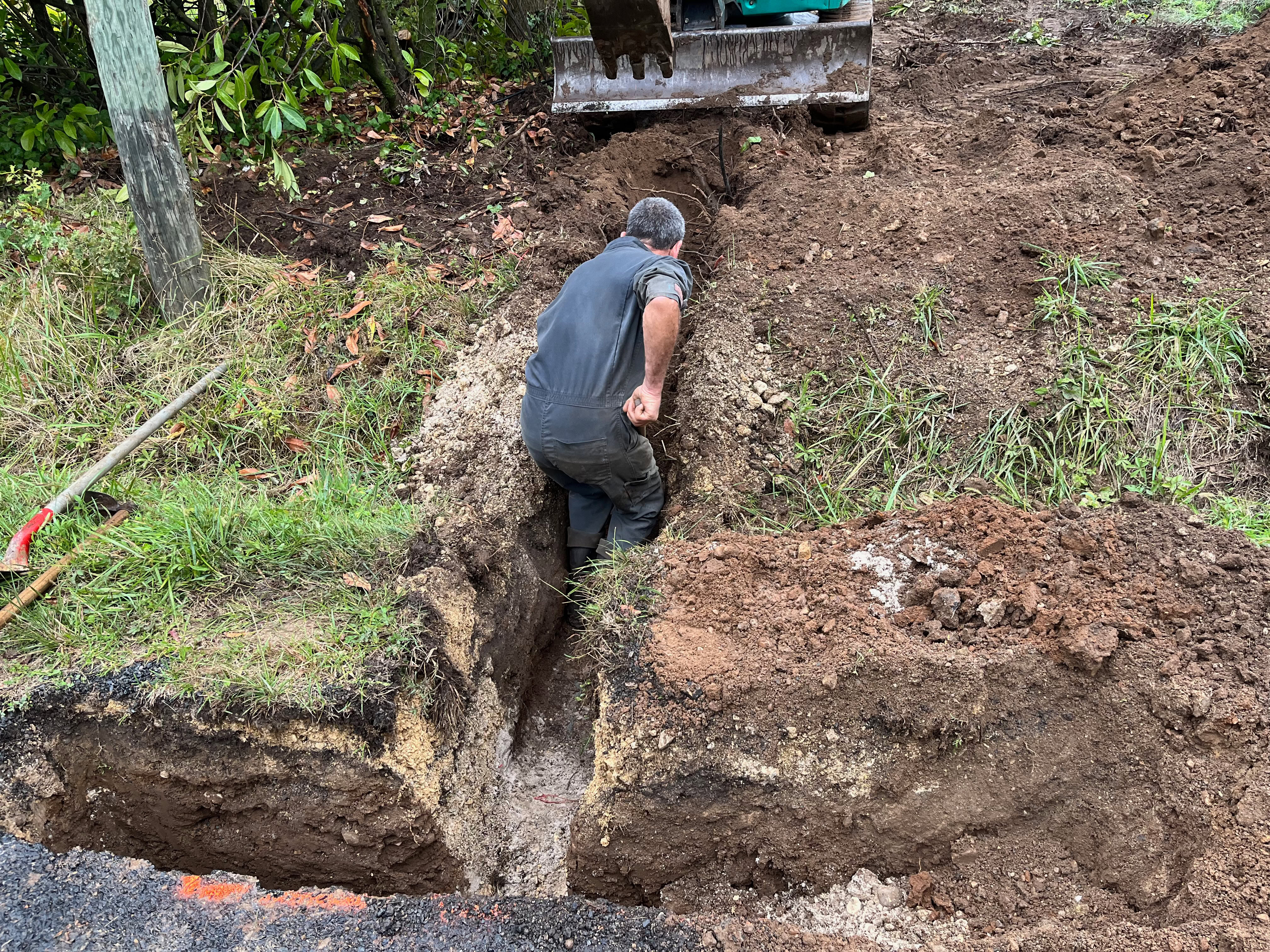

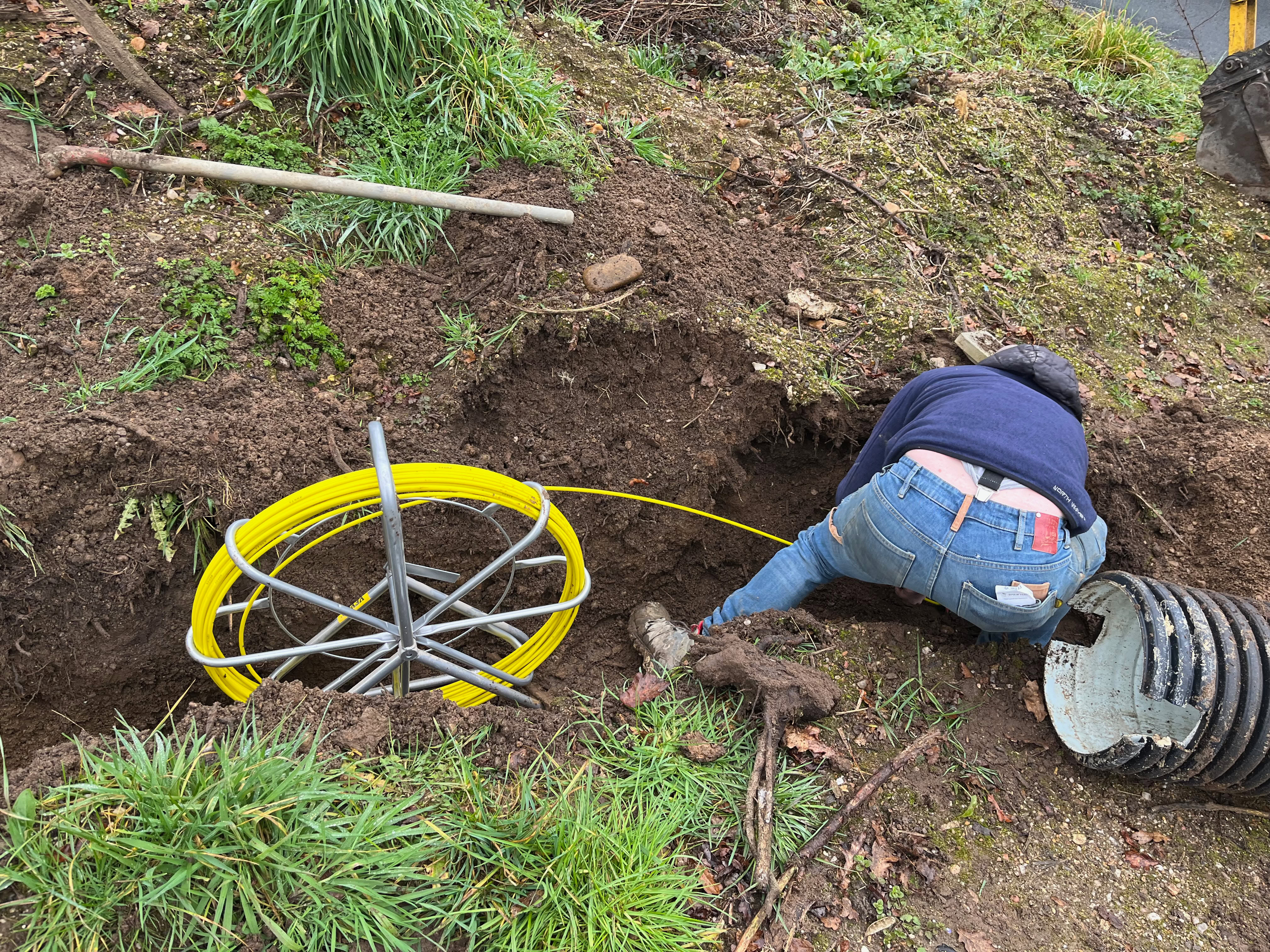

Passage de l’aiguille de 150 mètres (la distance totale qui sépare les deux bâtiment est de 306 mètres). 13 février 2025

Raccords des deux gaines d’un 𝜙 de 90 mm à la sortie du studio, destinées à la fibre optique et à l’alimentation secourue. 14 février 2025

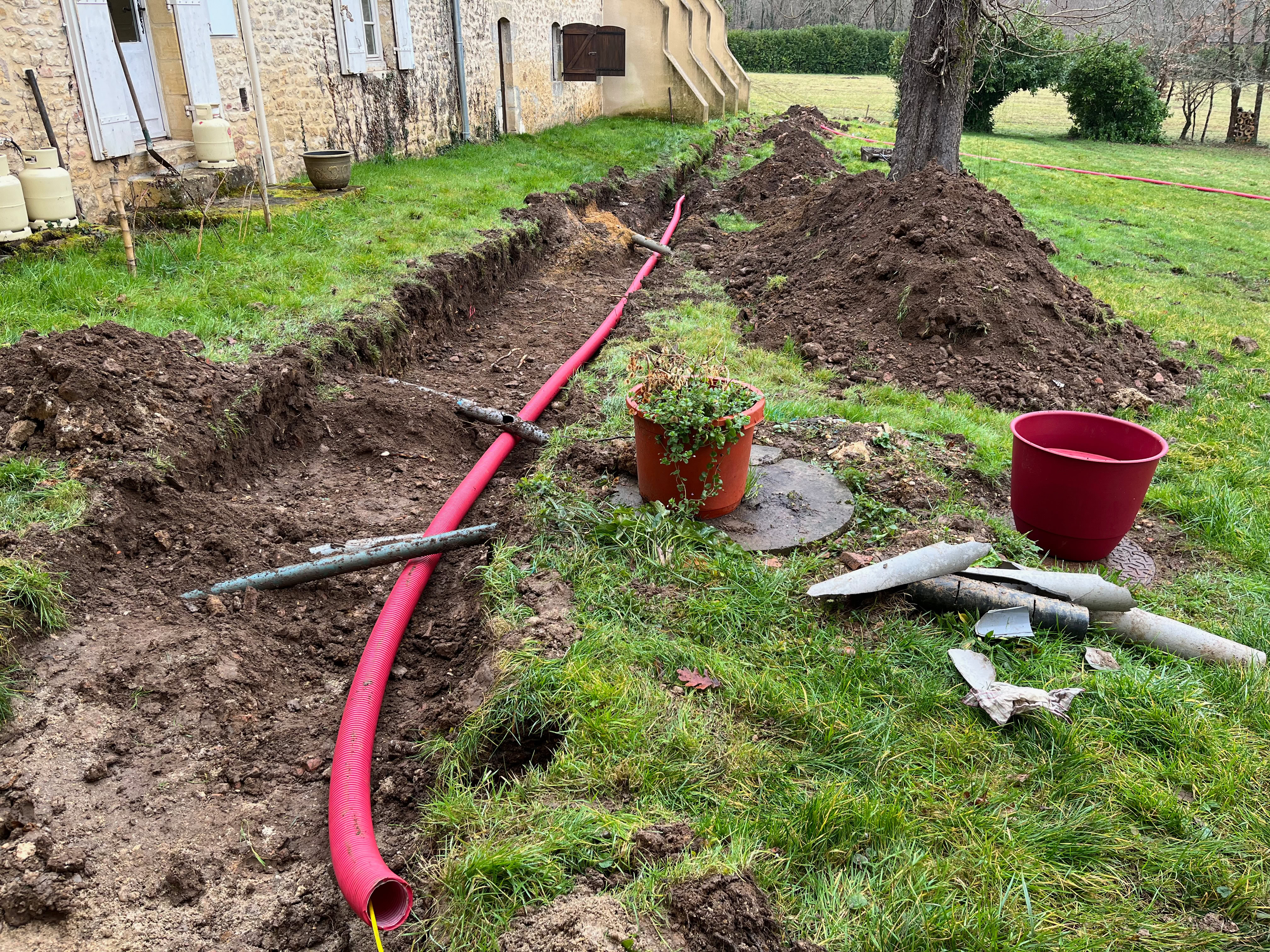

Tranchée et gaine (il y aura deux gaines de 𝜙 90 mm) pour la fibre optique et l’alimentation secourue à la sortie du studio A. 14 février 2025

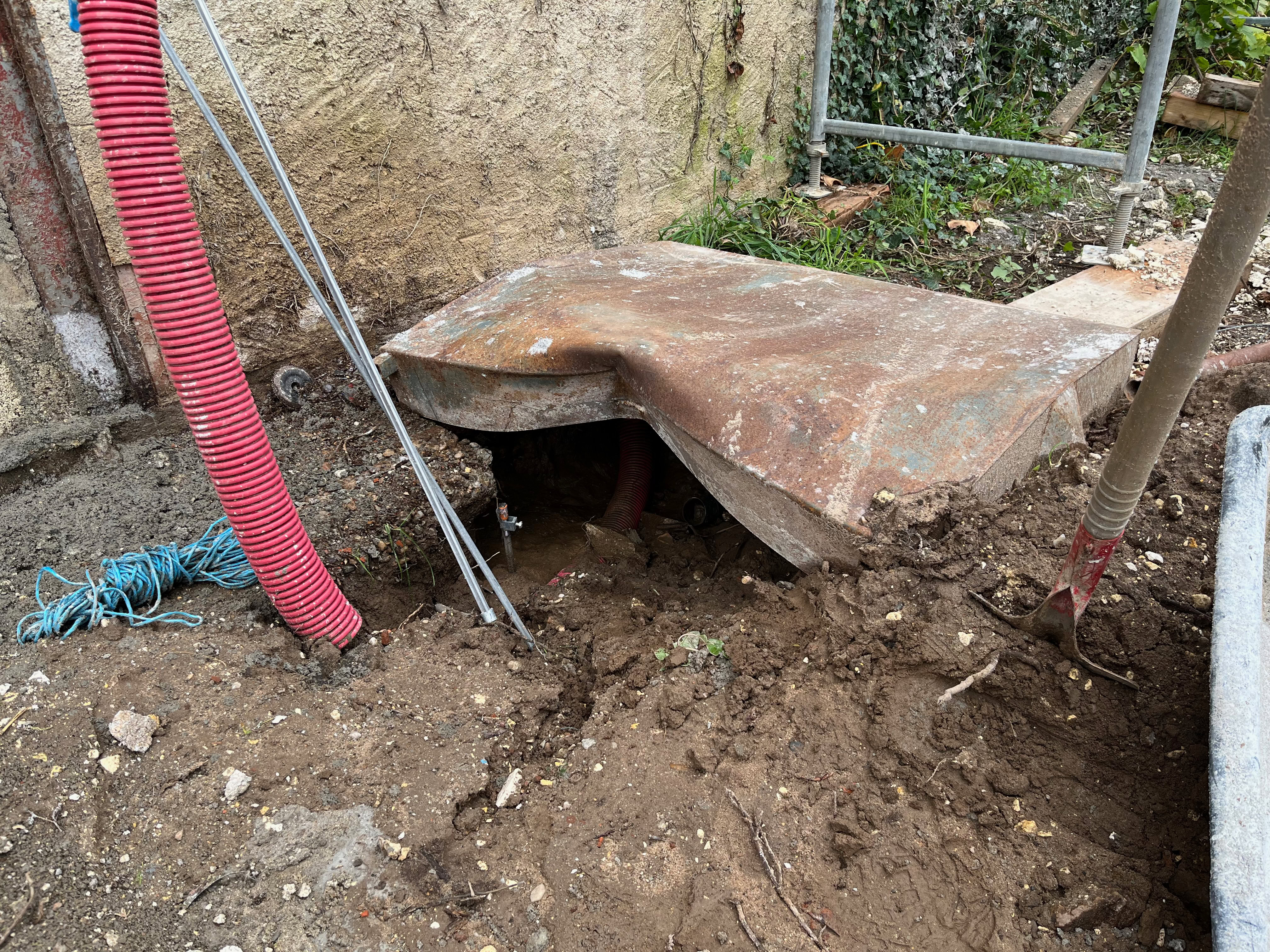

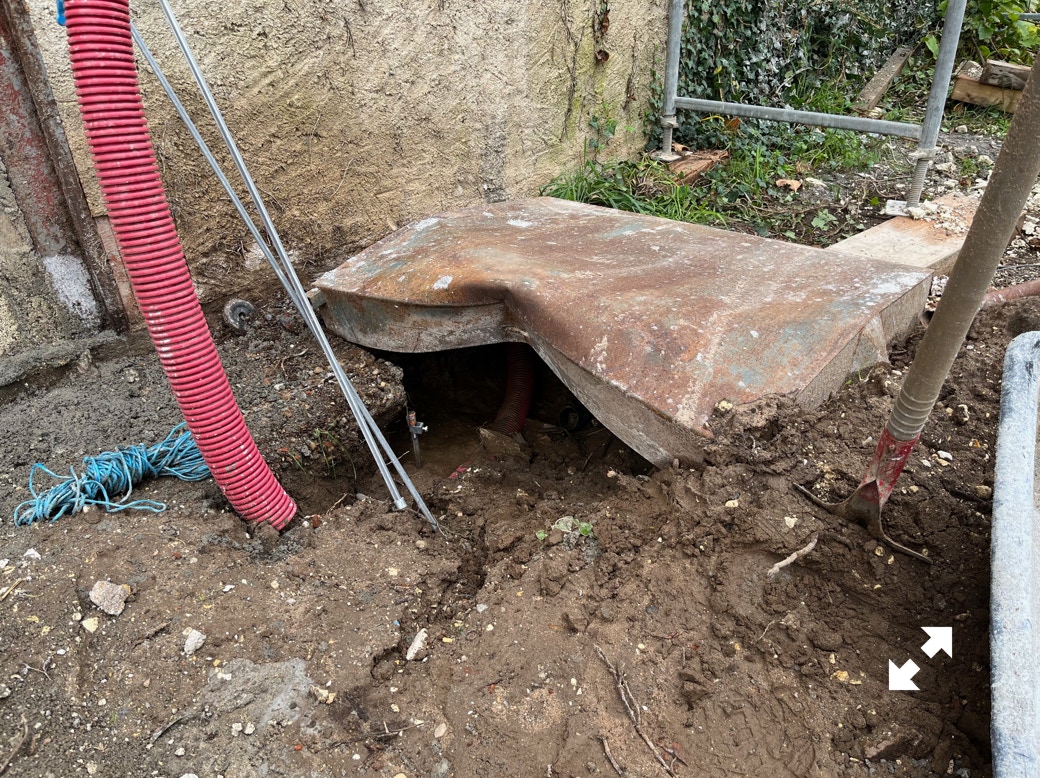

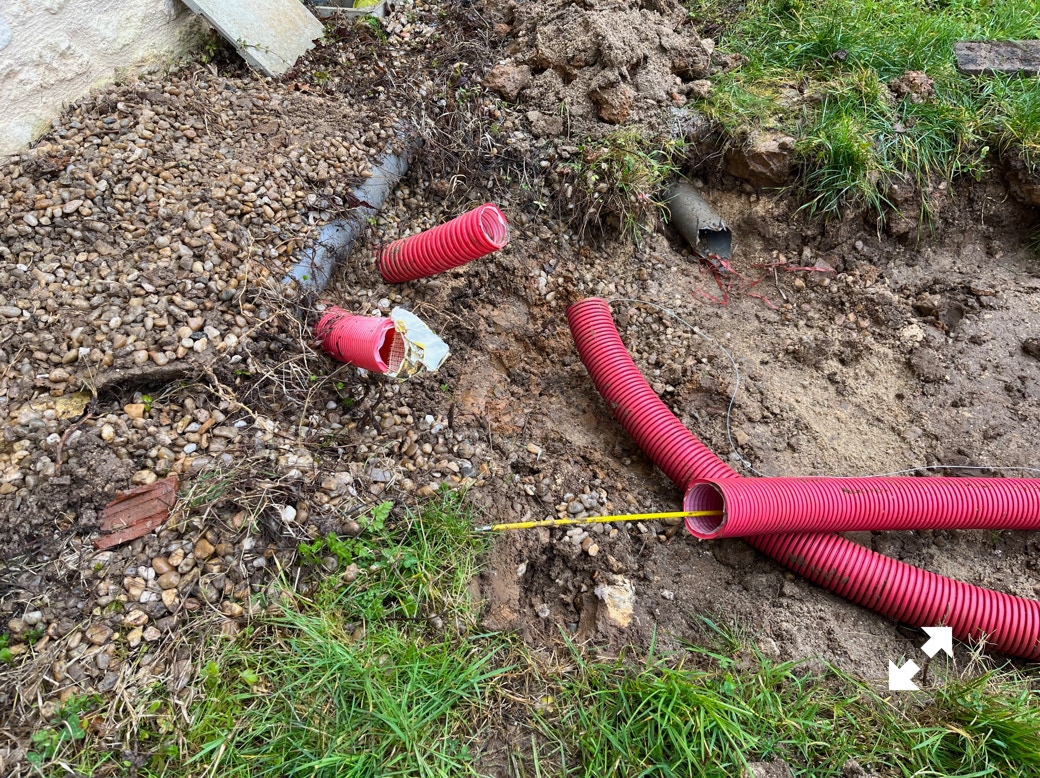

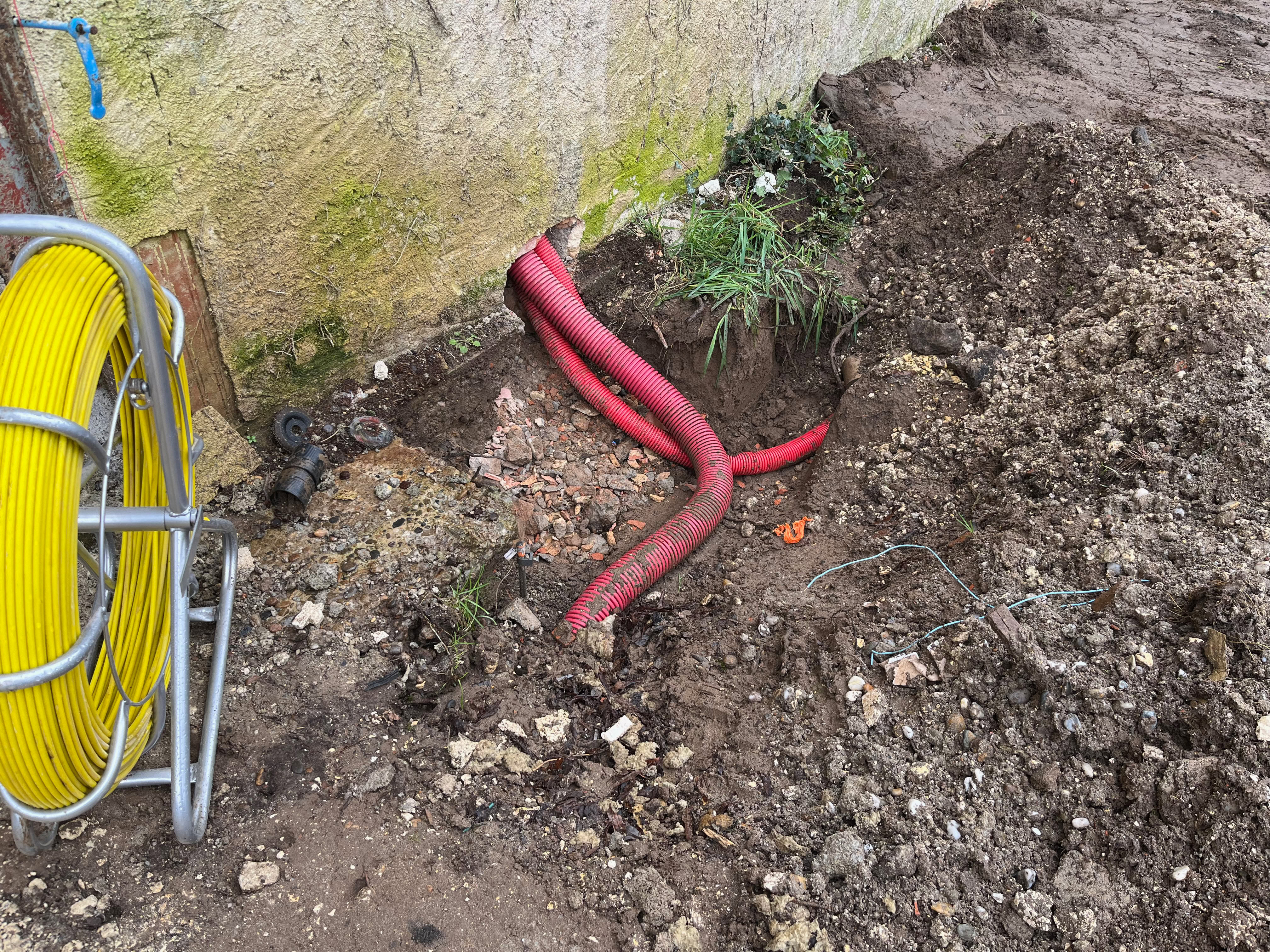

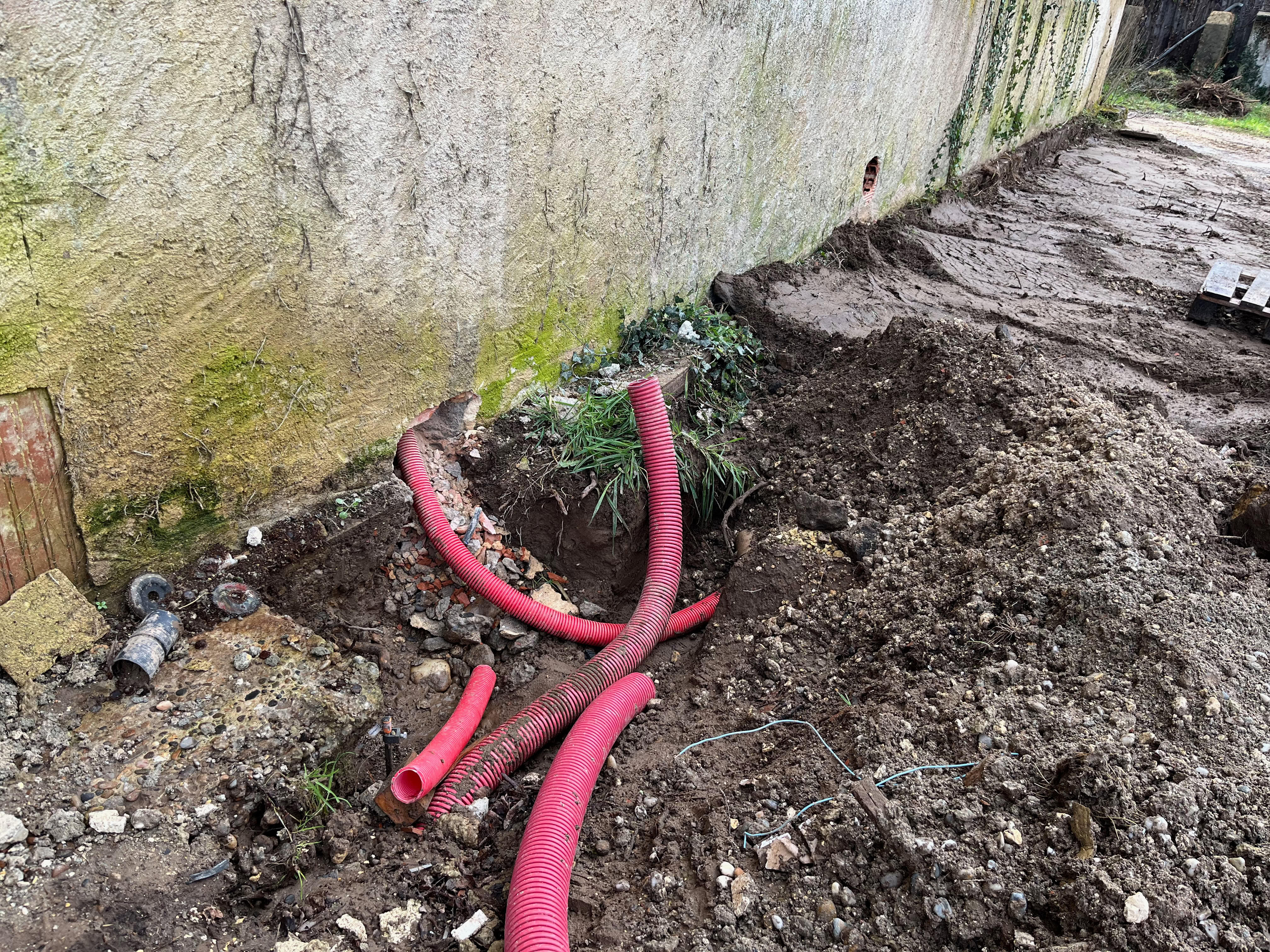

Pénétration terminée dans le bâtiment de la gaine d’alimentation secteur triphasée (𝜙 60 mm), de la gaine pour l’alimentation secourue et pour la fibre optique (𝜙 90 mm) provenant du studio A. 14 février 2025

Pénétration dans le bâtiment de la gaine d’alimentation secteur triphasée, de la gaine pour l’alimentation secourue et pour la fibre optique. 11 février 2025

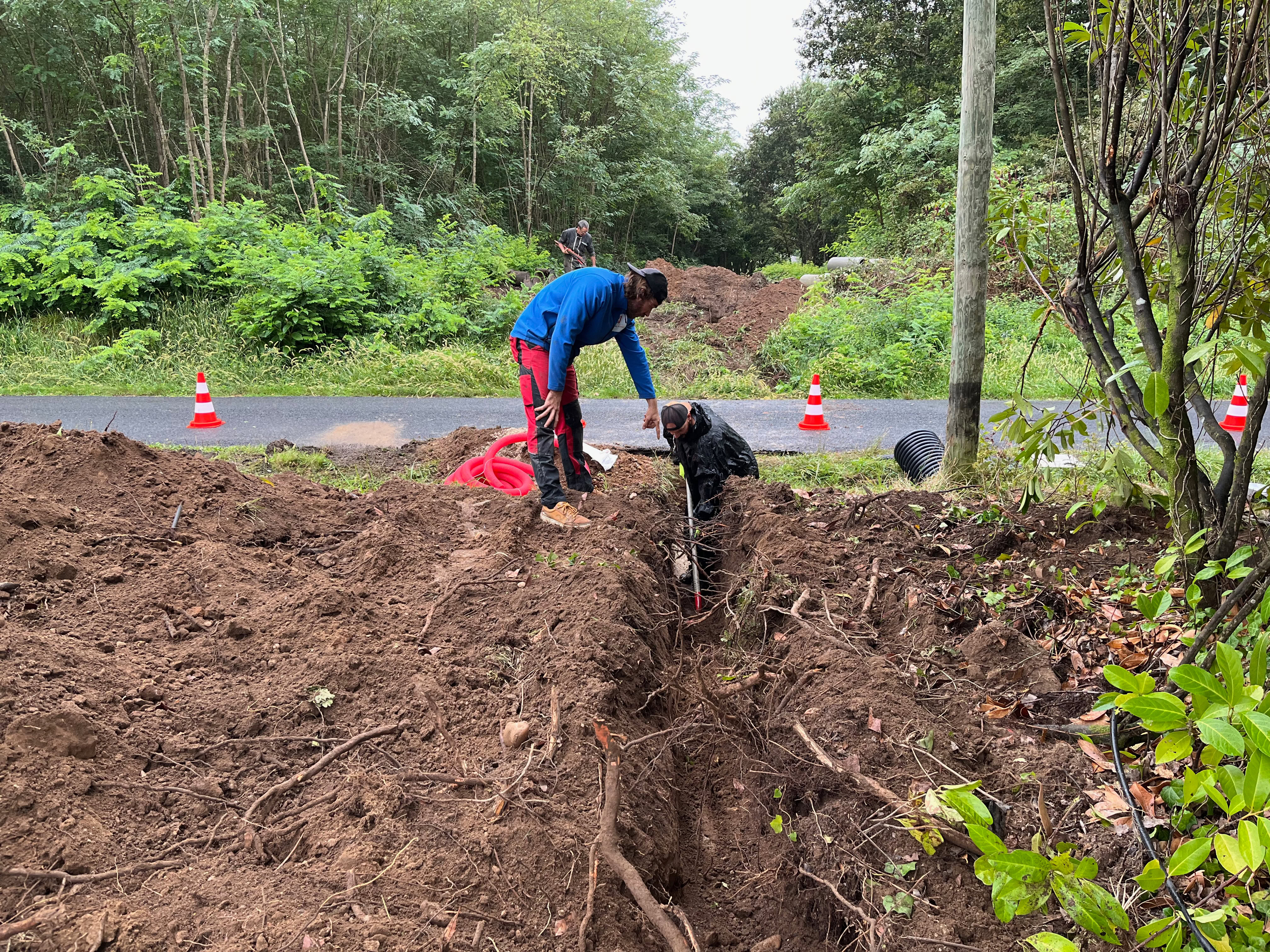

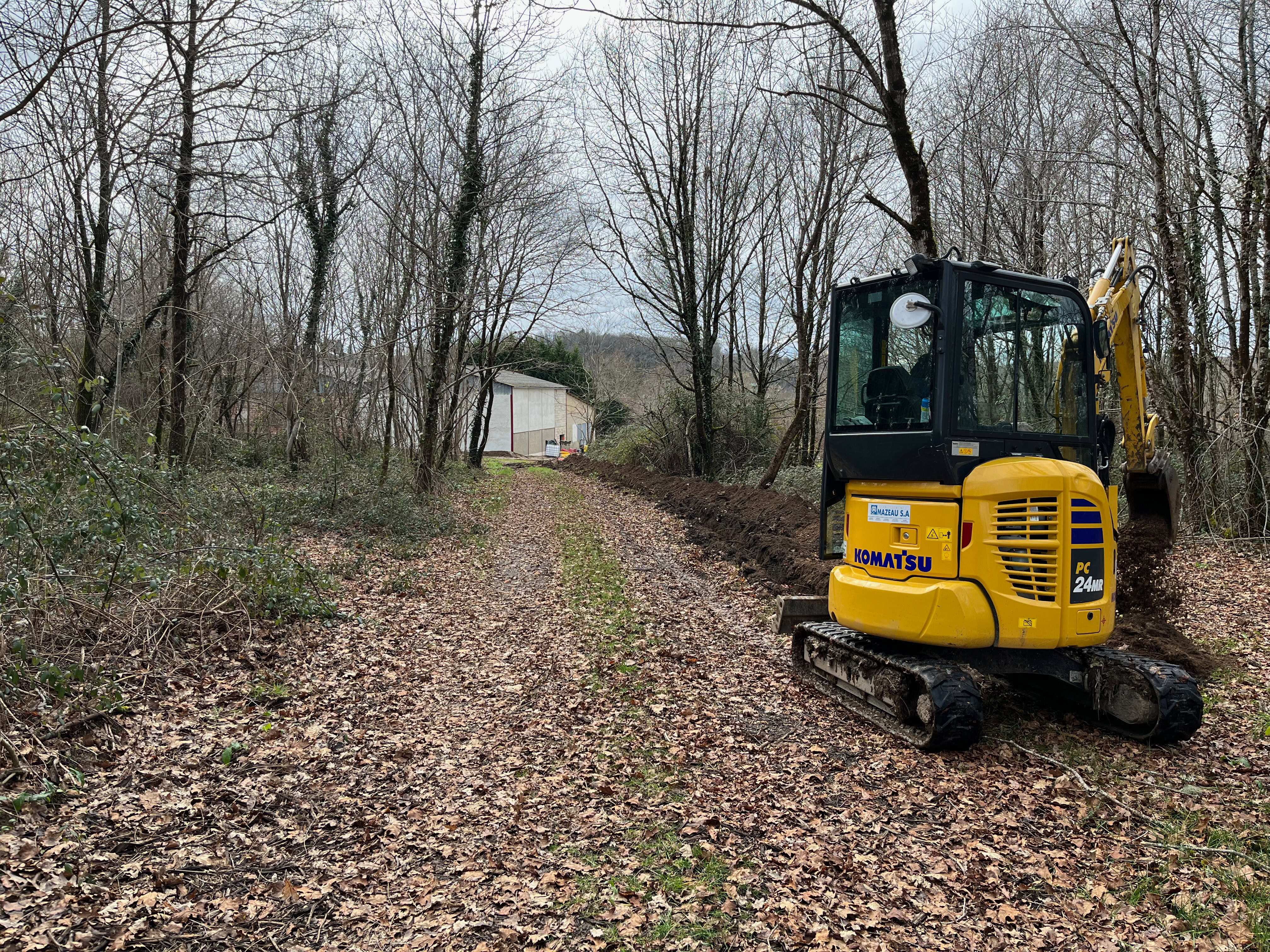

Tranchée pour la traversée du bois (180 mètres de bois) par la fibre optique. 11 février 2025

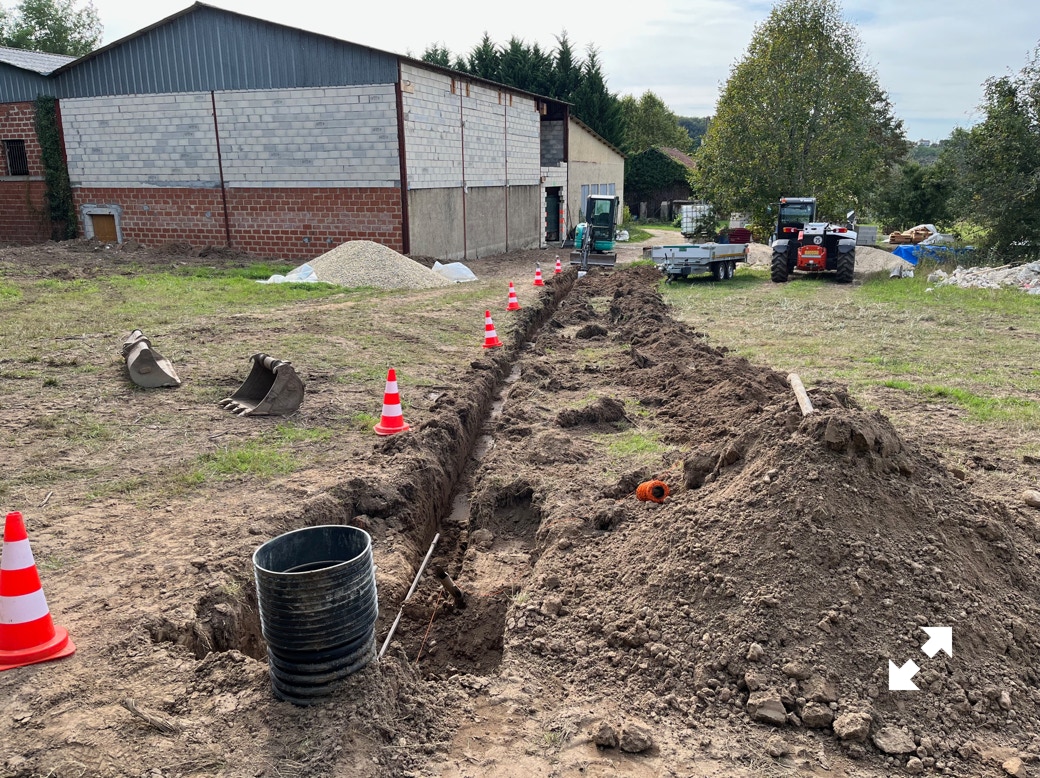

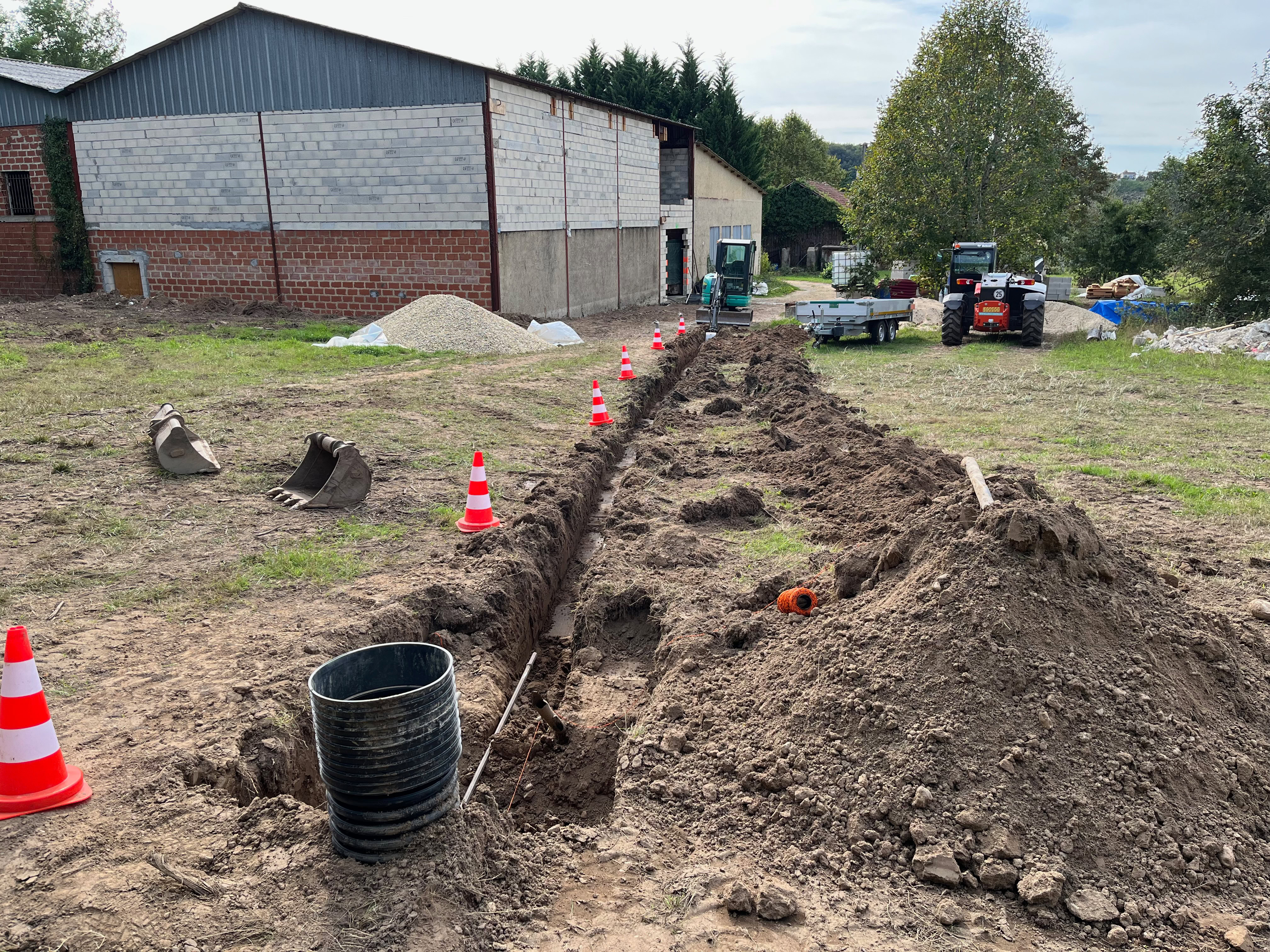

Tranchée pour l’alimentation générale en électricité du grand studio (triphasé 400 Volts de 9 à 36 kW suivant le contrat EDF et les besoins du moment, gaine TPC rouge de 60 mm). 14 février 2025

Tranchée pour l’alimentation générale en électricité du grand studio (triphasé 400 Volts de 9 à 36 kW suivant le contrat EDF et les besoins du moment, gaine TPC rouge de 60 mm). 10 février 2025

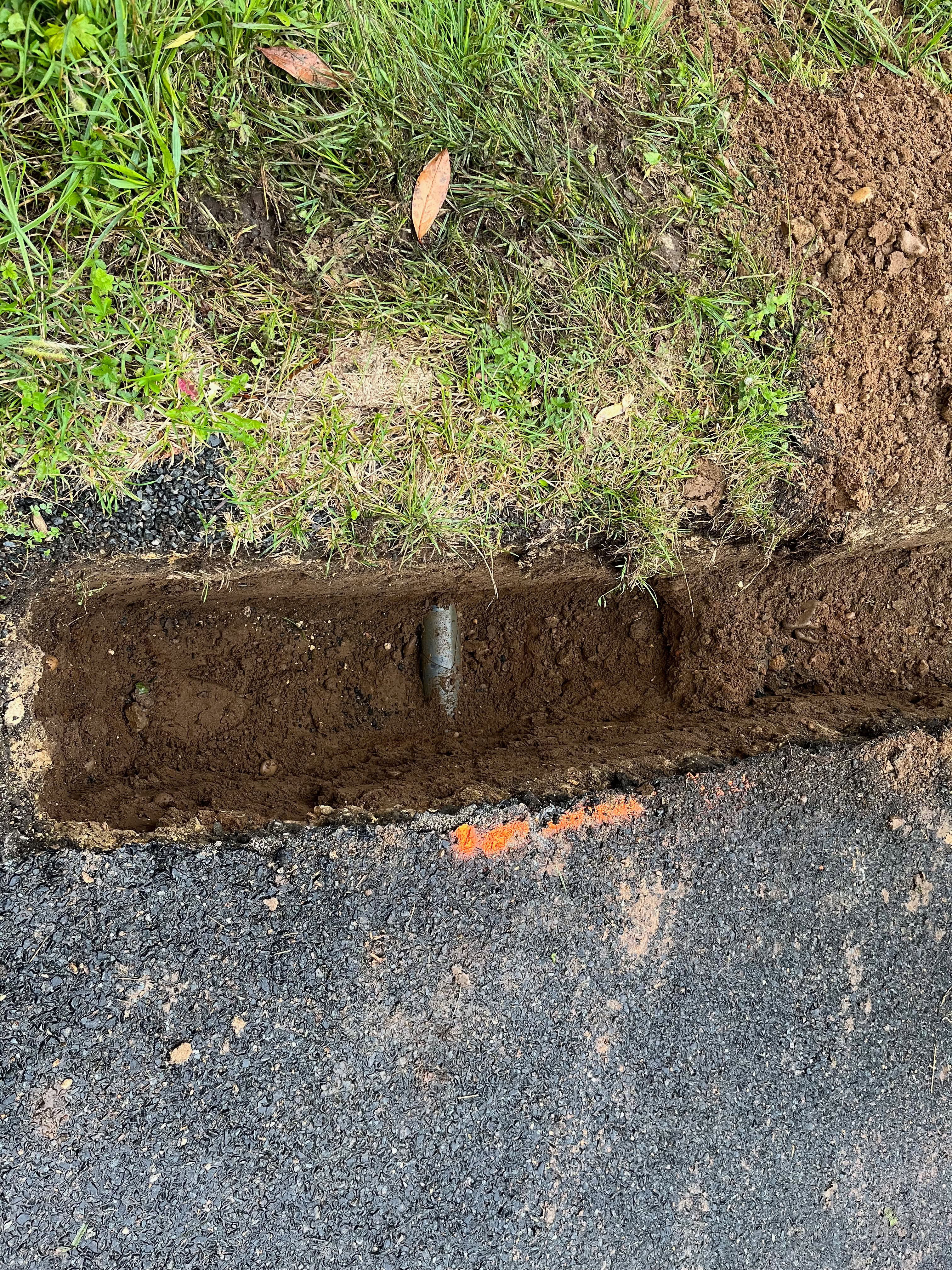

Tranchée pour le passage de la gaine Fibre optique à l’arrivée du bâtiment. 16 septembre 2024

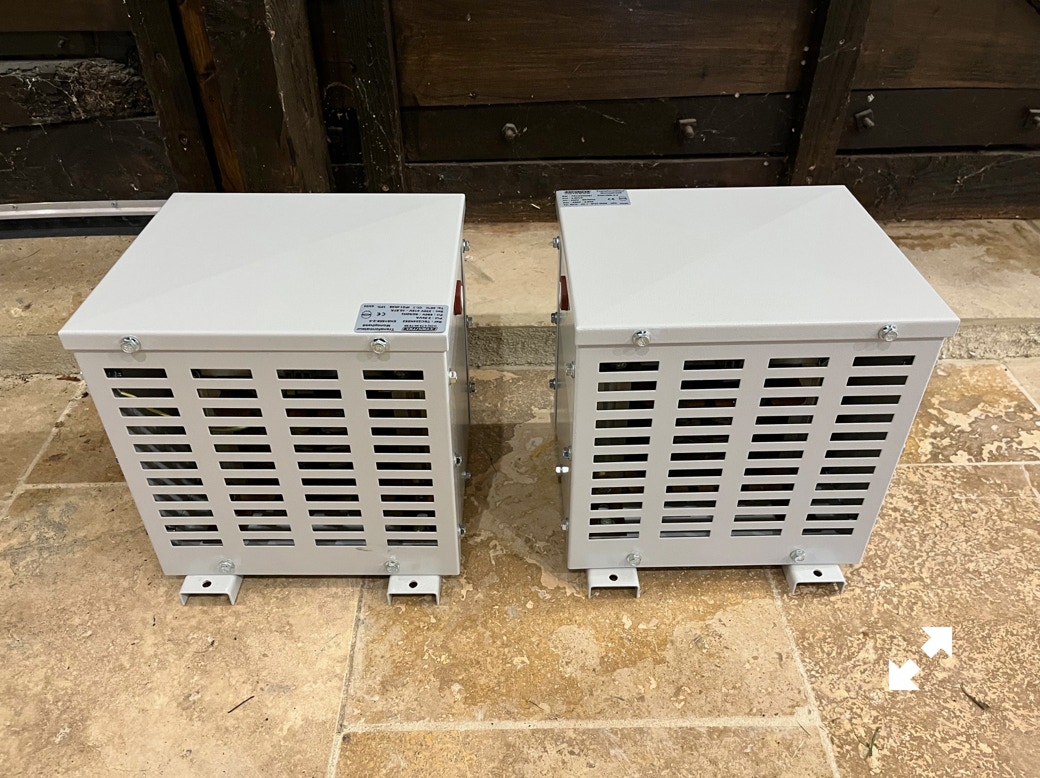

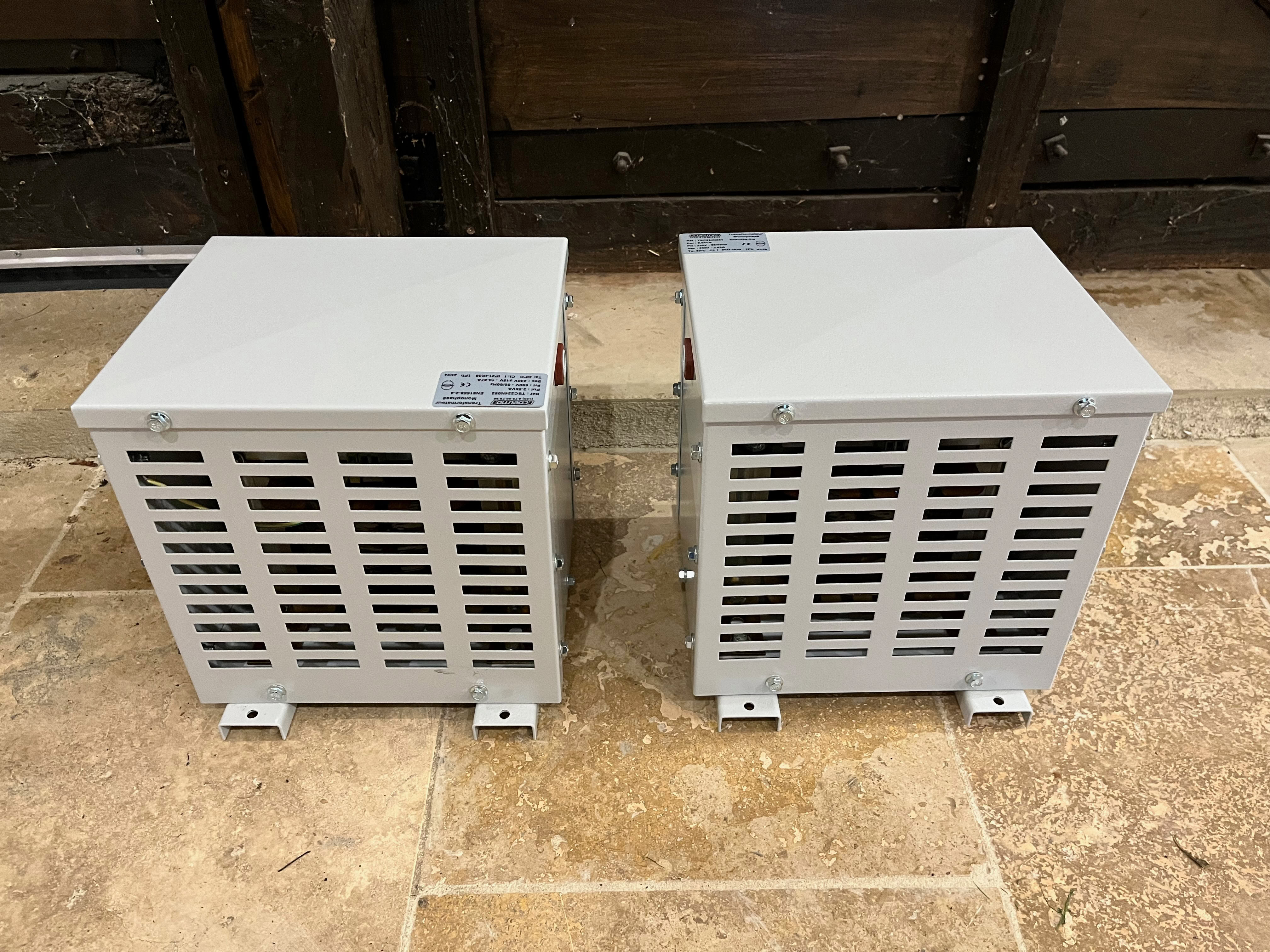

Toutes les installations informatiques du grand studio, y compris les transducteurs Fibre Optique, seront alimentées par la centrale commune d’énergie électrique secourue et régulée. Pour transporter cette électricité à plus de 300 mètres sans trop de perte, deux transformateurs de 2500 VA (un élévateur à 690 V et un abaisseur à 230 V, norme EN61558-2-4, fournisseur Coelmo à Montélimar) sont prévus. 10 décembre 2024

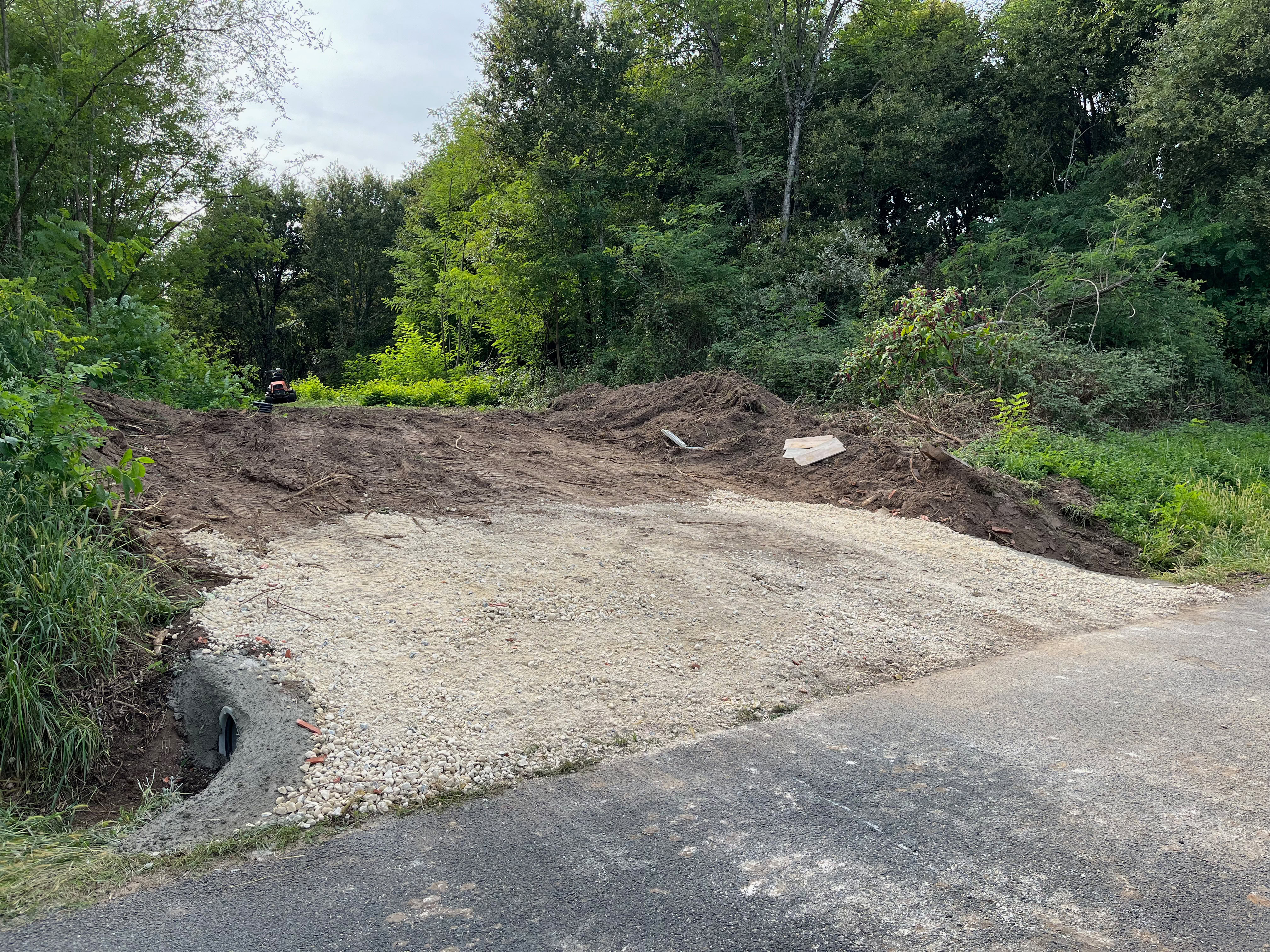

Finitions de la traversée de route vers l’ouest. 16 septembre 2024

Traversée du près rebouchée (80 mètres) des gaines pour la fibre optique et l’alimentation secourue. 13 septembre 2024

Traversée du près (80 mètres) des gaines de 90 mm pour la fibre optique et l’alimentation secourue. 13 septembre 2024

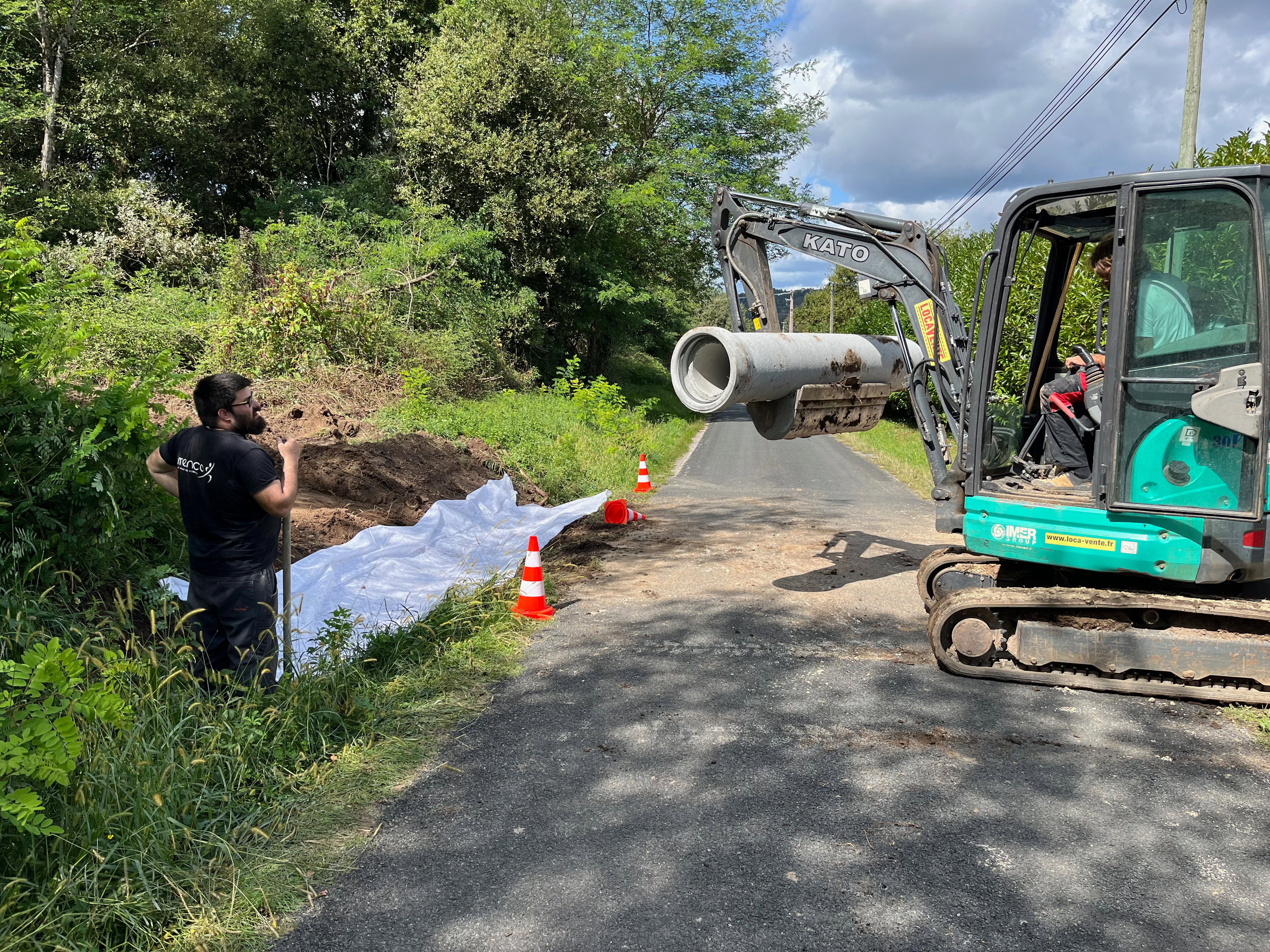

Traversée de la route vers l’est terminée. 12 septembre 2024

Traversée de la route vers l’ouest, pose des buses dans le fossé. 12 septembre 2024

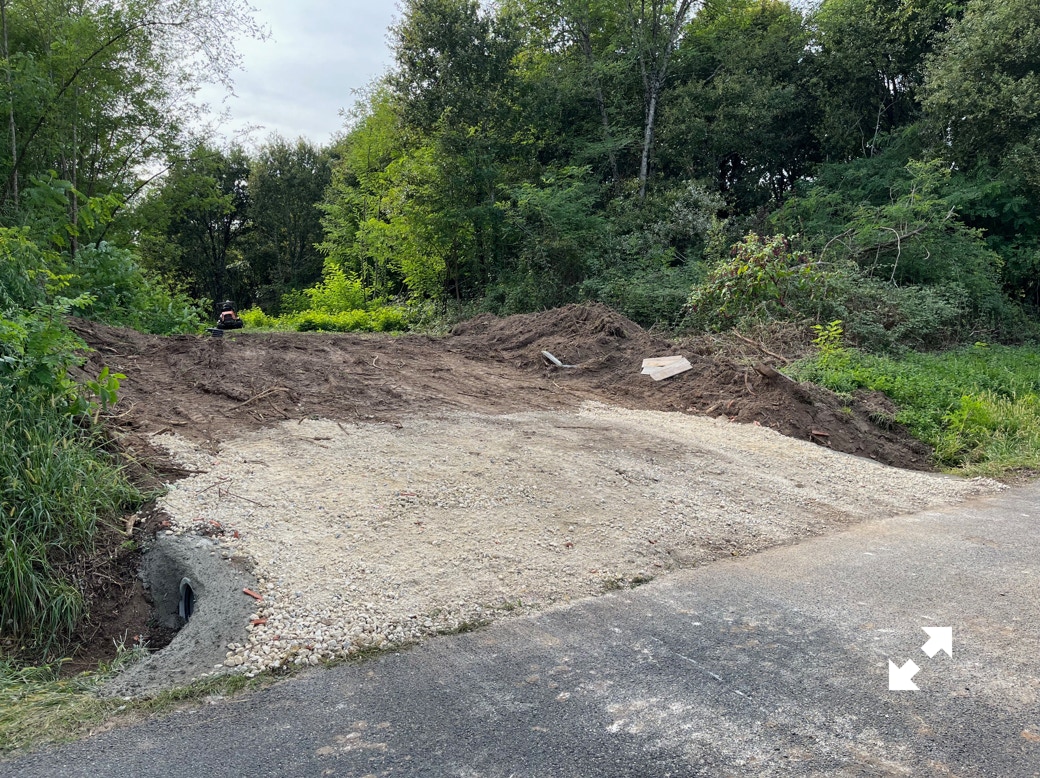

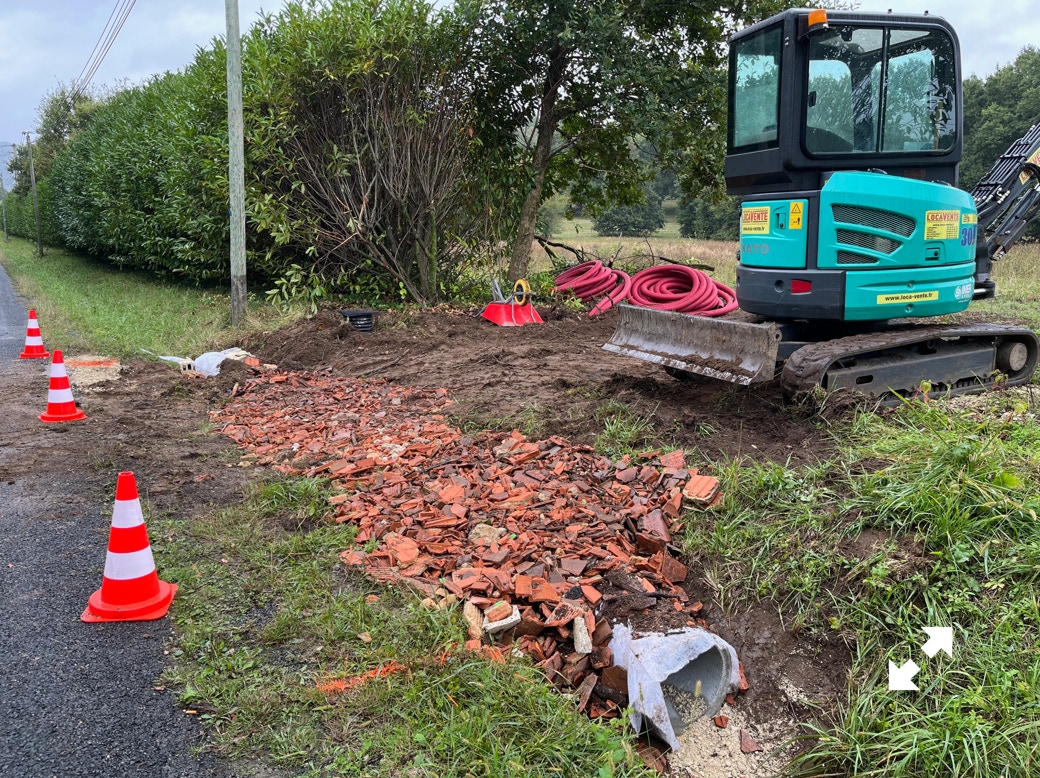

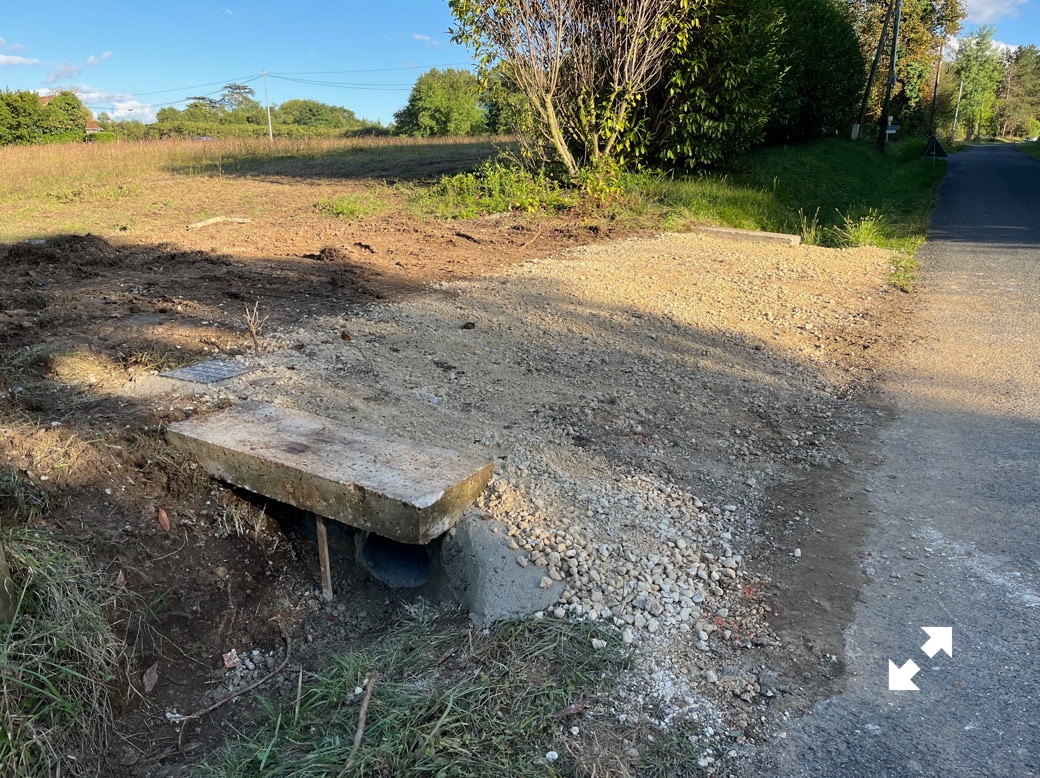

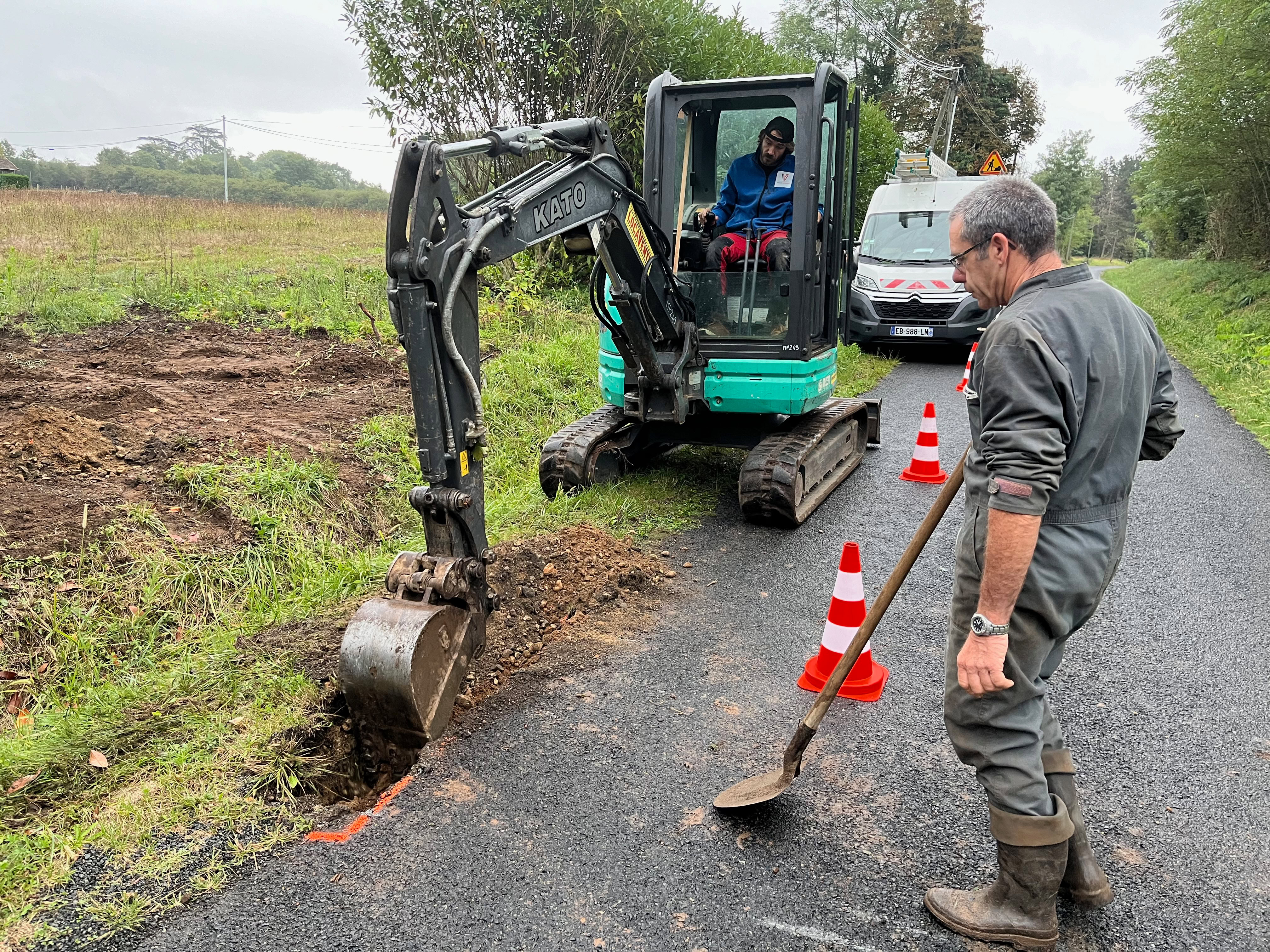

Aménagement de l’intersection de la route avec le chemin. 11 septembre 2024

Traversée souterraine de la route, recherche d’un ancien passage destiné à une canalisation d’eau. 11 septembre 2024

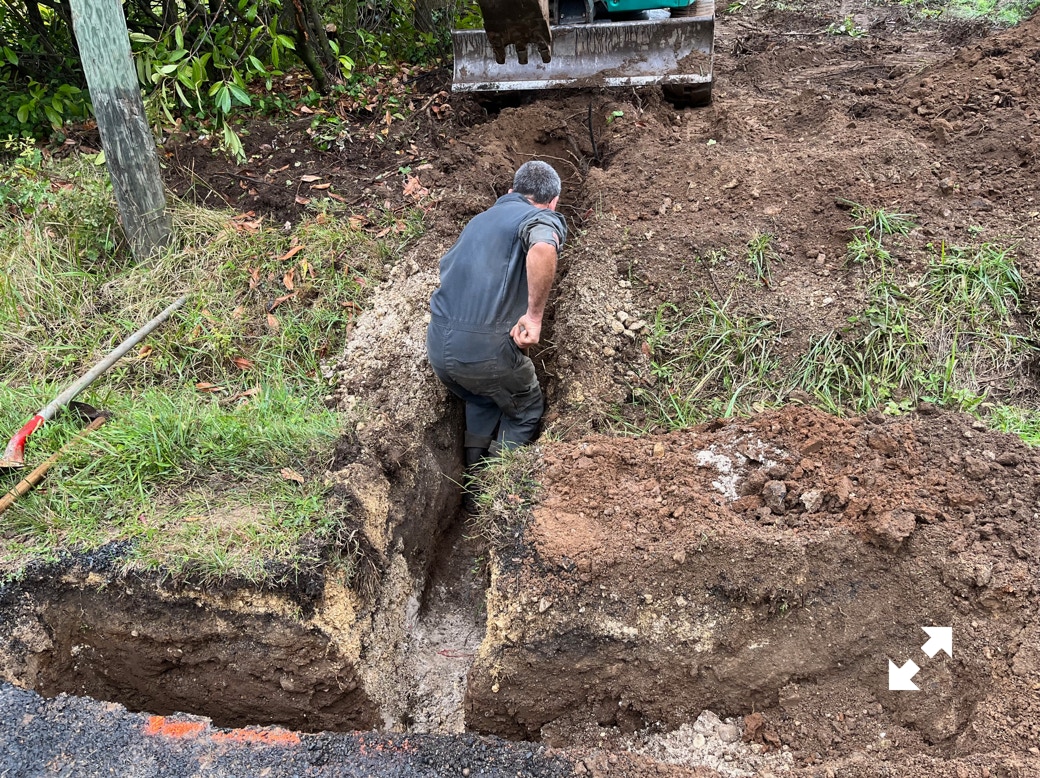

Traversée souterraine de la route. 11 septembre 2024

Traversée souterraine de la route. 11 septembre 2024

Traversée souterraine de la route. 11 septembre 2024

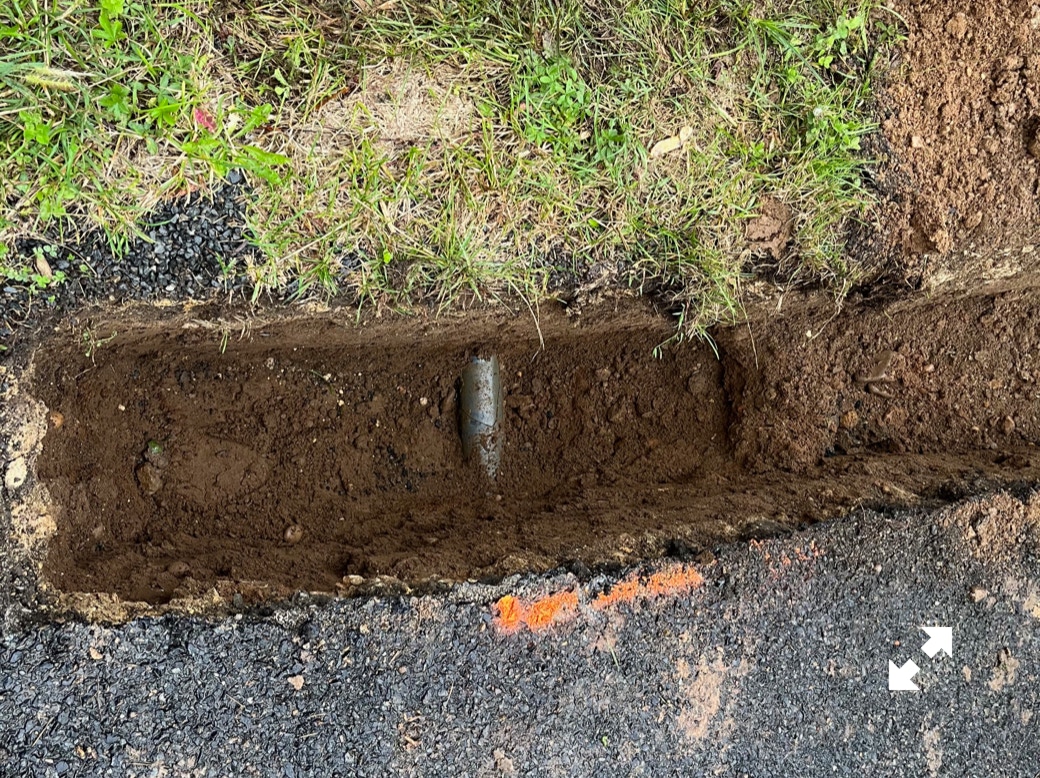

Ancien passage retrouvé, gaine noir de 50 mm. 11 septembre 2024

Ancien passage retrouvé, gaine noir de 50 mm. 11 septembre 2024

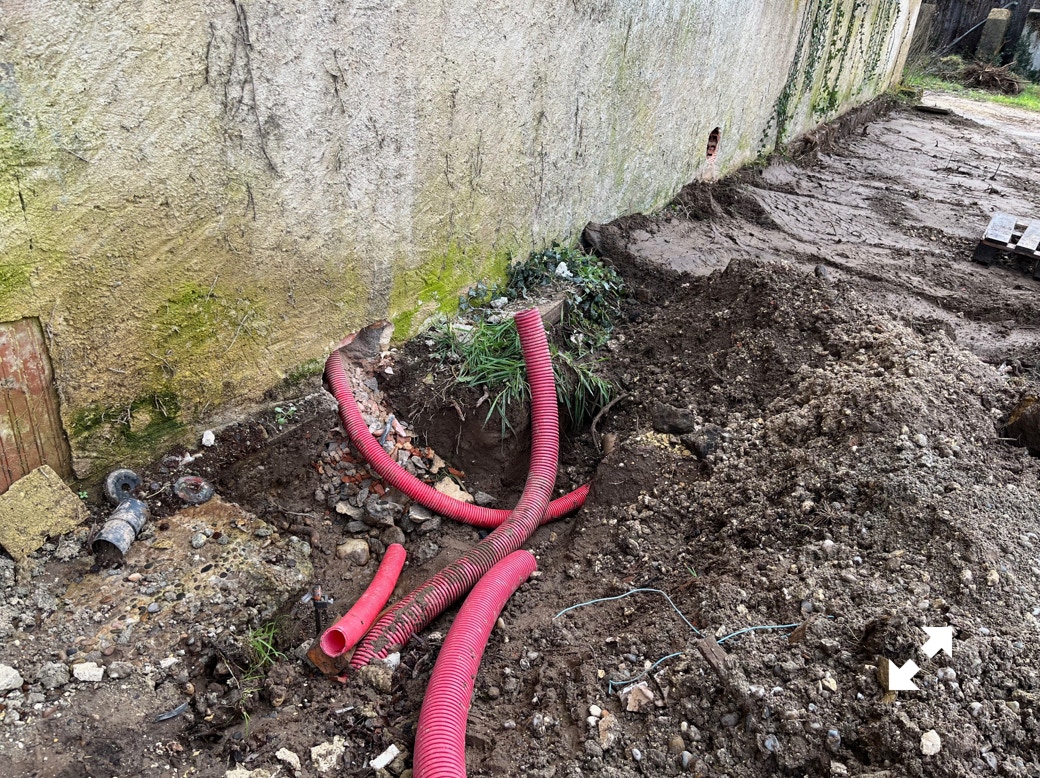

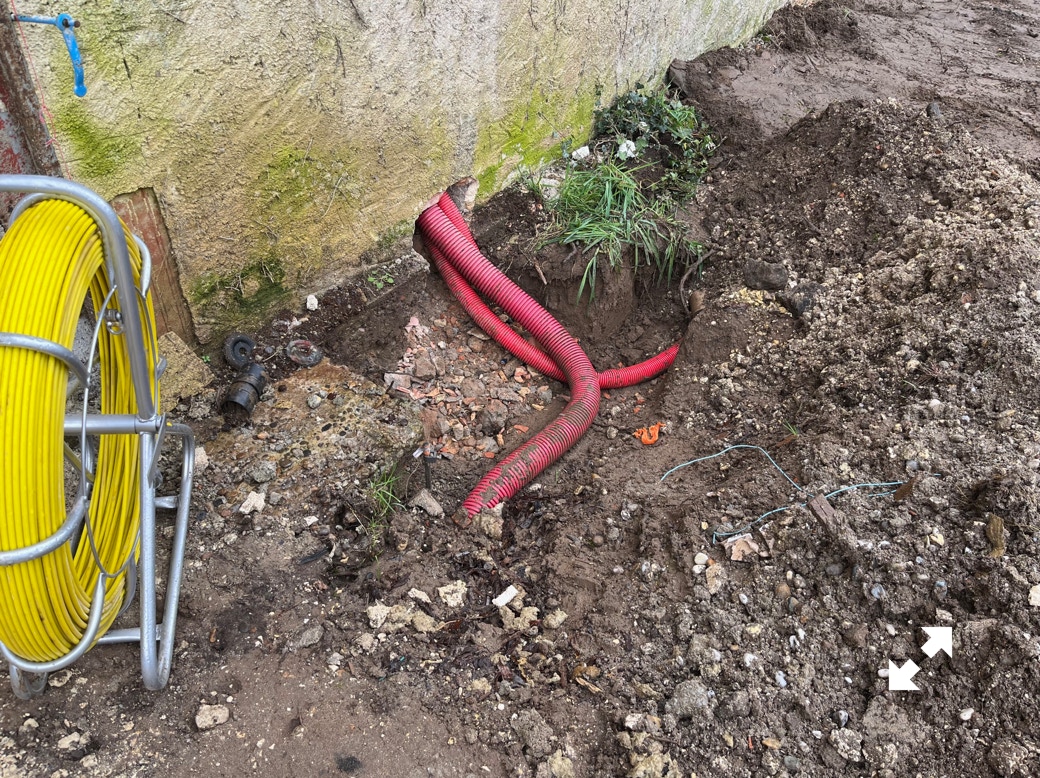

Cavité pour l’entrée de la gaine destinée à la fibre optique dans le bâtiment. 24 septembre 2024

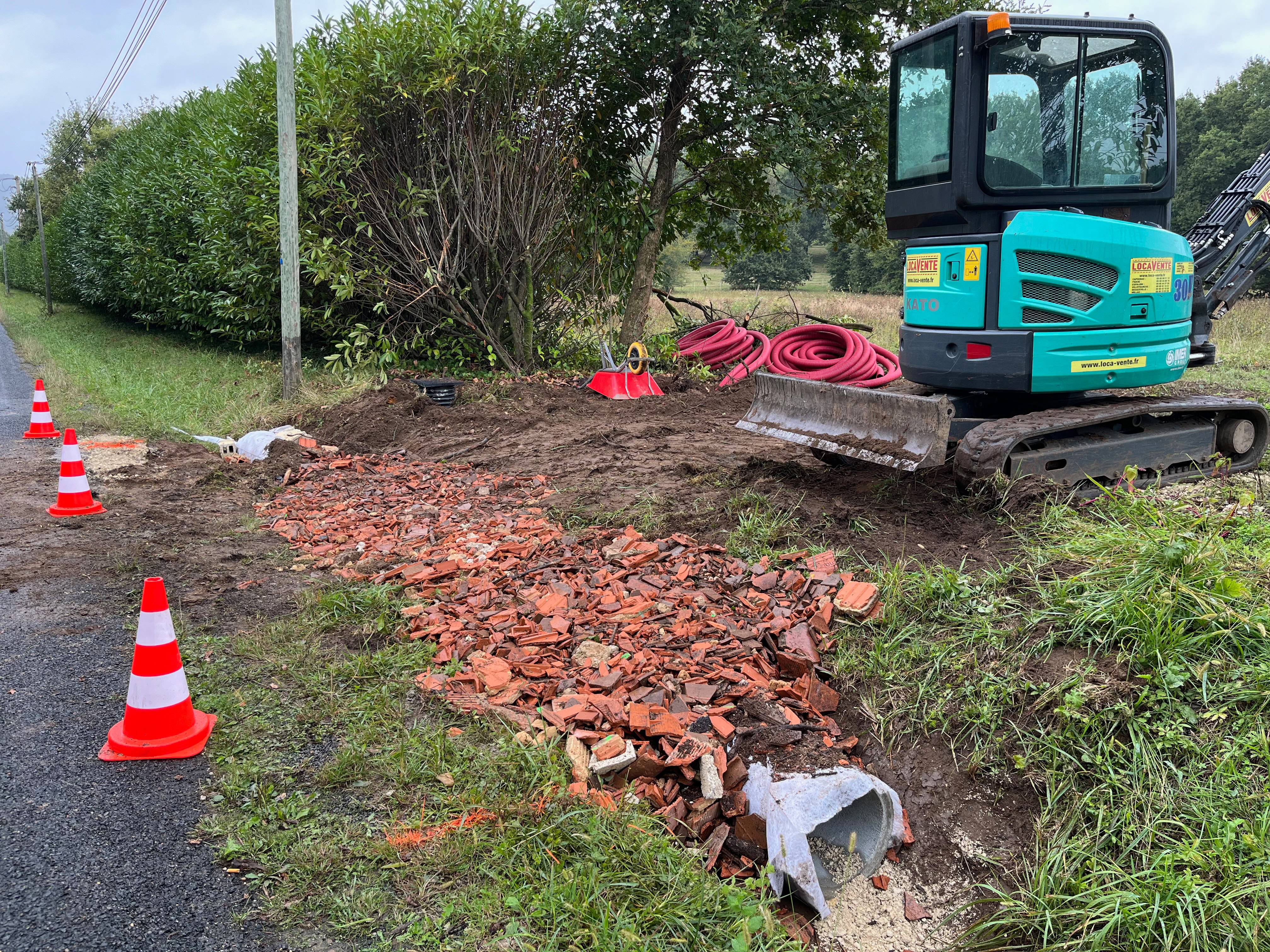

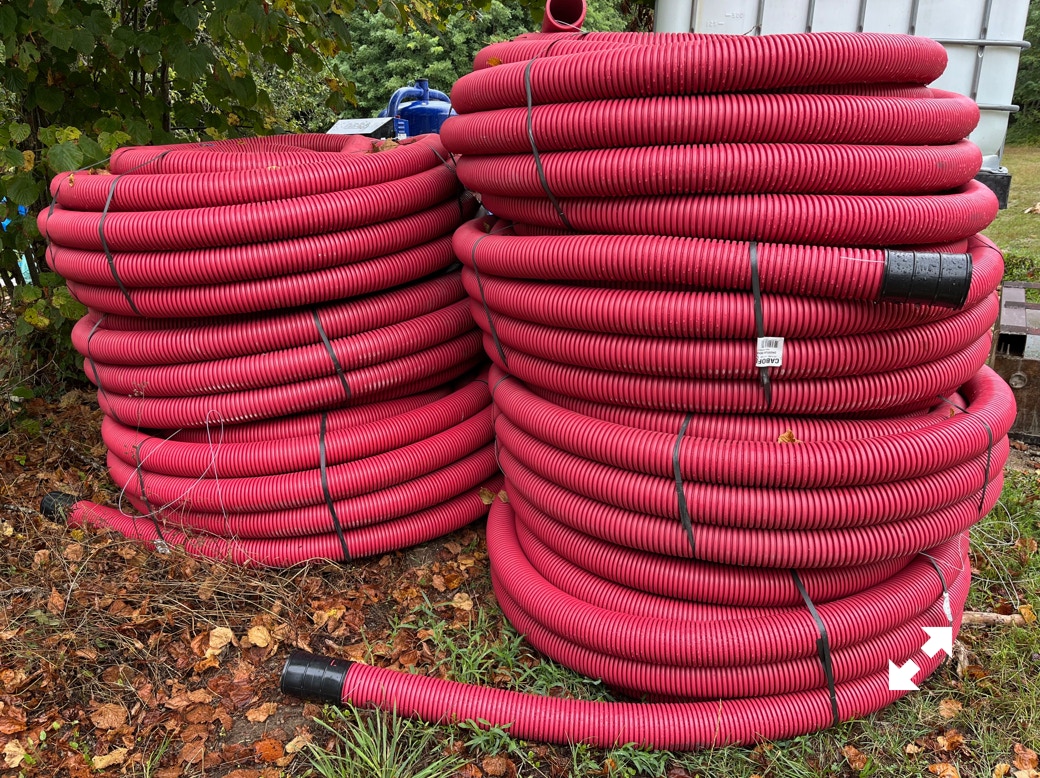

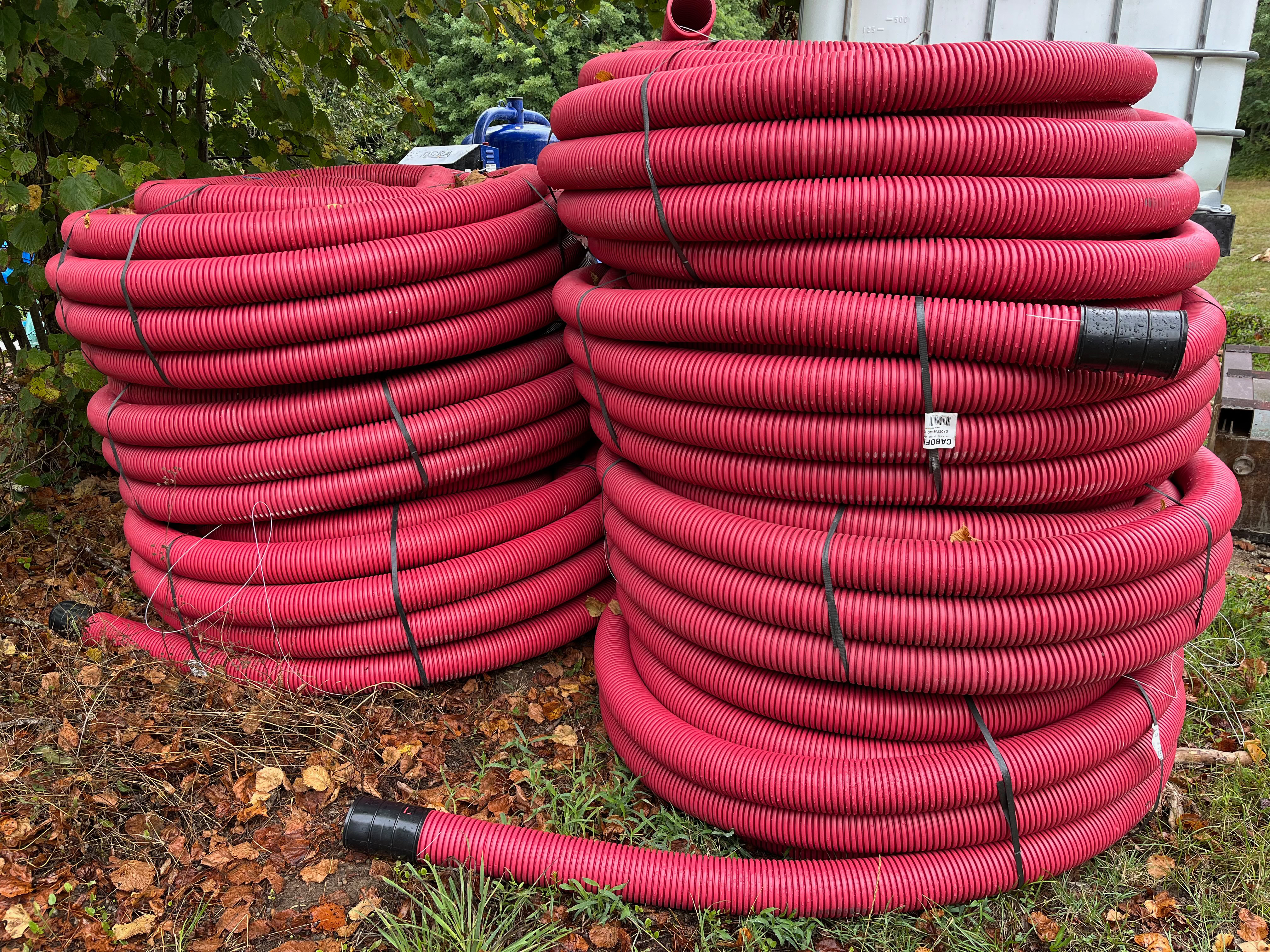

Stock de 350 mètres de gaine TPS 90mm. 6 septembre 2024

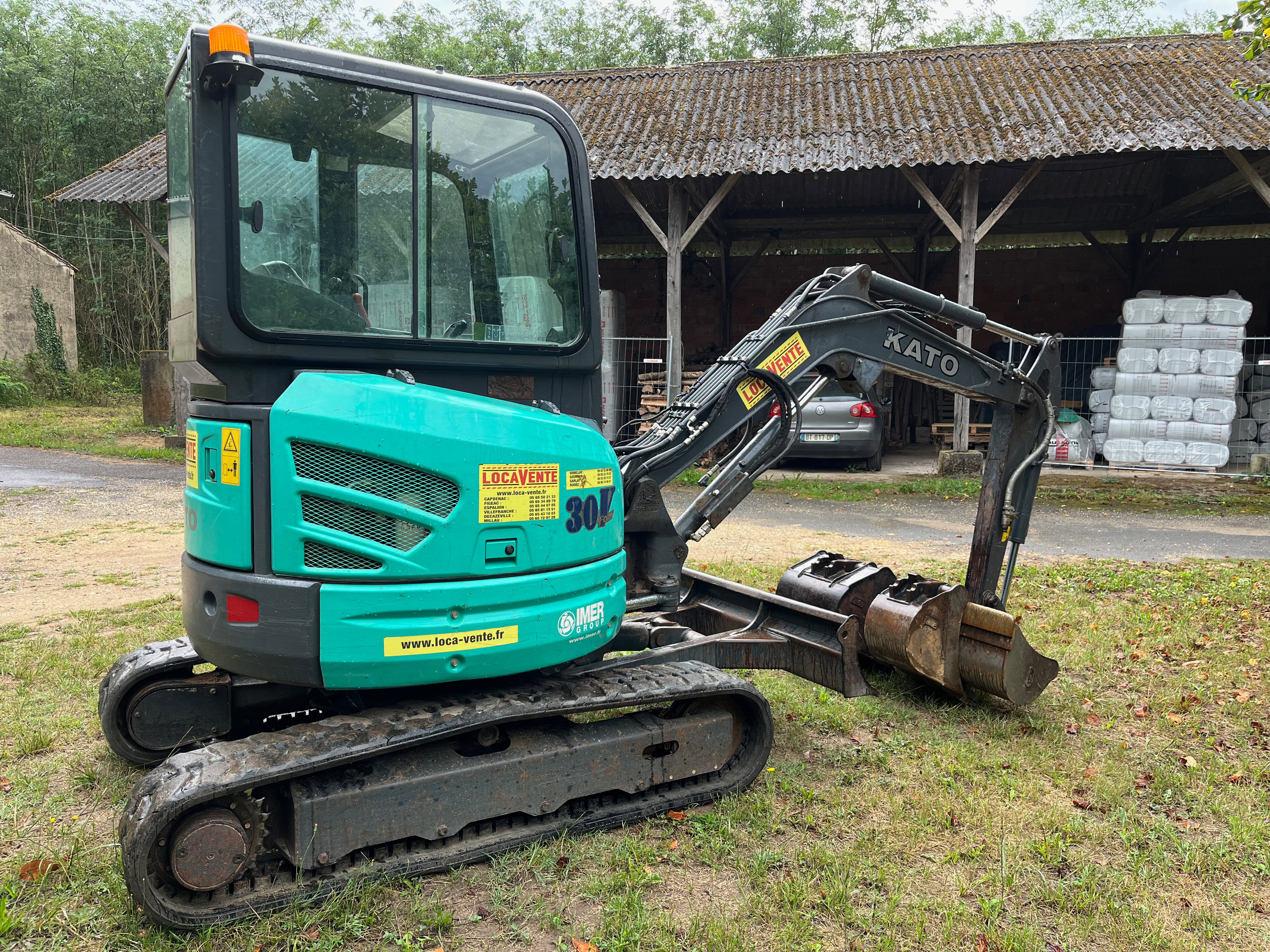

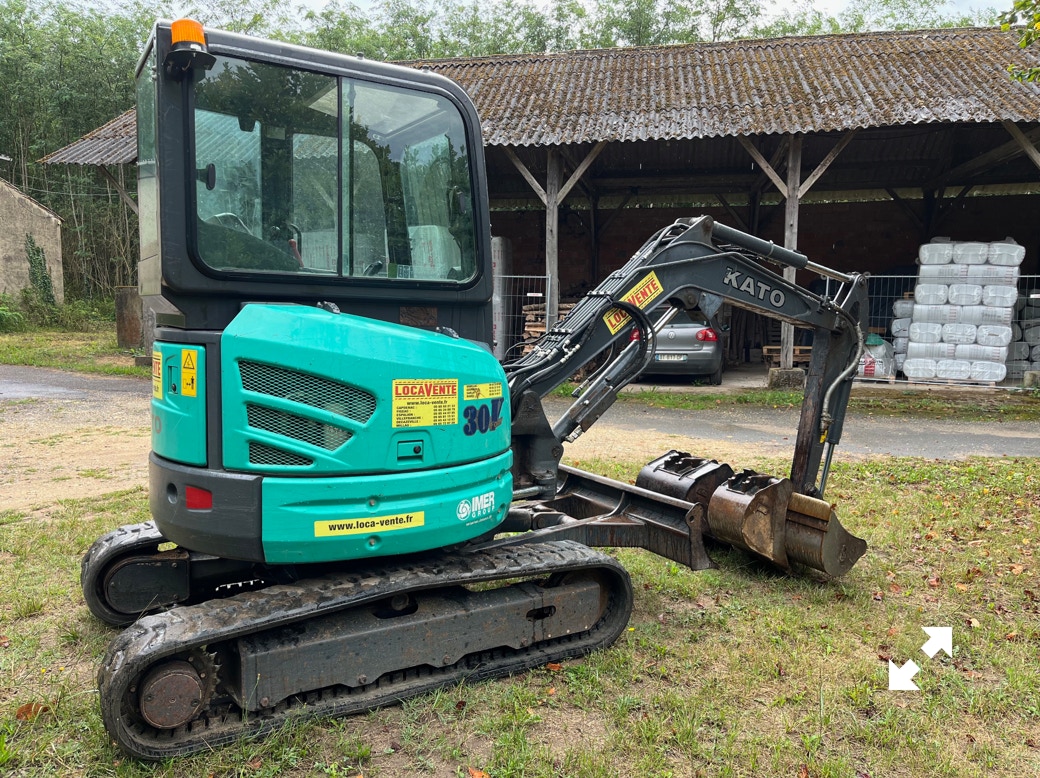

Pelleteuse. 6 septembre 2024

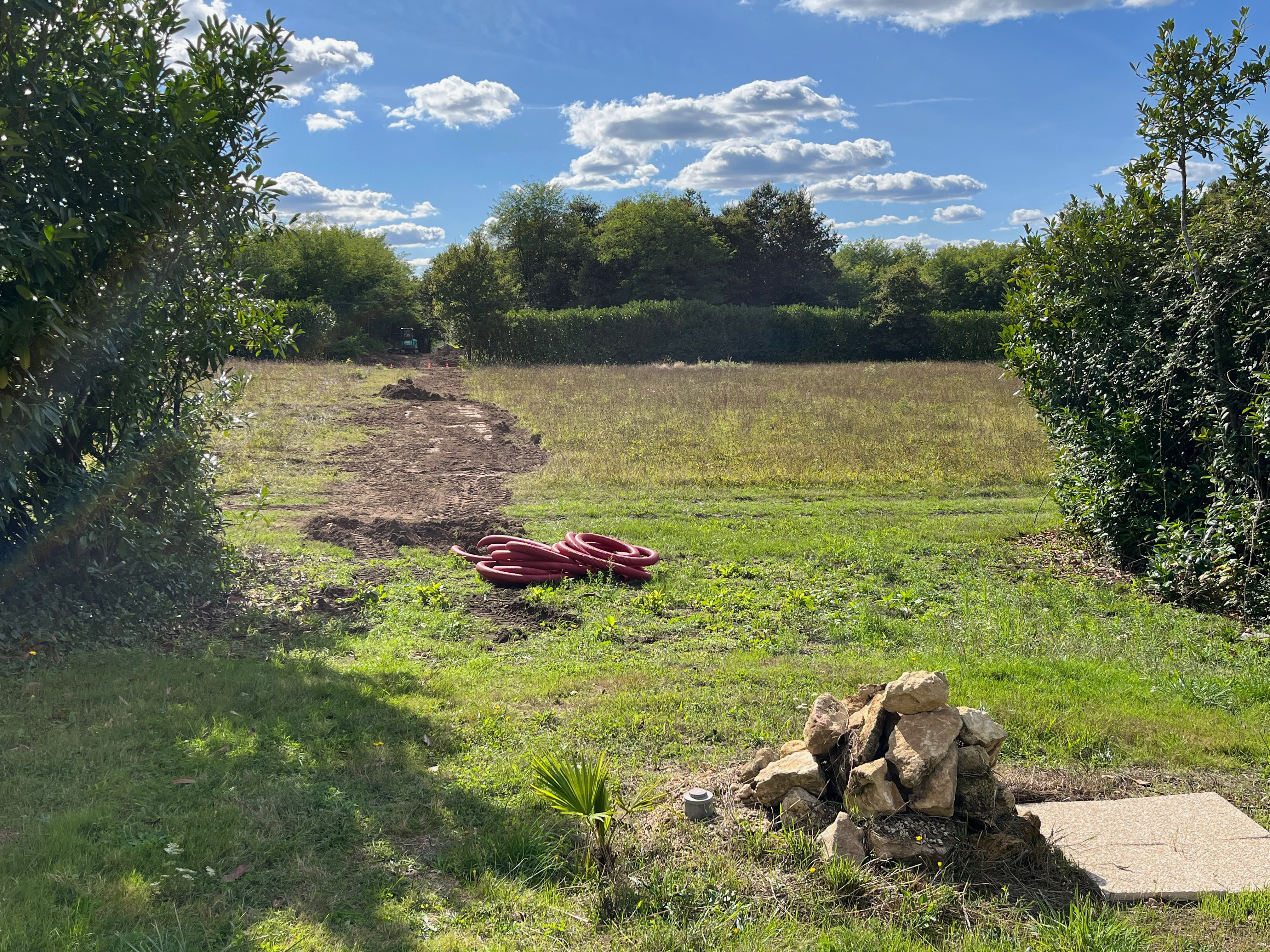

Chemin le long duquel la fibre optique passera, côté ouest, nouveau studio. 15 mai 2024

Chemin le long duquel la fibre optique passera, côté est, ancien studio. 15 mai 2024
