Peinture des murs et du plafond

Une peinture de couleur « noir mat » est répartie sur les quatre murs (470 m2) et le plafond (300 m2). Cette peinture est pulvérisée au pistolet en couche très fine de manière à ne pas compromettre l’effet acoustique absorbant du traitement, notamment du Fibralith. La régie sera également peinte avec cette même peinture avant d’être décorée. Cette couleur a été choisi pour que la salle puisse servir le cas échéant de plateau de TV ou de cinéma.

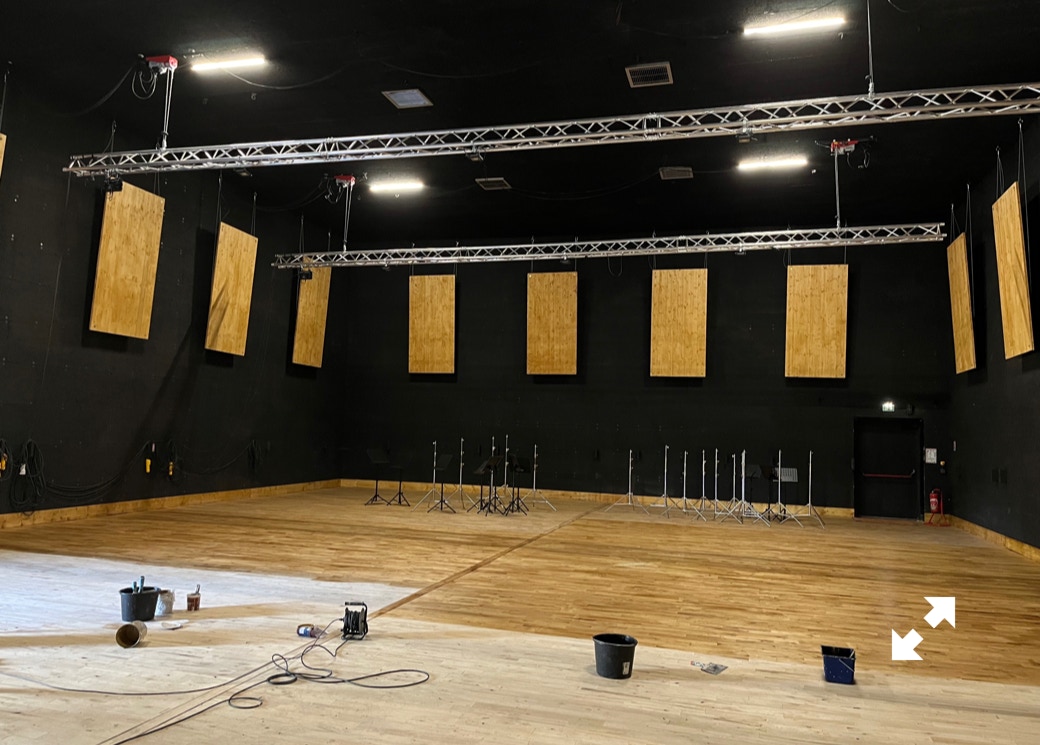

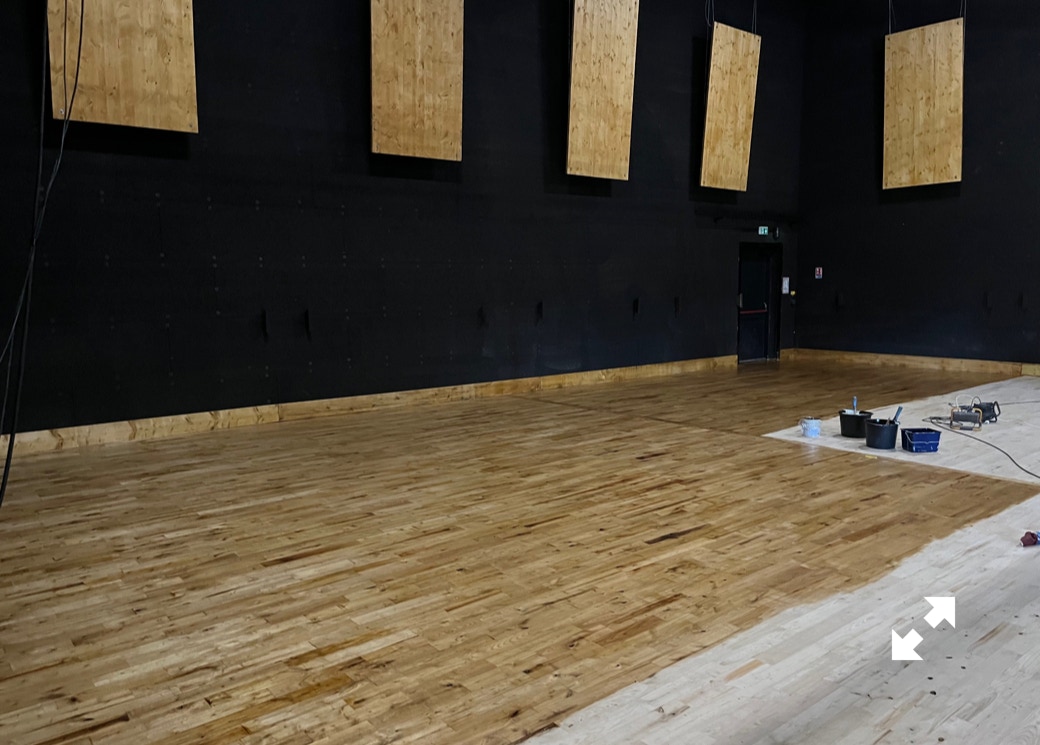

Revêtement du sol et des panneaux acoustiques terminées. 8 avril 2025

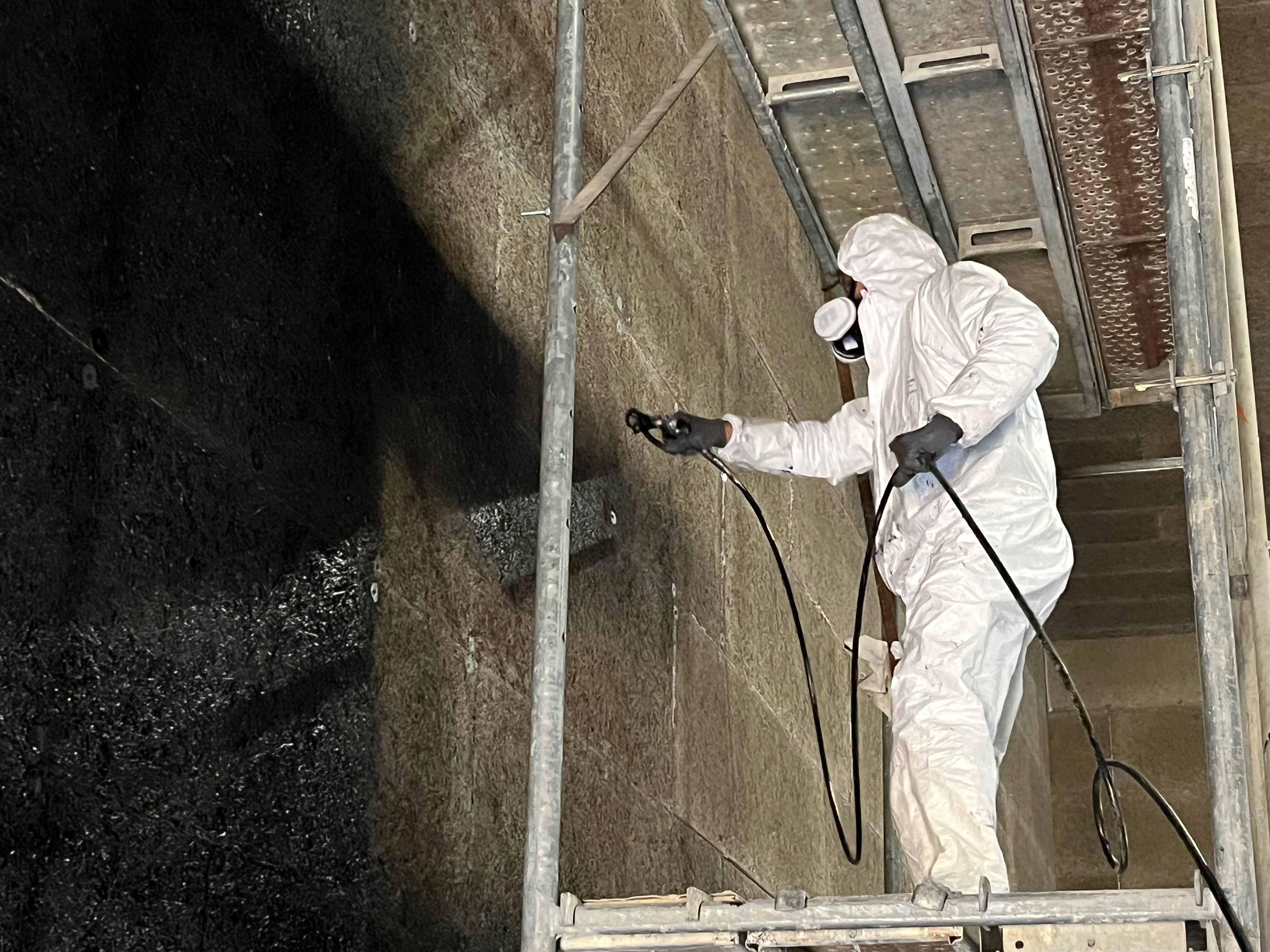

Avancée du revêtement du sol et des panneaux acoustiques. 8 avril 2025

Avancée du revêtement du sol. 7 avril 2025

Avancée du revêtement du sol. 7 avril 2025

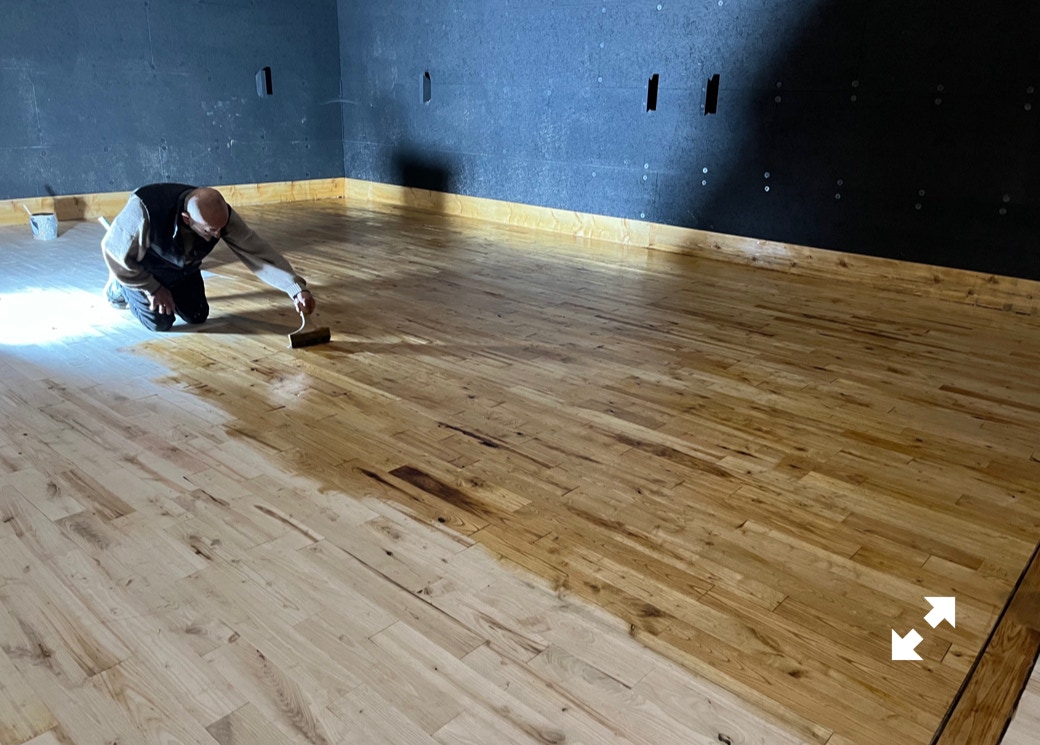

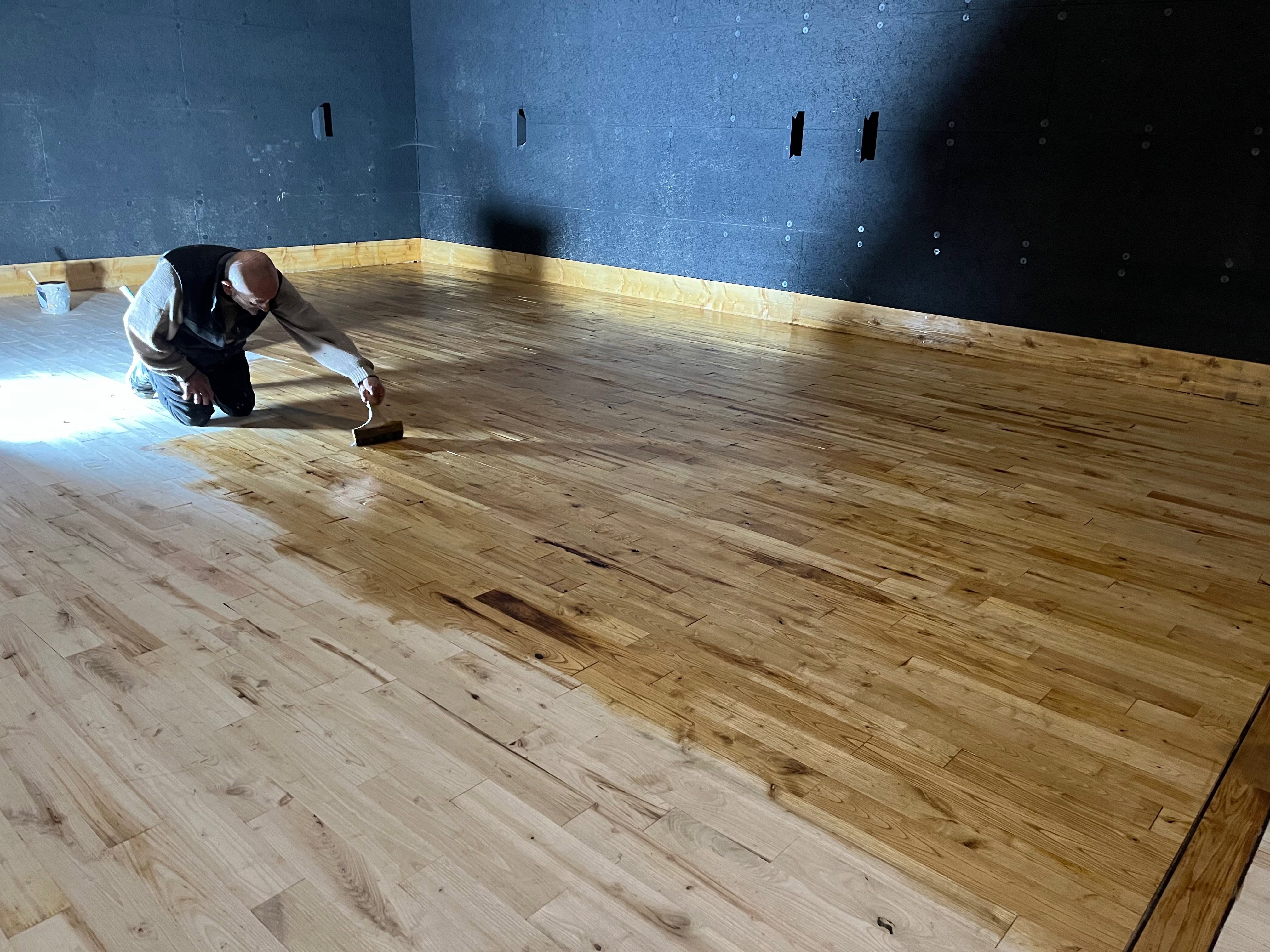

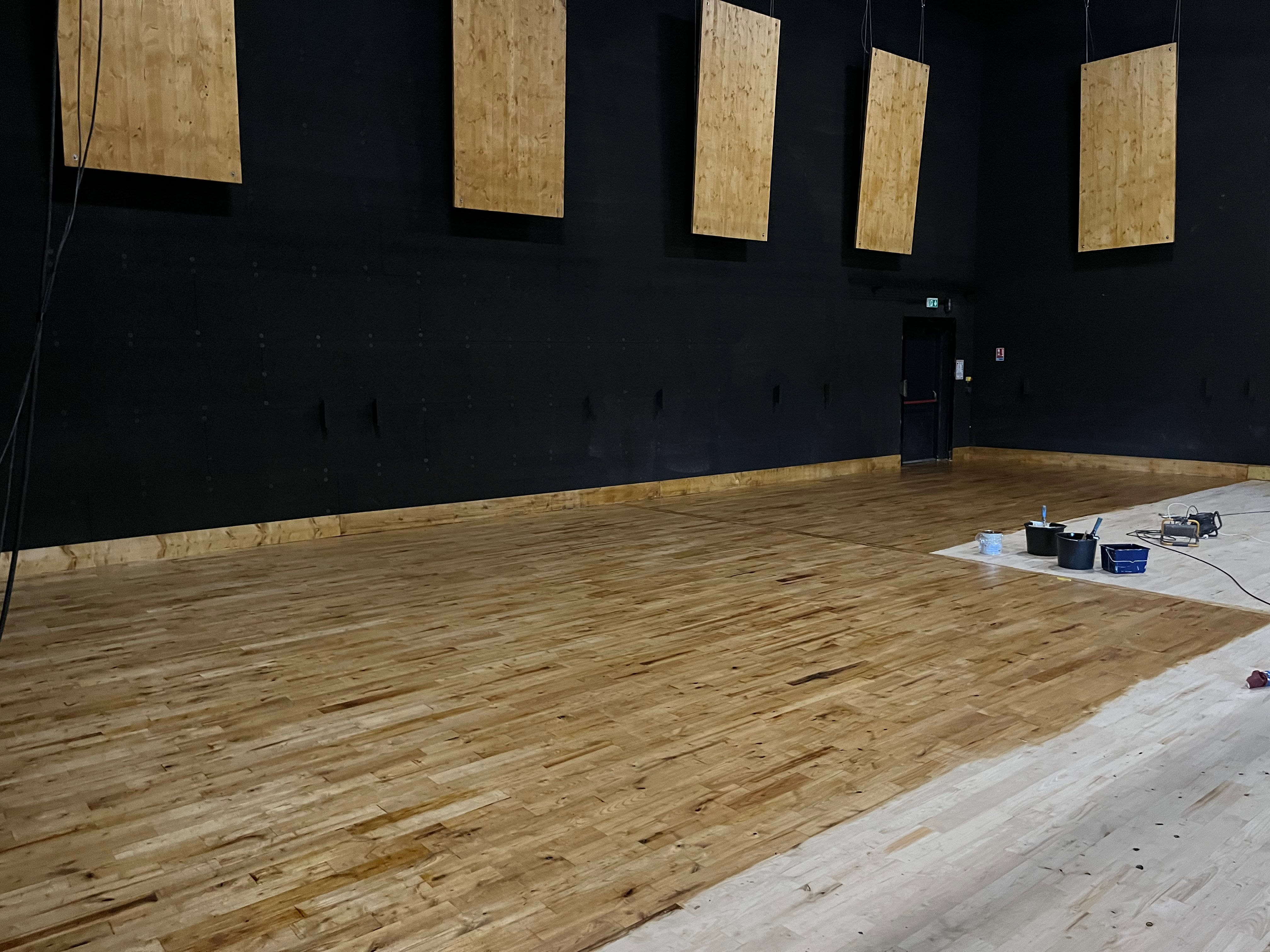

Revêtement des panneaux acoustiques au moyen de l’huile-cire. 7 avril 2025

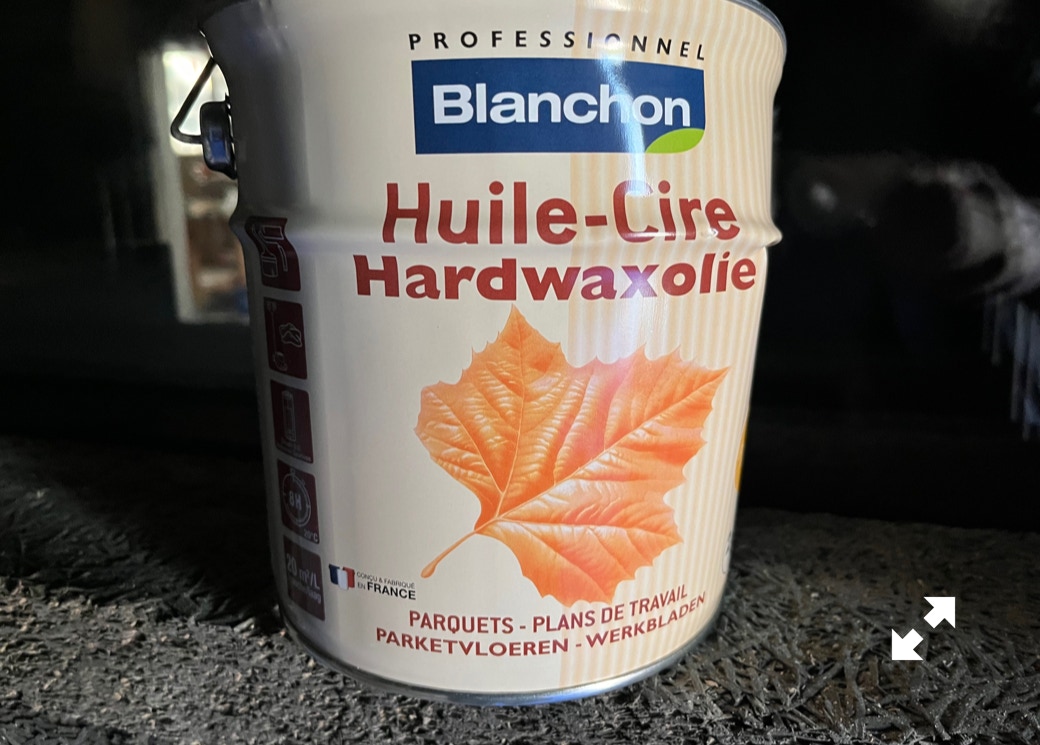

Huile-cire Blanchon de couleur chêne clair #11, employée comme revêtement du sol et des panneaux acoustiques. 7 avril 2025

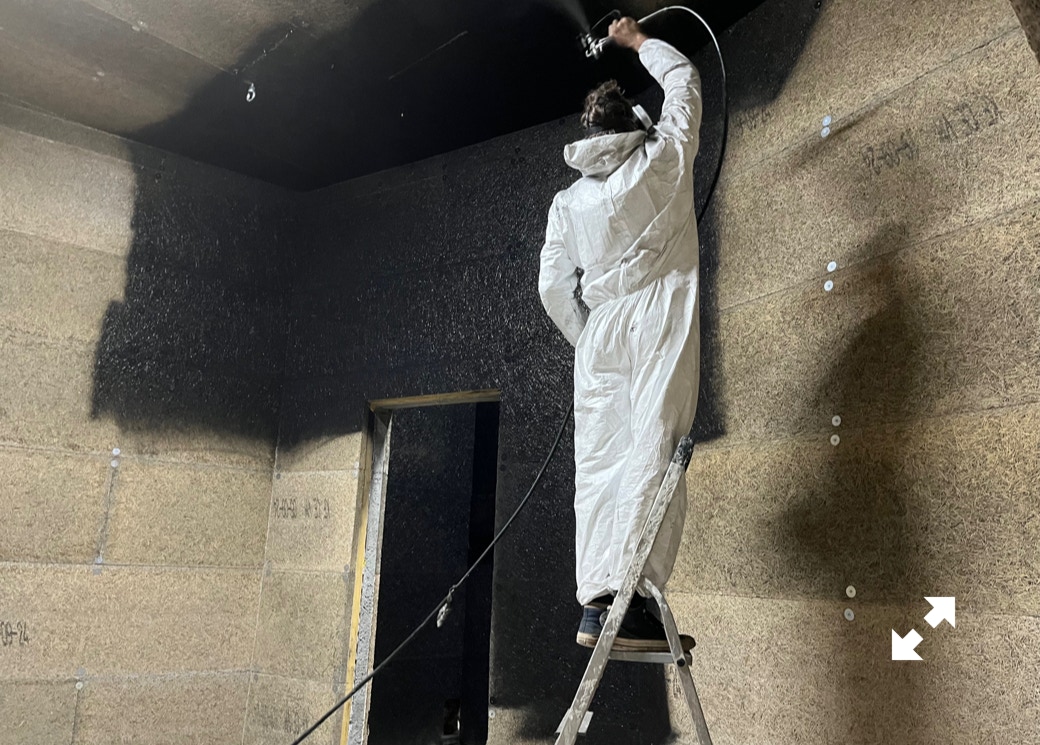

Peinture de la régie, Control Room, salle technique et couloir, terminée. 20 mars 2025

Peinture de la Control Room au pistolet pulvérisant sans air. 17 mars 2025

Peinture de la Control Room au pistolet pulvérisant sans air. 17 mars 2025

Peinture de la Control Room au pistolet pulvérisant sans air. 17 mars 2025

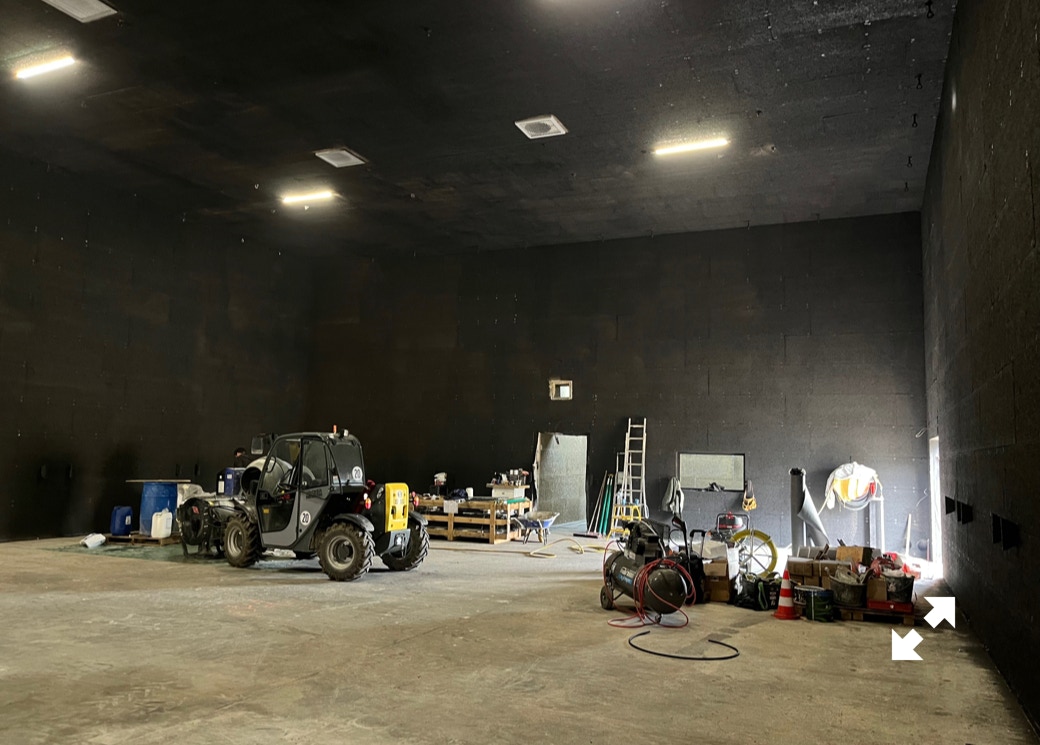

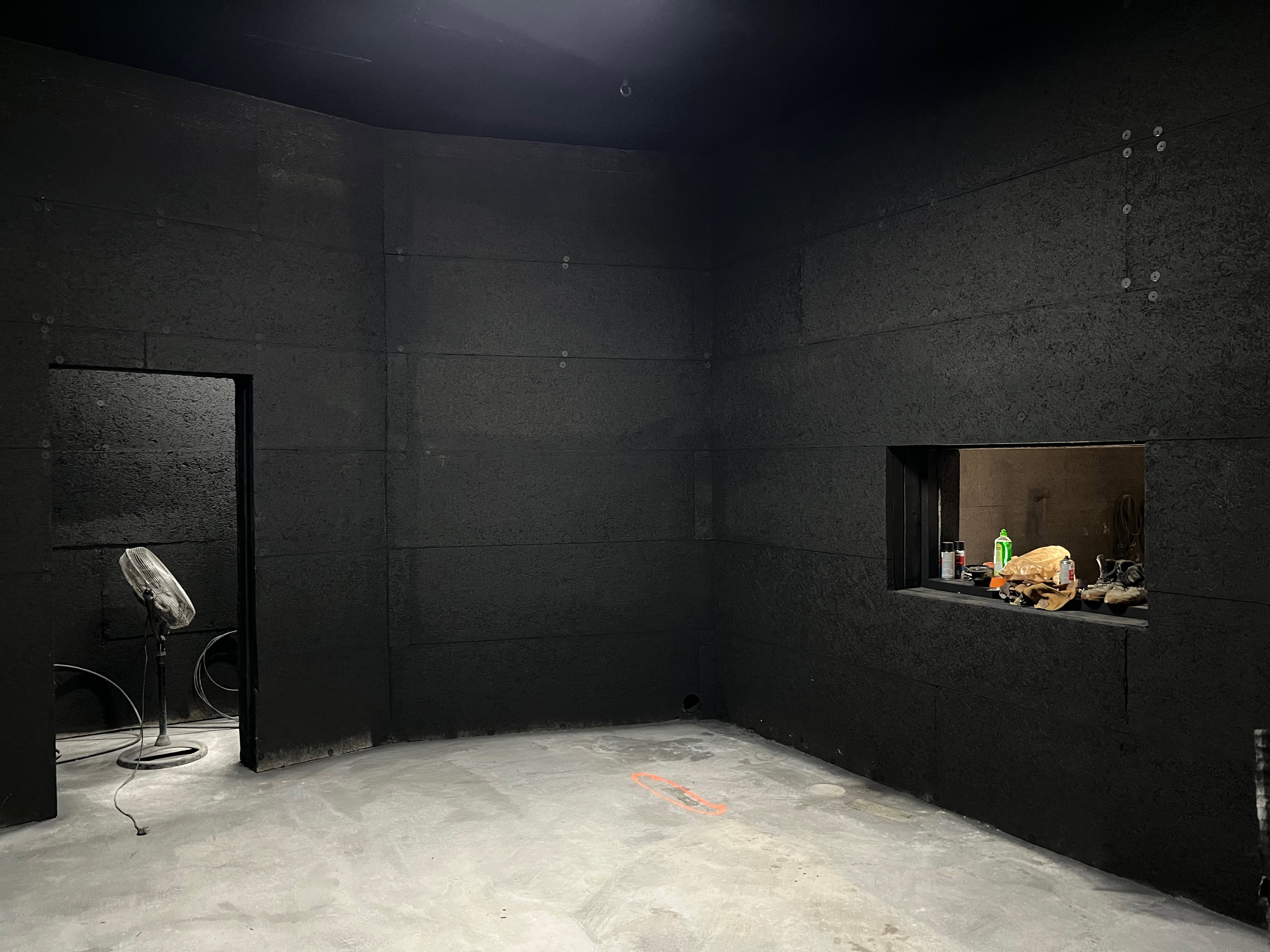

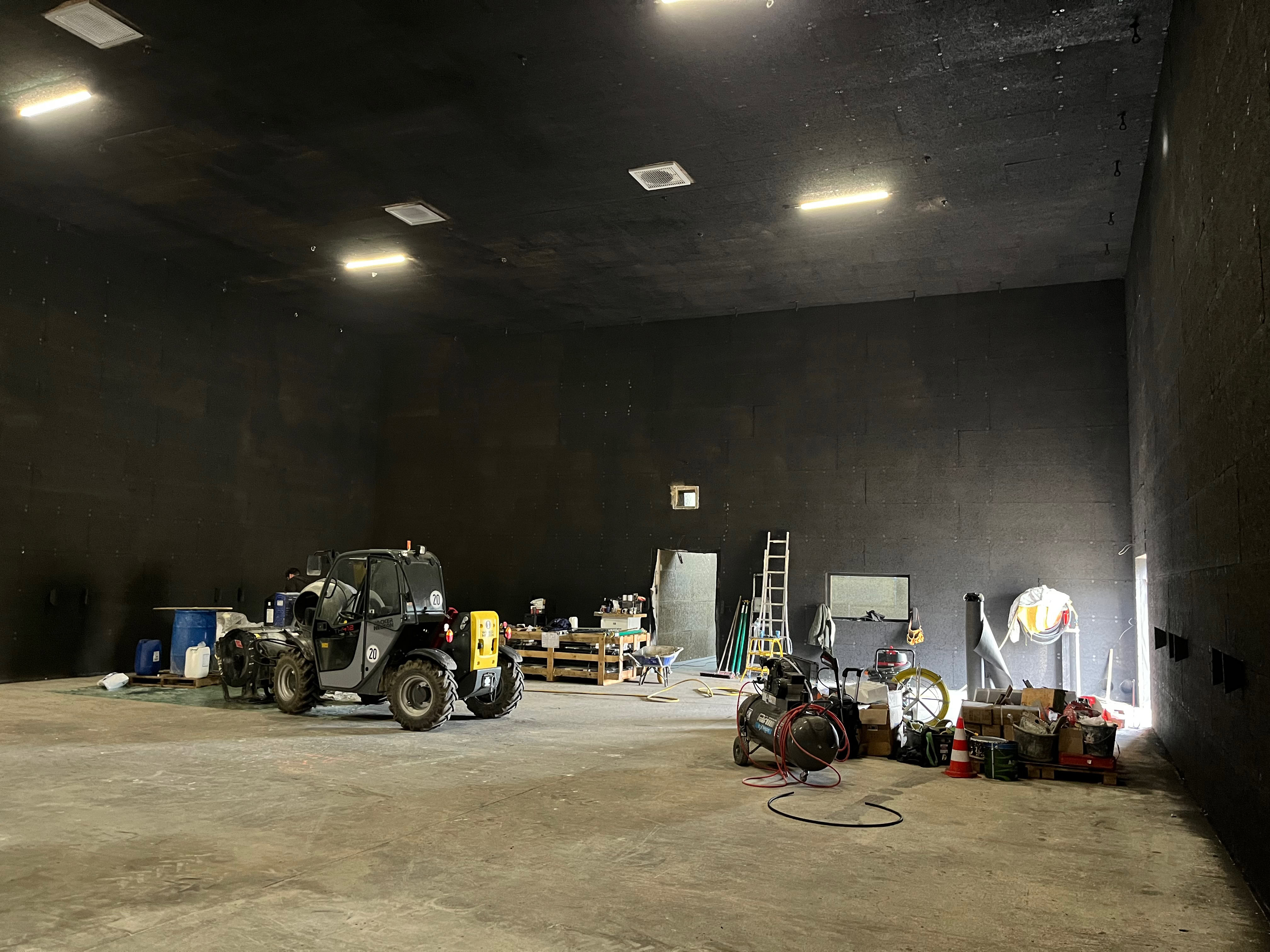

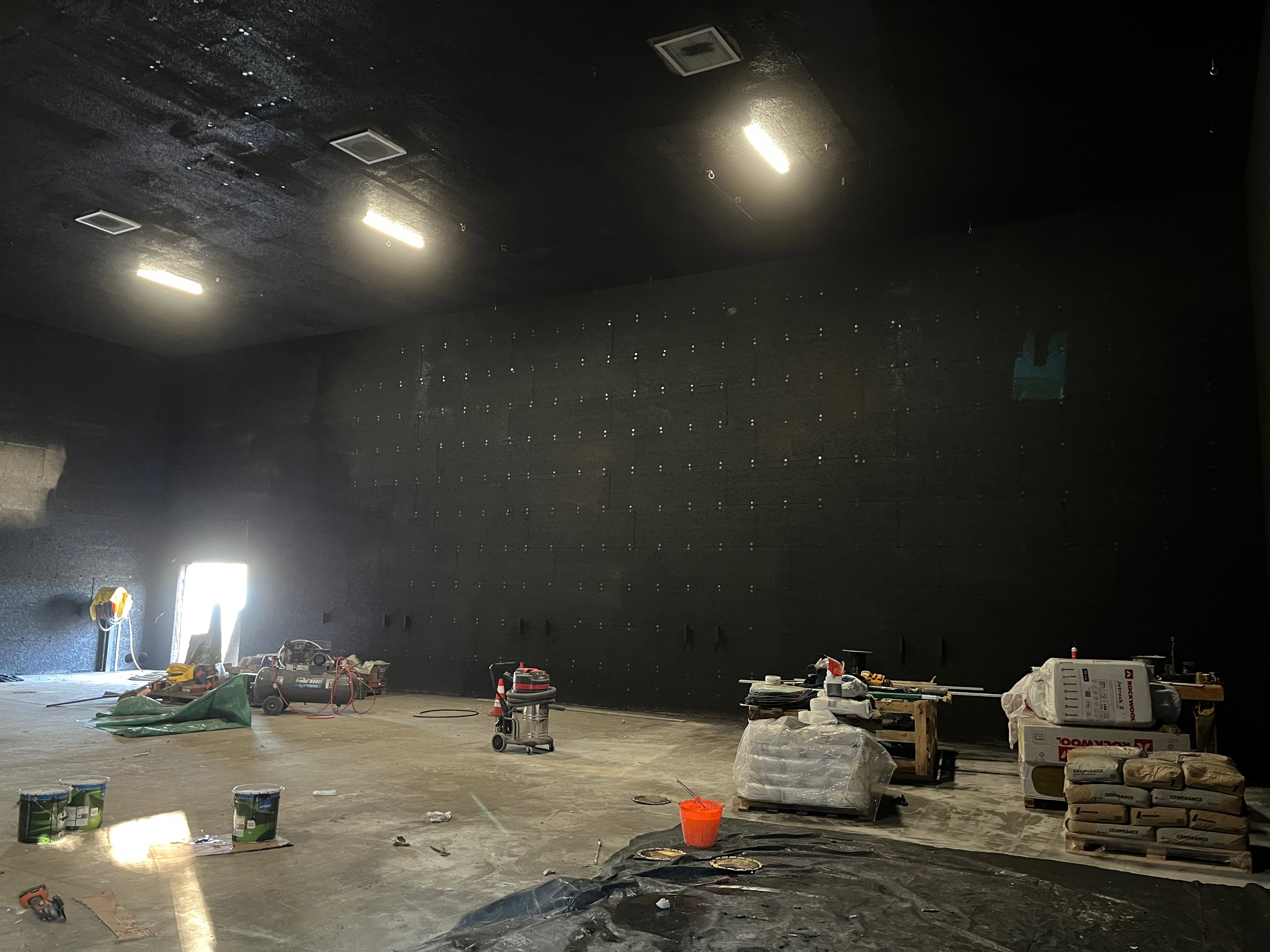

Peinture de couleur « noir mat » en couche fine de la grande salle terminée. 21 février 2025

Peinture de couleur «noir mat» en couche fine de la grande salle terminée. 21 février 2025

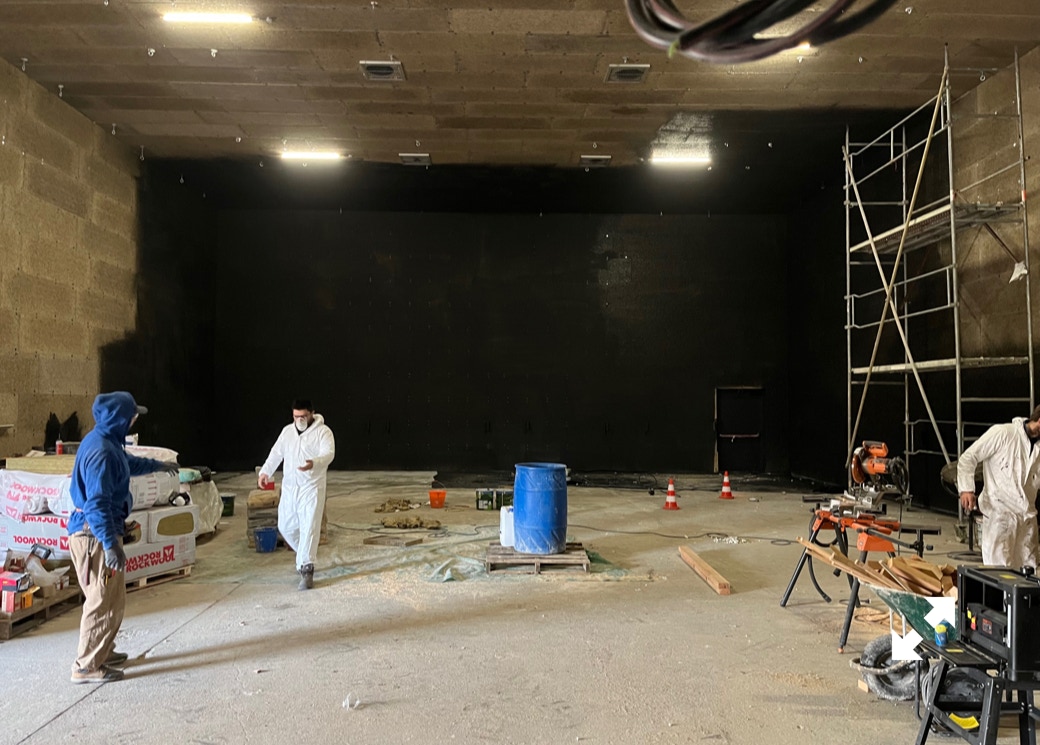

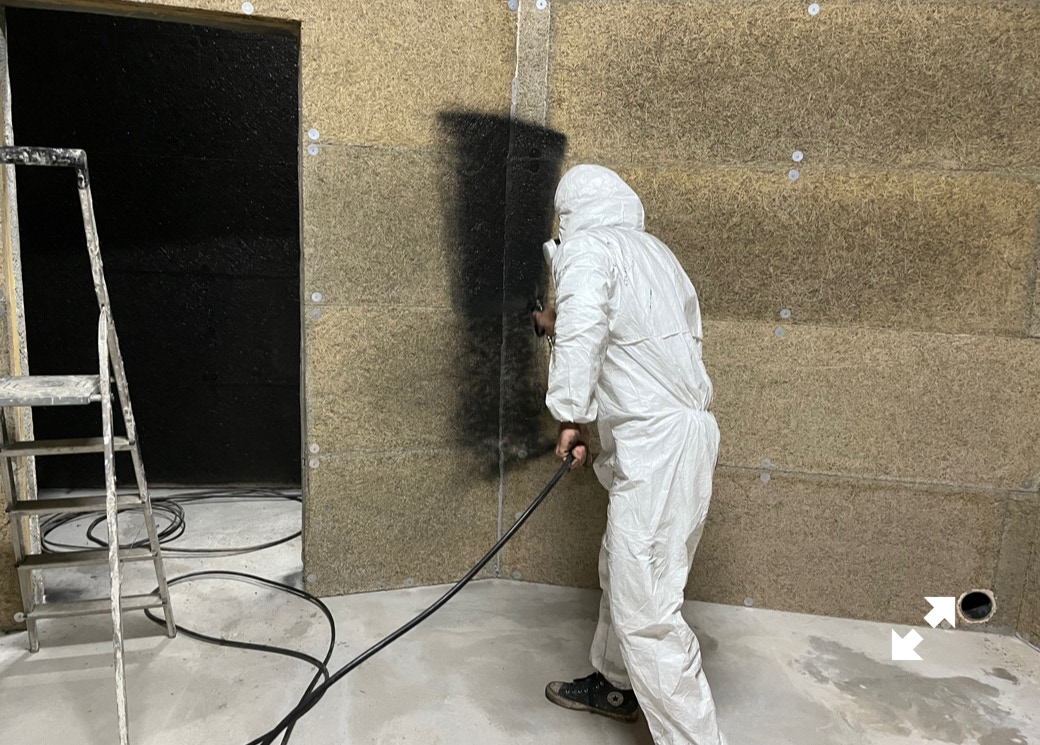

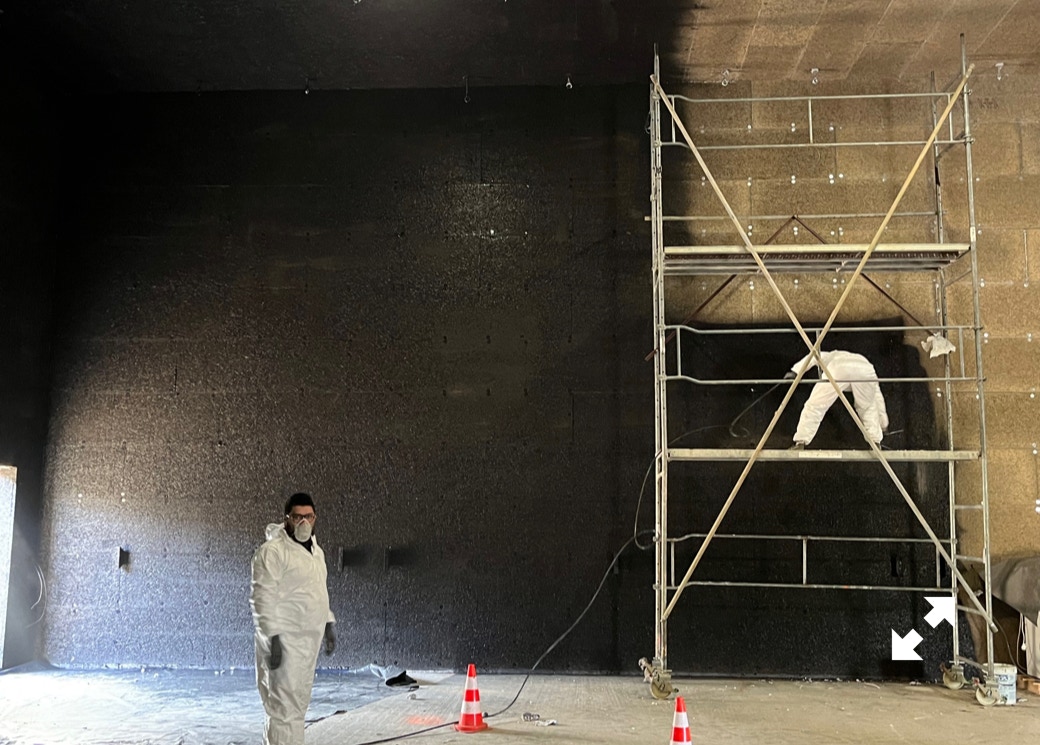

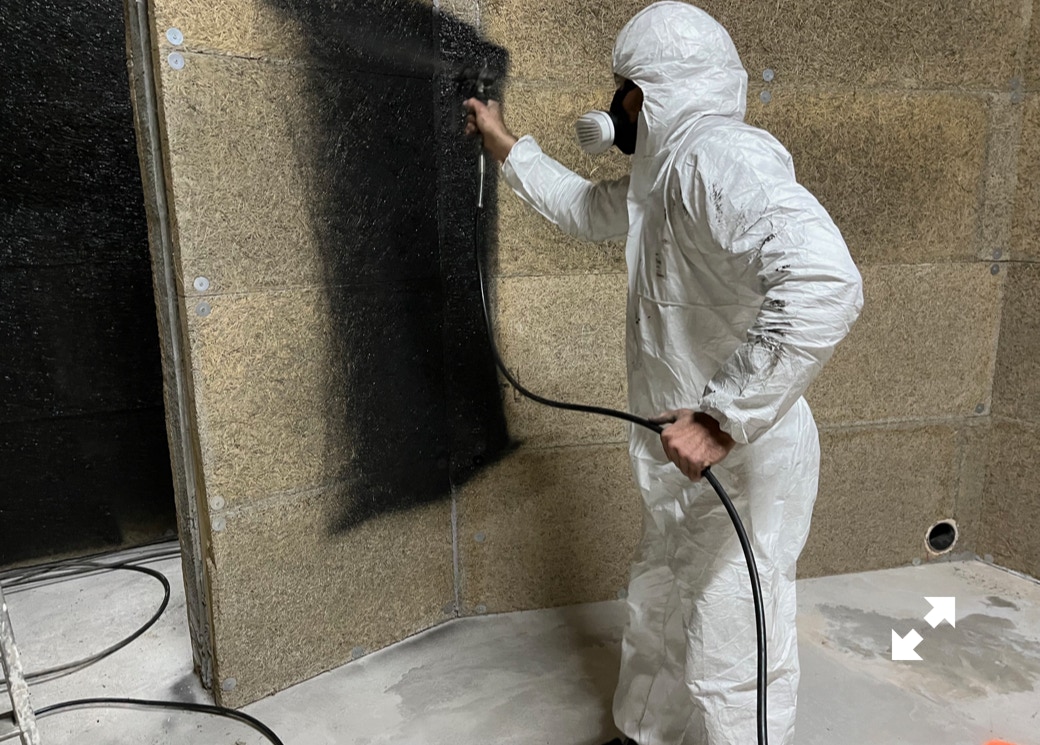

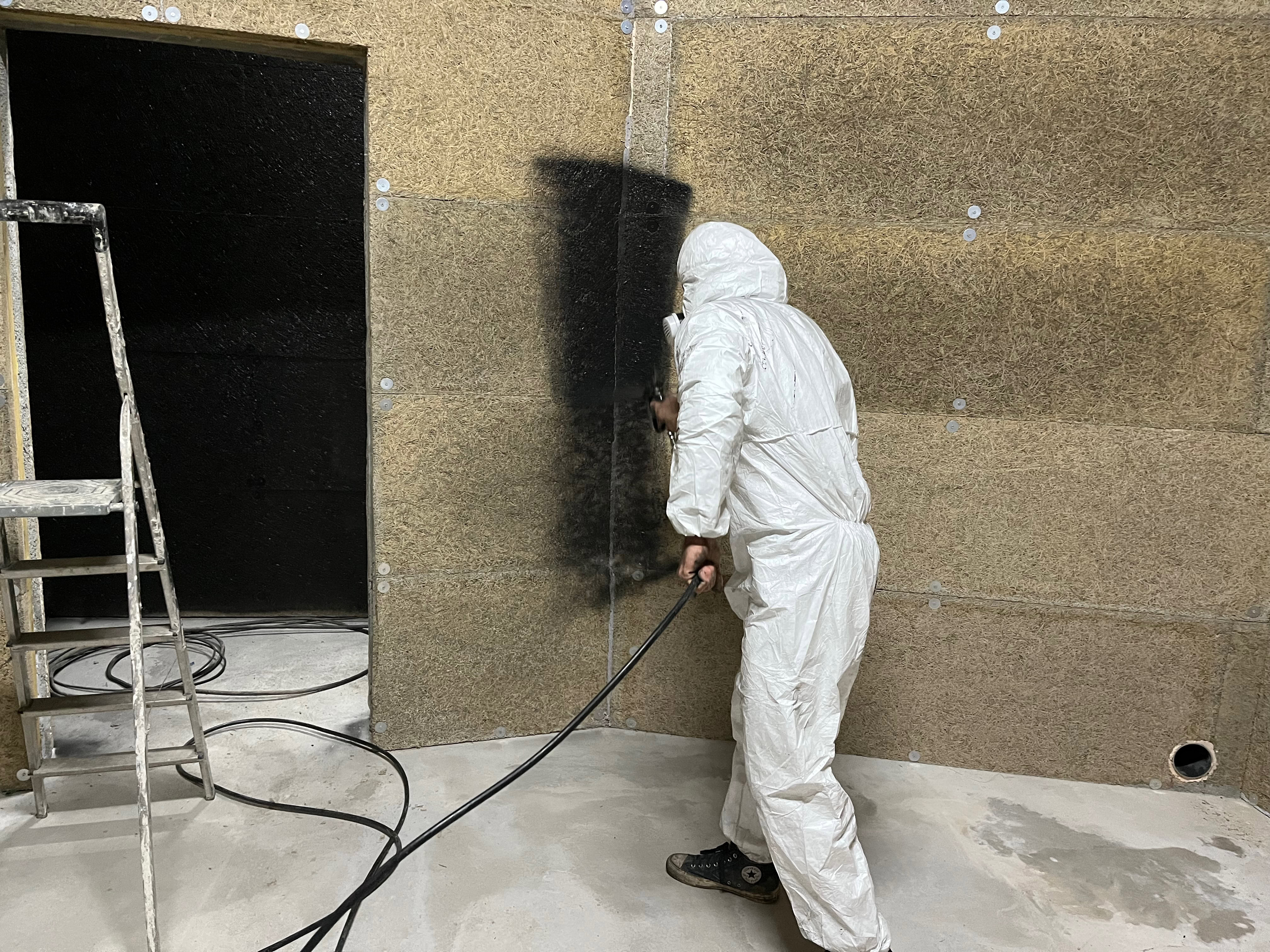

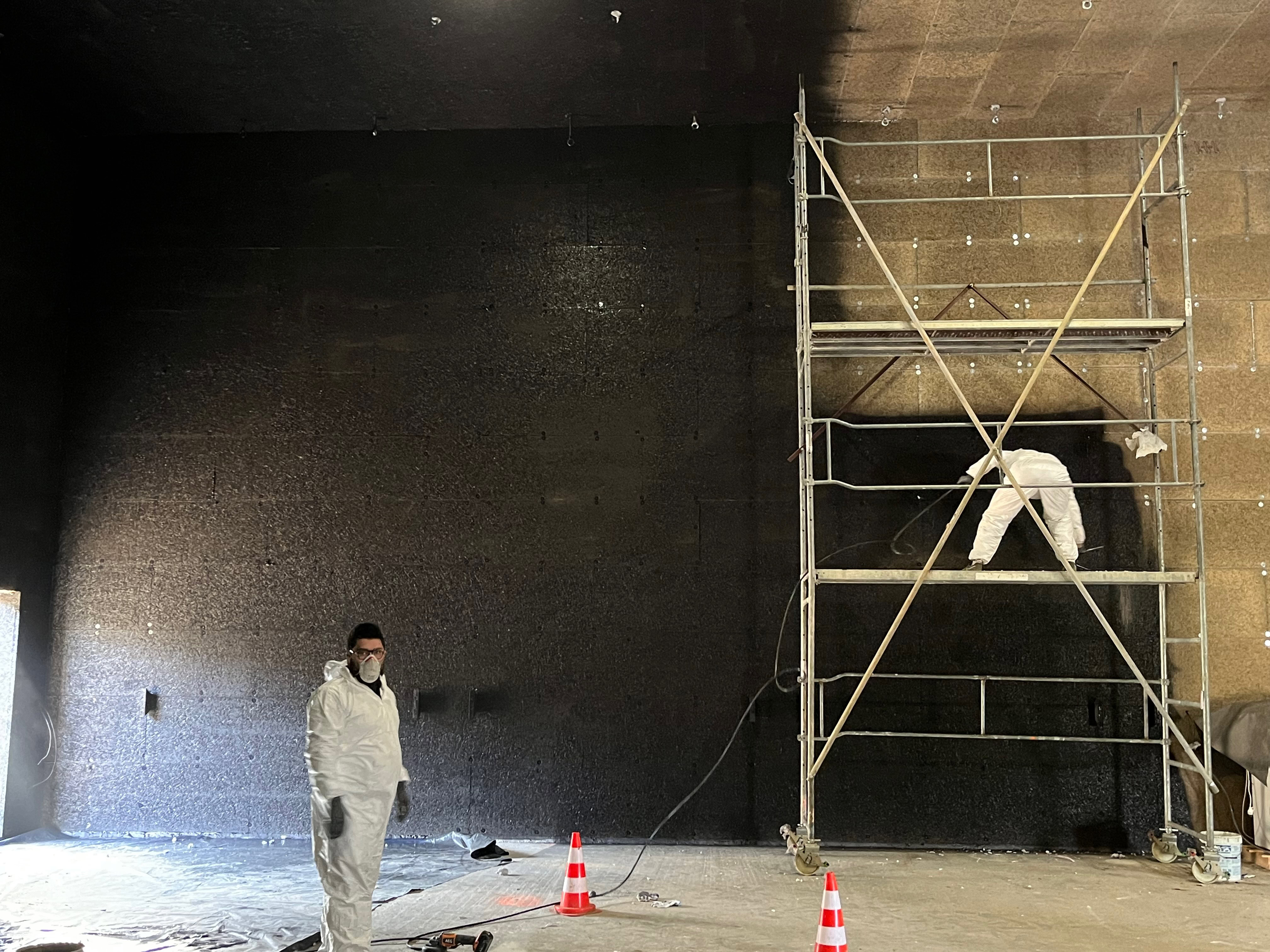

Pulvérisation de la peinture noire sur le mur orienté vers le sud; utilisation de combinaisons et de masques de travail; mise en place d’une importante ventilation forcée. 19 février 2025

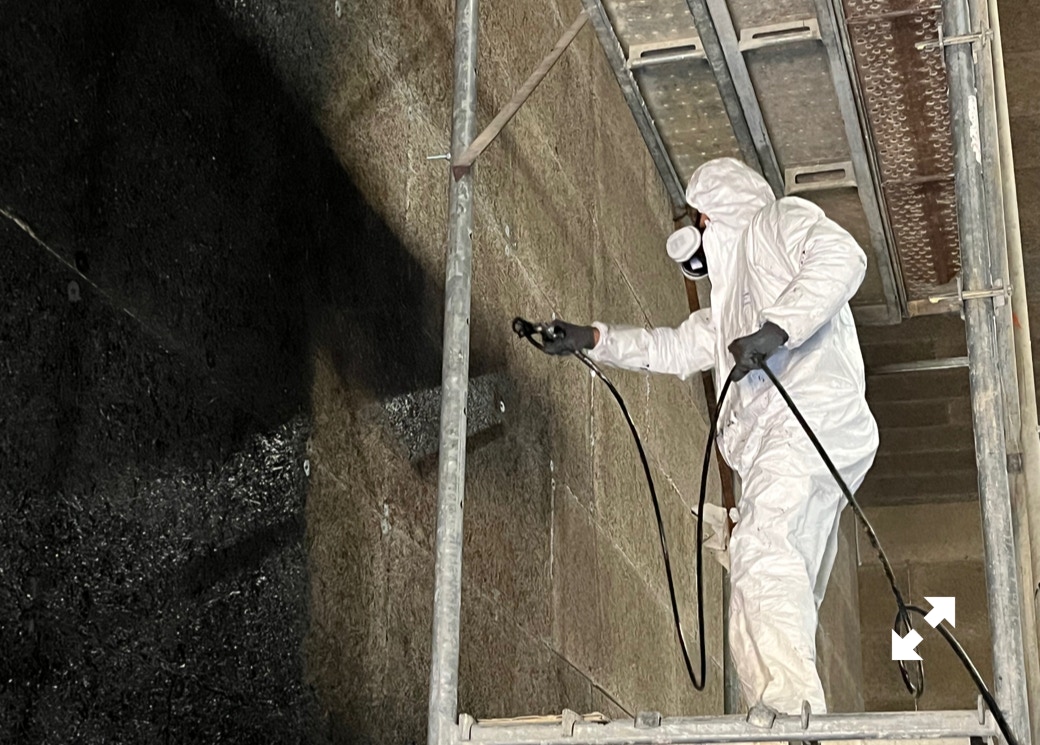

Pulvérisation de la peinture noire sur le mur orienté vers le sud, au pistolet, format ainsi du bande 30 cm de large. La pulvérisation doit être la plus légère possible pour ne pas colmater les trous du Fibralith. 19 février 2025

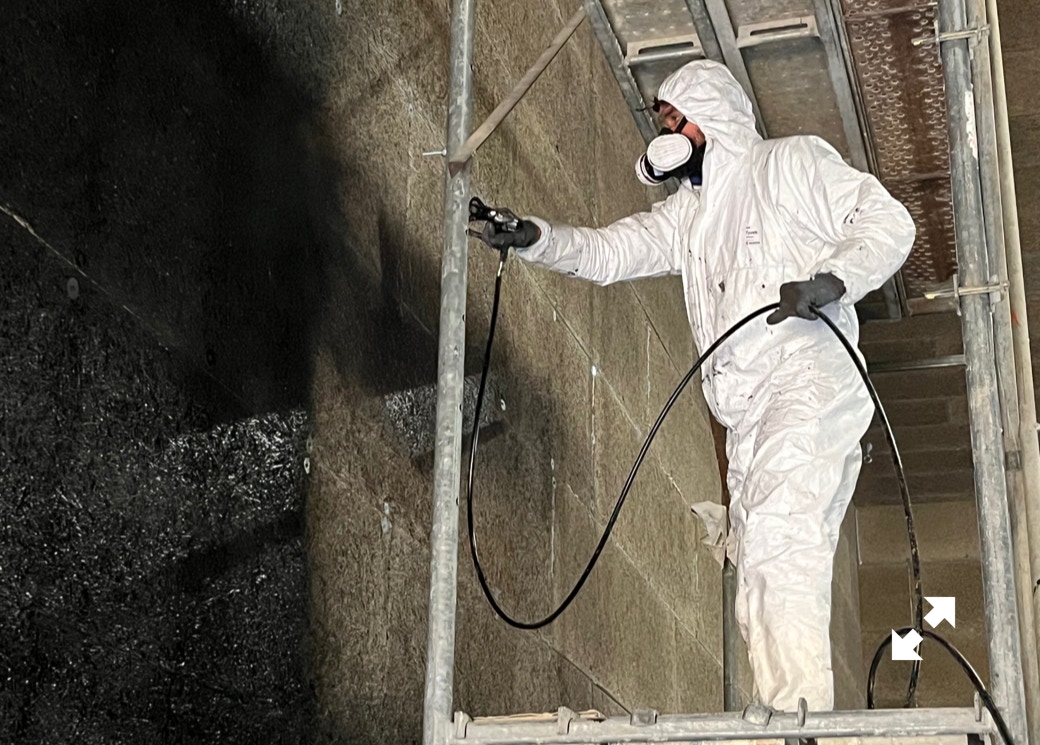

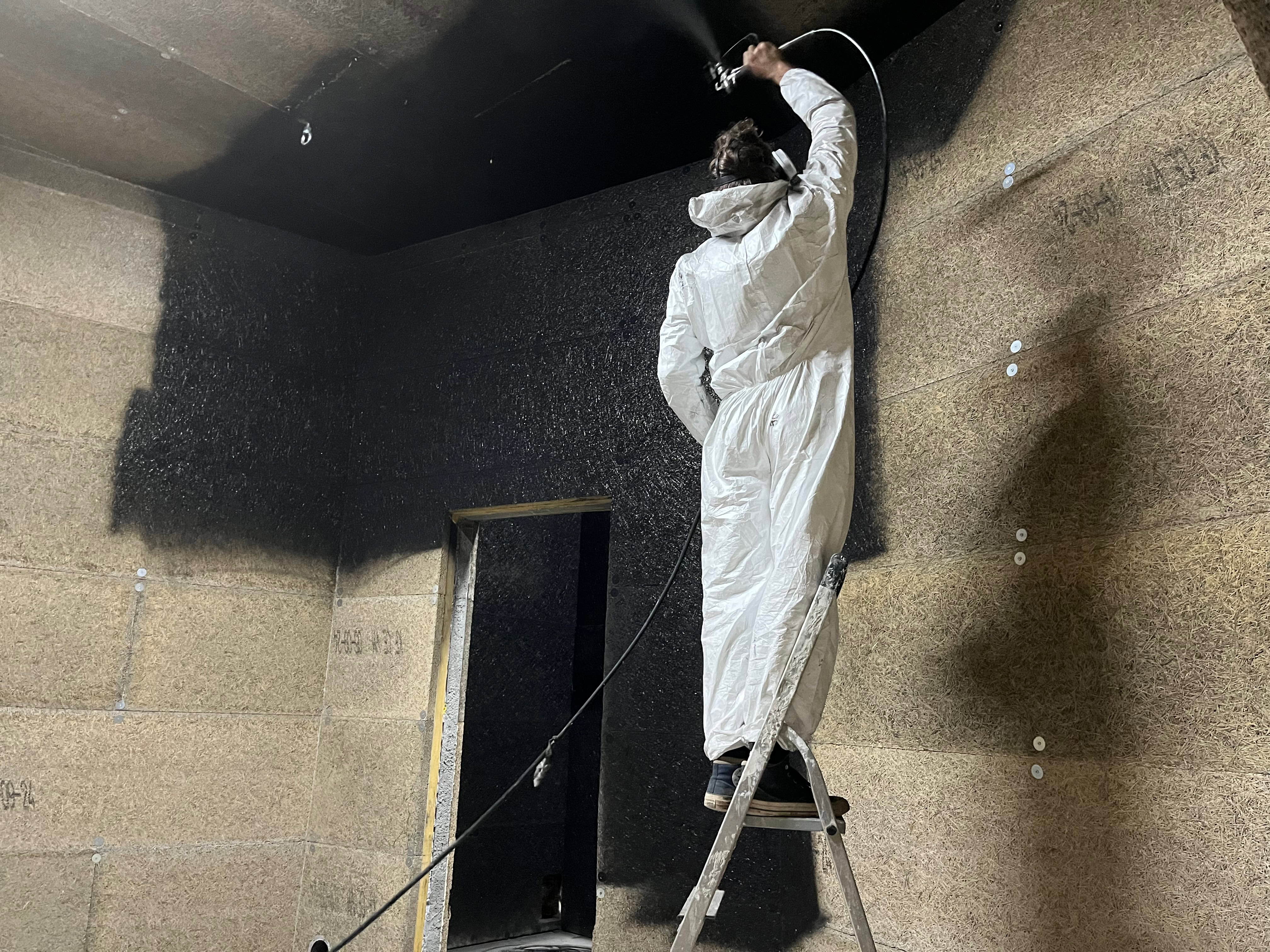

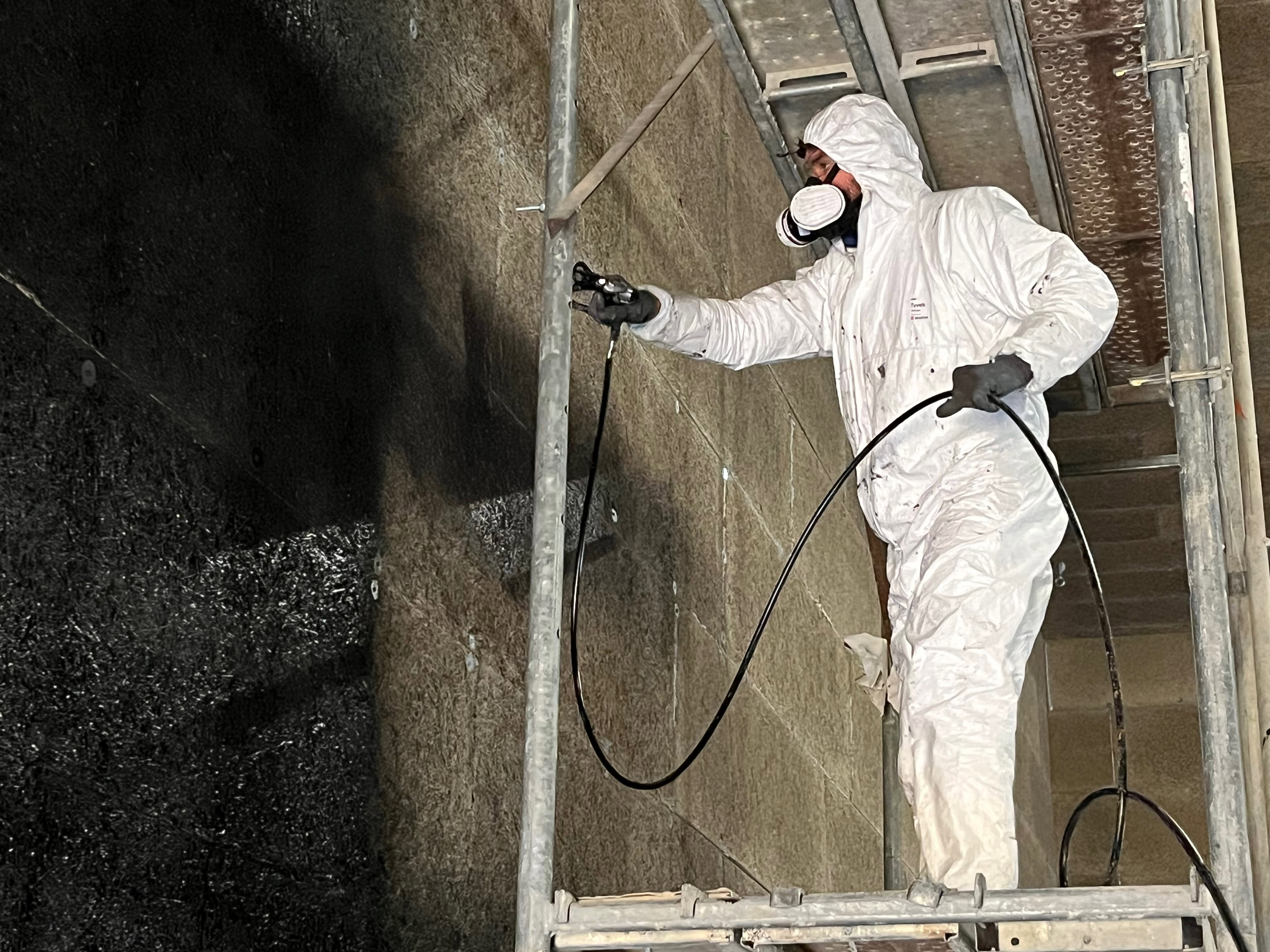

Pulvérisation de la peinture noire sur le mur orienté vers le sud. 19 février 2025

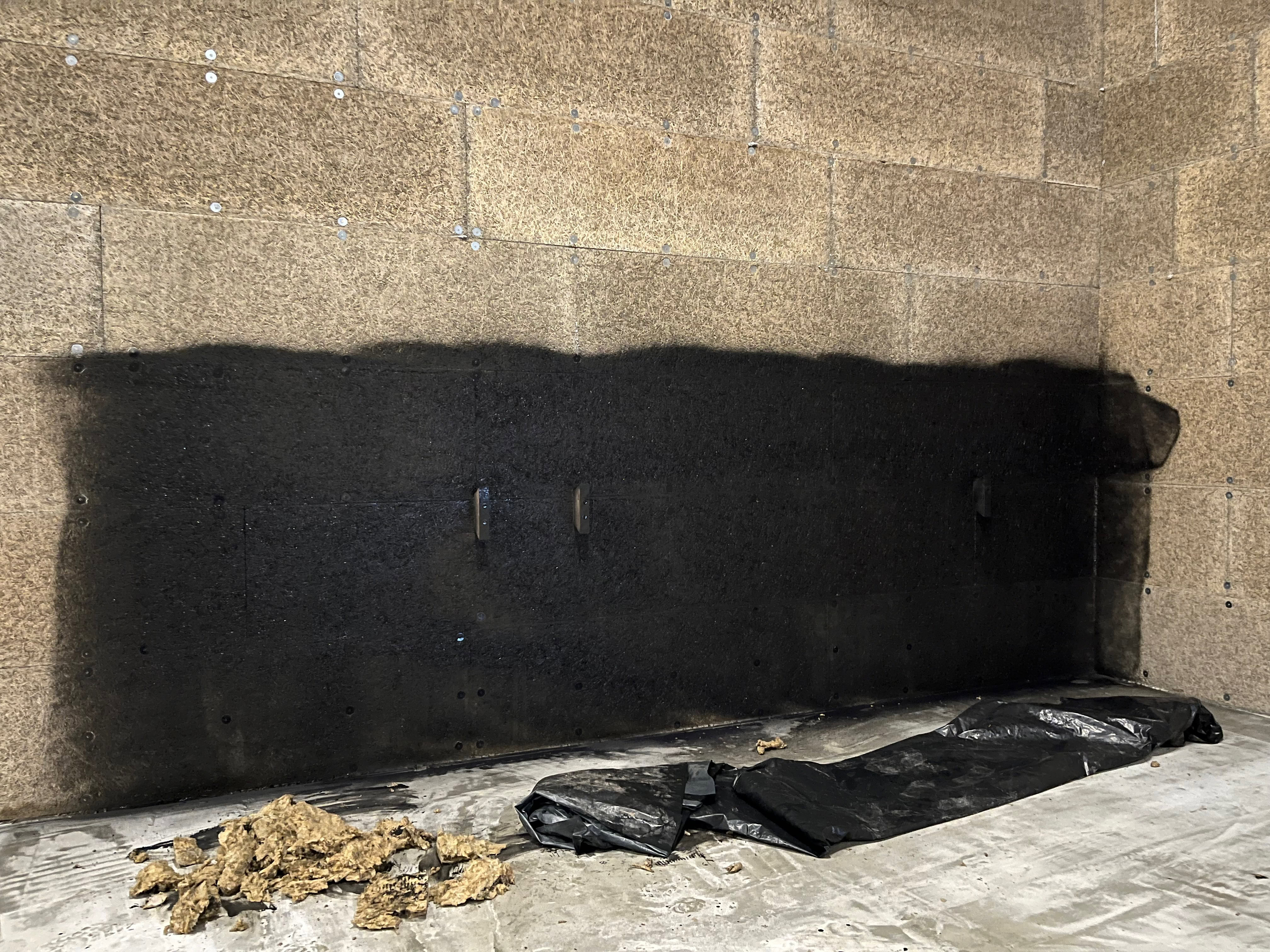

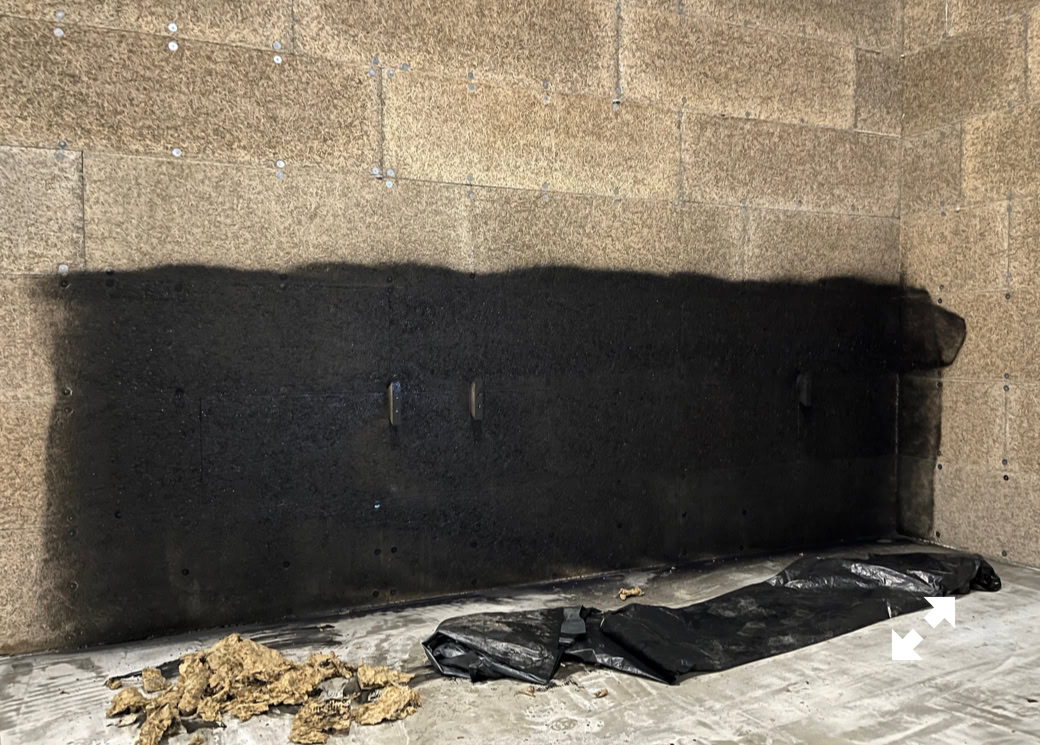

Pulvérisation terminée de la peinture noire sur le mur coté orienté vers l’est. 19 février 2025

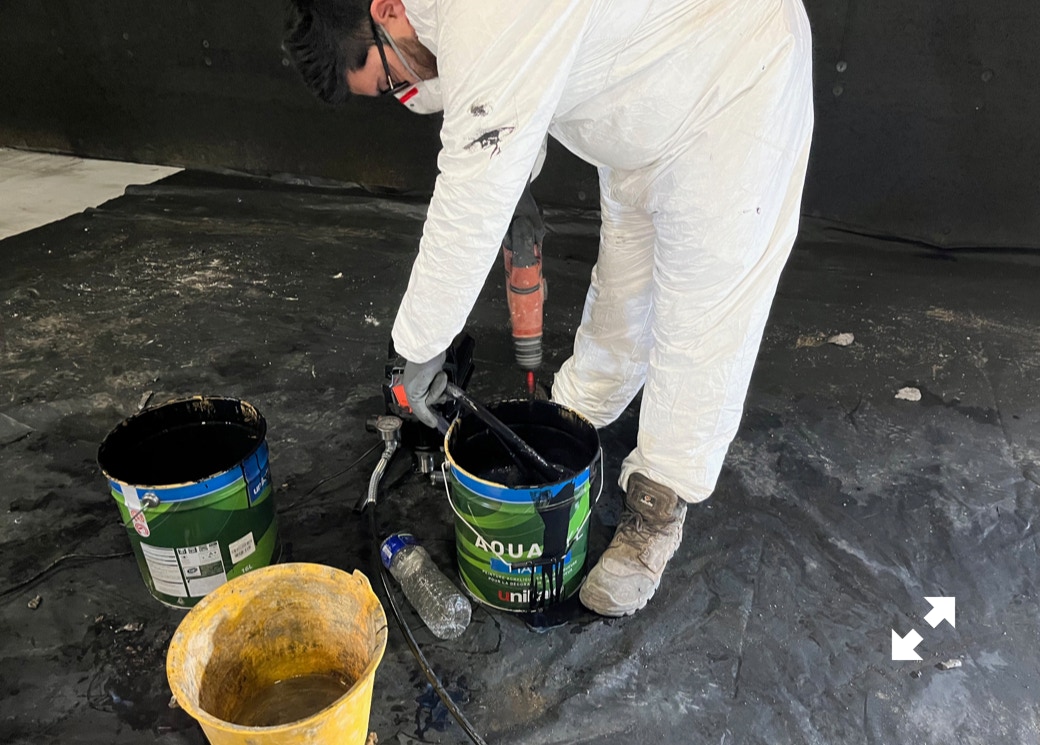

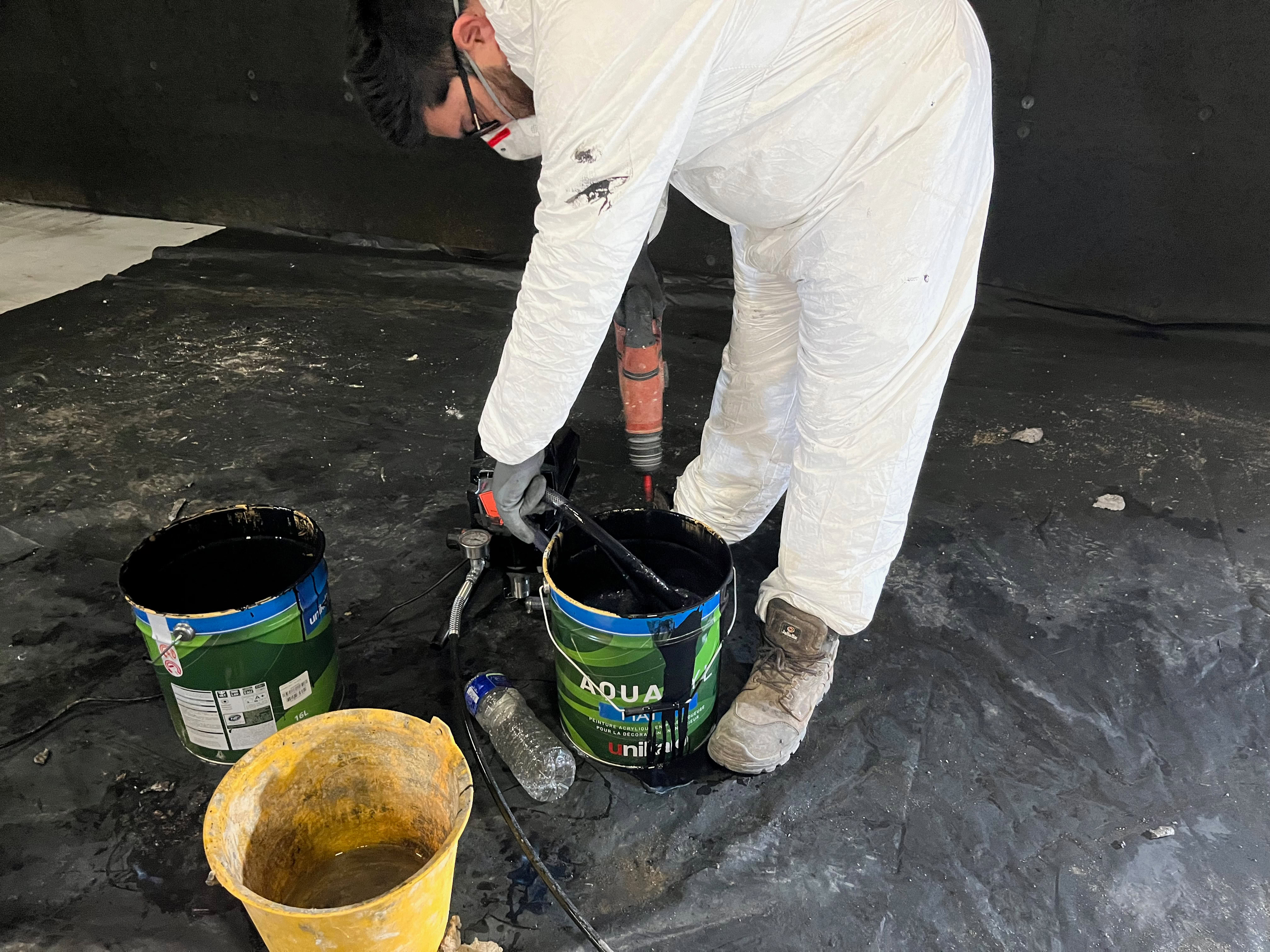

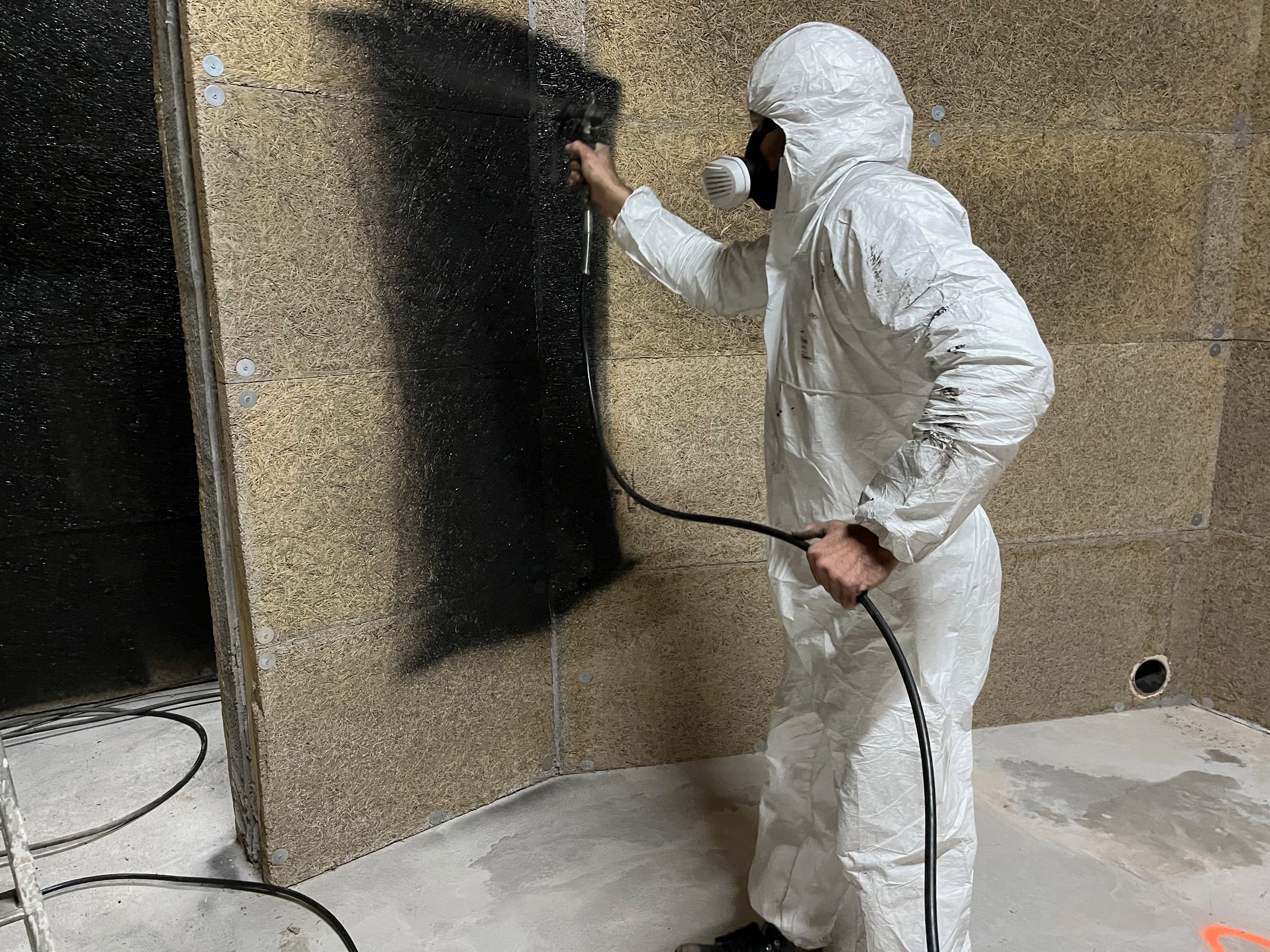

Dilution et brassage de la peinture noire. 19 février 2025

Test de la peinture pulvérisée sur le coté nord de la salle, afin d’estimer les conséquences acoustiques provoquées par cet ajout. 17 février 2025

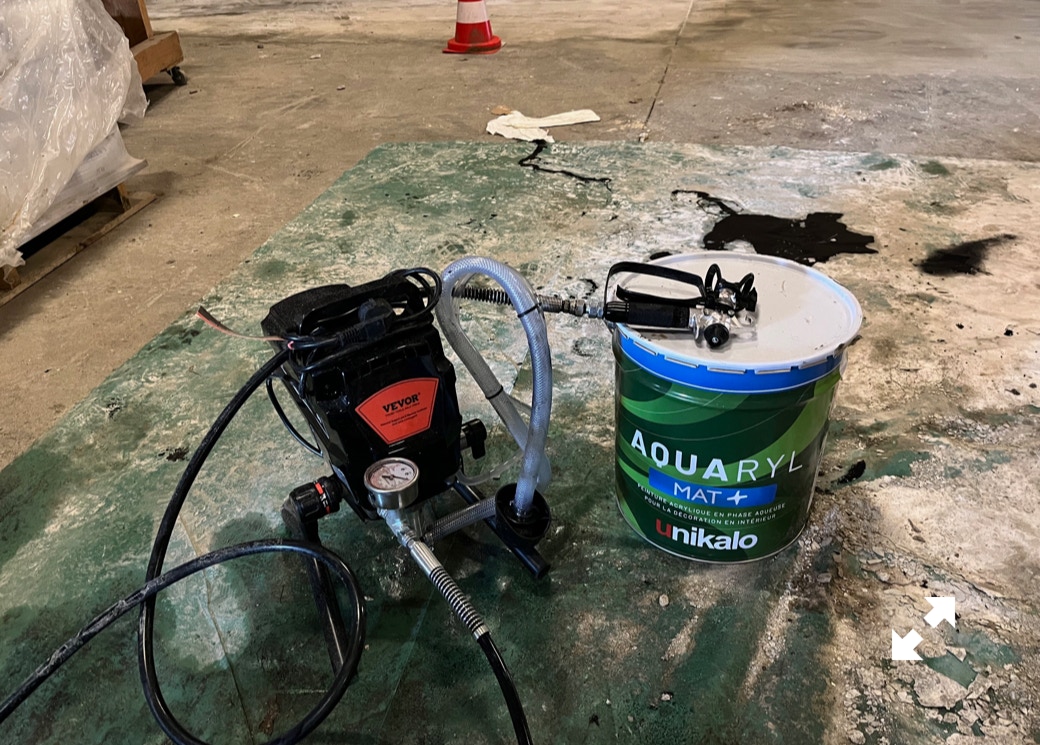

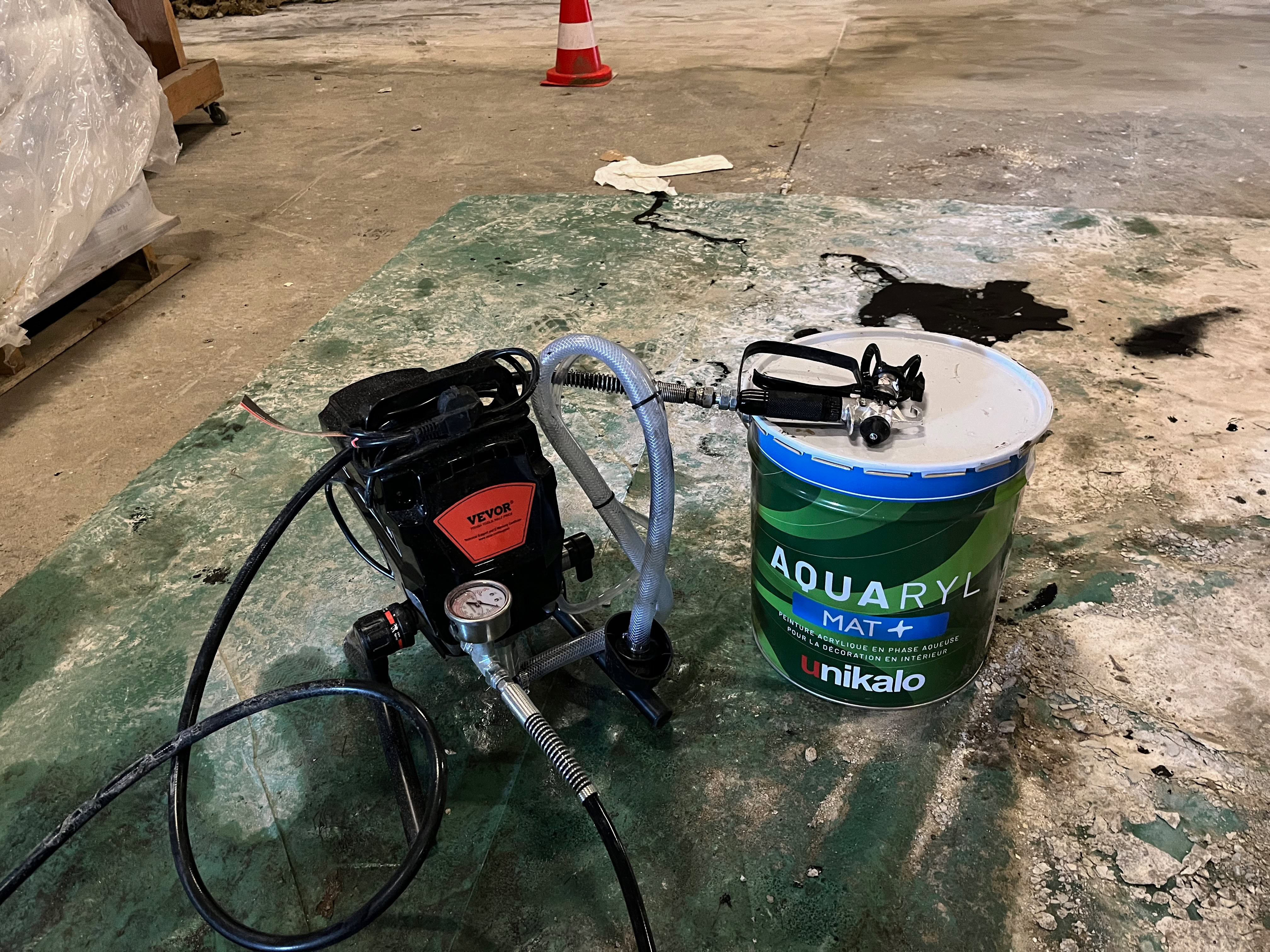

Préparation de la pompe Vevor et de la peinture acrylique noire matte (Aquaryl de Unikalo), pour la pulvérisation. 17 février 2025

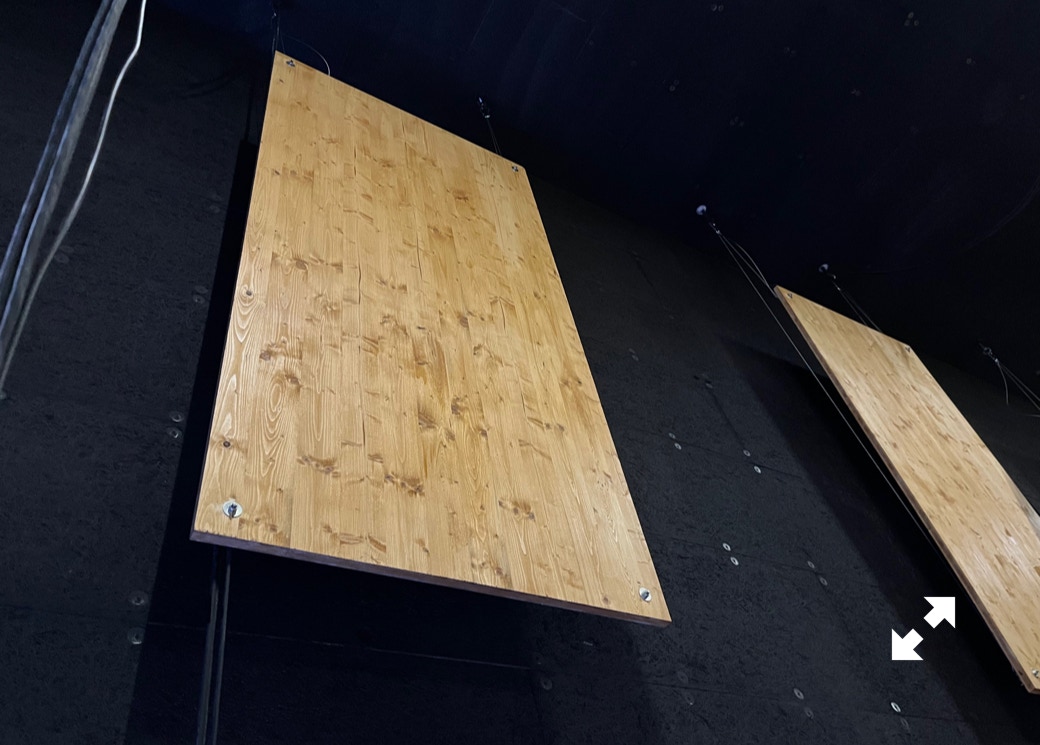

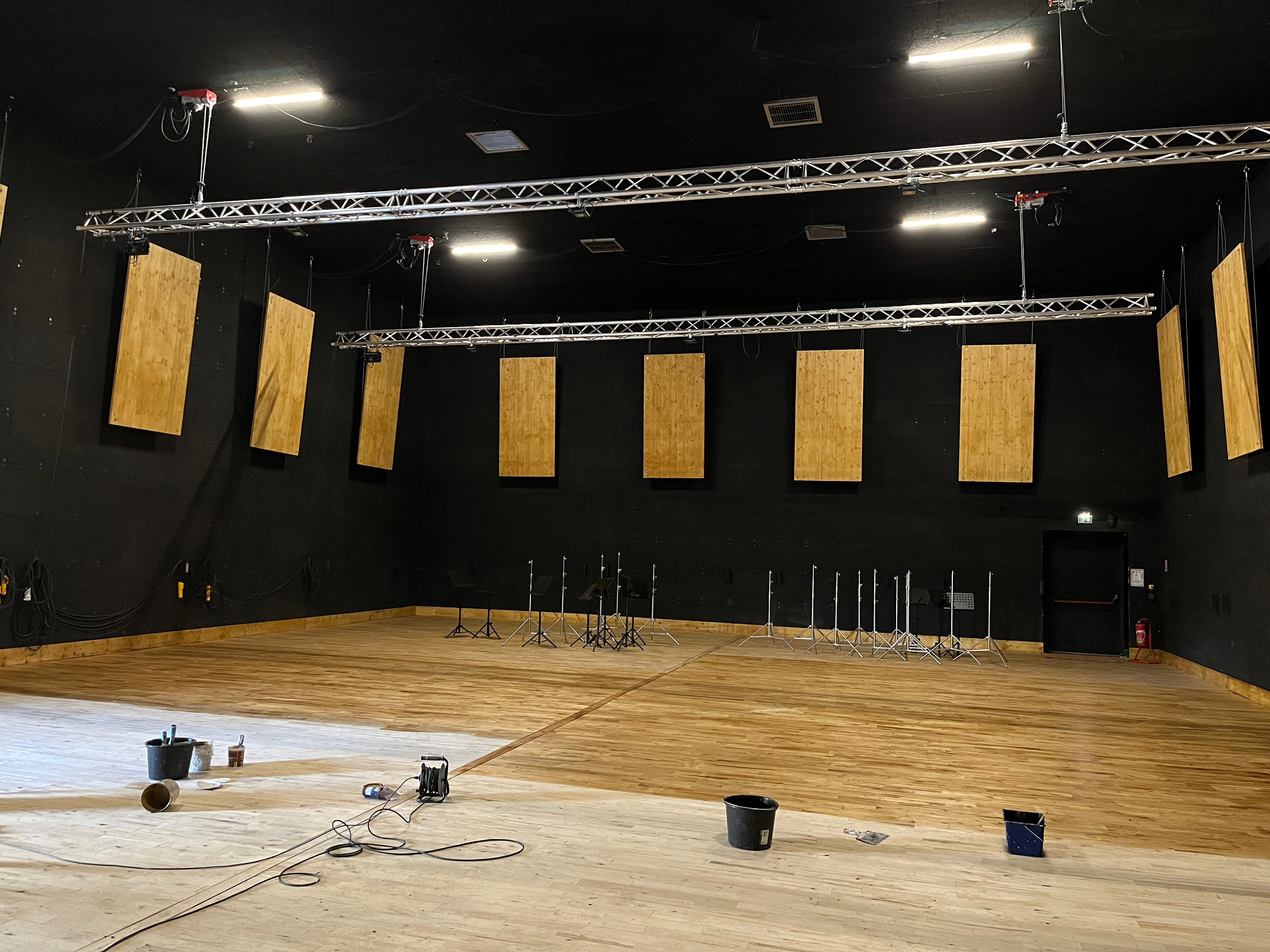

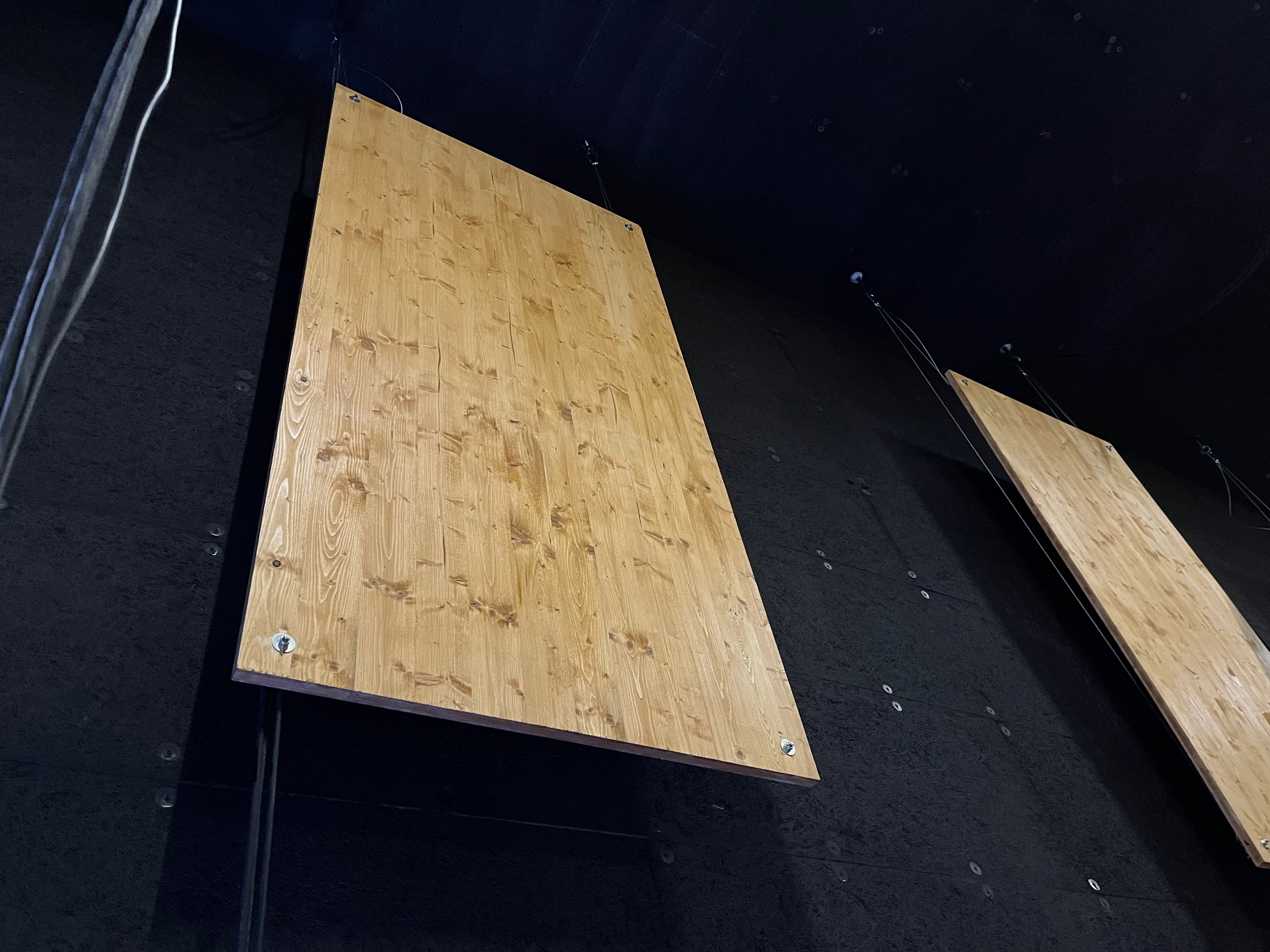

Plan de la grande salle ci-dessus, disposition envisagée des 20 panneaux réfléchissants (en épicéa de dimensions 1250 x 2500 x 32 mm) positionnés le long des murs à 2,30 m de hauteur. Projection 3D ci-dessous. 1er octobre 2024
