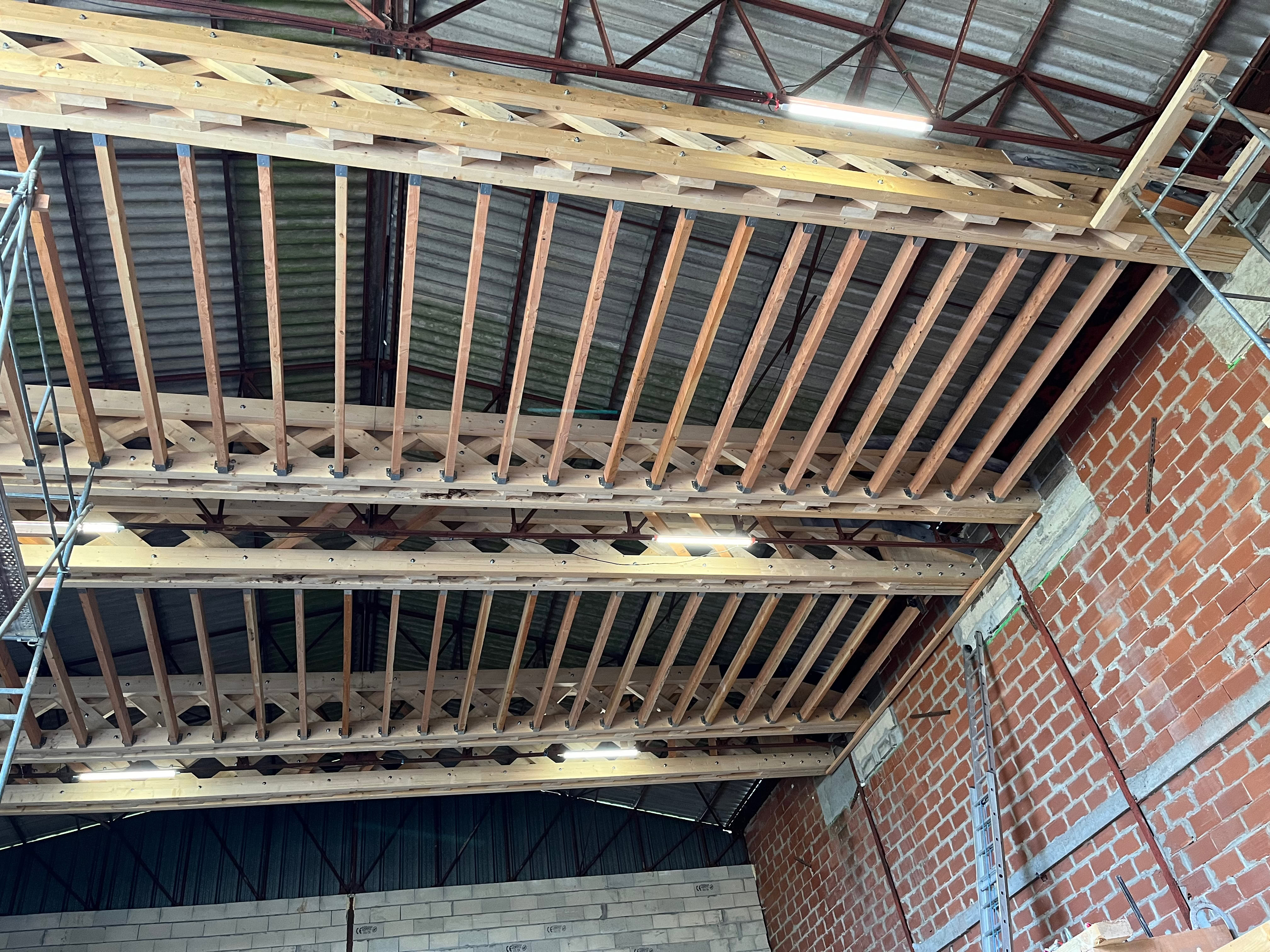

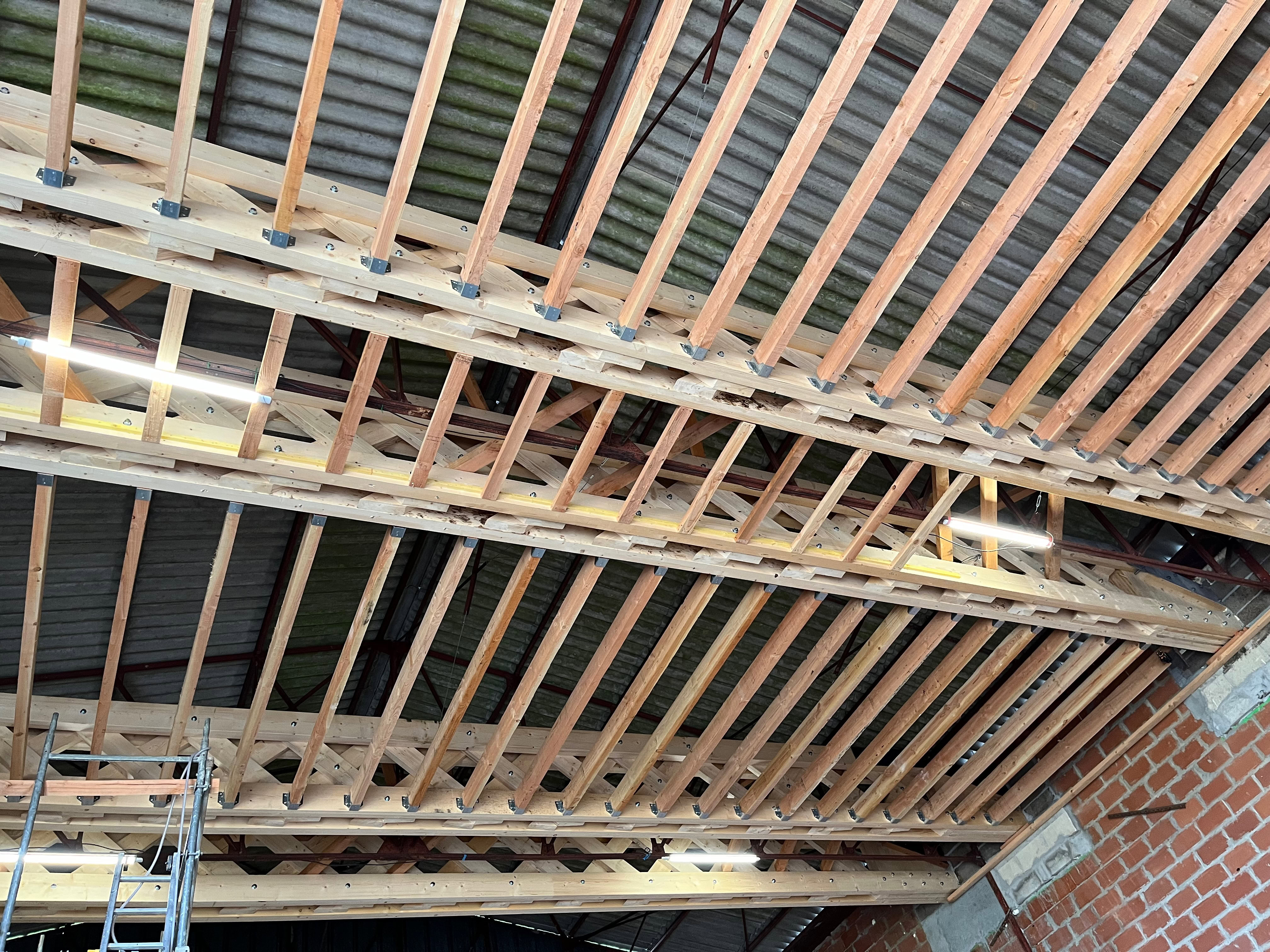

Ossature secondaire du plafond supportant l’isolation et la correction acoustique

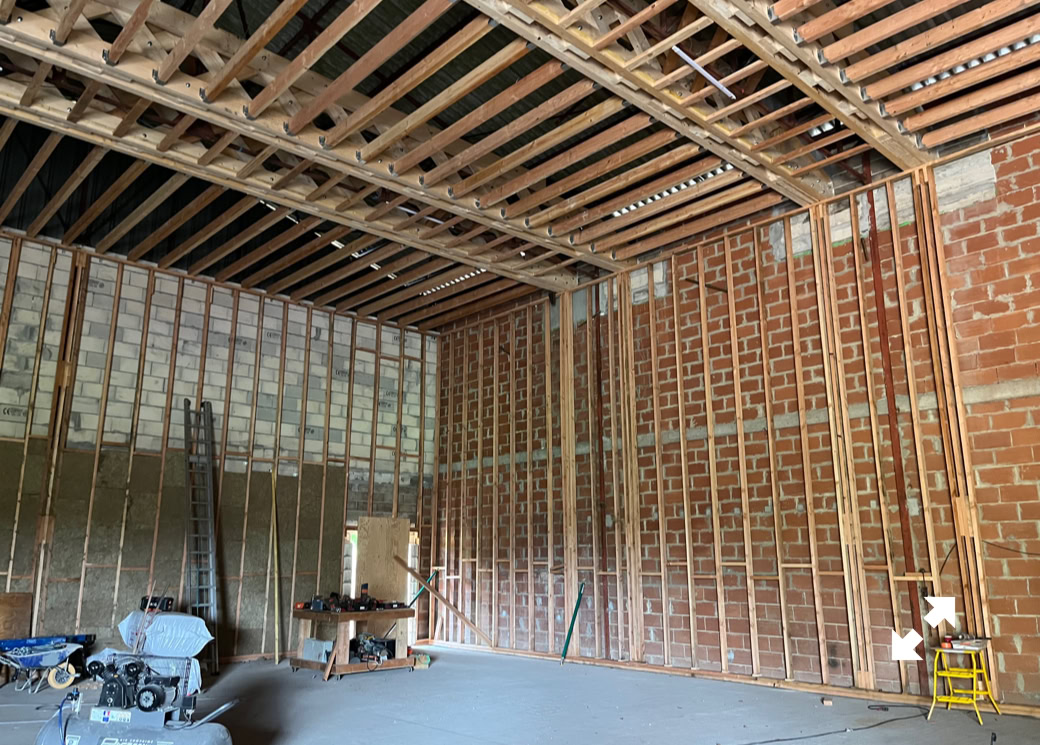

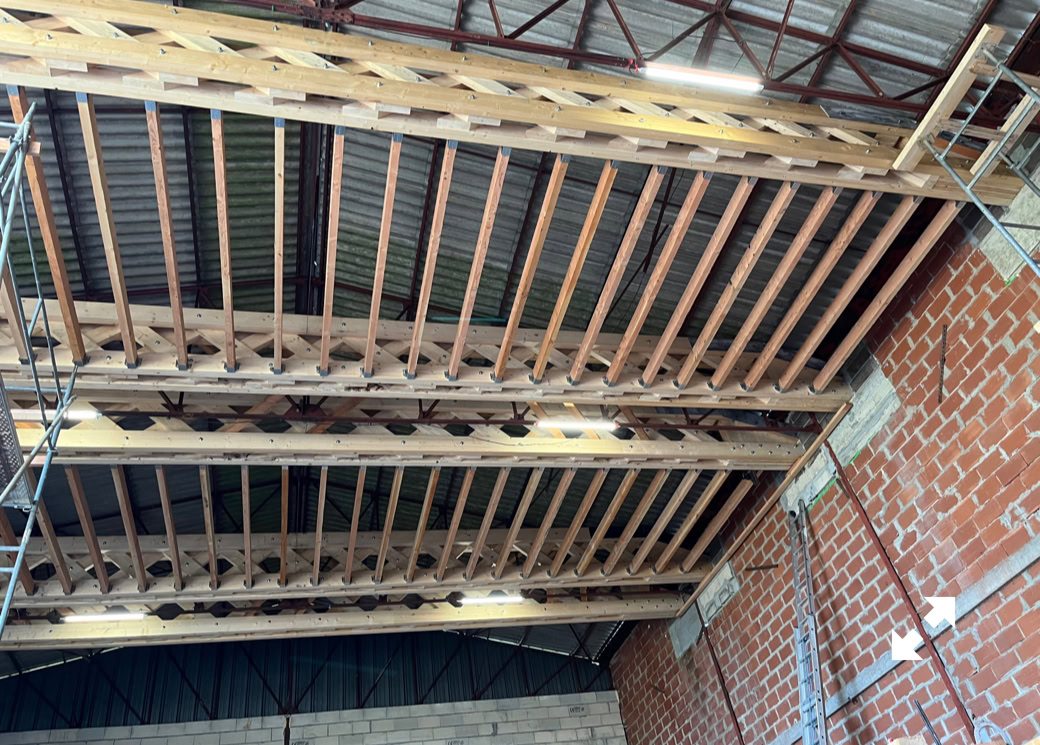

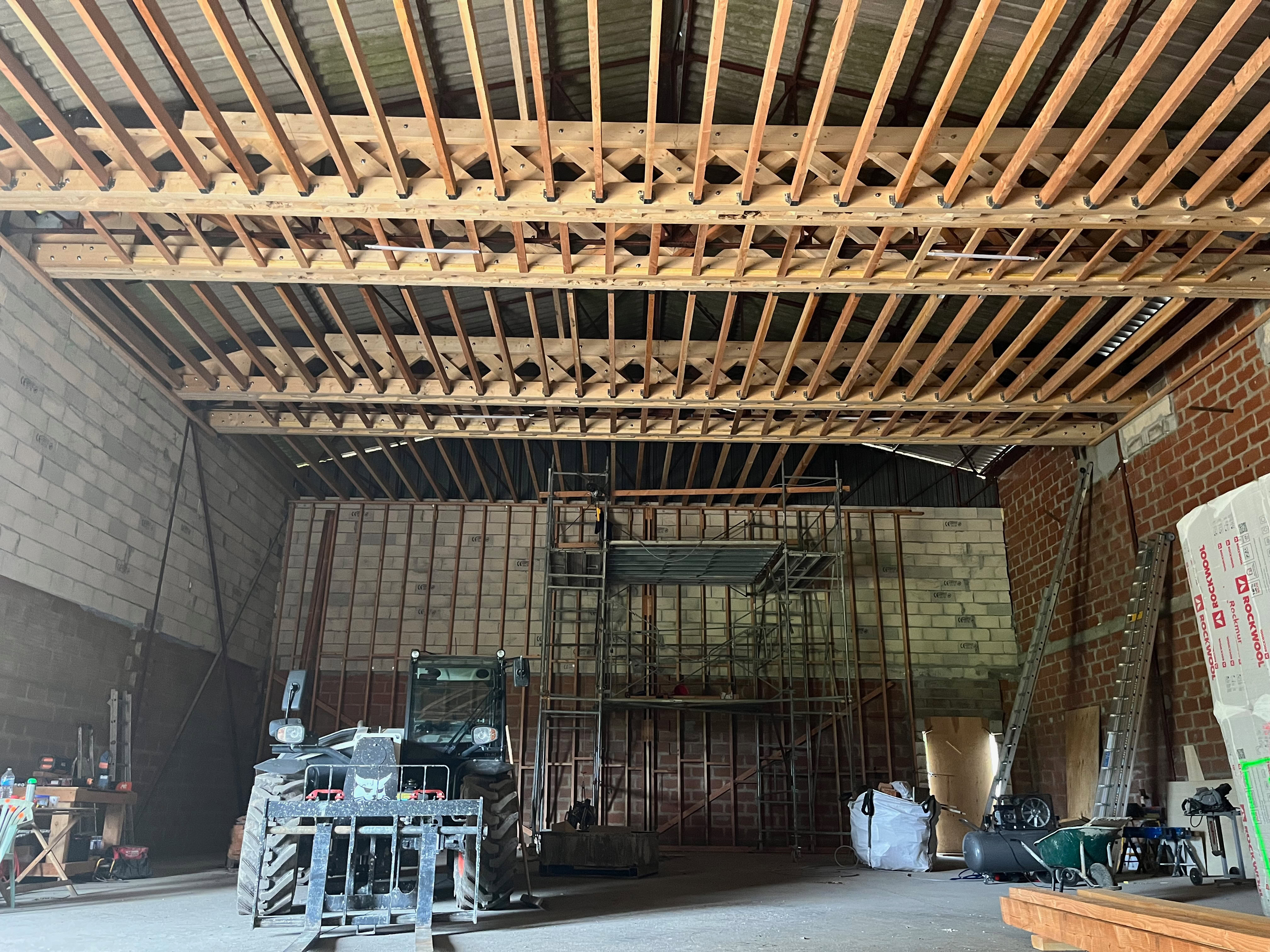

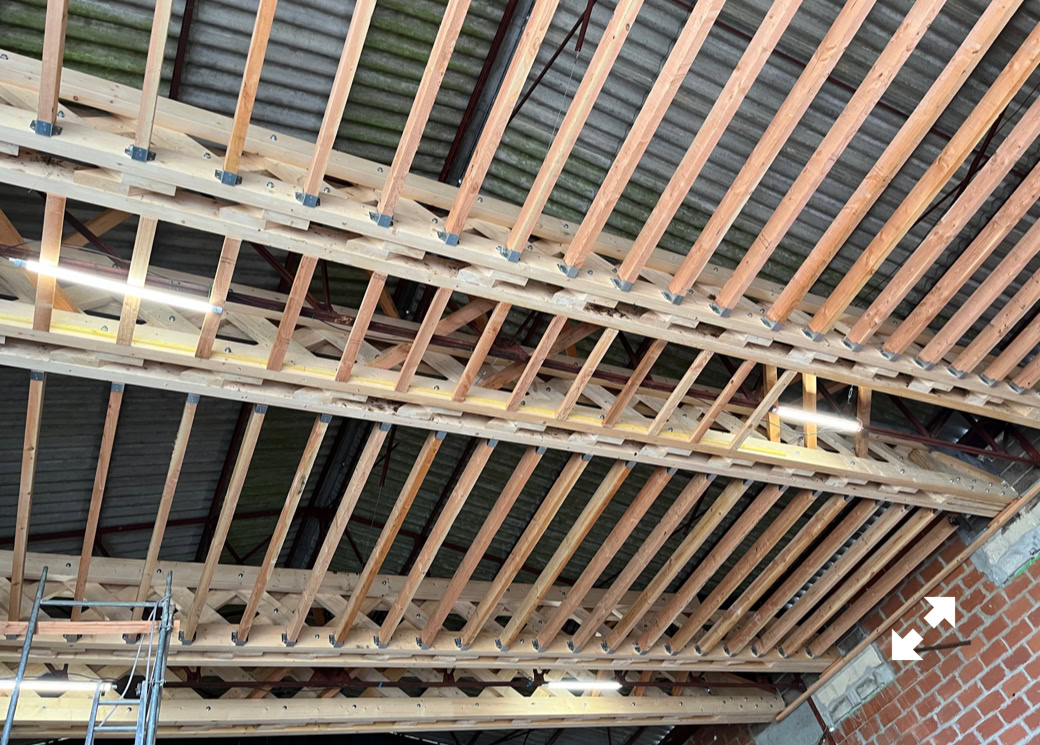

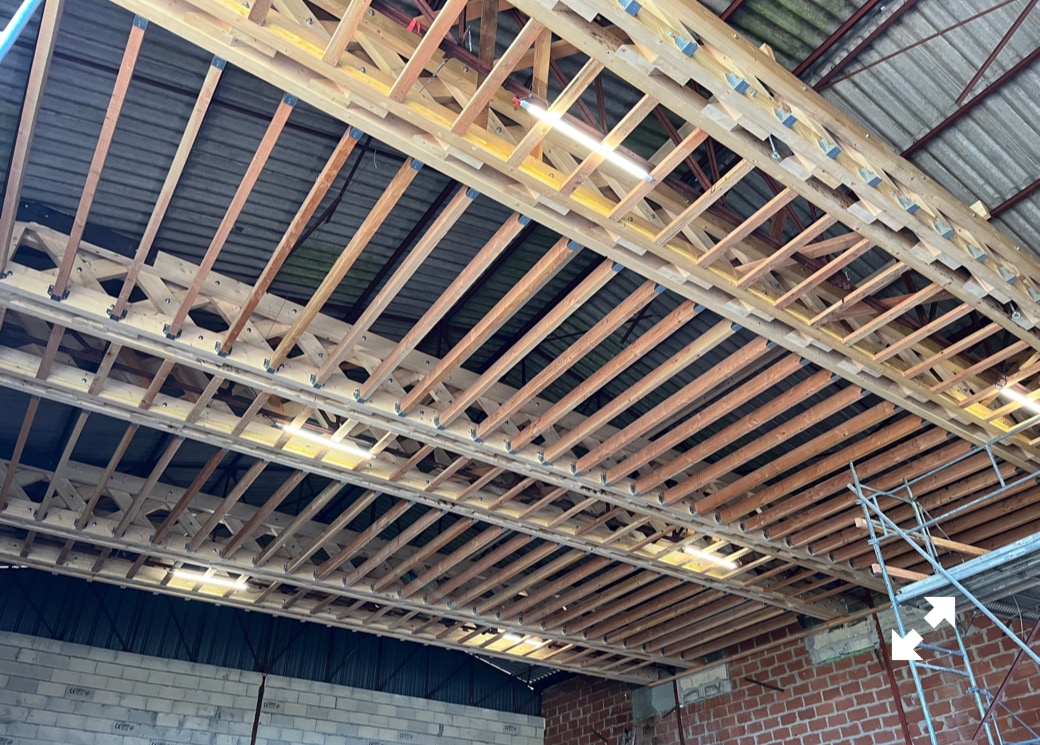

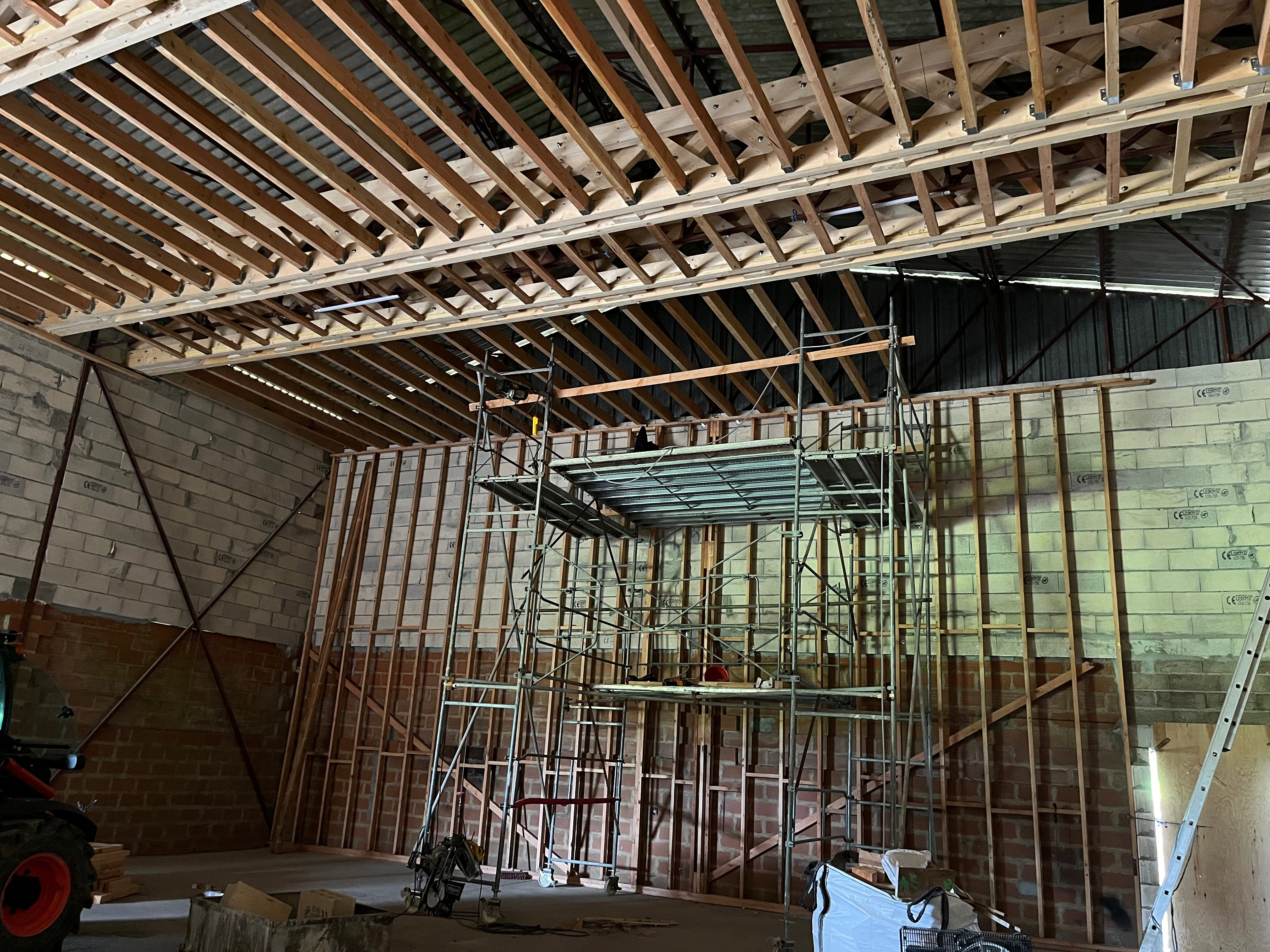

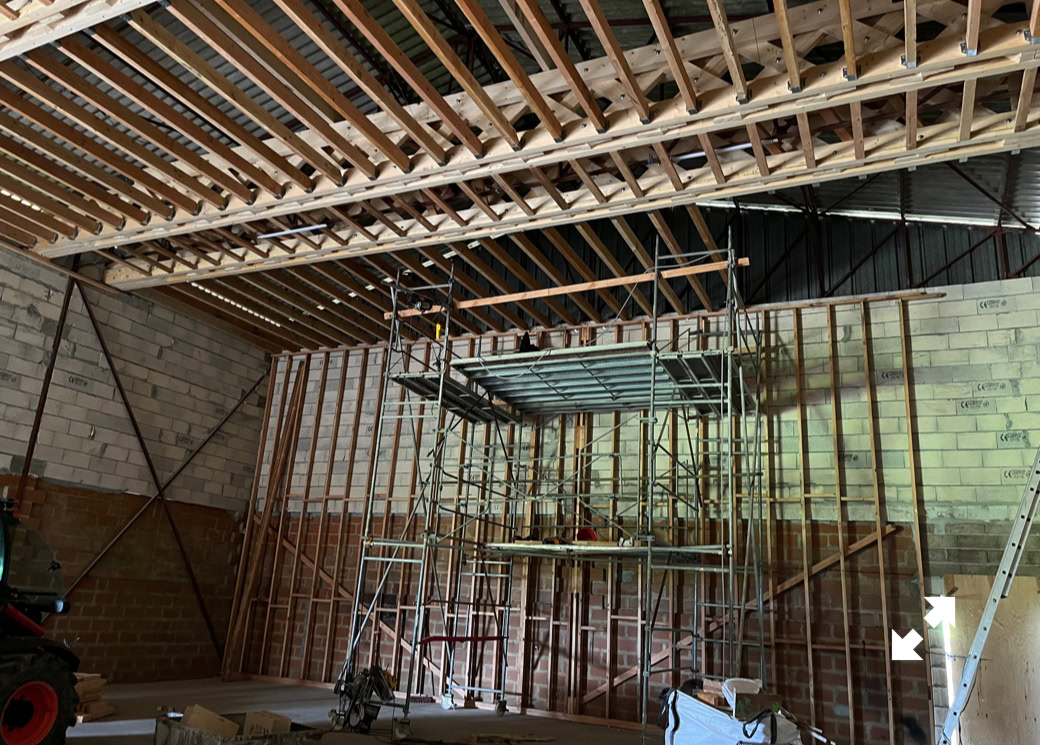

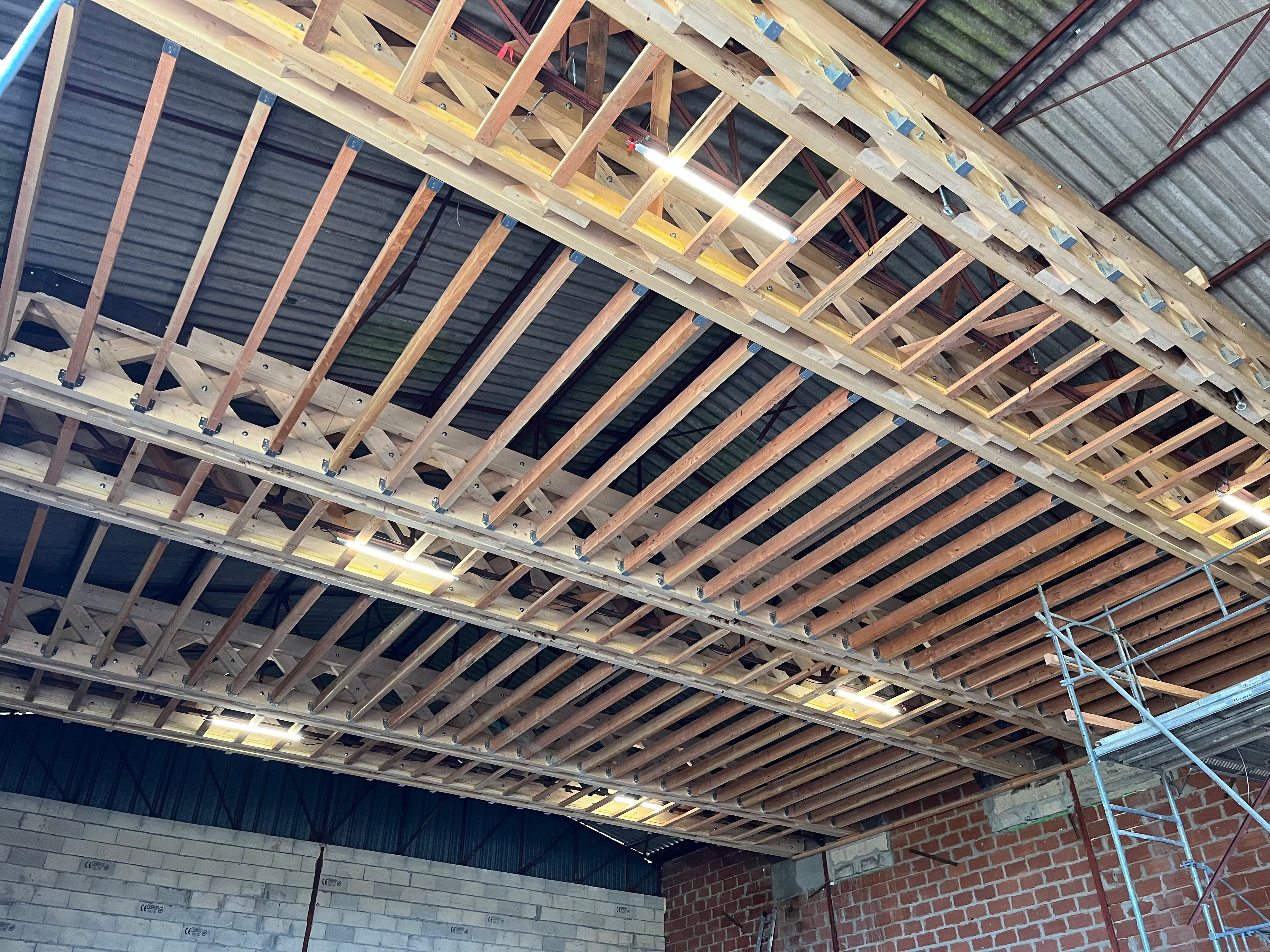

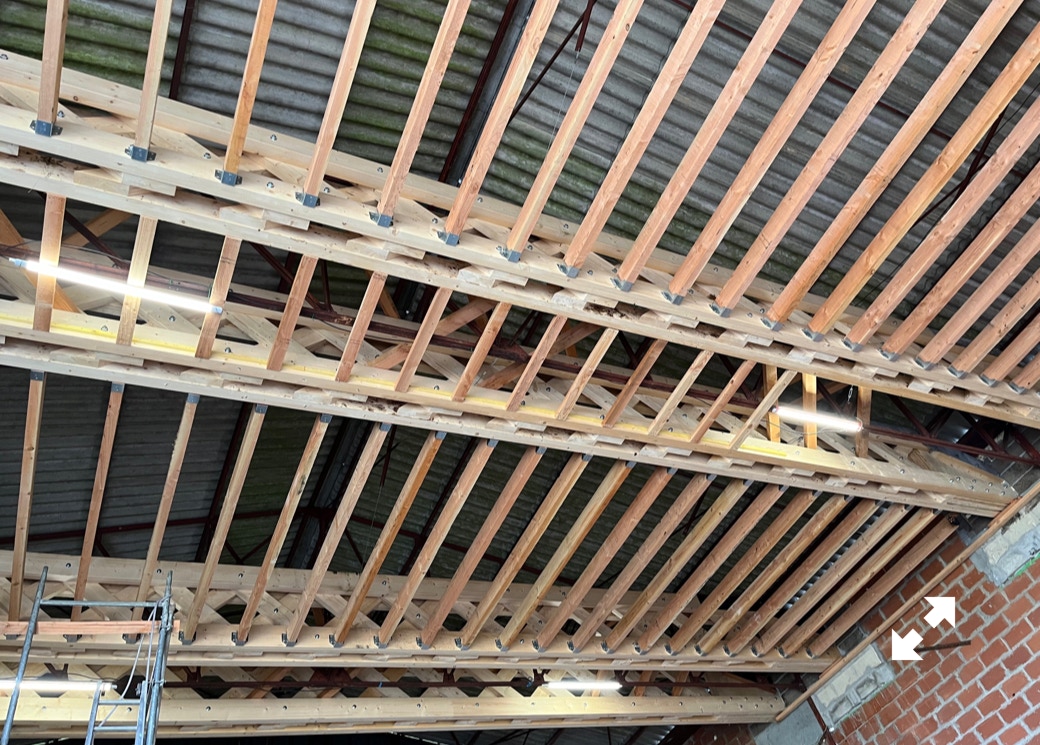

Pose de chevrons horizontaux au plafond, qui soutiendront l’ensemble de l’isolation et la correction acoustique. Ce double traitement acoustique sera destiné à éviter la transmission des bruits extérieurs à travers le toit. Il aura également des fonctions d’absorption acoustique pour diminuer le temps de réverbération de la salle et de correction de la réponse en fréquence de la salle (correction de la réponse impulsionnelle).

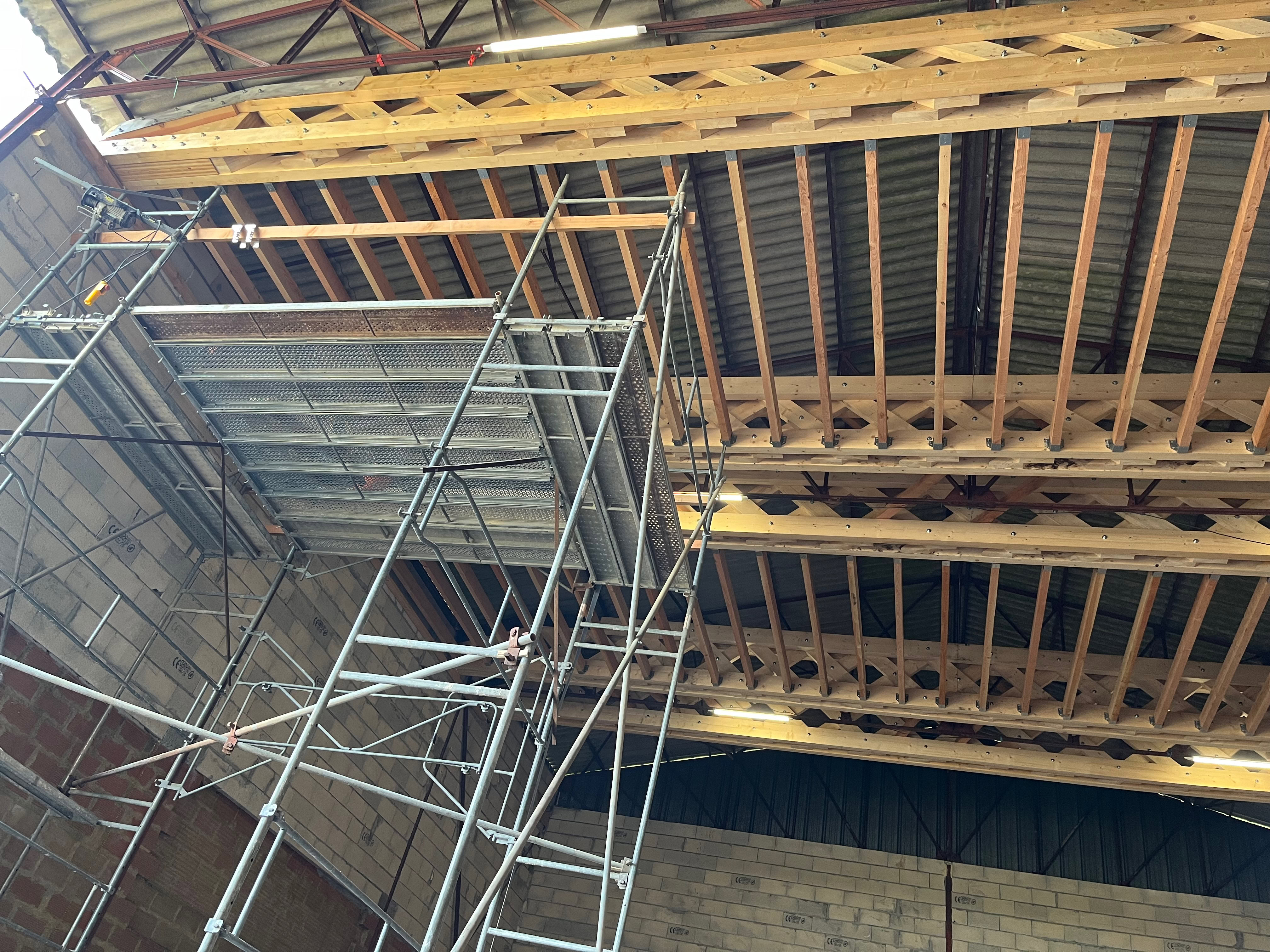

Jonction entre le mur ouest et le plafond, terminée. Le 25 octobre 2024

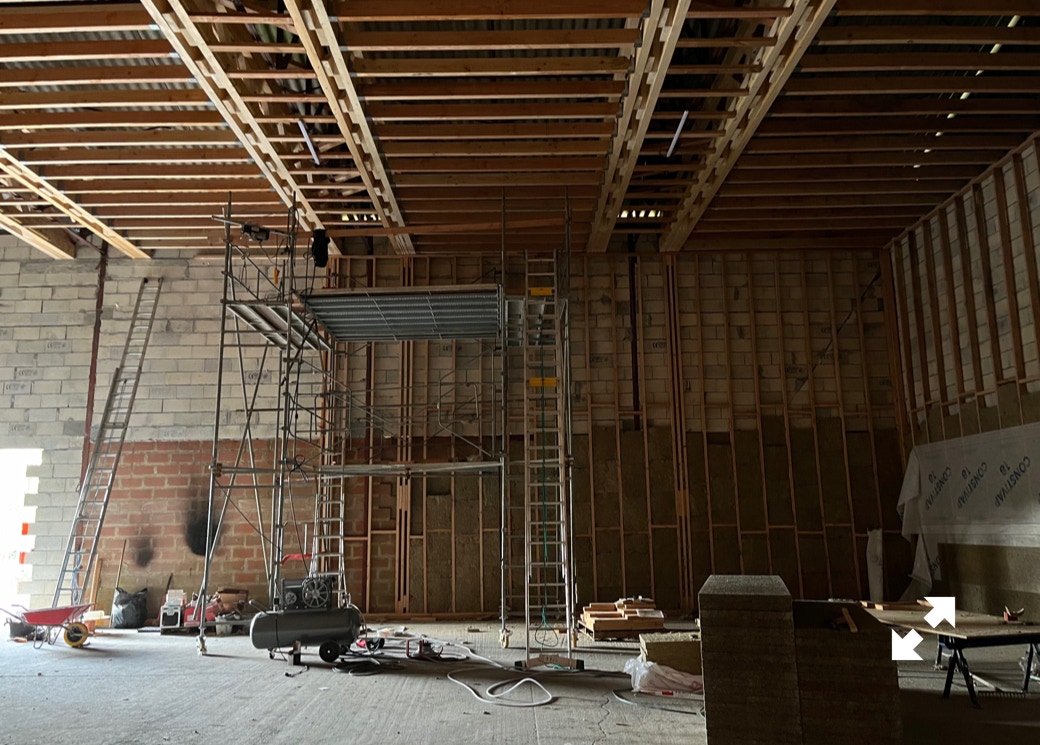

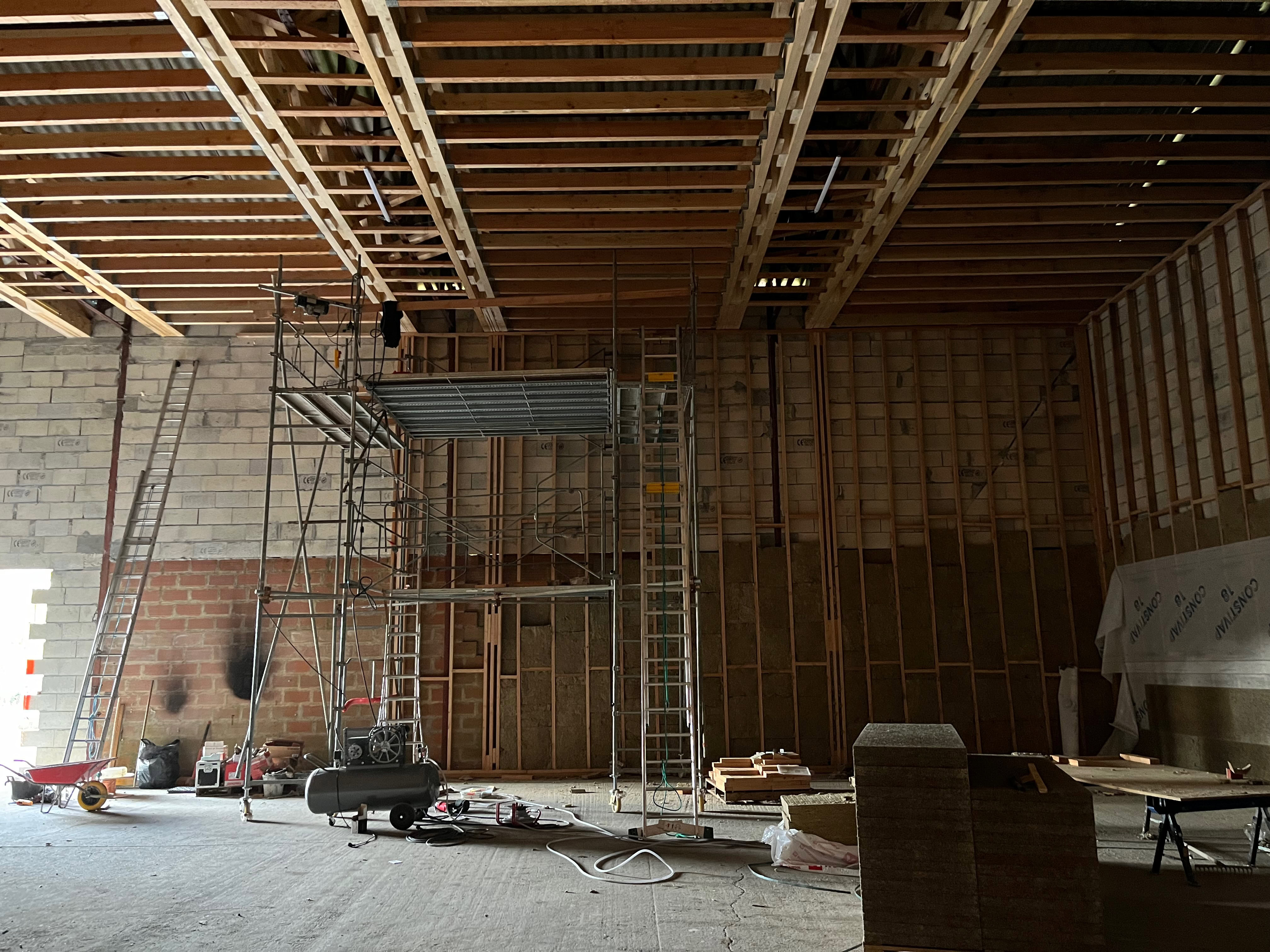

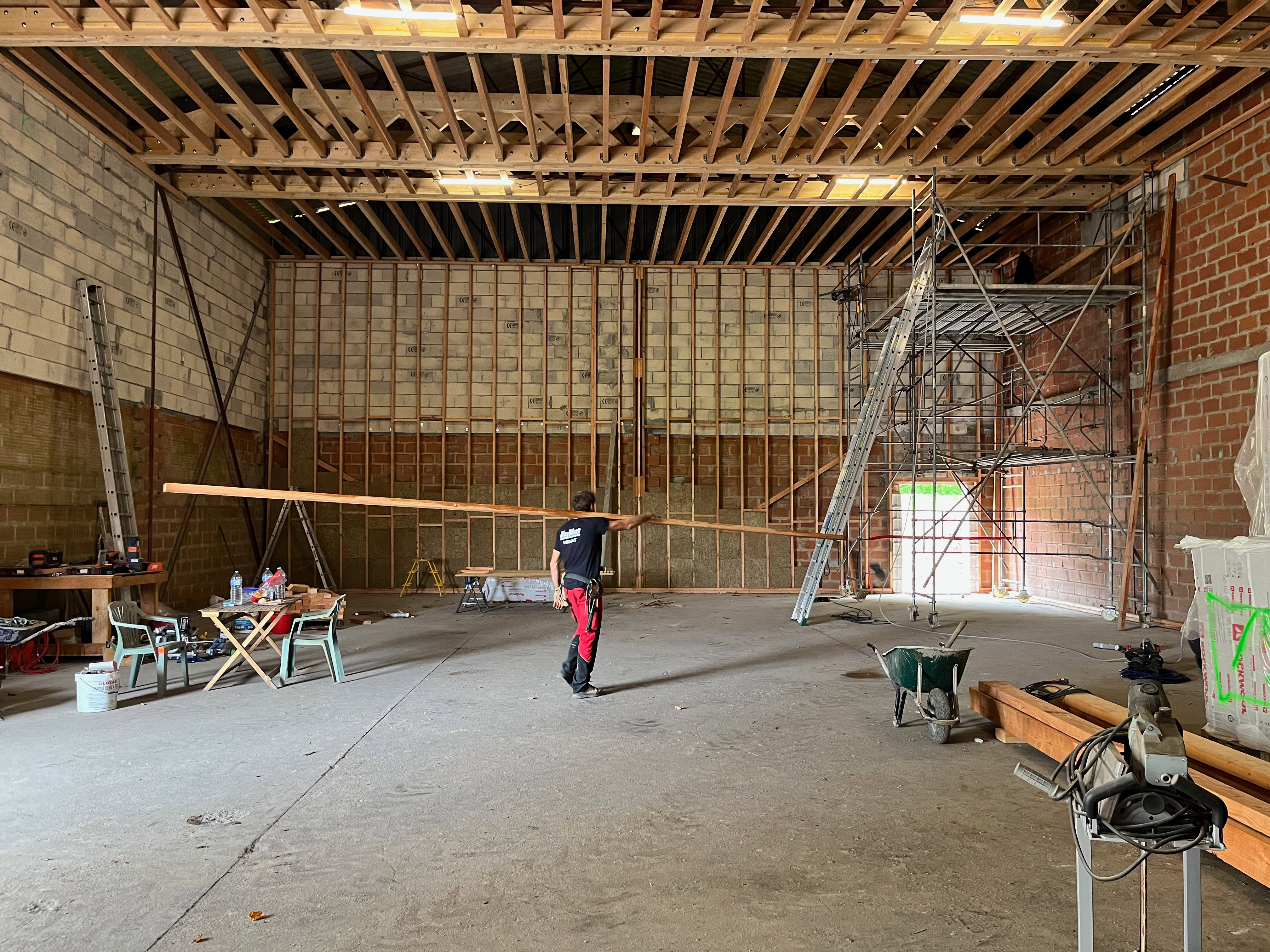

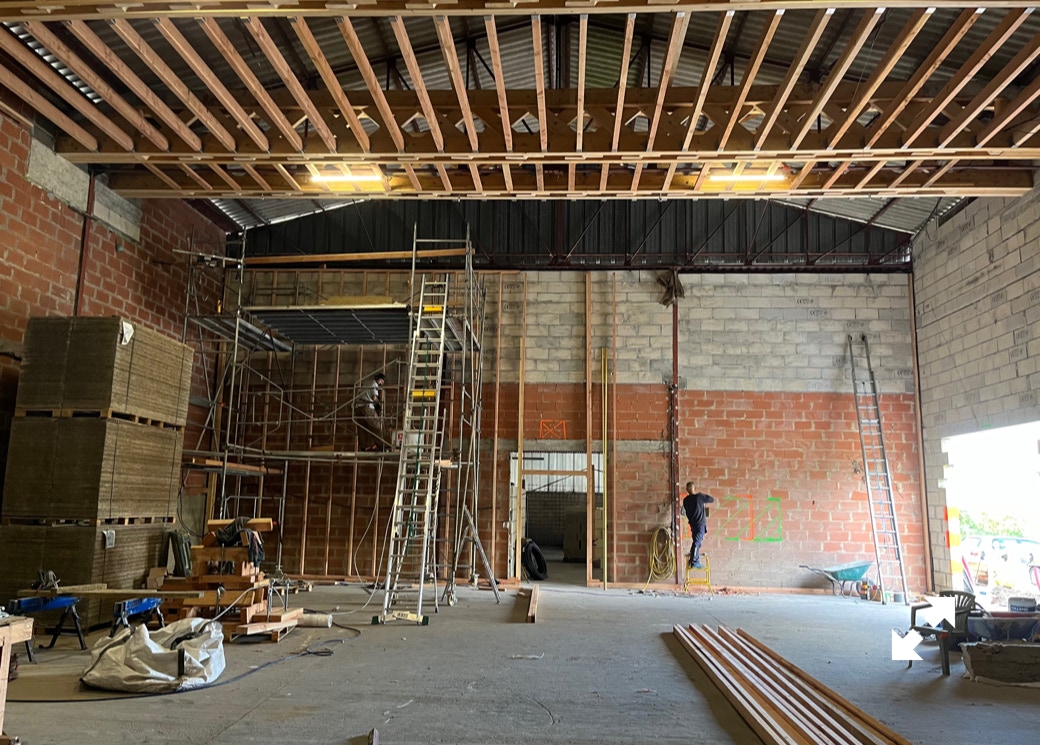

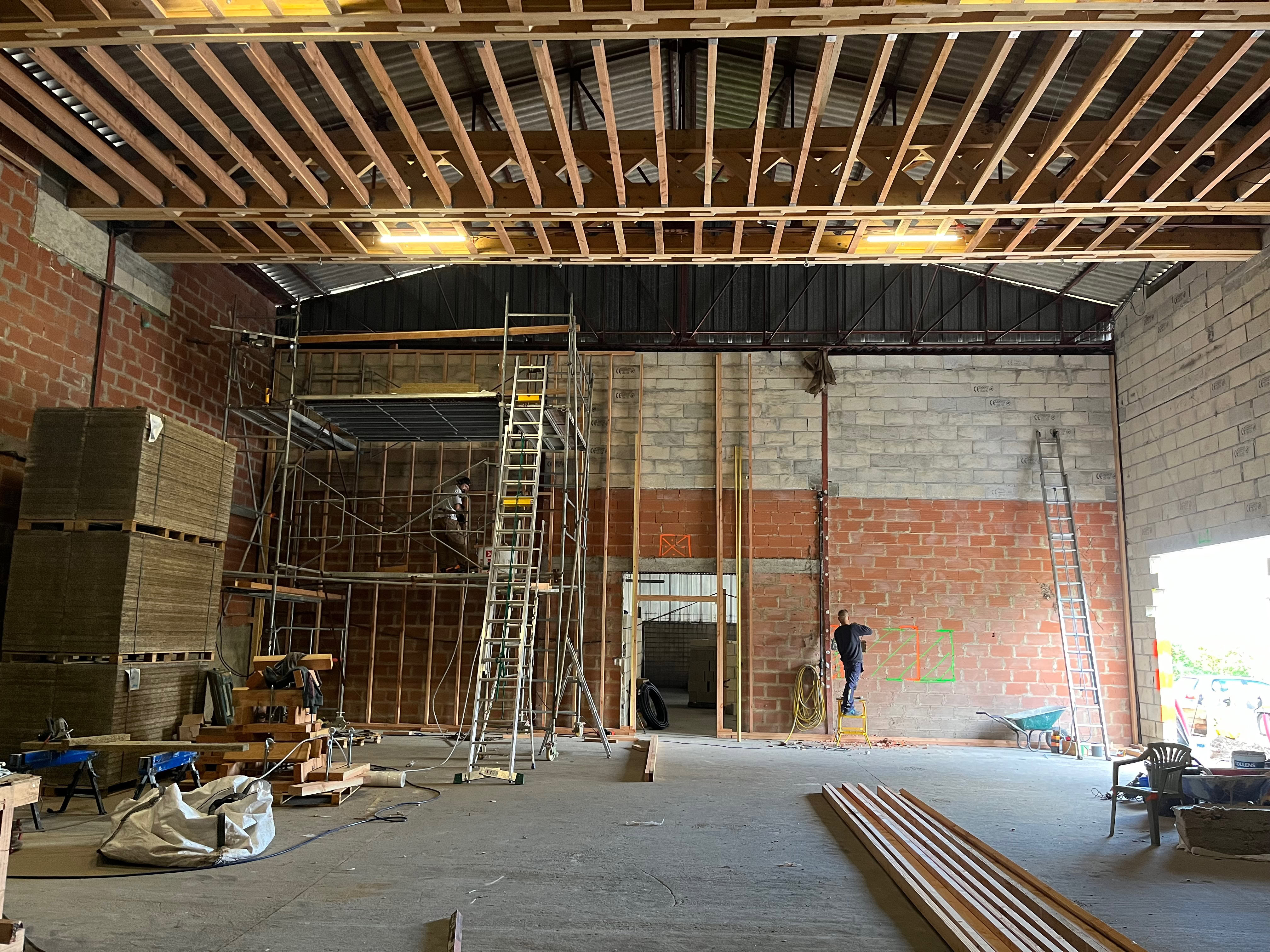

Ossature secondaire en progression sur le mur ouest, encadrement de la porte permettant d’accéder au couloir et à la régie technique. Positionnement de la fenêtre (1,30 m x 0,75 m, voir les traces oranges et vertes) permettant la communication visuelle entre la régie et l’auditorium et positionnement de la fenêtre de projection (0,30 x 0,30 m, voir les traces oranges) au dessus de la porte. du22 octobre 2024

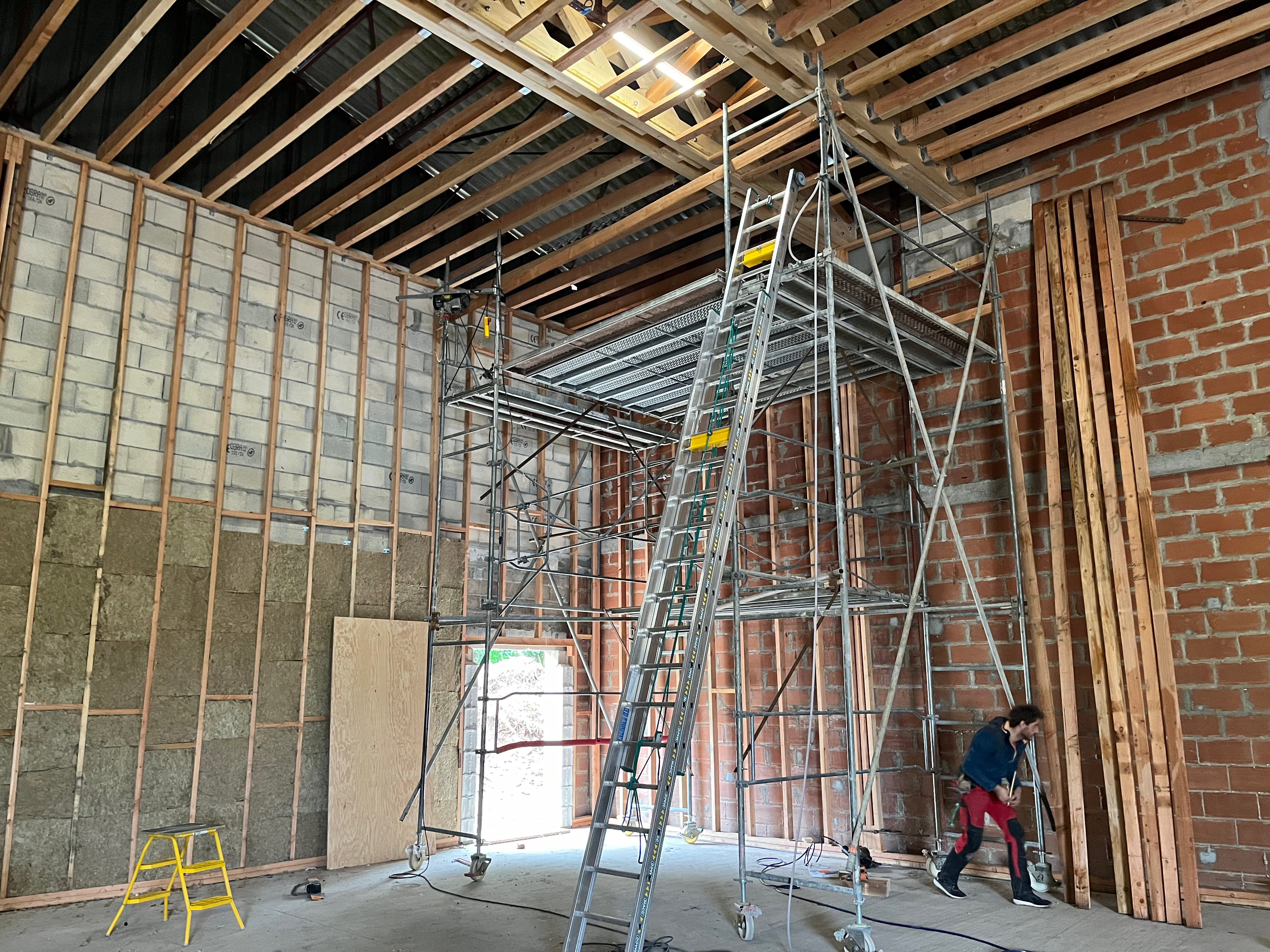

Vue d’ensemble de la progression de l’ossature secondaire sur le mur ouest. 22 octobre 2024

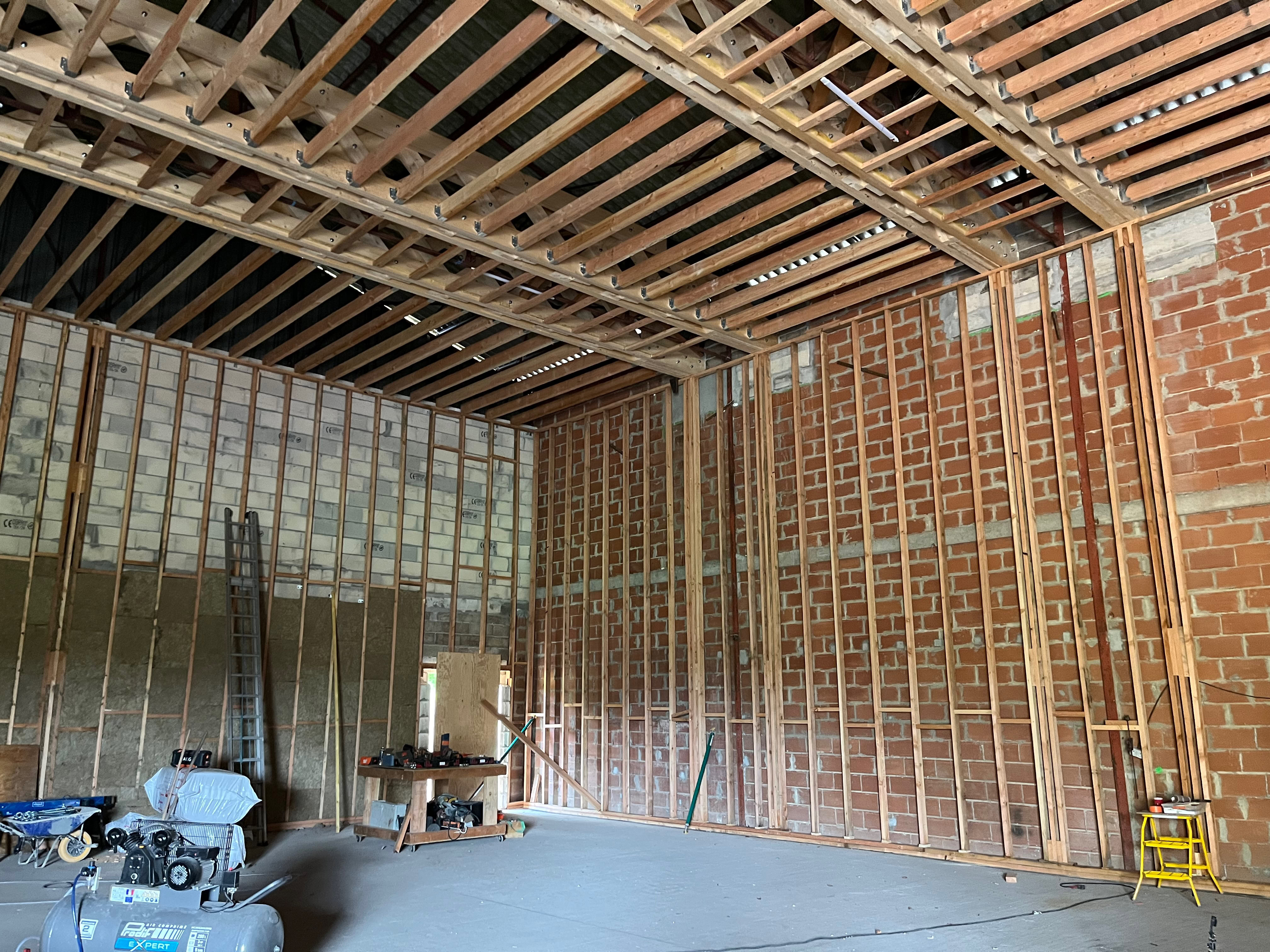

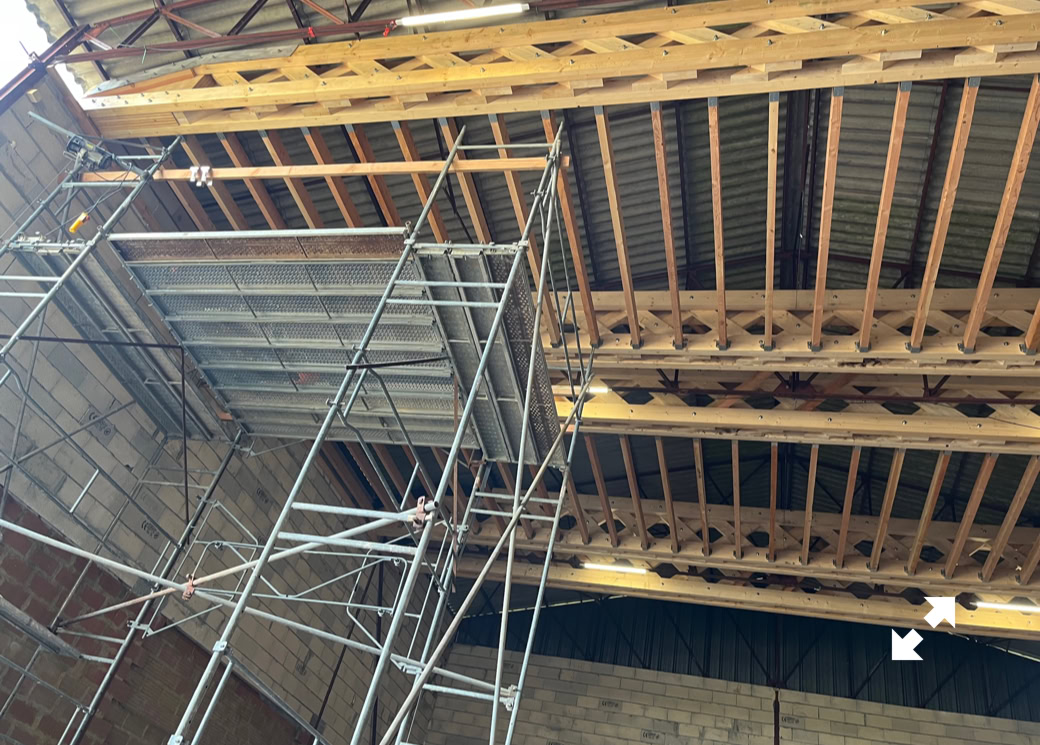

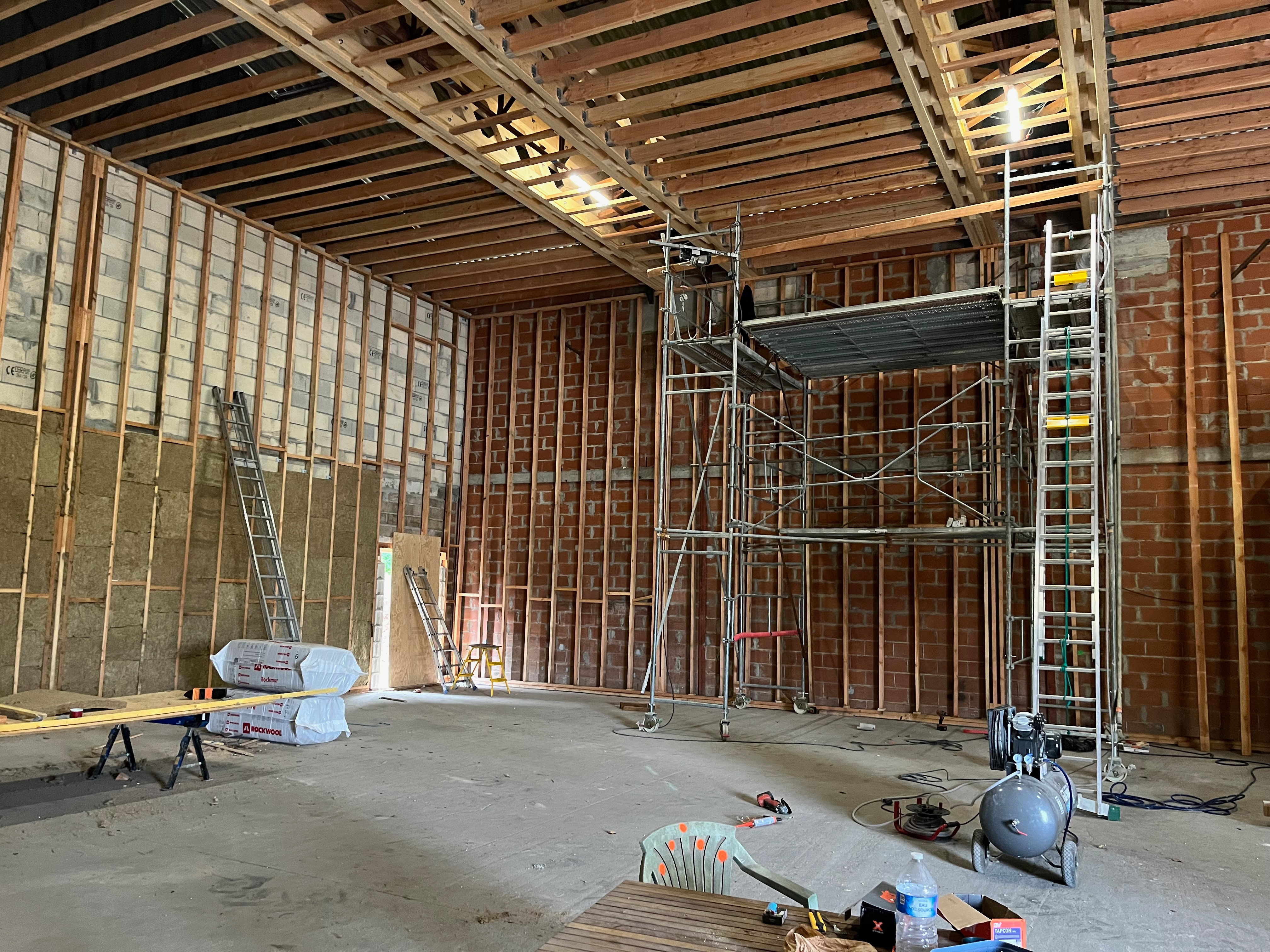

Ossature secondaire, mur nord. Renforcements et soutiens des poutres #1, #2, #3 et #4 terminé côté nord. 4 octobre 2024

Ossature secondaire, angle sud-est. Renforcements et soutiens des poutres #1, #2, #3 et #4 terminé côté sud. 2 octobre 2024

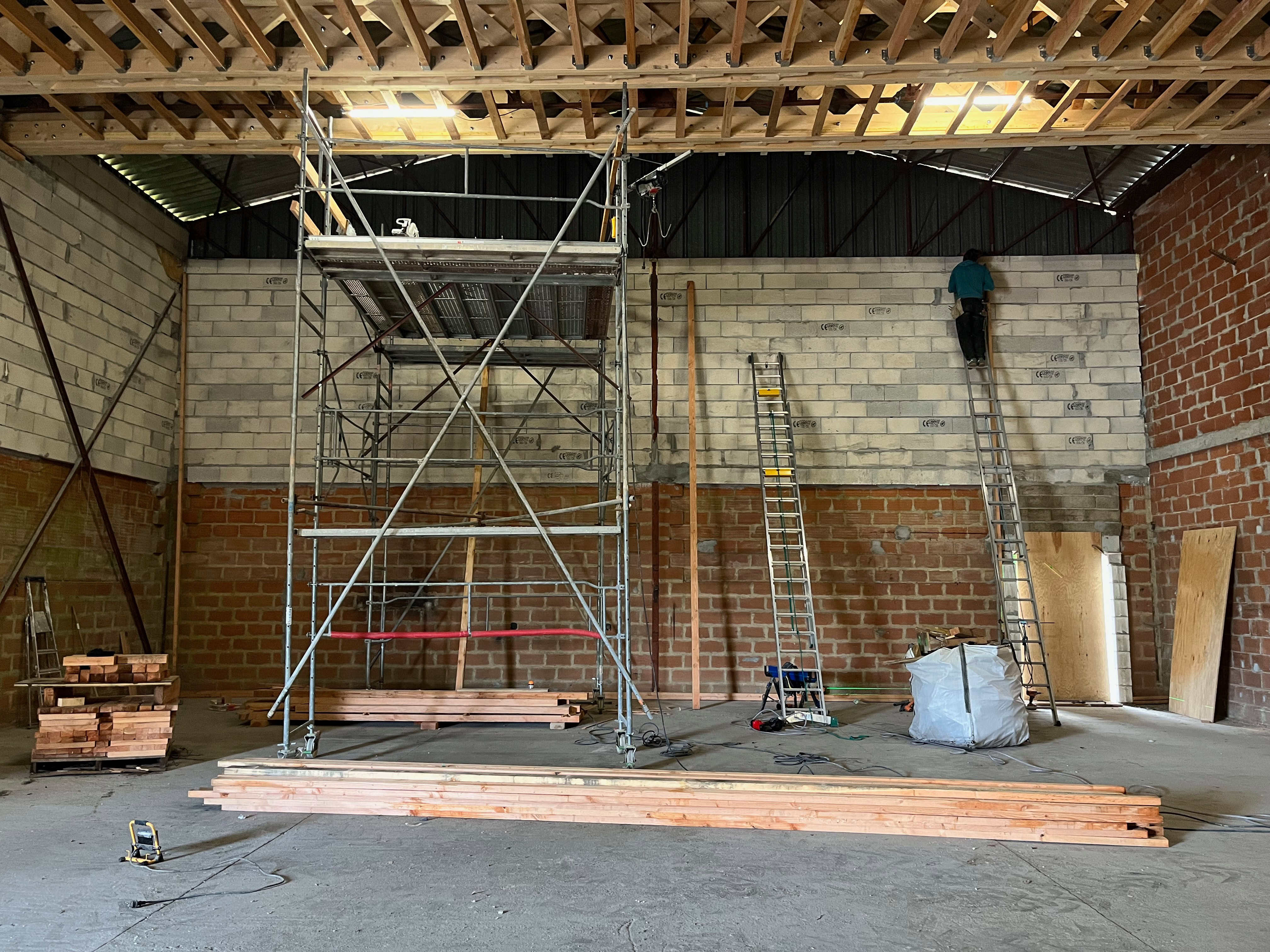

Ossature secondaire, isolation acoustique et thermique, angle sud-est. Renforcements et soutiens des poutres #1, #2, #3 et #4 côté sud. 2 octobre 2024

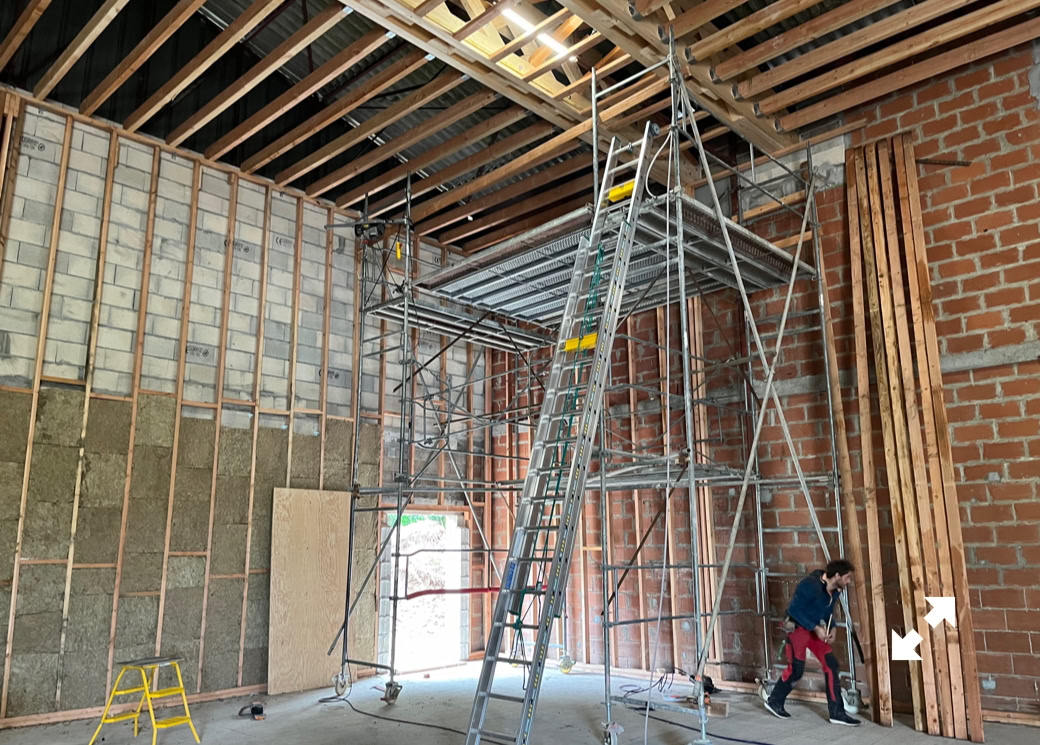

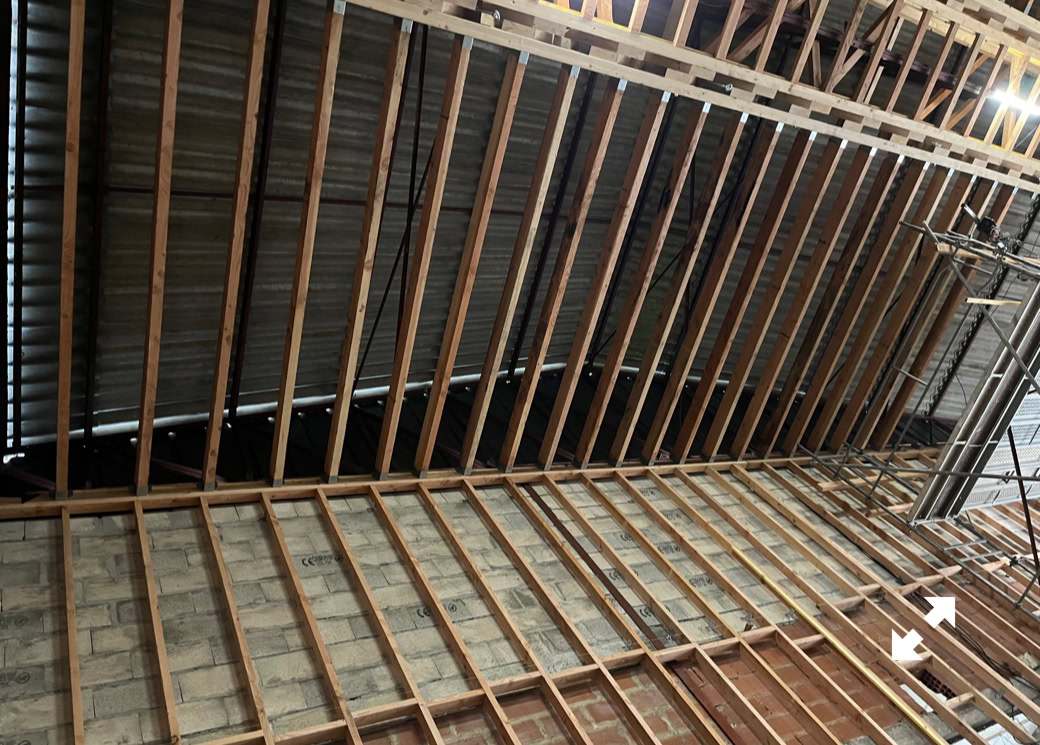

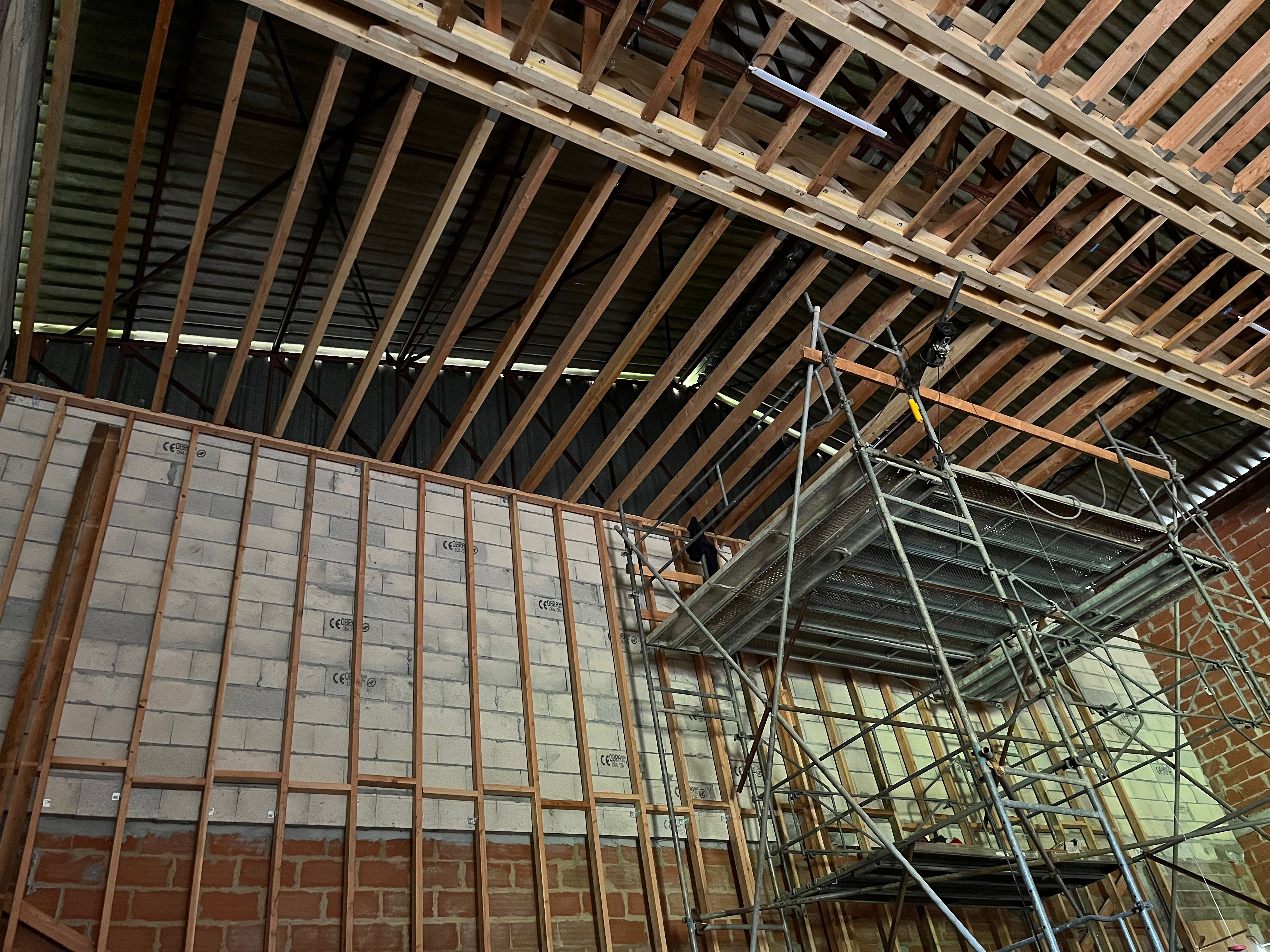

Ossature secondaire, isolation acoustique et thermique, pose de la laine de roche. Angle sud-est, porte issus de secours. 1er octobre 2024

Ossature secondaire, isolation acoustique et thermique, pose de la laine de roche, épaisseur entre 10 et 18 cm. Vue de l’ensemble du panneau. 30 septembre 2024

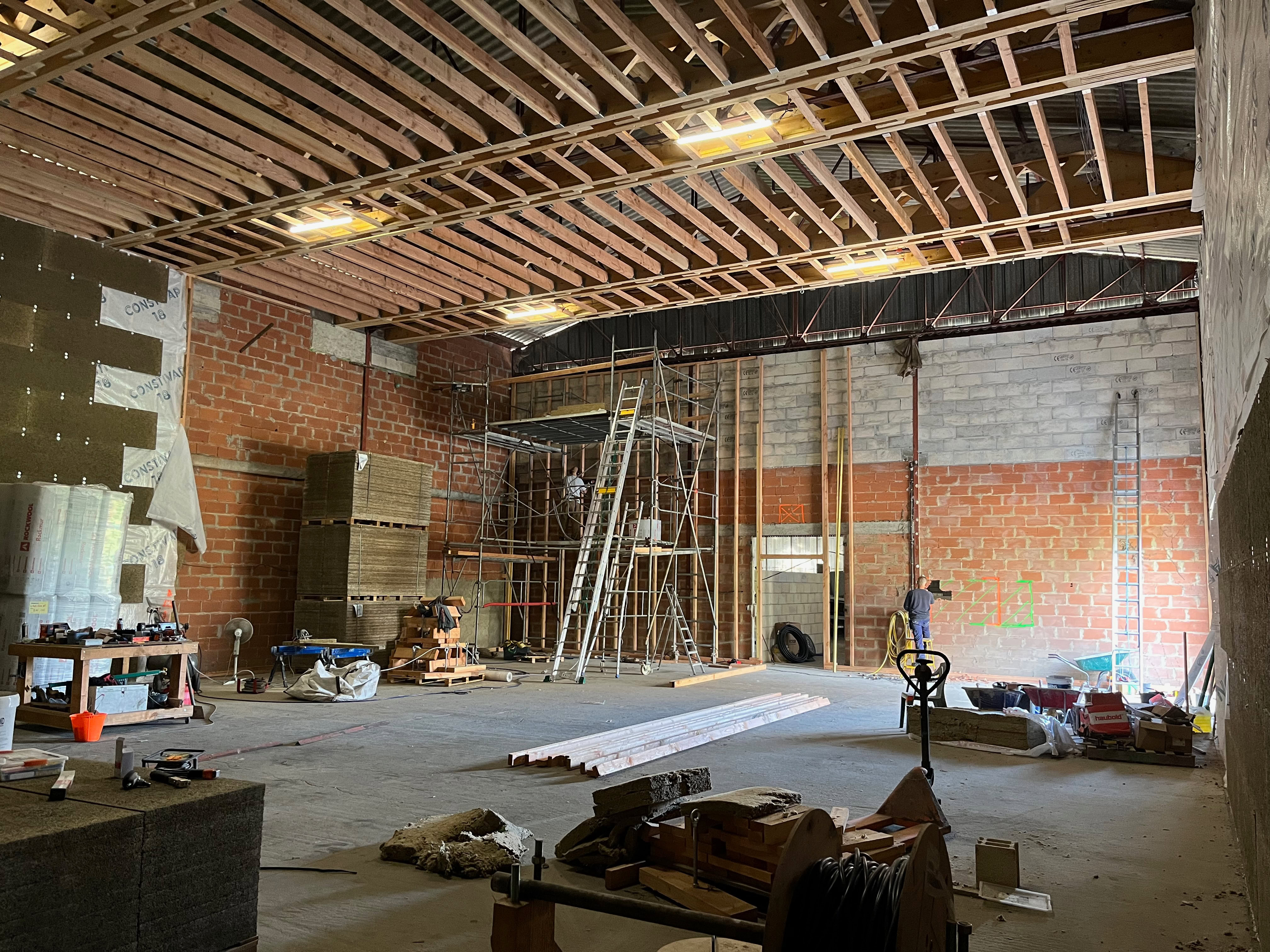

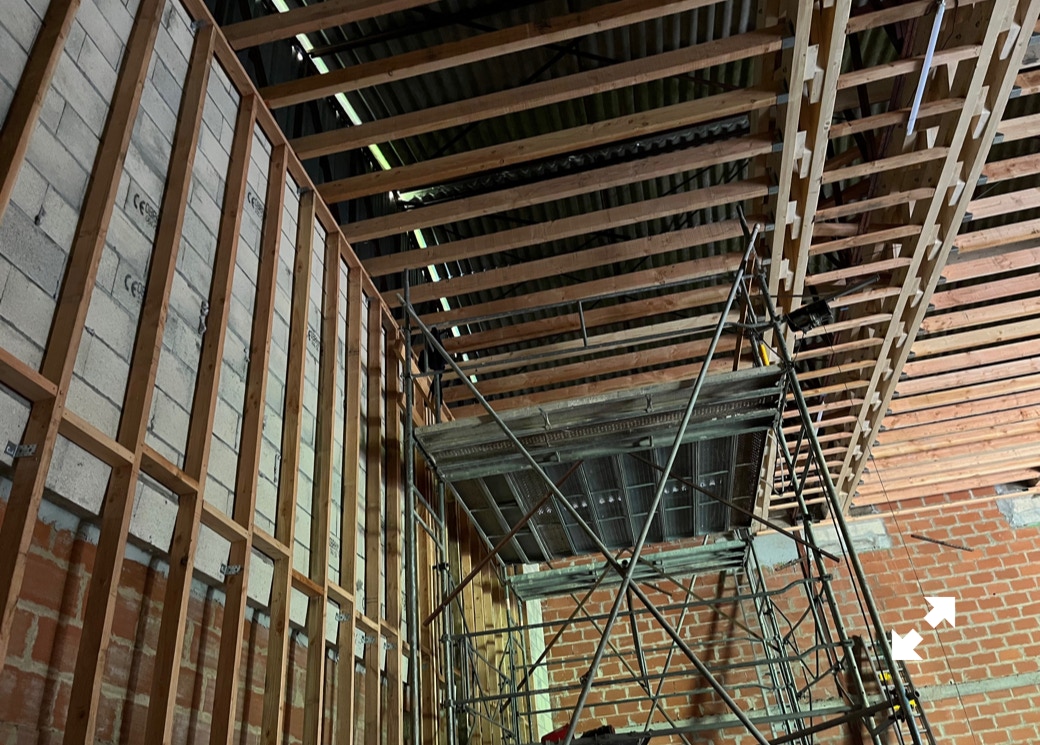

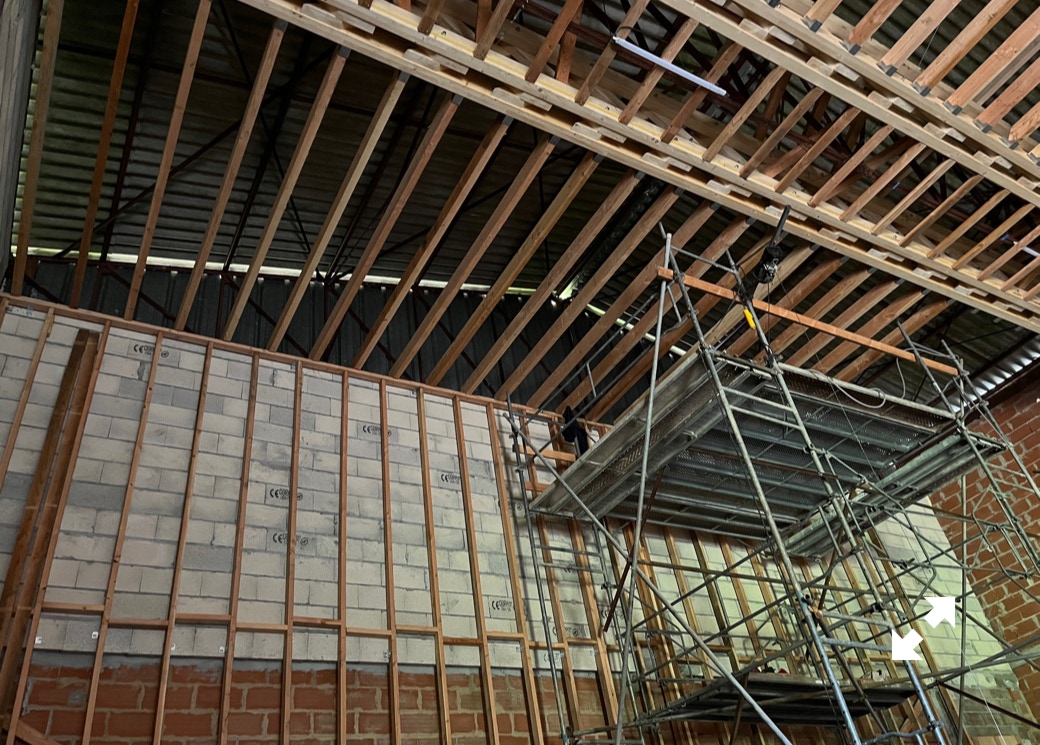

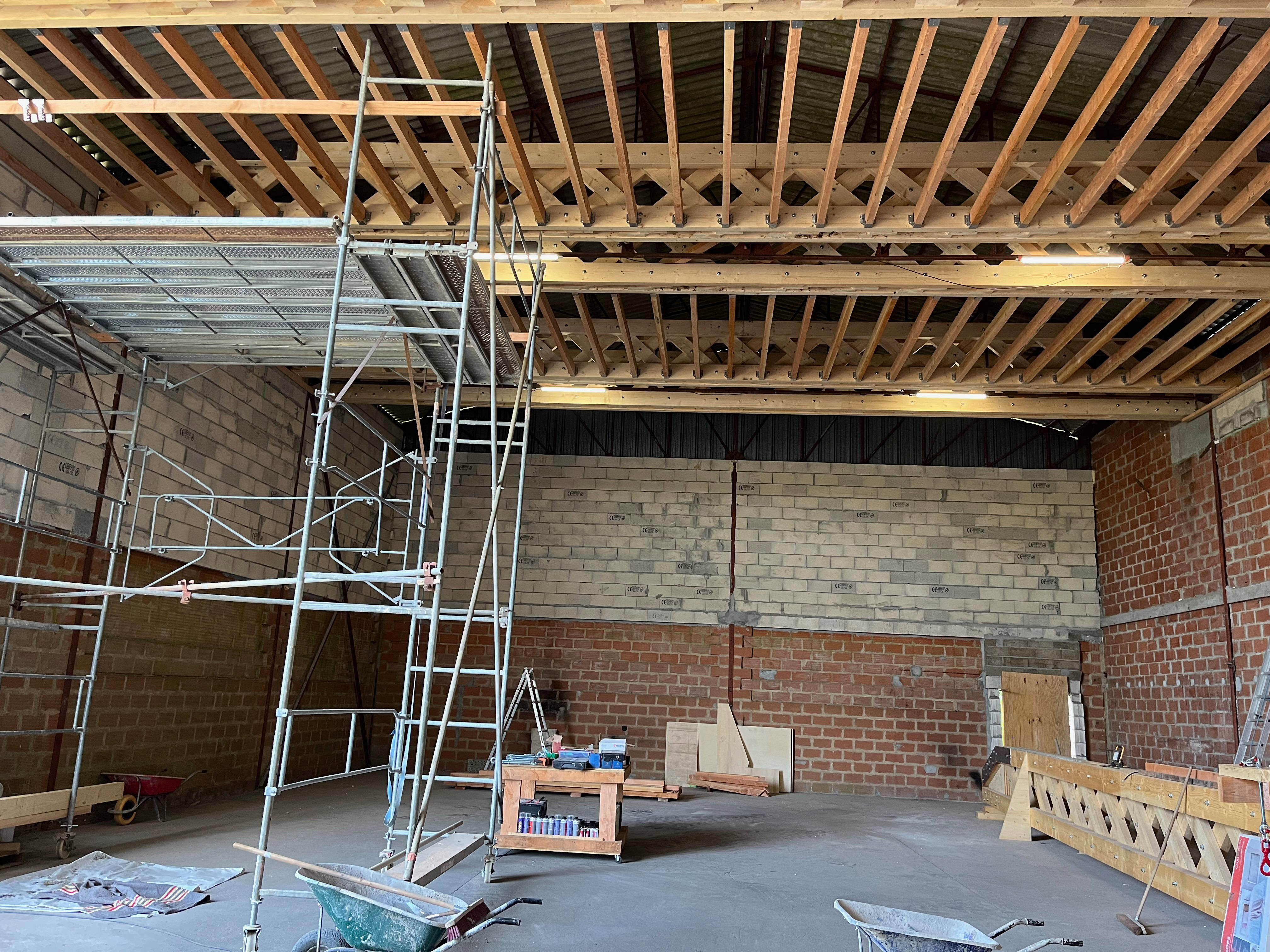

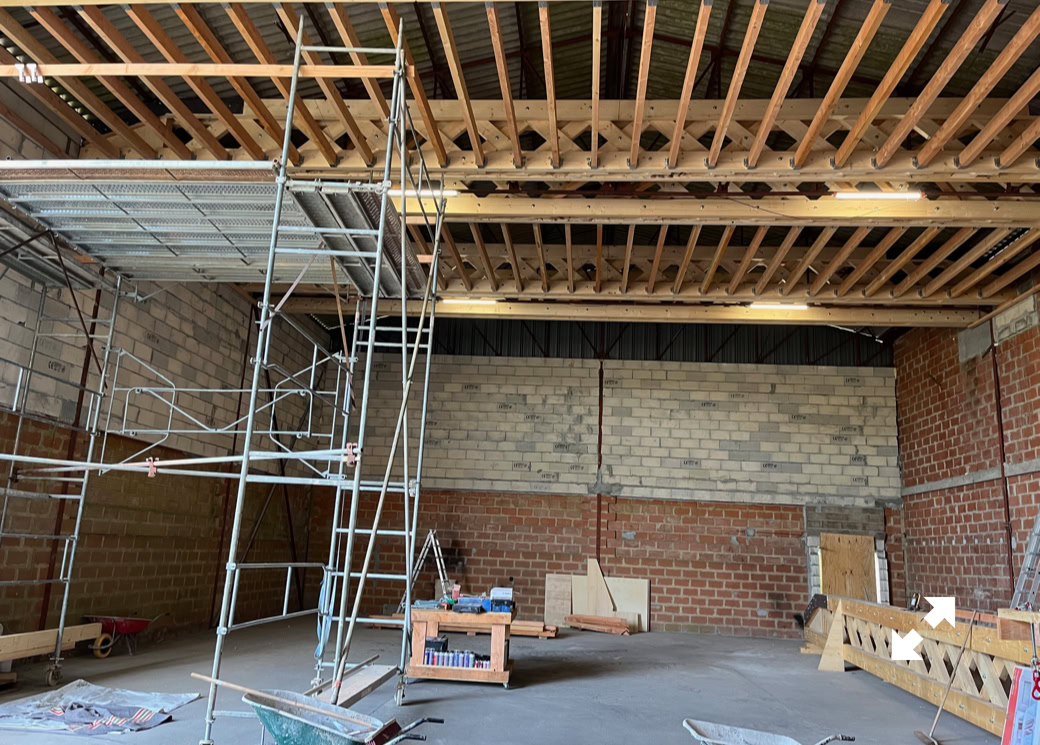

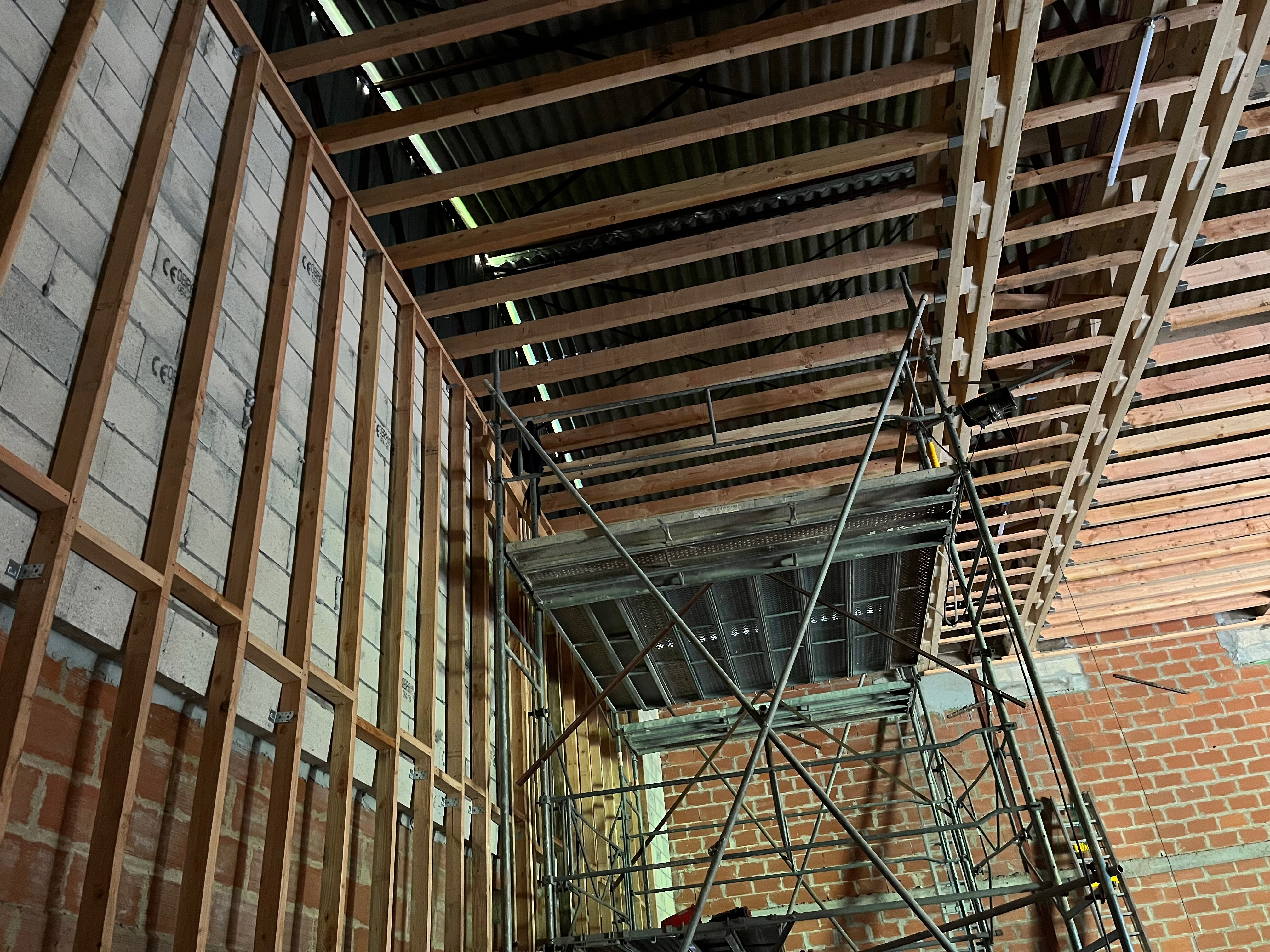

Ossature secondaire, mur côté est, et jonction avec le plafond. 27 septembre 2024

Ossature secondaire, mur côté est, et jonction avec le plafond. 27 septembre 2024

Détail de l’ossature secondaire, mur côté est, et jonction avec le plafond. 27 septembre 2024

Détail de l’ossature secondaire, mur côté est, et jonction avec le plafond. 27 septembre 2024

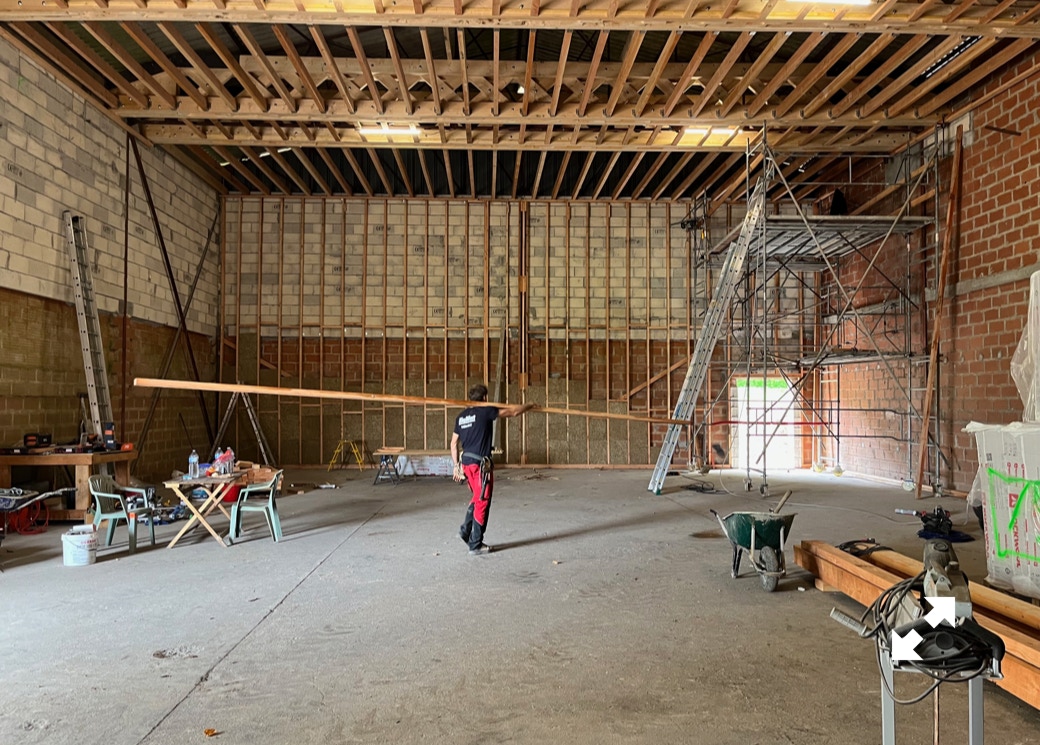

Préparation de l’ossature secondaire contre le mur vers l’est. 25 septembre 2024

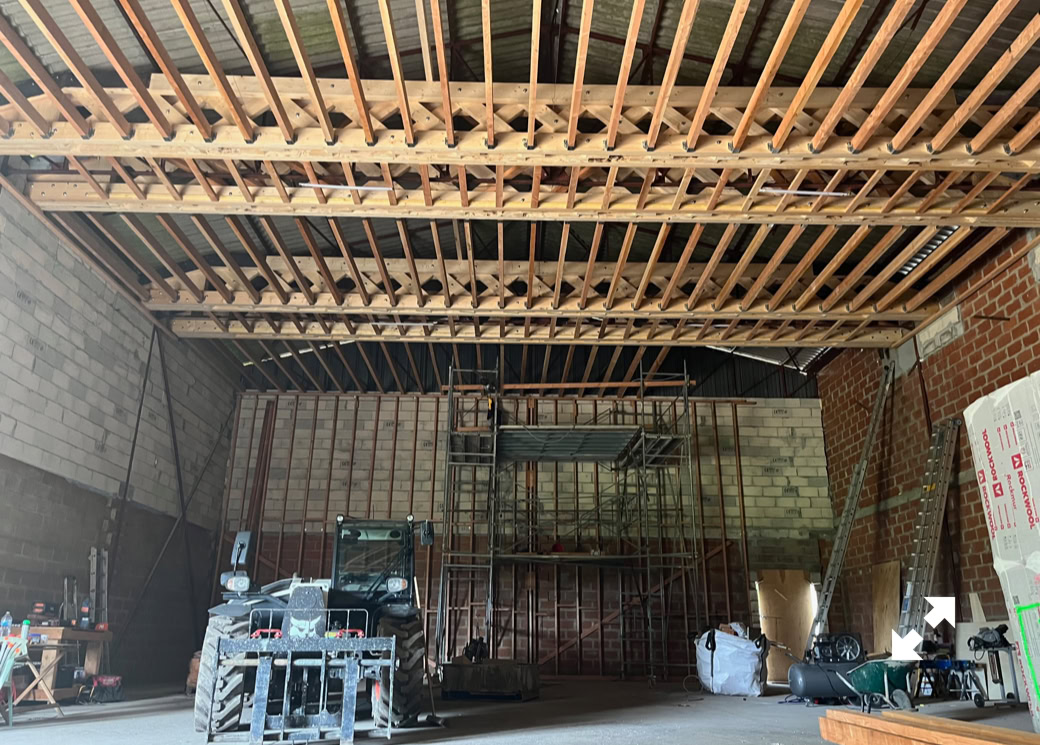

Fin de l’ossature secondaire centrale. 10 septembre 2024

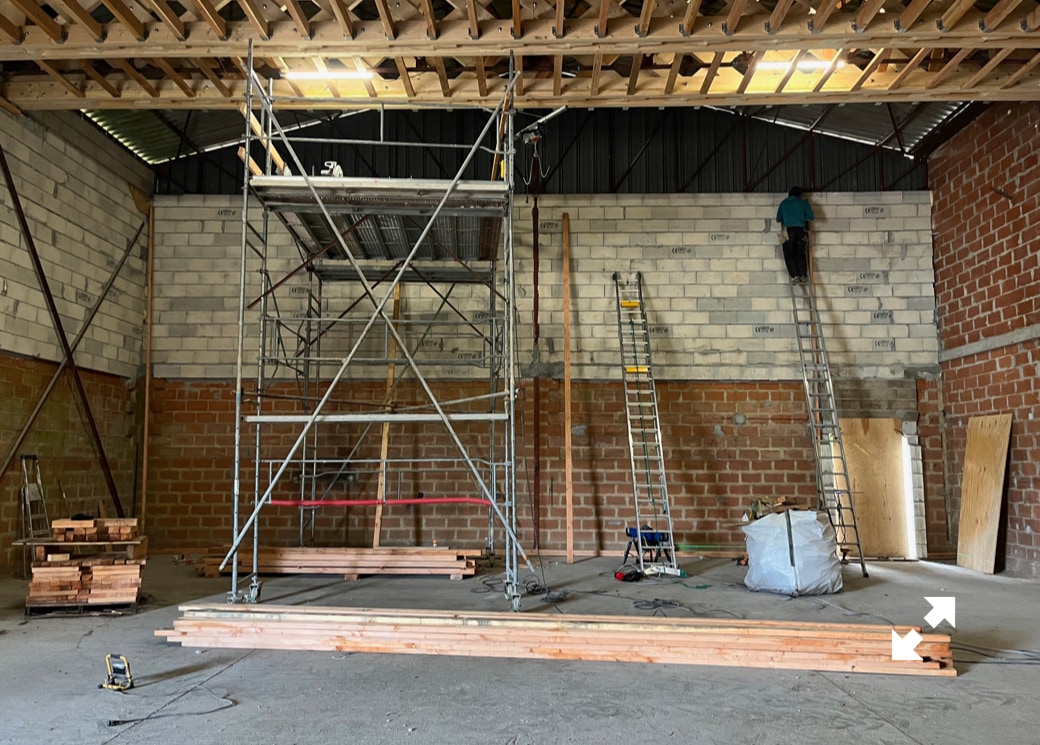

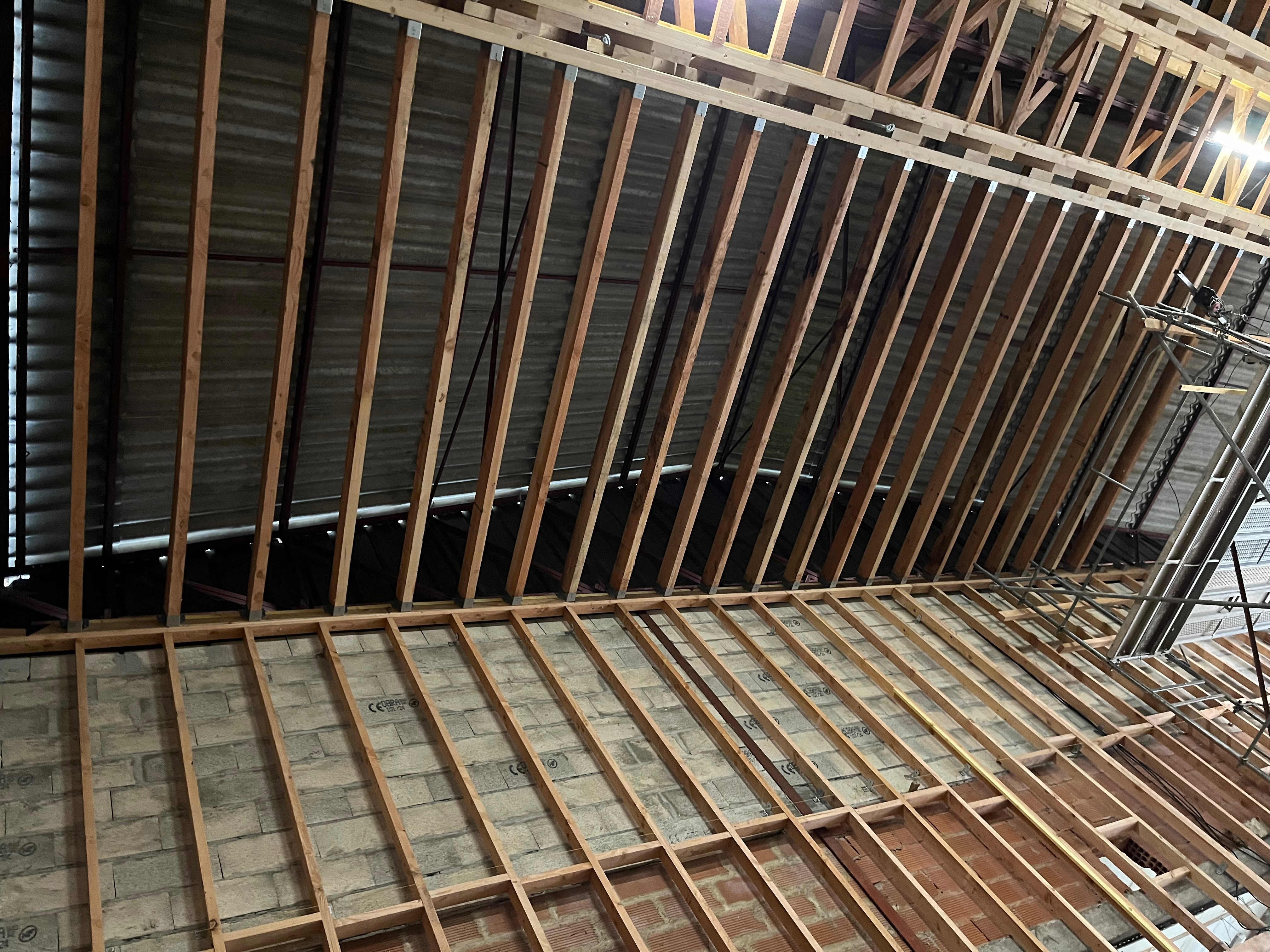

Petite ossature secondaire mise en place entre les deux poutres d’un même groupe, constitués de chevrons de 5 cm de côté. Le choix de chevrons de taille inférieure aux autres modifie l’élasticité générale du plafond, afin que ce dernier rentre moins en résonance. En s’entrecroisant, la charpente en fer du toit ne touche pas la structure en bois des ossatures principale et secondaires. 2 septembre 2024

Pose des chevrons entre les poutres. Ils soutiendront le plafond, l’isolation et le traitement acoustique. L’ensemble des chevrons constitue l’ossature secondaire. 30 août 2024

Pose des chevrons entre les poutres. Ils soutiendront le plafond, l’isolation et le traitement acoustique. L’ensemble des chevrons constitue l’ossature secondaire. 30 août 2024

Pose des chevrons entre les poutres. Ils soutiendront le plafond, l’isolation et le traitement acoustique. L’ensemble des chevrons constitue l’ossature secondaire. 30 août 2024

Plan de la grande salle ci-dessus, disposition envisagée des 20 panneaux réfléchissants (en épicéa de dimensions 1250 x 2500 x 32 mm) positionnés le long des murs à 2,30 m de hauteur. Projection 3D ci-dessous. 1er octobre 2024
