Création du grand studio. Projet de construction d’une grande salle de 300 m2 sous 7 m de plafond environ destinée à la prise de son orchestrale, attachée au studio d’enregistrement situé aux Courdilles à Trémolat.

Cette future salle est exactement située au lieu-dit « Les Cardoux » juste à côté du lieu-dit « Les Courdilles » (Google Map) à 500 mètres de la Dordogne dans la presqu’ile formée par les cingles de Trémolat, d’Alles-sur-Dordogne et de Limeuil.

Les bâtiments qui sont progressivement convertis étaient destinés à un usage agricole jusque’à la fin des années 1990, une station fruitière dirigée par les familles Duvaleix, Lacombe et Labroue. Le bâtiment qui constituera le studio a abrité jusqu’en avril 2023, la construction navale de Monsieur Mayolat. La dernière gabare qui a descendu la Dordogne en mai dernier est sortie de ce chantier. L’évènement a été très médiatisé.

L’ensemble des bâtiments forme un tout divisé en 3 salles et bureaux, commodités : #1 300 m2, #2 300 m2, #3 500 m2 et 50 m2, soit au total 1150 m2. Deux salles (#2 et #3) sont actuellement utilisés simplement pour stocker l’hiver les bateaux hors-bord du ski club nautique de Trémolat, activité particulièrement silencieuse. Il s’agit donc de la première salle de 300 m2 (#1) qui sera converti en studio.

Entreprises de maçonnerie et de construction de charpente Julien Vaudé Bâtiment, 24260 Le Bugue, 0663697863, julien.vaude95 + @ + gmail.com; maçonnerie générale Quentin Pepy, 24590 Salignac-Eyvigues, 0782121789;  électricité générale Frédéric Gonin, 24150 Calès; peinture Tinlot, 24510 Sainte-Alvère; menuiserie Arnaud Pichot, 24510 Trémolat; débroussaillage G.I.A.S.C, 24150 Mauzac et Grand Castang, 0553225563, giasc24 + @ + orange.fr.

Contact : Philippe Labroue, 24510 Trémolat, 0682492951, labroue + @ + autreradioautreculture.com.

Nouveautés du 21 au 28 avril : mise en place de la dernière porte acoustique et de la porte extérieure de secours; déploiement des sièges et des pupitres d’orchestre, extincteurs et alarmes incendie, téléphone de sécurité, plinthes, installation du rack 49 U en régie, électricité, horloge synchronisées, câblage des terminaisons de la fibre optique.

7 avril : revêtement du sol et des panneaux acoustiques, électricité, structures, réseau Ethernet et Dante, équipement en sièges et pupitres.

1er avril : pose des plinthes, installation du DMX et des projecteurs, installation électrique du réseau secouru sans coupure, vitrage acoustique.

10 mars : pose du parquet, pose des panneaux acoustiques, de l’installation électrique et mise en place des treuils, suspension du grill de projeteurs, structures métalliques, portes.

3 mars : pose du parquet, finition de peinture noire, préparation des panneaux acoustiques, test de la fibre optique, commande du gril de projecteurs, préparation de l’installation électrique.

26 février : nivellement des sols de la grande salle et de la régie, installation des deux portes, préparation des panneaux acoustiques, fin de la peinture de la grande salle.

19 février : fin de l’isolation et du traiment acoustique de la Control Room et du couloir, étagère du vidéo-projecteur, démarage de la pulvérisation de la peinture noire dans la grande salle.

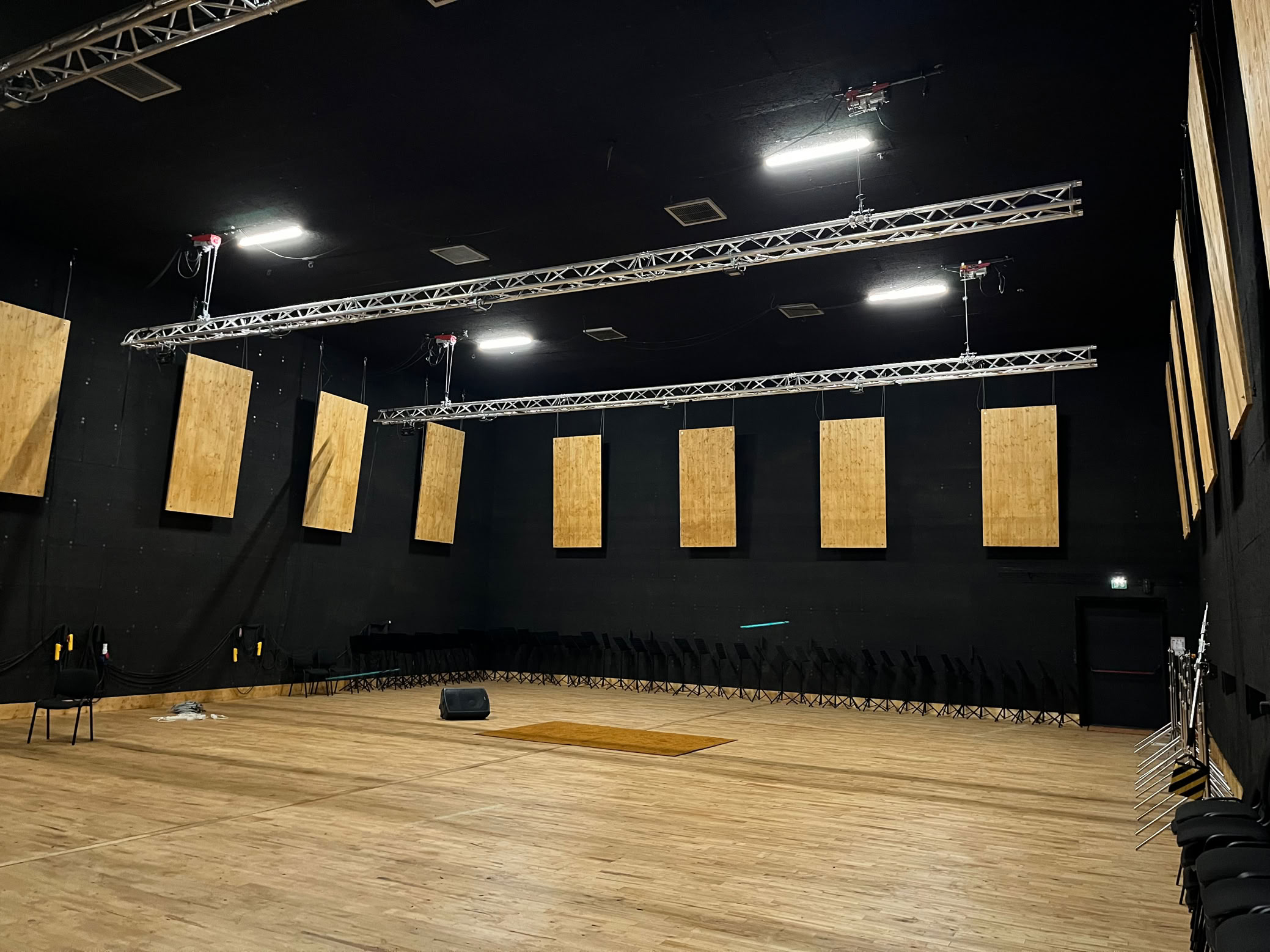

Salle vue de l'angle sud-ouest

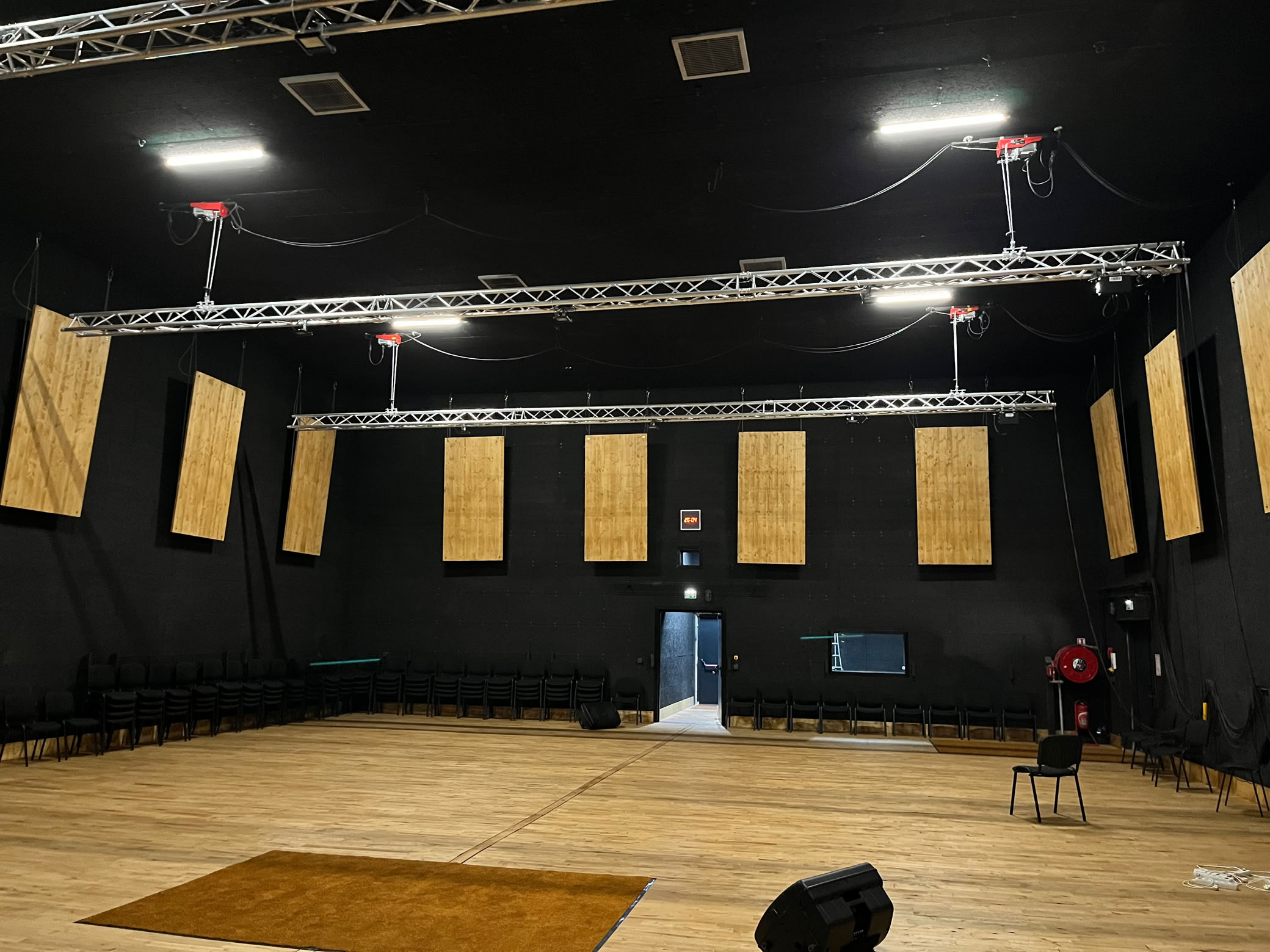

Salle vue de l'ouest

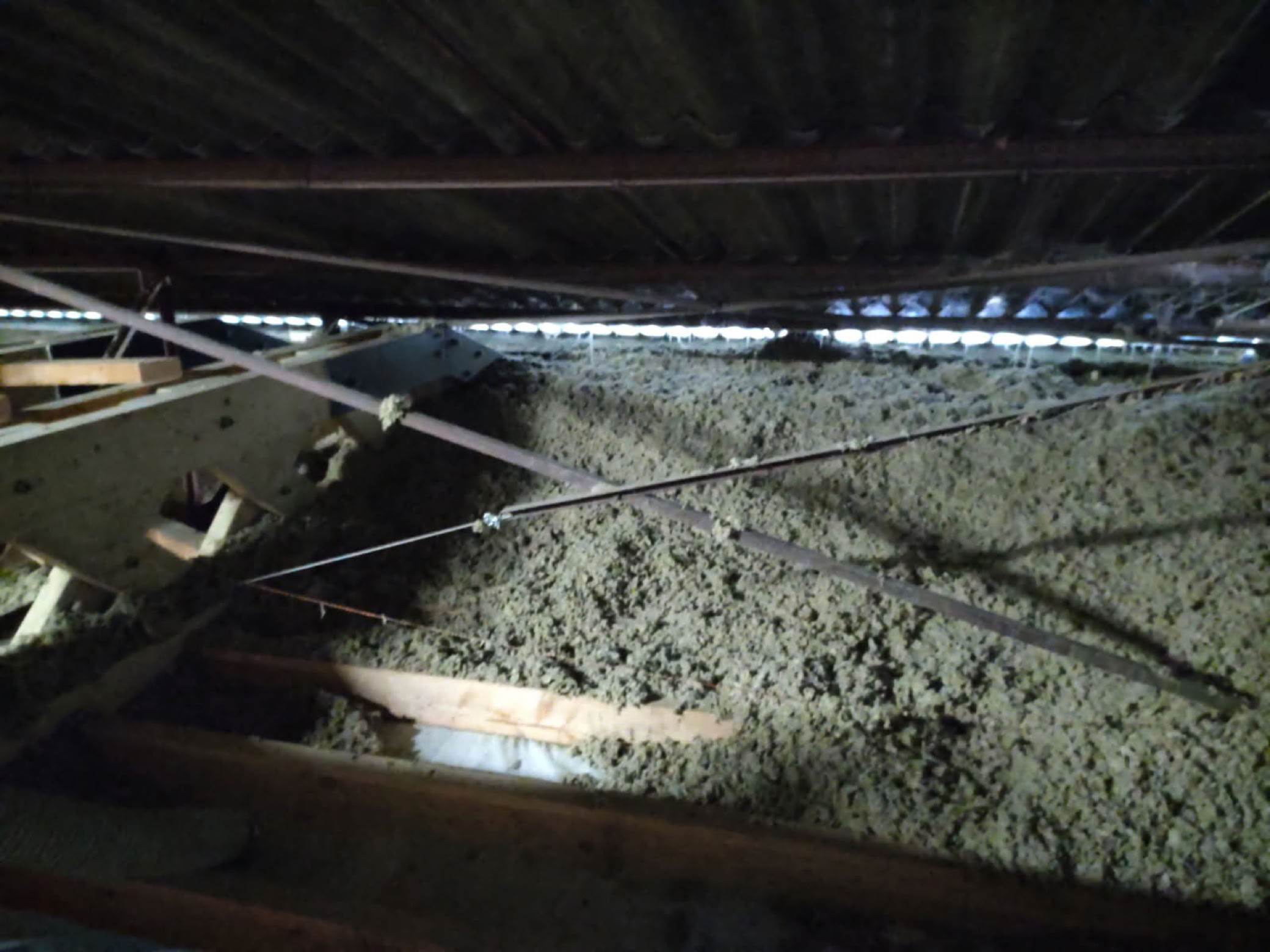

Isolation plafond 80 cm

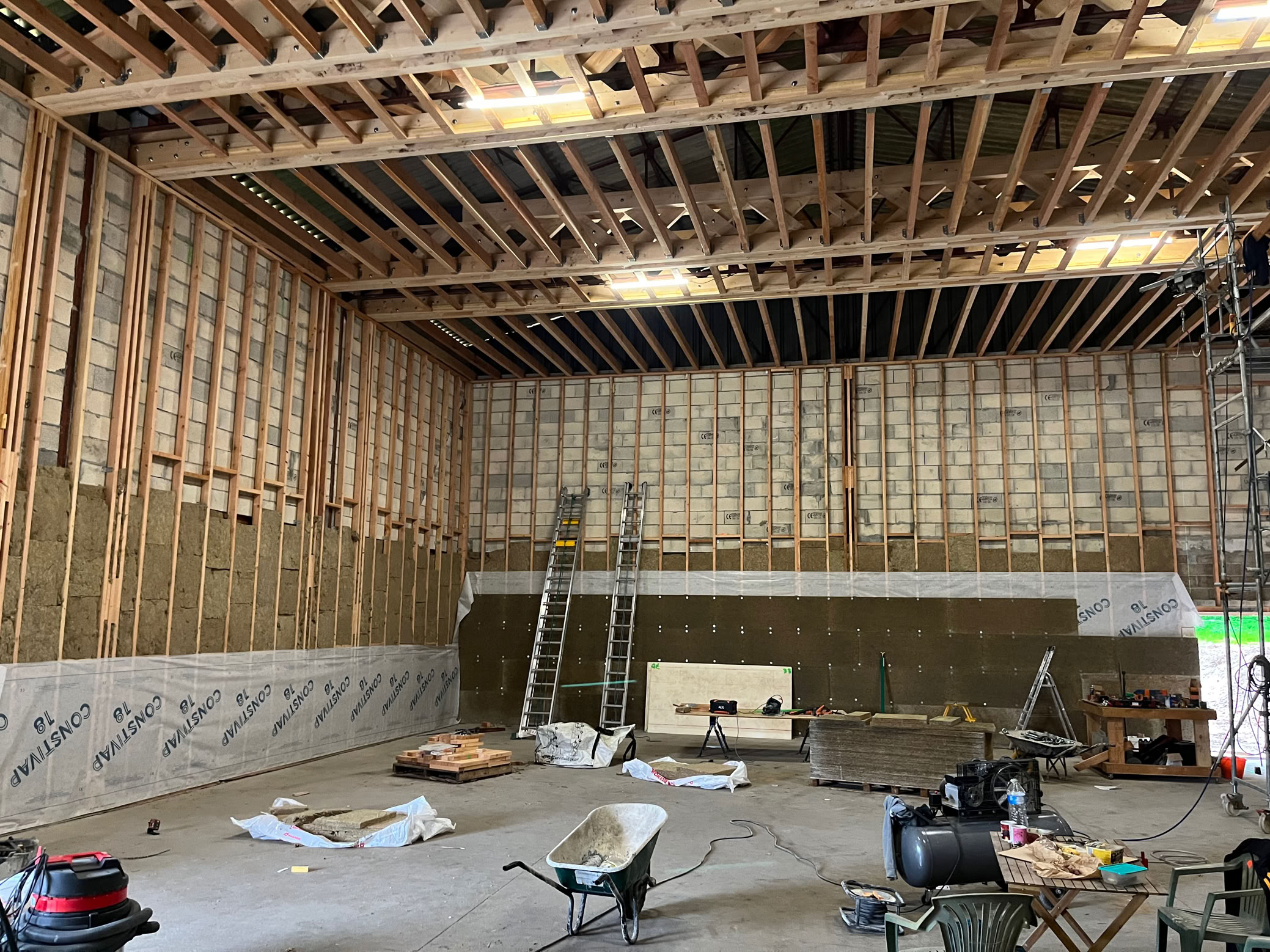

Structures acoustiques secondaires
